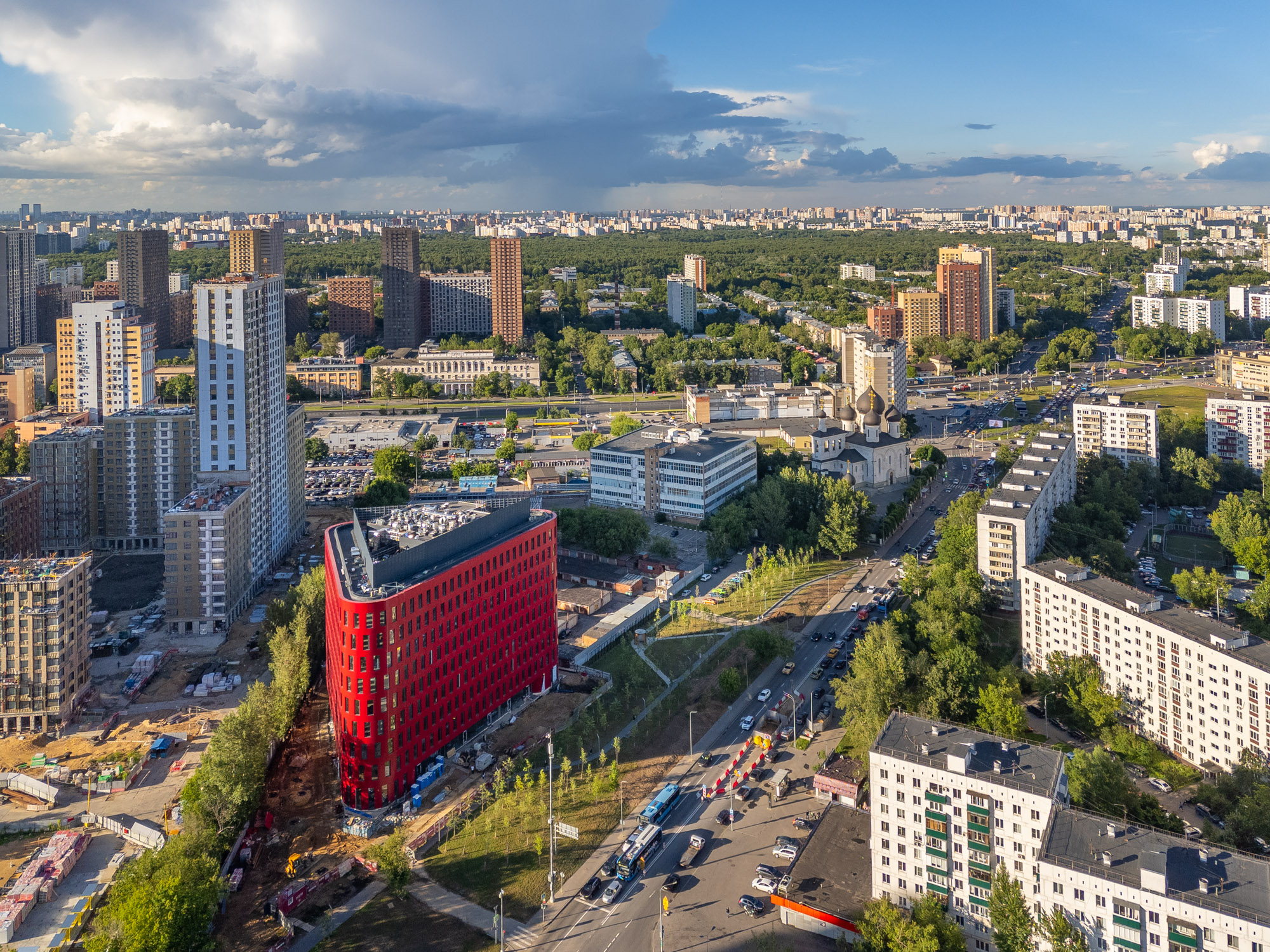

Фотоотчет БЦ NOON
Декабрь
2025
Декабрь
2025

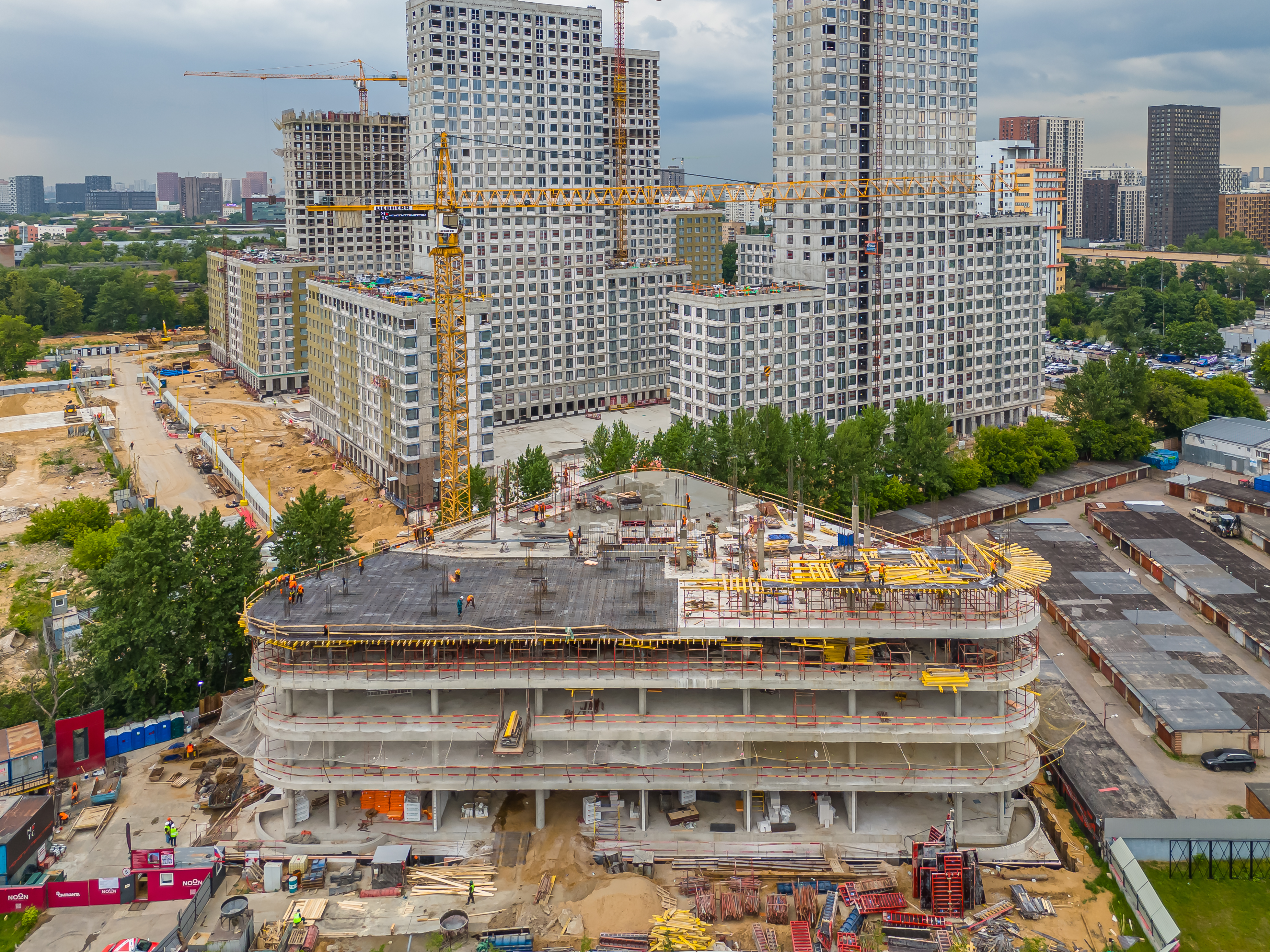

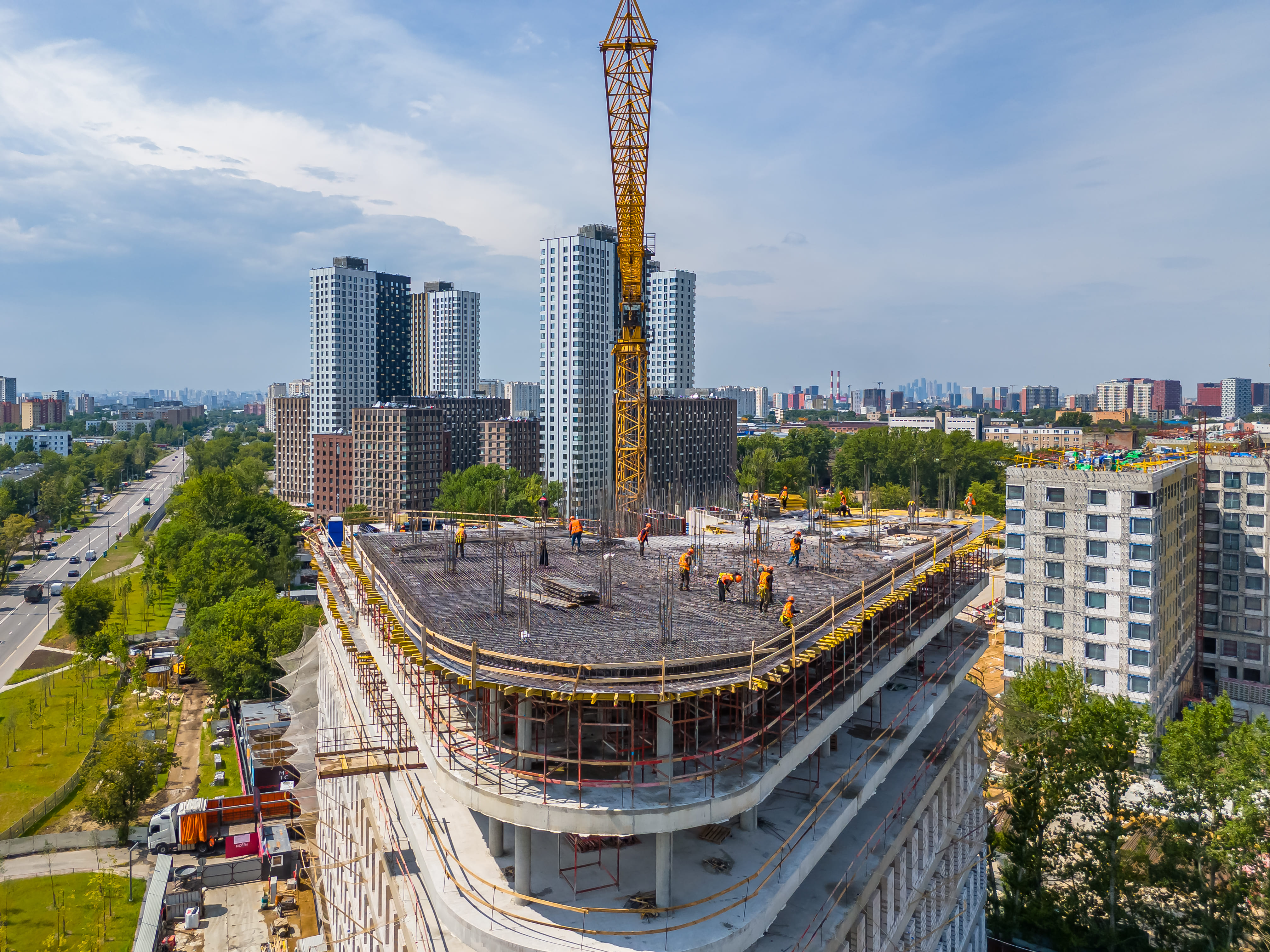

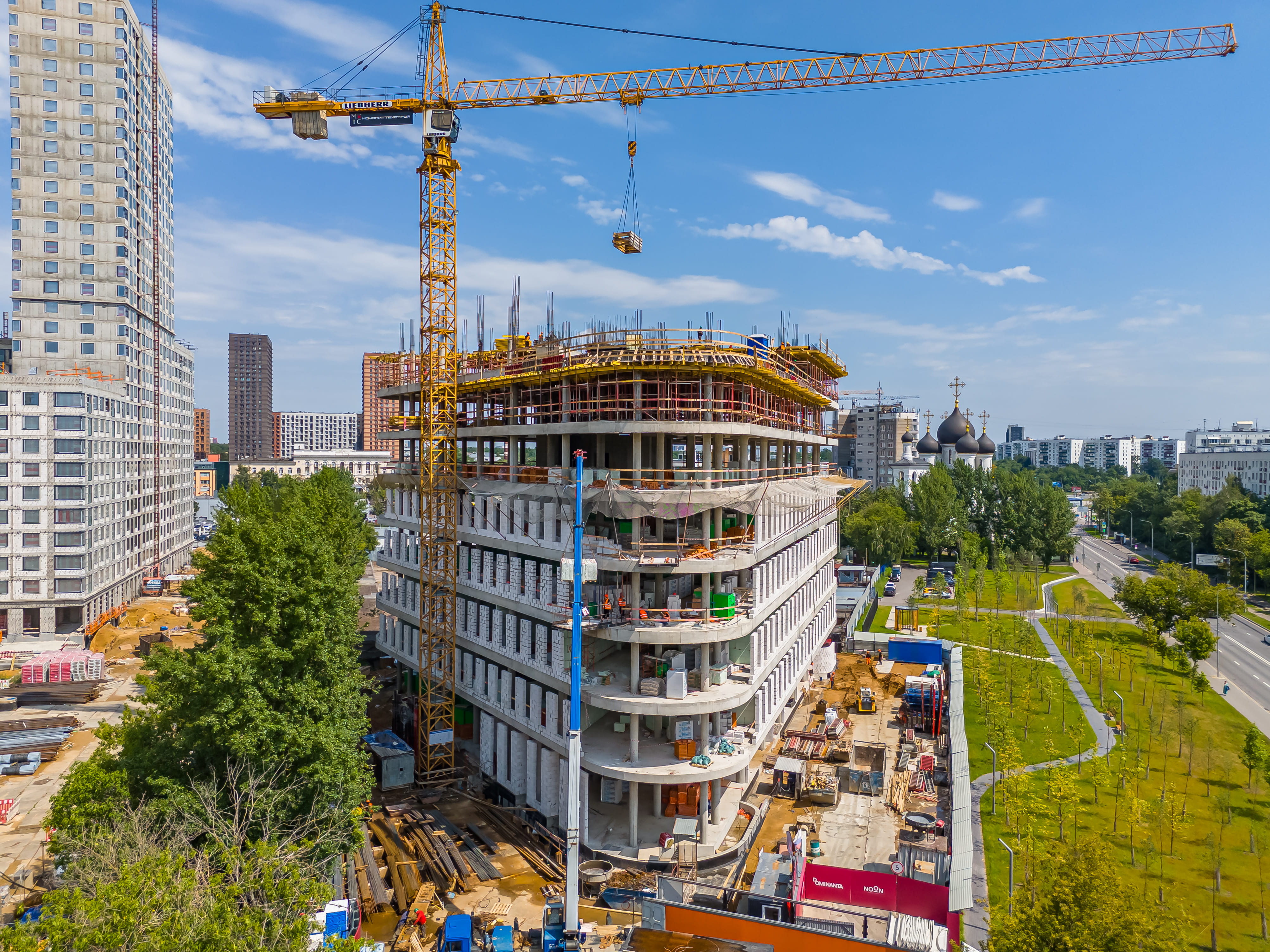

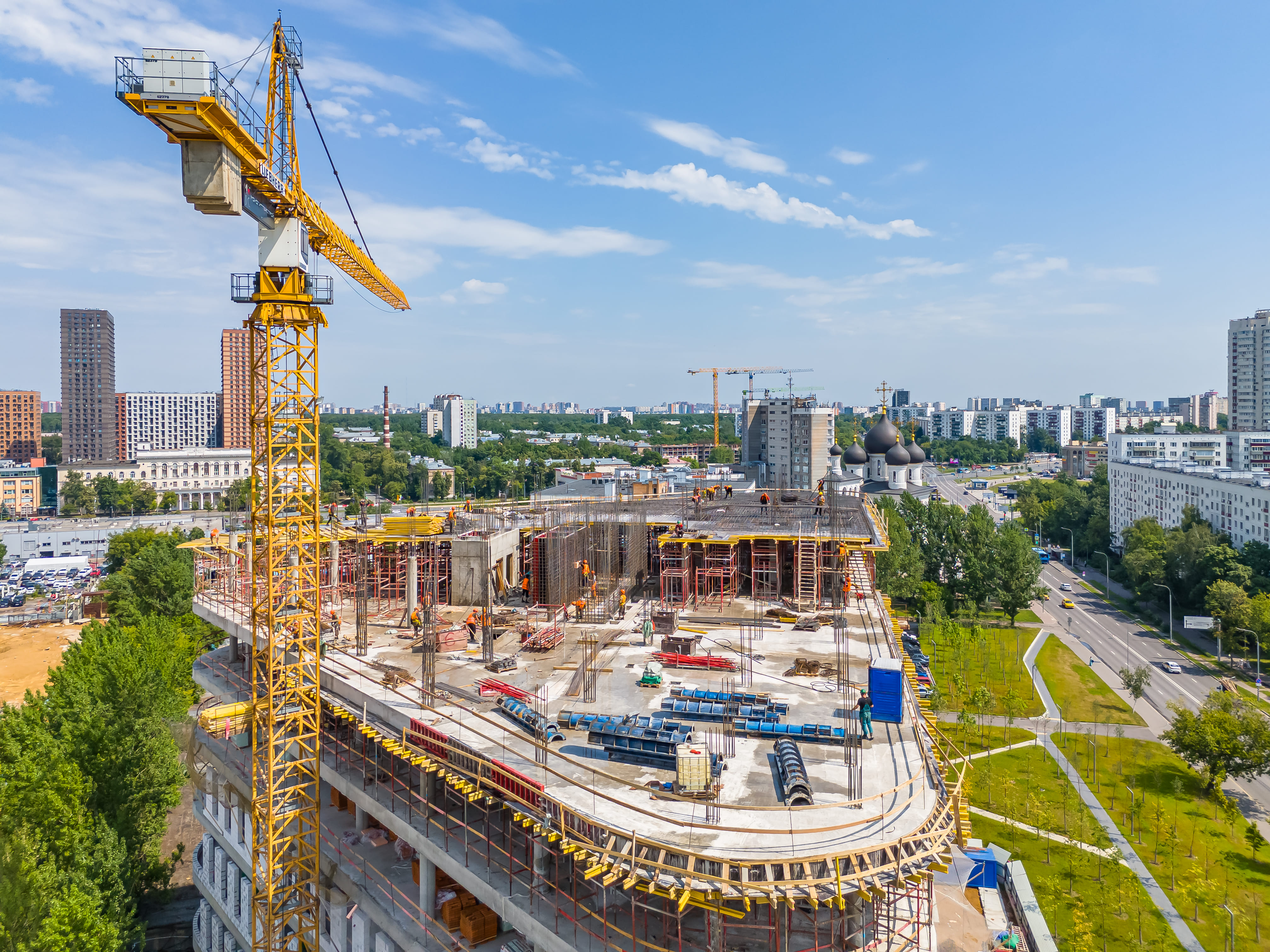

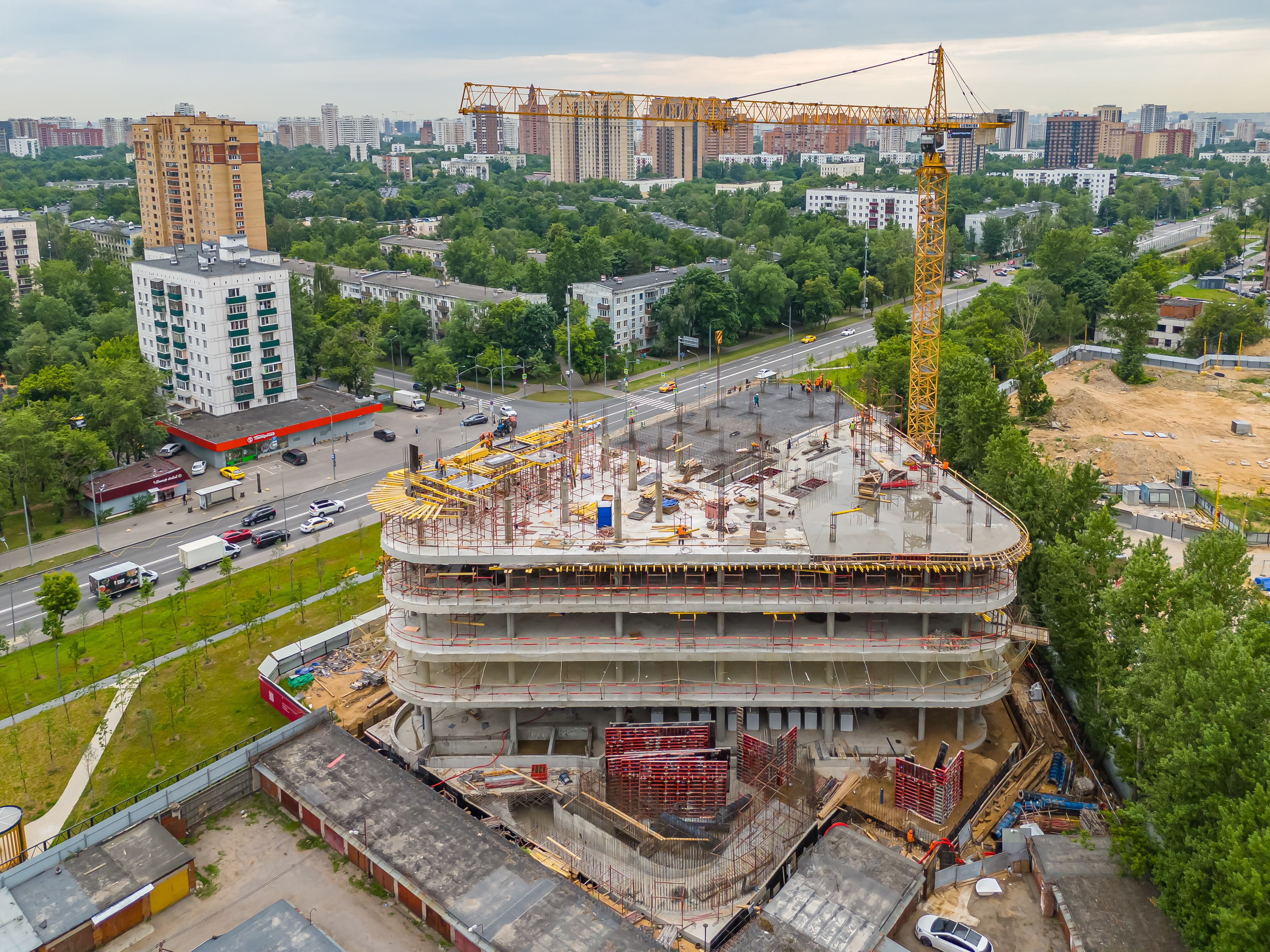

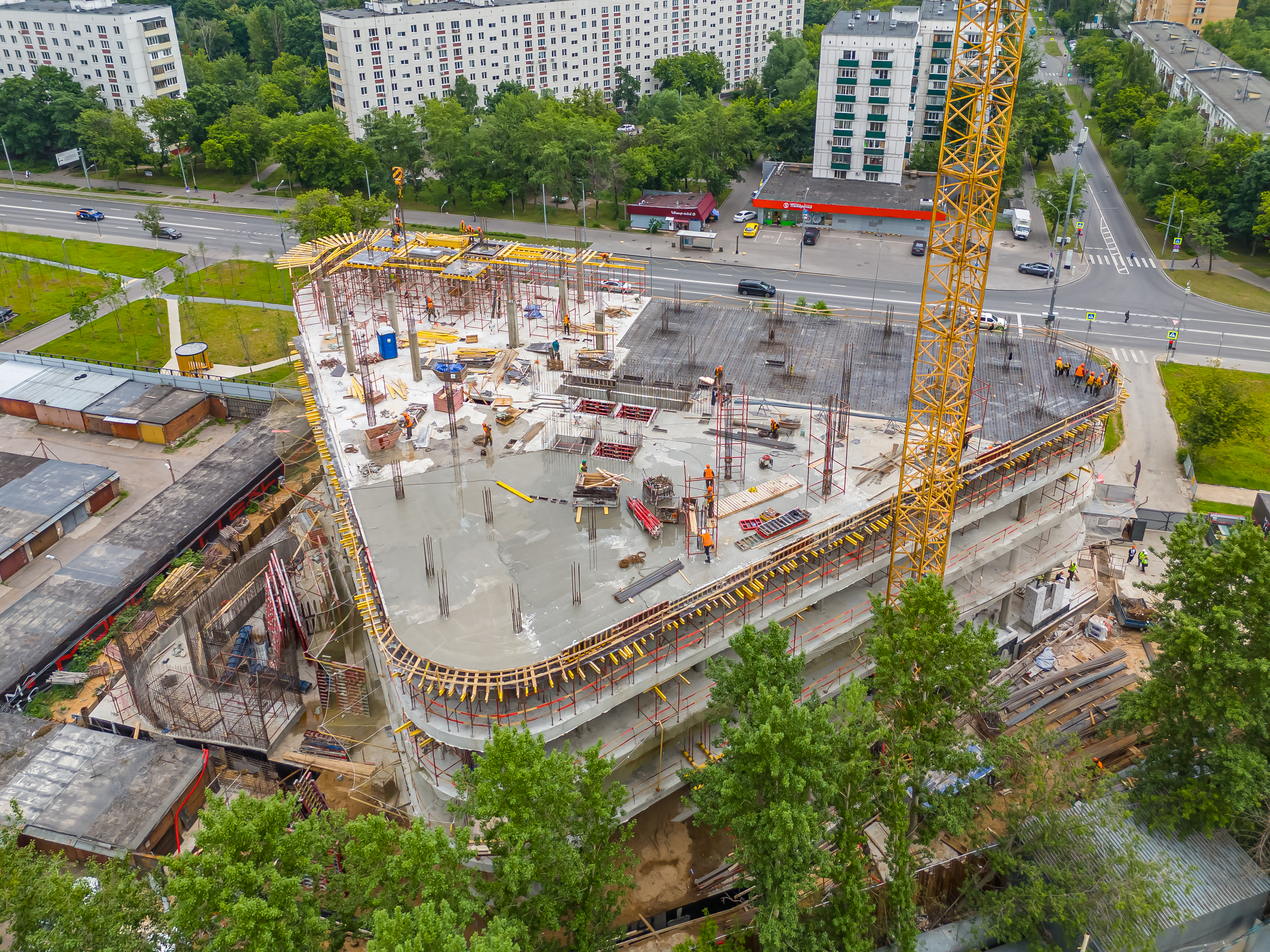

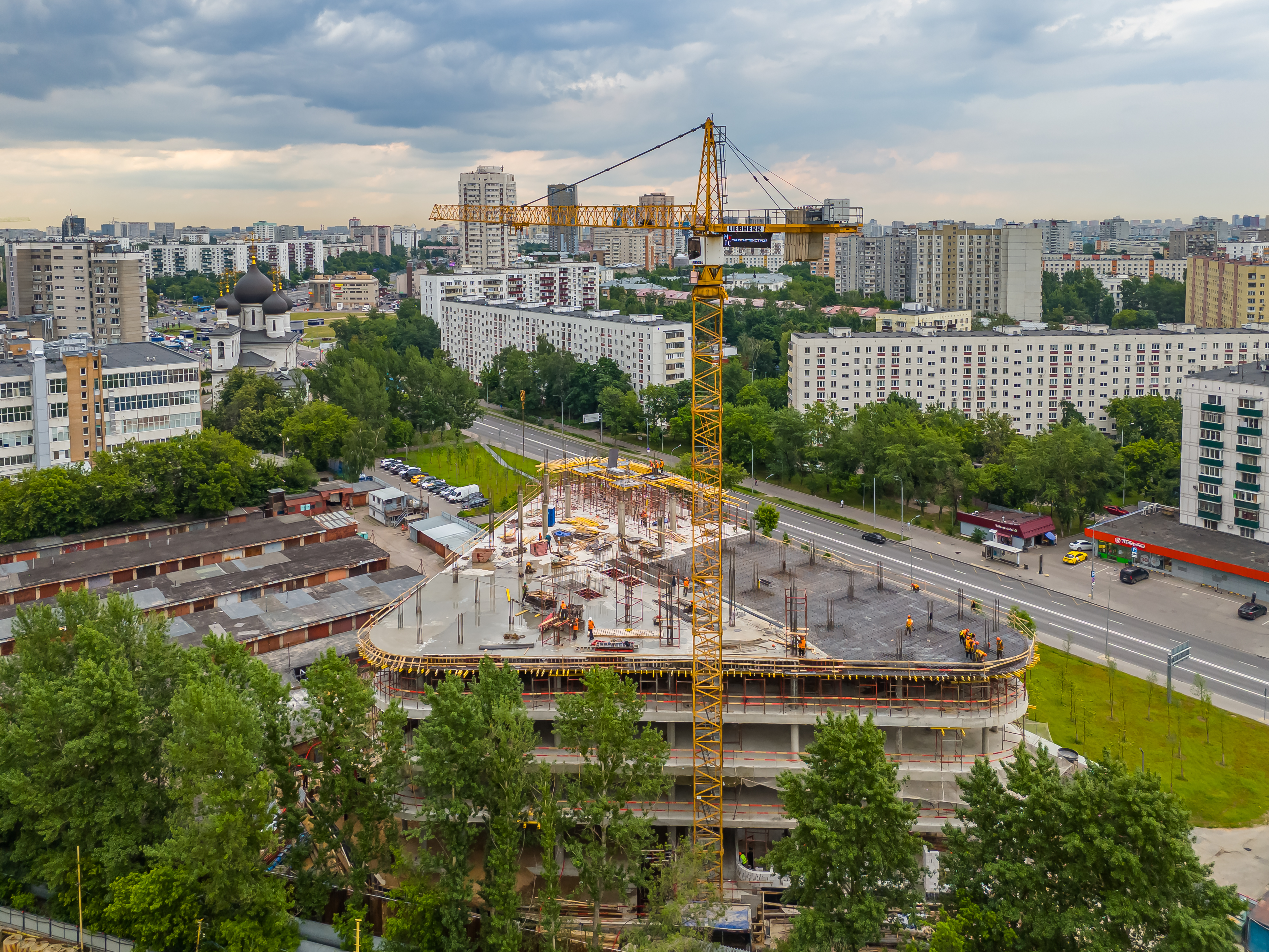

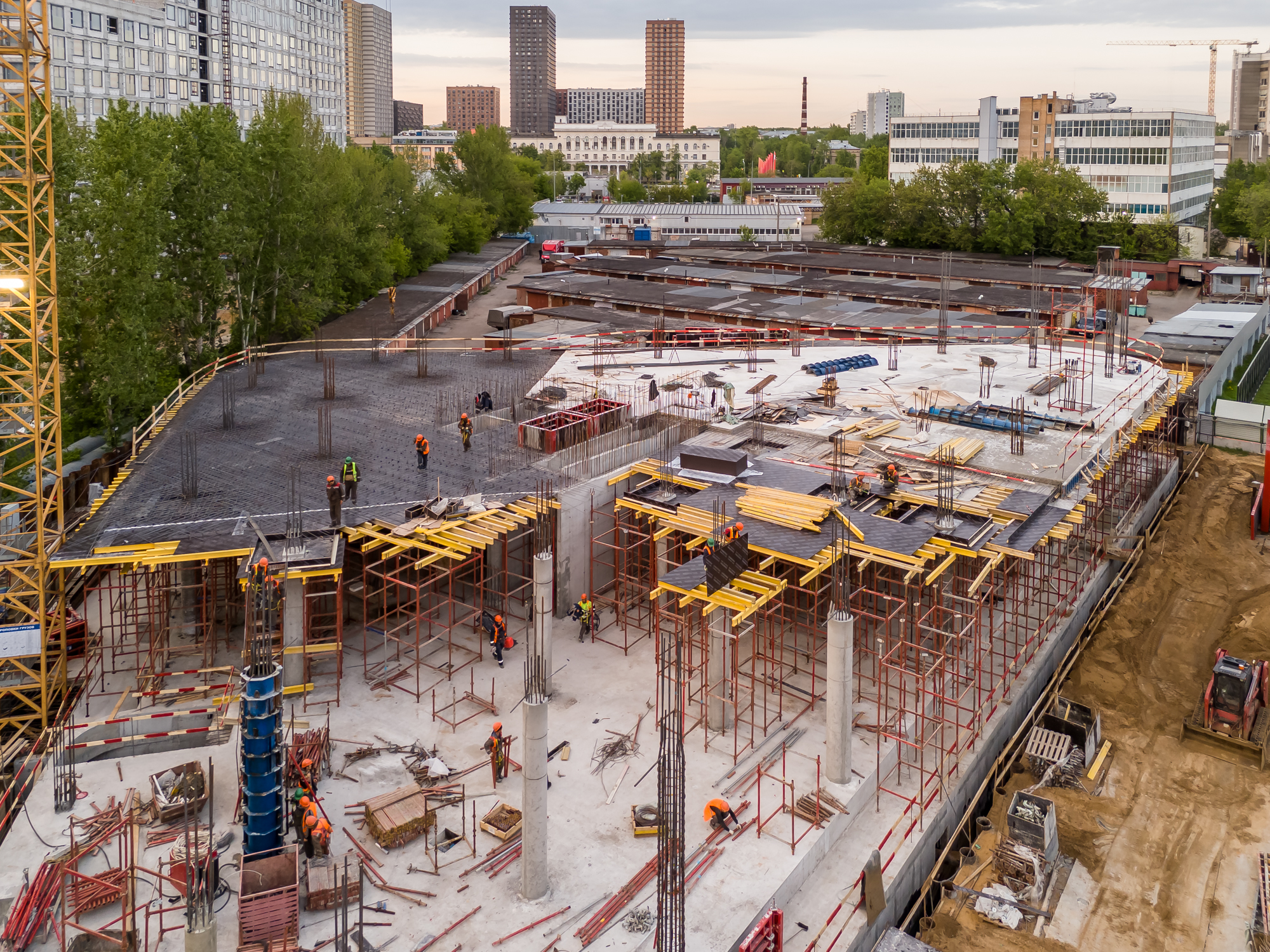

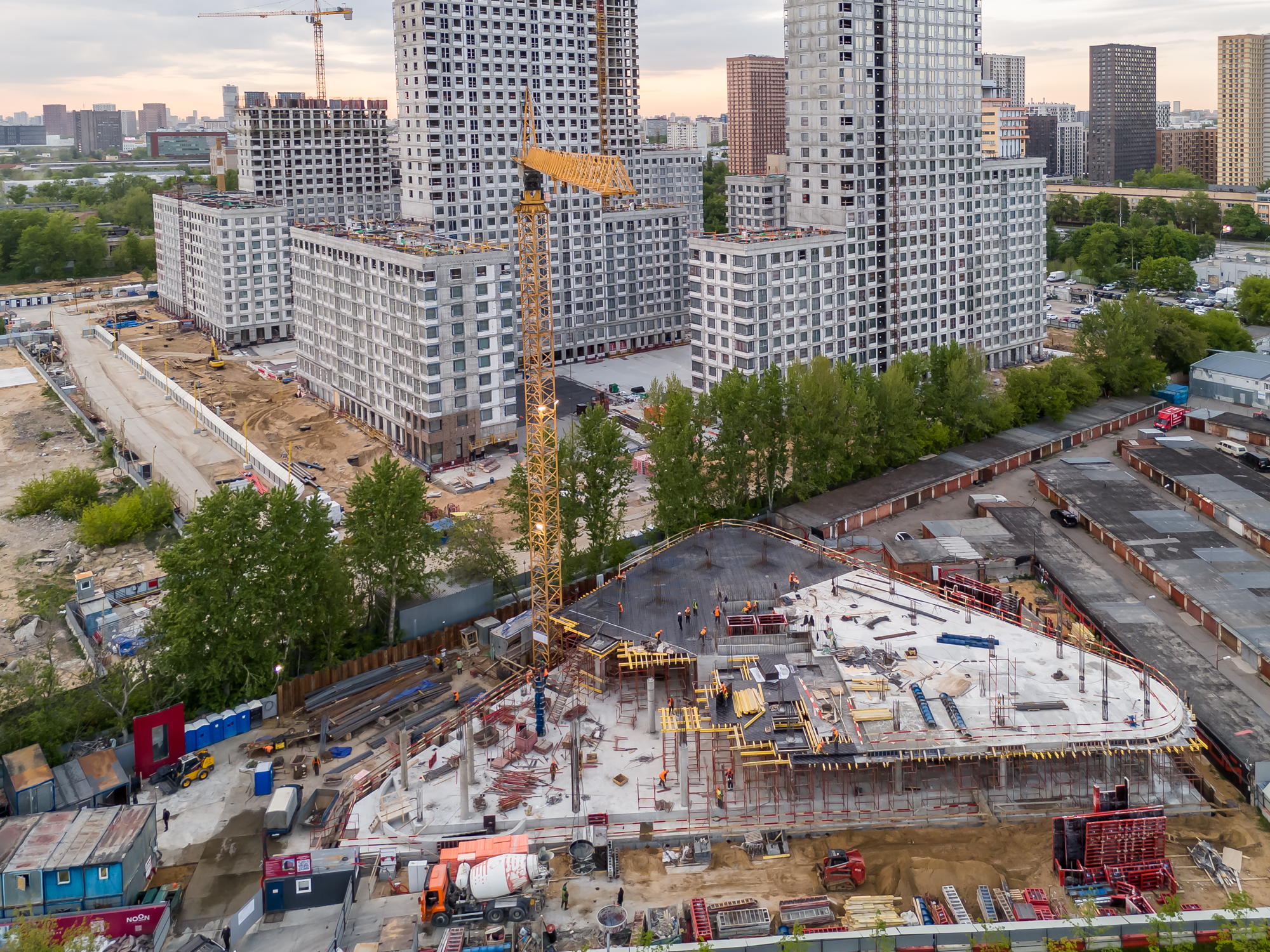

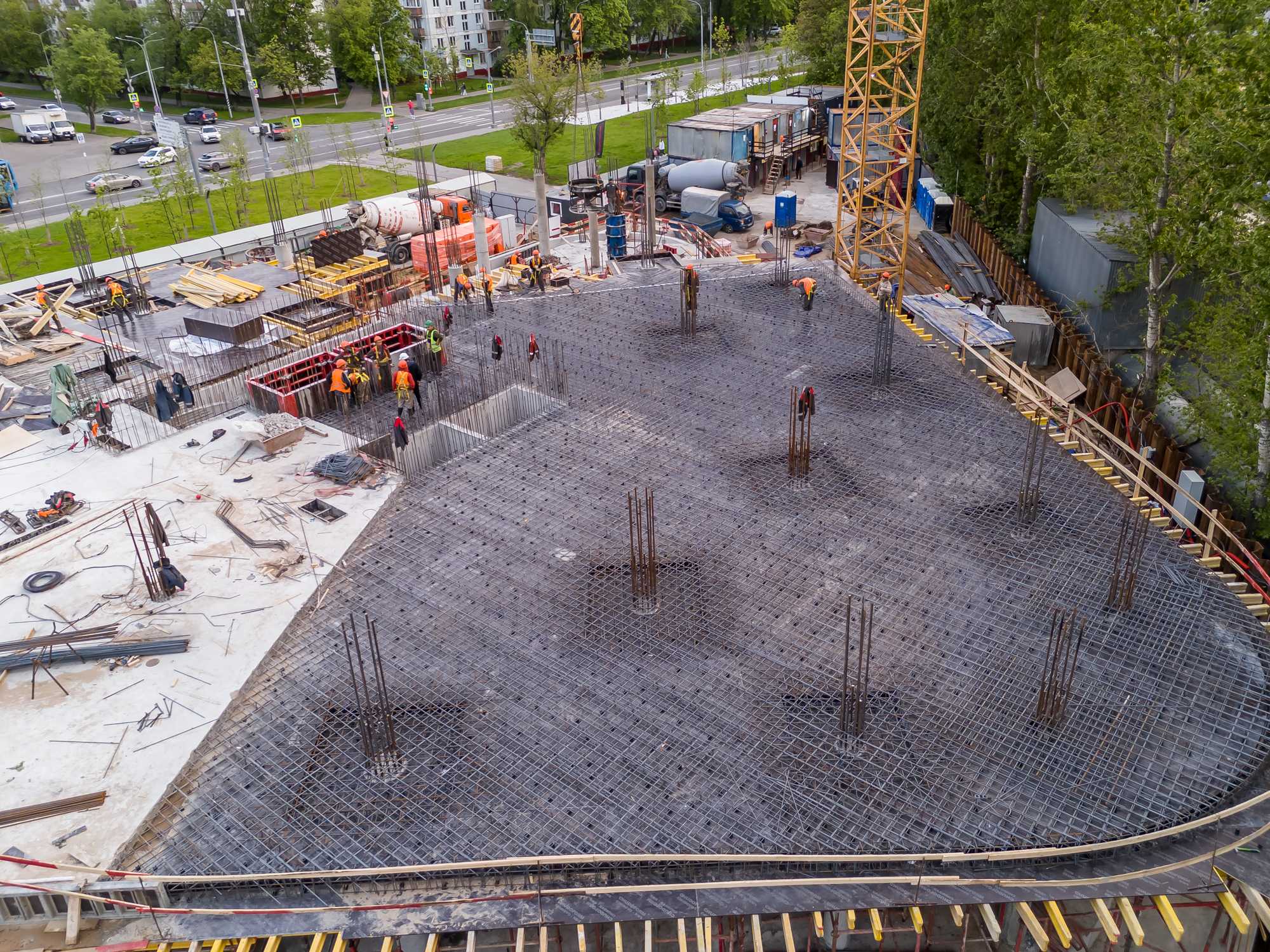

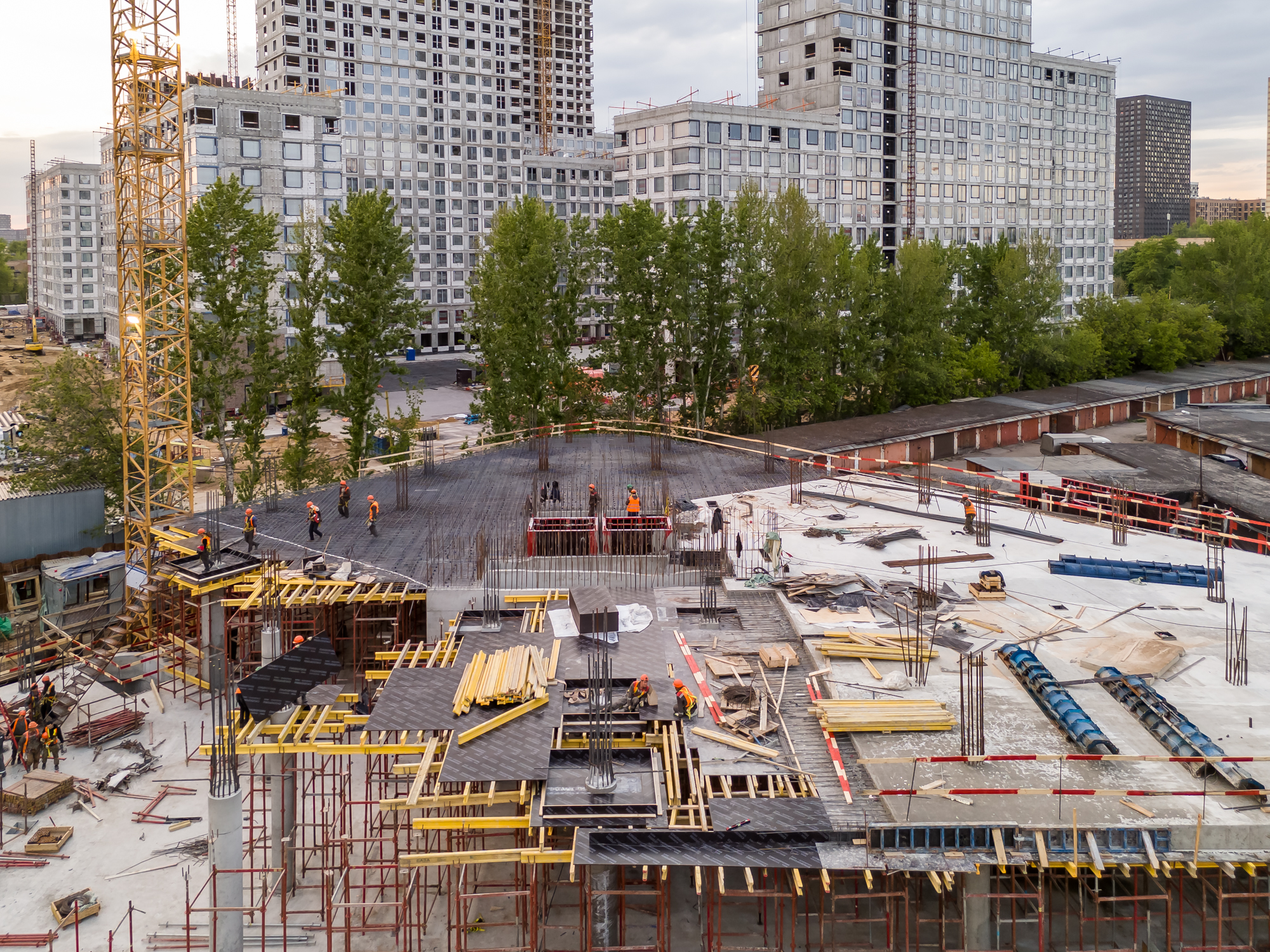

- ведутся работы по обратной засыпке пазух котлована (выполнено 630 м3 из 680 м3 – 92%);
- устройство стилобатной части, Праймер технониколь (выполнено 570м2 из 584,4 м2 - 97%);
- устройство стилобатной части, Пароизоляционный слой рулонный наплавляемый (выполнено 570м2 из 584,4 м2 - 97%);
- устройство стилобатной части, пенополистирол XPS (выполнено 570м2 из 584,4 м2 - 85%);
- устройство стилобатной части, уклонообразующий слой из керамзитобетона (выполнено 75м3 из 90 м3 - 83%);
- устройство стилобатной части, стяжка (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стилобатной части, праймер, техноэласт П ЭПП 2 слоя (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стилобатной части, геотекстиль (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стилобатной части, сетка армирующая в 2 слоя (выполнено 500м2 из 584,4 м2 - 85%);

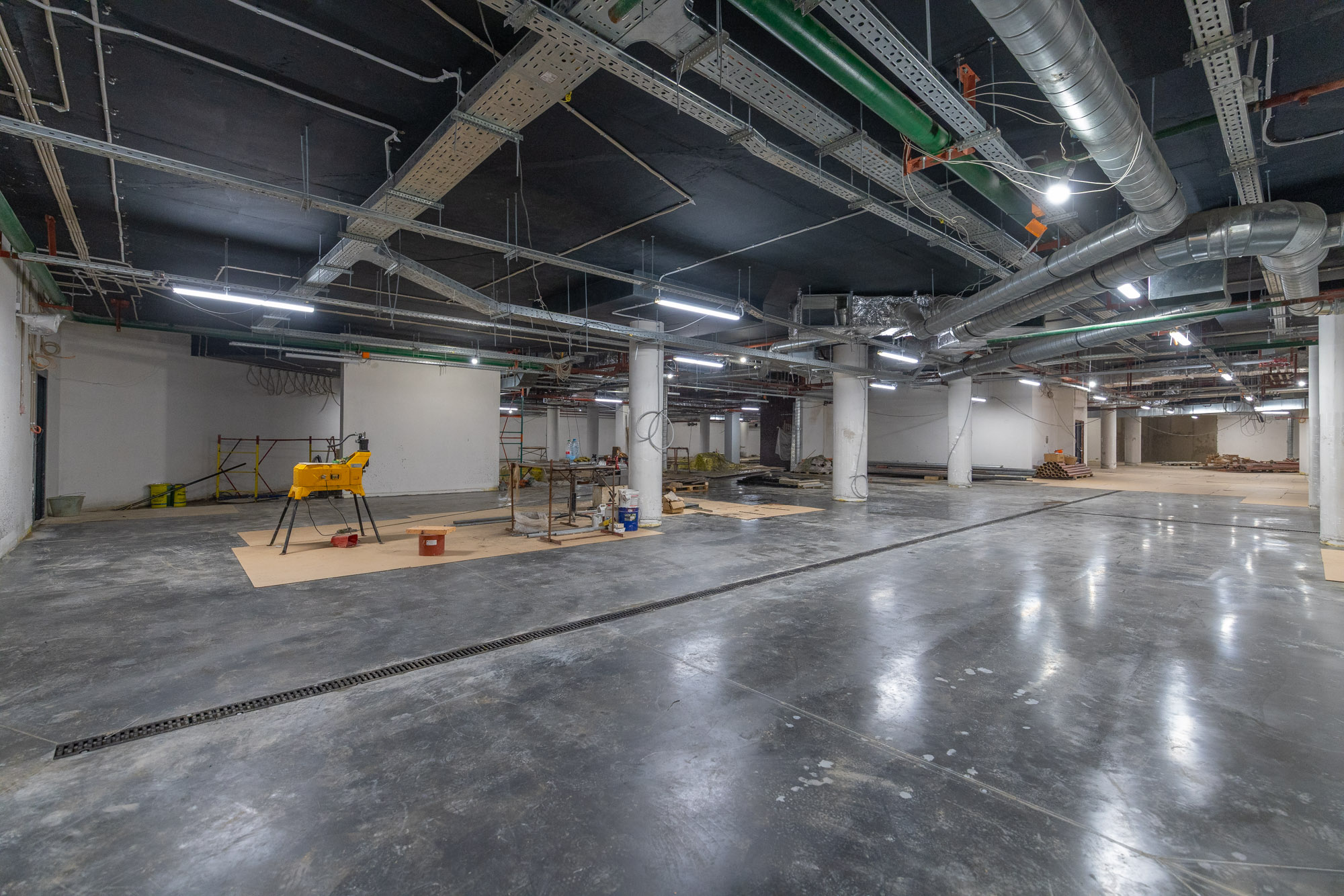

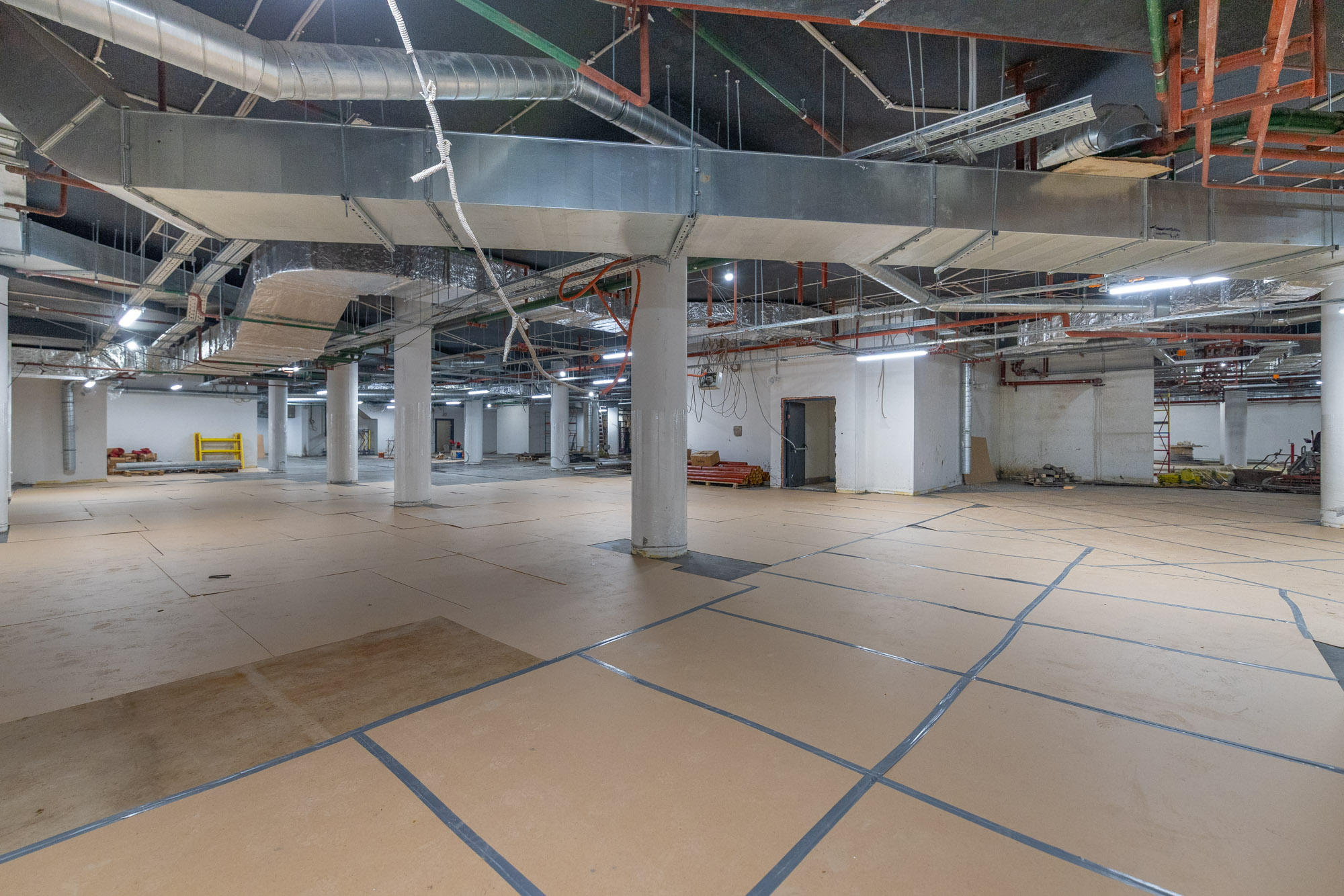

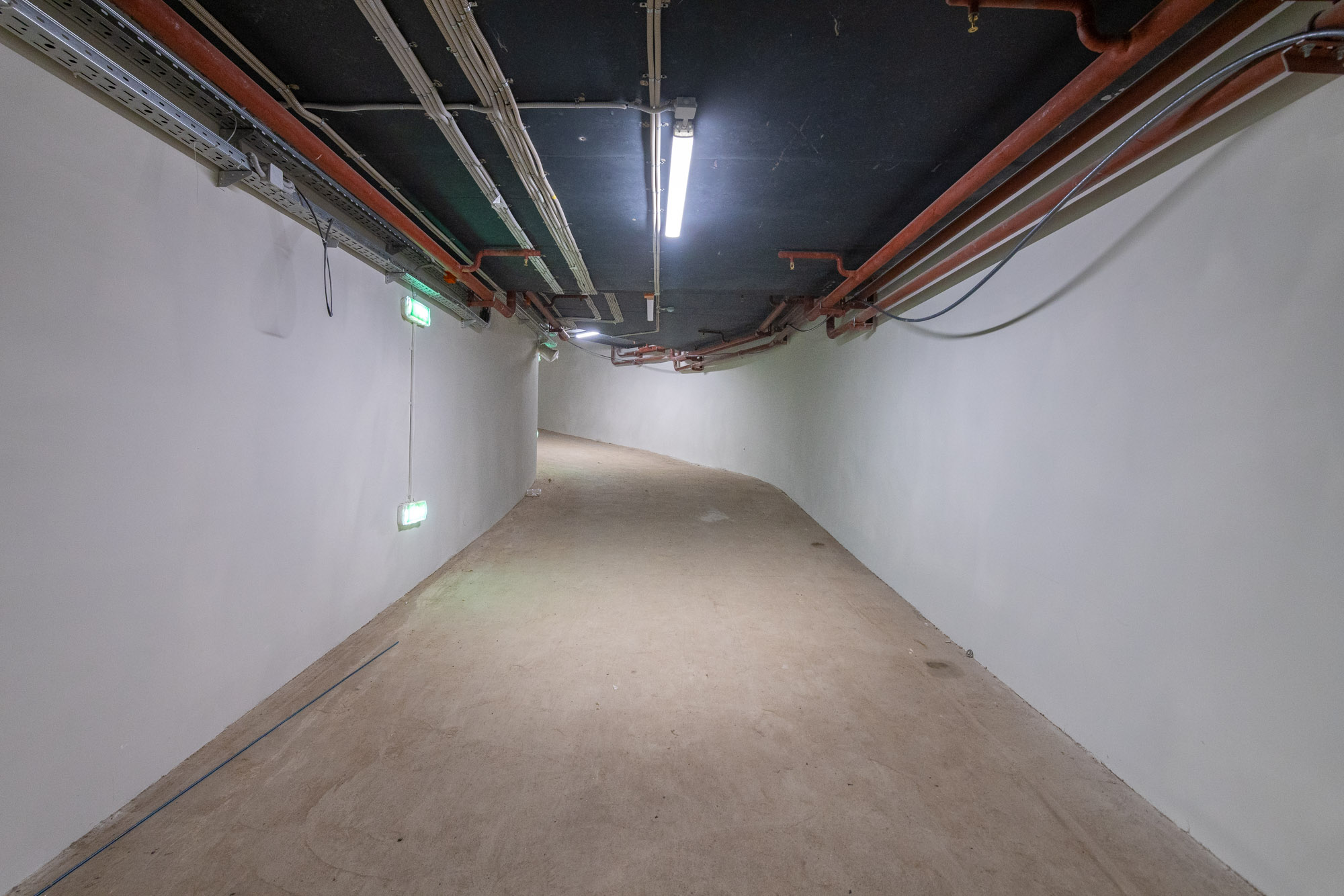

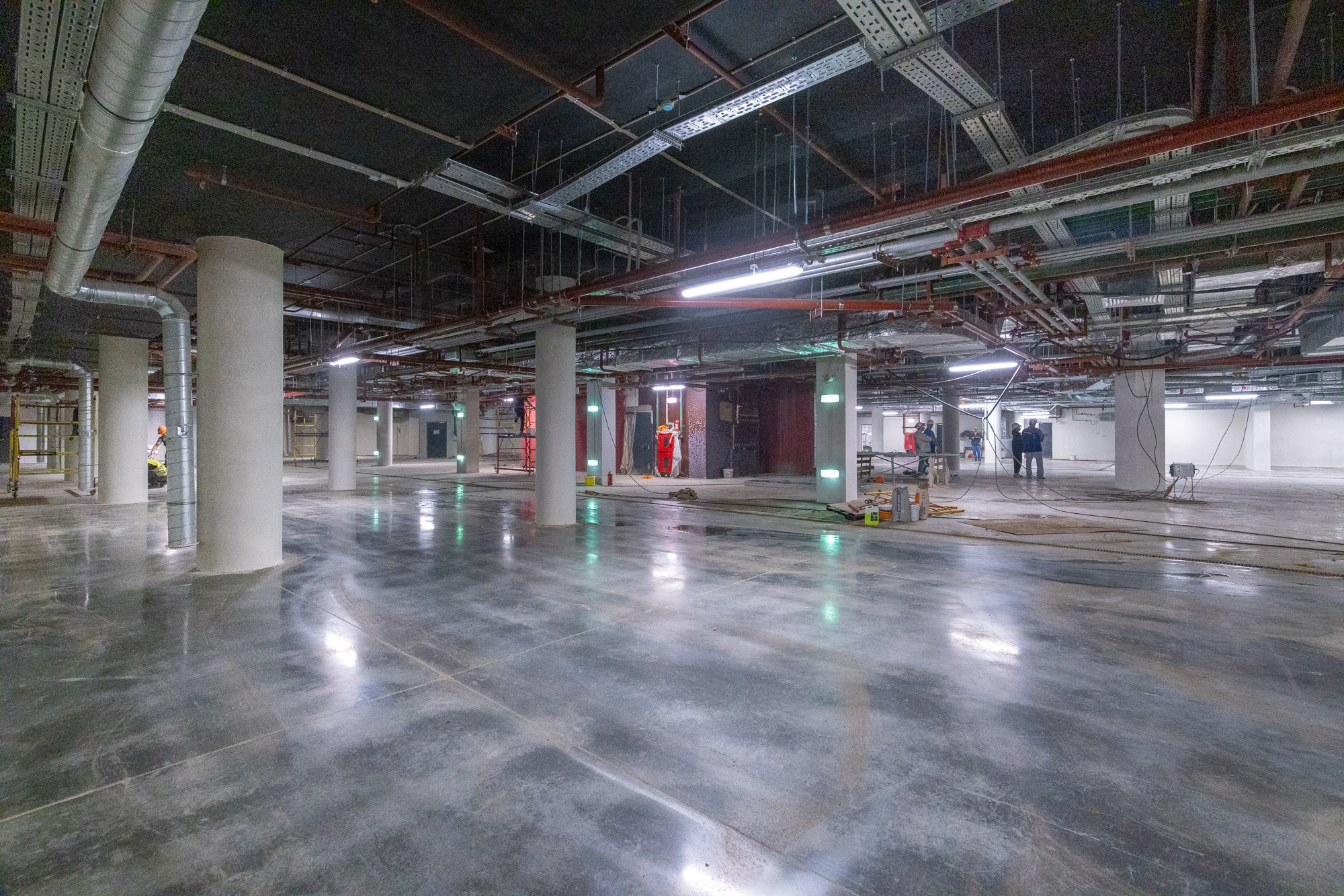

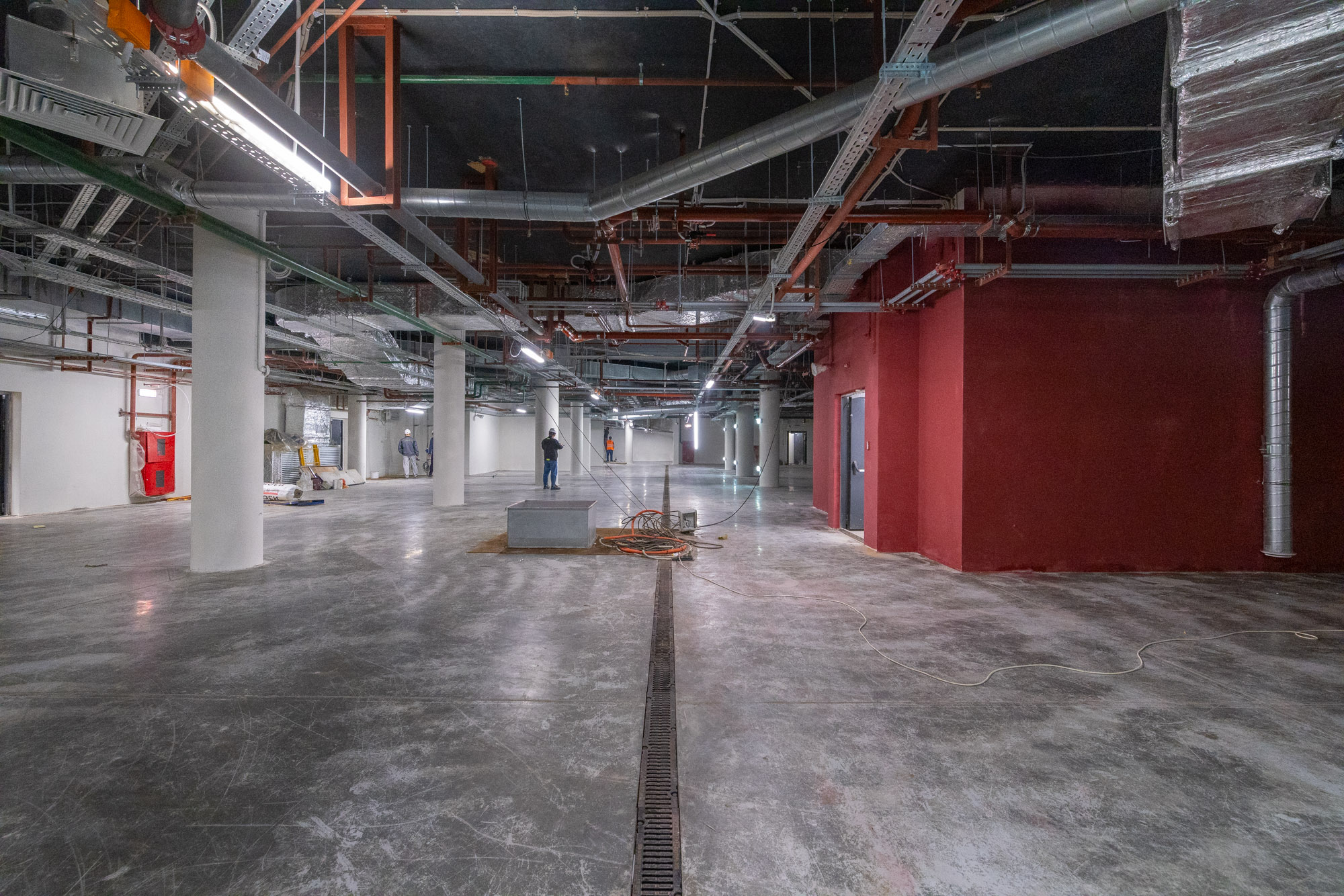

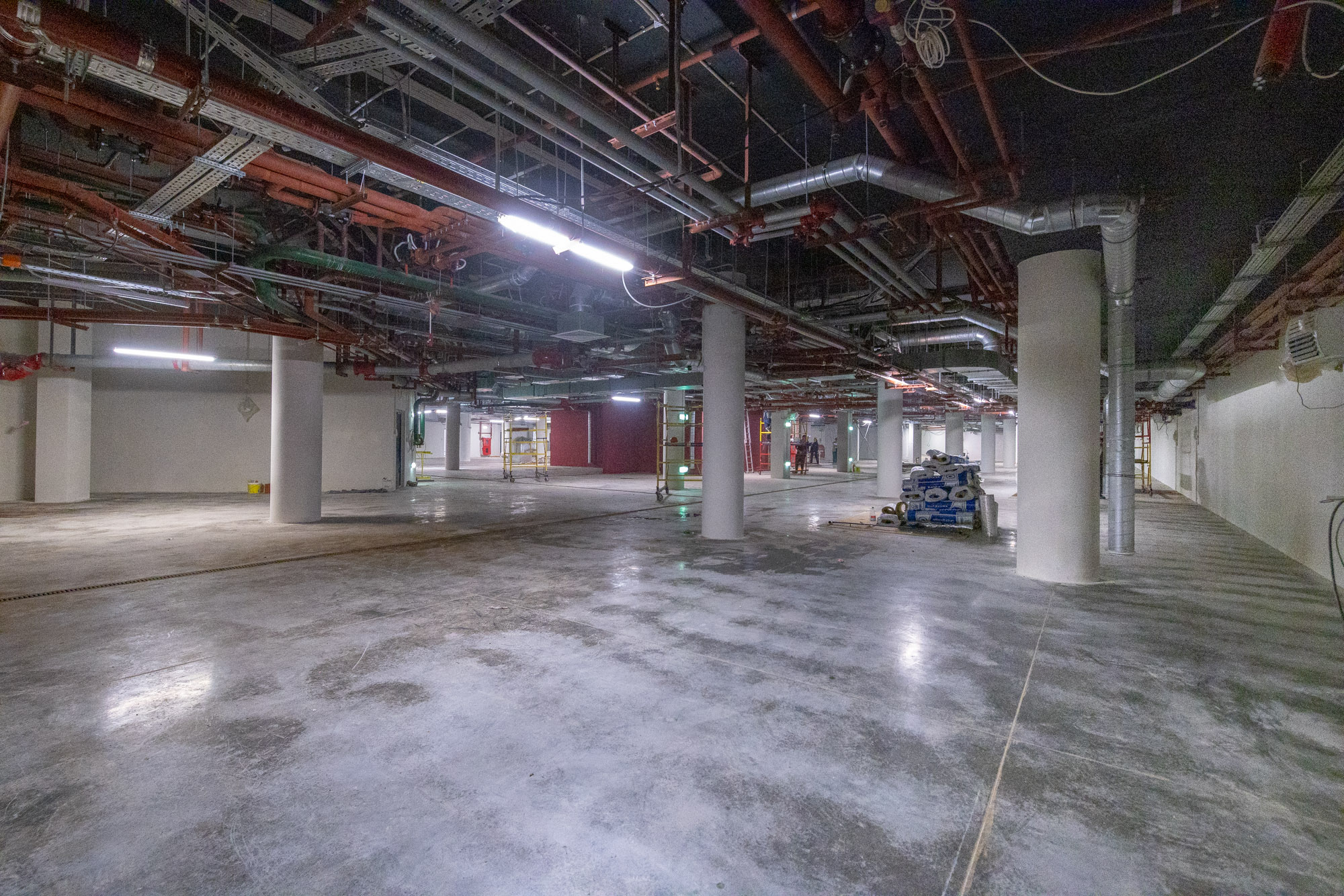

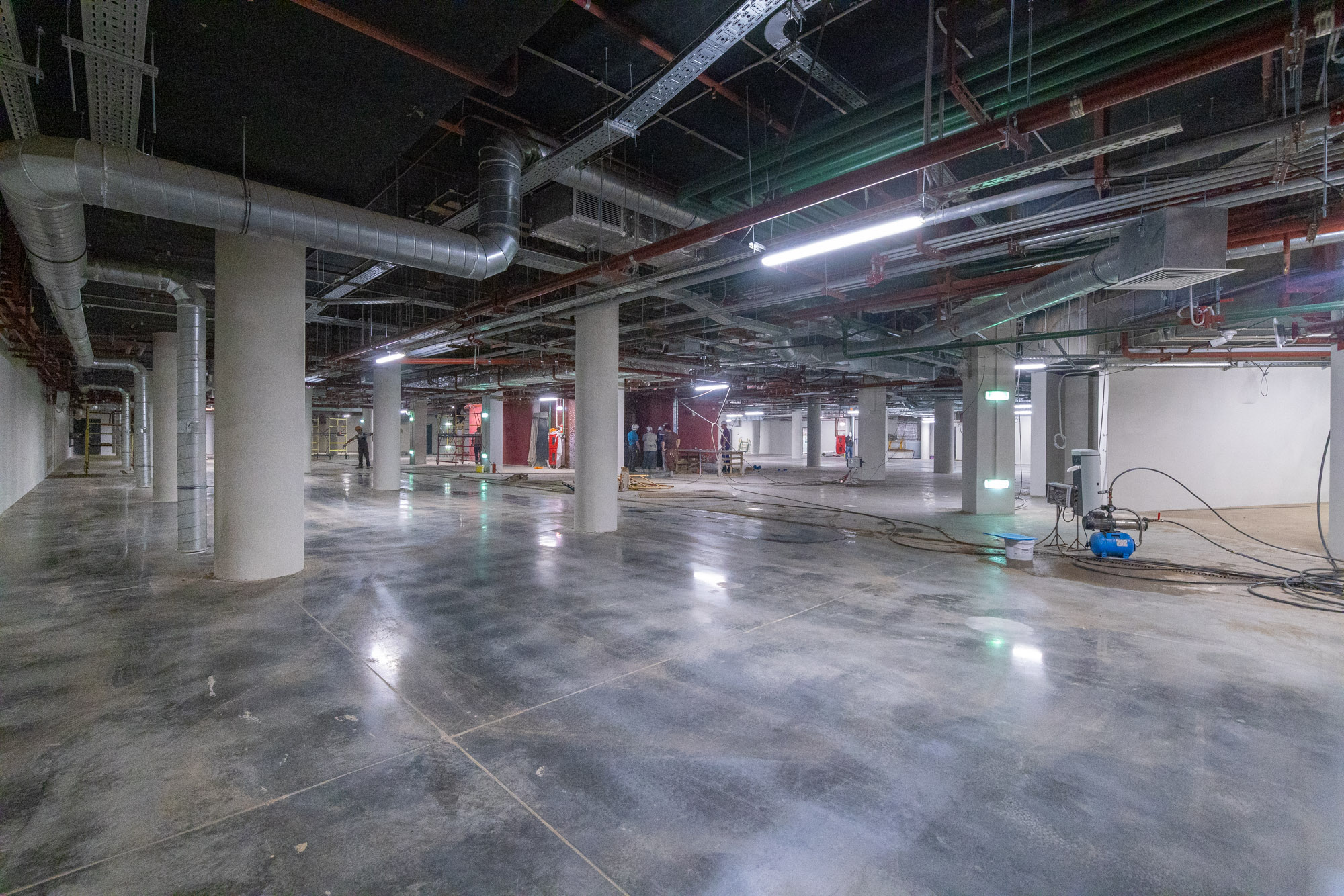

- устройство стяжки пола подземной автостоянки (выполнено 281м2 из 2110,83 м2 - 13%);

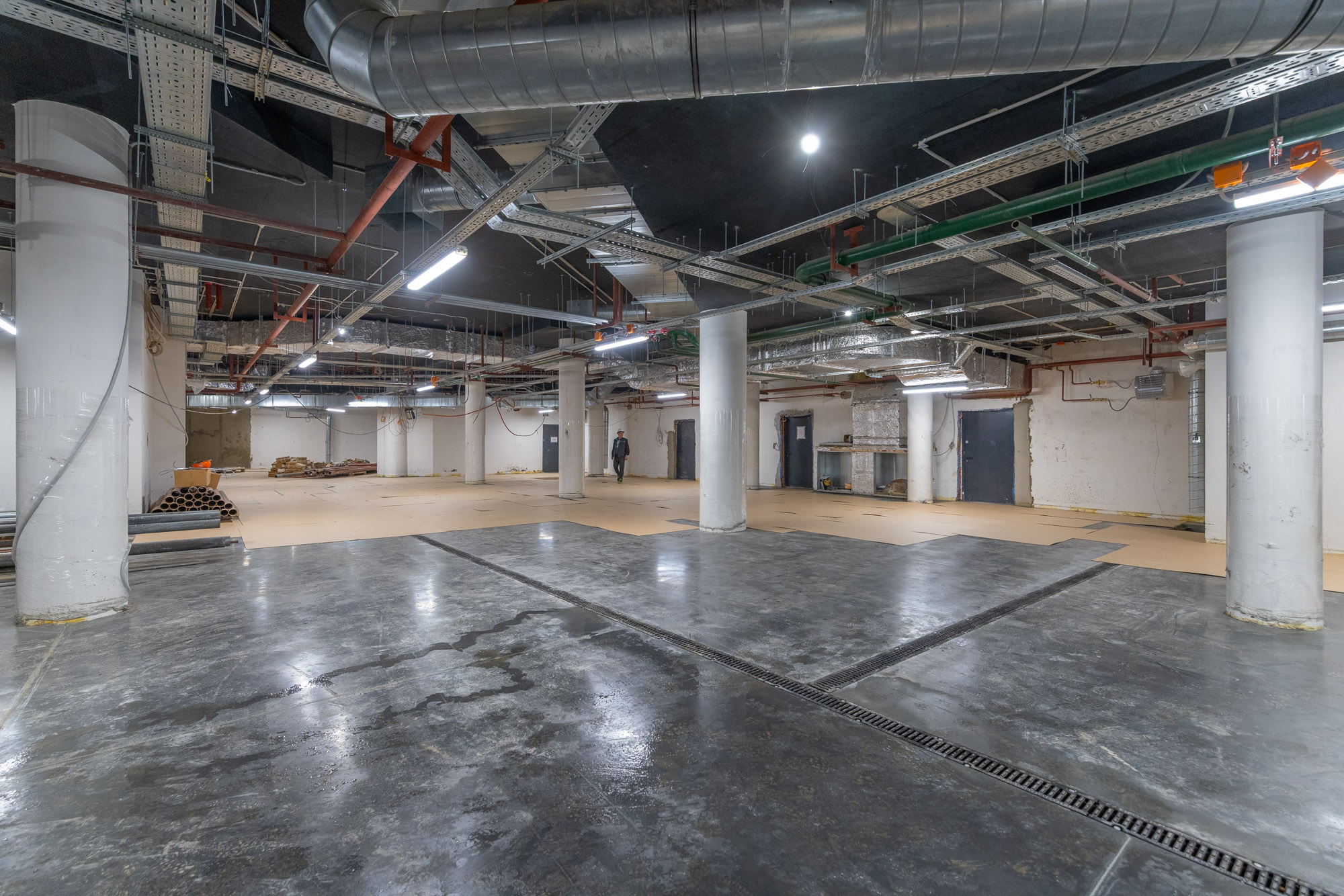

- устройство керамогранитной плитки в помещениях подземной автостоянки (выполнено 271м2 из 288,04 м2 - 94%);

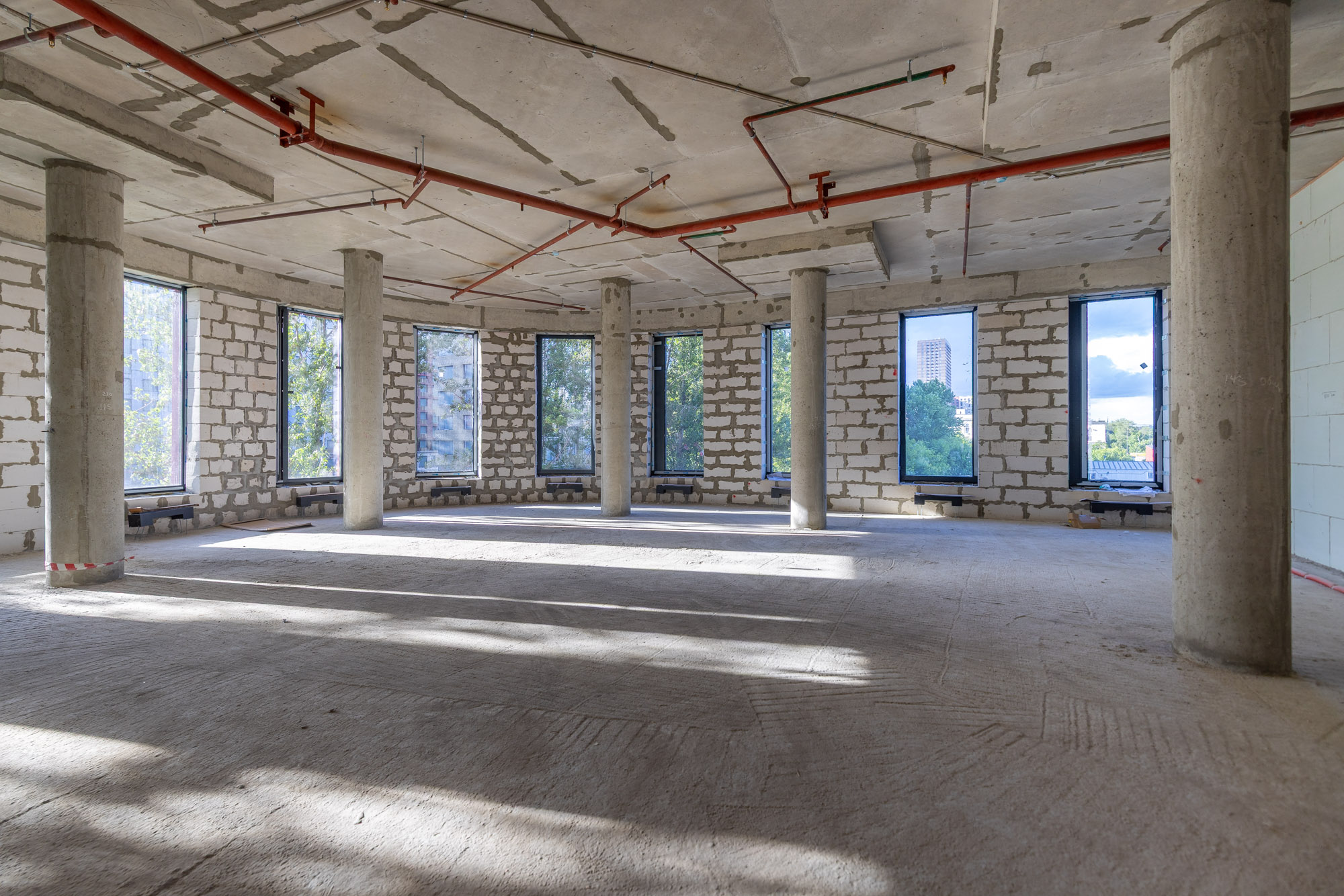

- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1 (выполнено 37 м3 из 53,76 м3 –69%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1.1 (выполнено 16 м3 из 36,13м3 –44%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст2 (выполнено 25 м3 из 31,49 м3 –79%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, СтВ (выполнено 2 м3 из 3,37 м3 –59%);
- ведутся работы по устр. стен и перегородок из Блока, t250 1 эт (выполнено 78 м3 из 86.07 м3 –90%);
- ведутся работы по устр. стен и перегородок из Блока, t200 1 эт (выполнено 103 м3 из 113,6 м3 –90%);
- ведутся работы по устр. стен и перегородок из Блока, t150 1 эт (выполнено 65 м3 из 71,58 м3 –90%);
-ведутся работы по устройству кладки из кирпича 2эт (выполнено 33,6м3 из 47,5м3 – 70%);
-ведутся работы по устройству кладки из Блока, t250 2эт (выполнено 83м3 из 85.71м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 2эт (выполнено16,96м3 из 16,96м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 2эт (выполнено 76,41м3 из 76,41м3 – 100%);
-ведутся работы по устройству кладки из кирпича 3эт (выполнено 33,6м3 из 54,85м3 – 61%);
-ведутся работы по устройству кладки из Блока, t250 3эт (выполнено 83м3 из 85.61м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 3эт (выполнено 17,06 м3 из 17,06м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 3эт (выполнено 78,37м3 из 78,37м3 – 100%);
-ведутся работы по устройству кладки из кирпича 4эт (выполнено 33м3 из 54,85м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 4эт (выполнено 83м3 из 85.61м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 4эт (выполнено 17,14 м3 из 17,14м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 4эт (выполнено 77,84м3 из 77,84м3 – 100%);
-ведутся работы по устройству кладки из кирпича 5эт (выполнено 33,6м3 из 55,51м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 5эт (выполнено 83м3 из 85.66м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 5эт (выполнено 17,1 м3 из 17,1м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 5эт (выполнено 77,47м3 из 77,47м3 – 100%);
-ведутся работы по устройству кладки из кирпича 6эт (выполнено 33,6м3 из 58,92м3 – 57%);
-ведутся работы по устройству кладки из Блока, t250 6эт (выполнено 83м3 из 85.6м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 6эт (выполнено 17,08 м3 из 17,08м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 6эт (выполнено 76,22м3 из 76,22м3 – 100%);
-ведутся работы по устройству кладки из кирпича 7эт (выполнено 33,6м3 из 60,23м3 – 55,7%);
-ведутся работы по устройству кладки из Блока, t250 7эт (выполнено 83м3 из 85.78м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 7эт (выполнено 17,1 м3 из 17,1м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 7эт (выполнено 75м3 из 77,78м3 – 96%);
-ведутся работы по устройству кладки из кирпича 8эт (выполнено 33,6м3 из 59м3 – 56%);
-ведутся работы по устройству кладки из Блока, t250 8эт (выполнено 82м3 из 85.6м3 –95%);
-ведутся работы по устройству кладки из Блока, t150 8эт (выполнено 16 м3 из 16,96м3 – 94%);
-ведутся работы по устройству перегородок из ПГП 8эт (выполнено 67,5м3 из 77,25м3 – 87%);
-ведутся работы по устройству кладки из кирпича 9эт (выполнено 33,6м3 из 55,8м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 9эт (выполнено 78м3 из 85.71м3 – 91%);
-ведутся работы по устройству кладки из Блока, t150 9эт (выполнено 15,89 м3 из 15,89м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 9эт (выполнено 50,00м3 из 52,45м3 – 95%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1 (выполнено 7м3 из 46,52м3 – 15%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1.2 (выполнено 2м3 из 3,07м3 – 65%);
-ведутся работы по устройству кладки из Блока, t250 тех. эт (выполнено 18м3 из 94,11м3 – 19%);

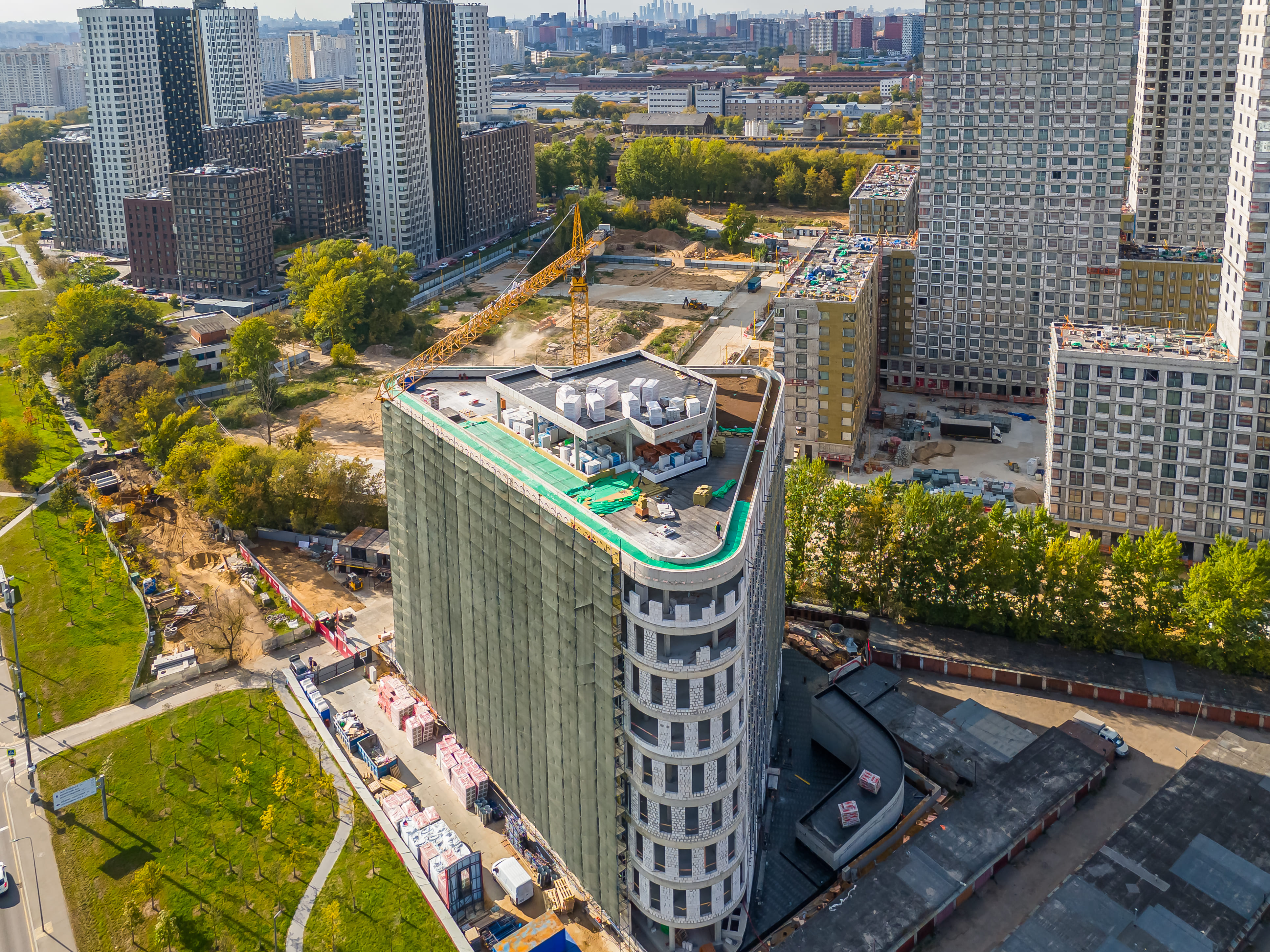

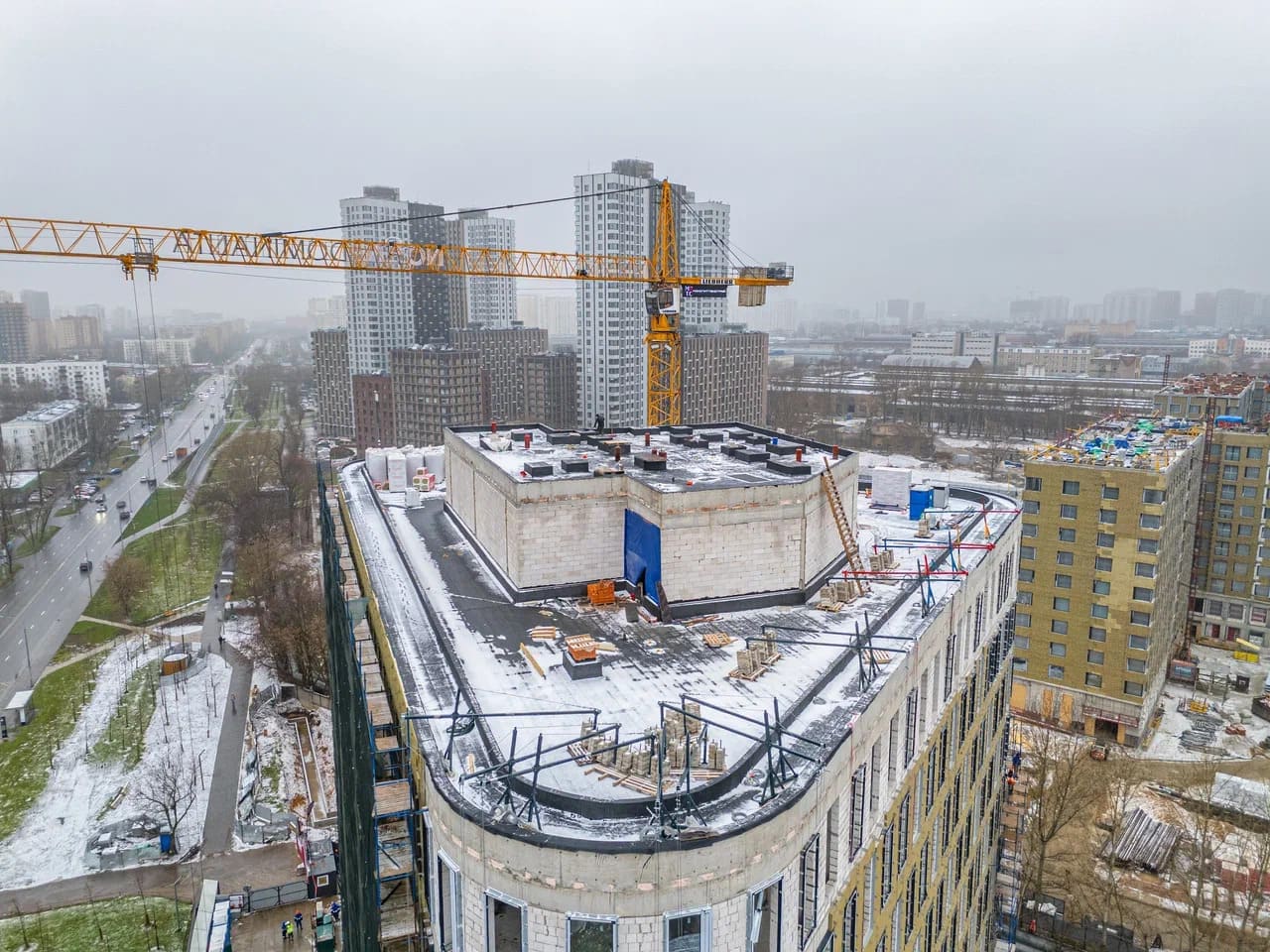

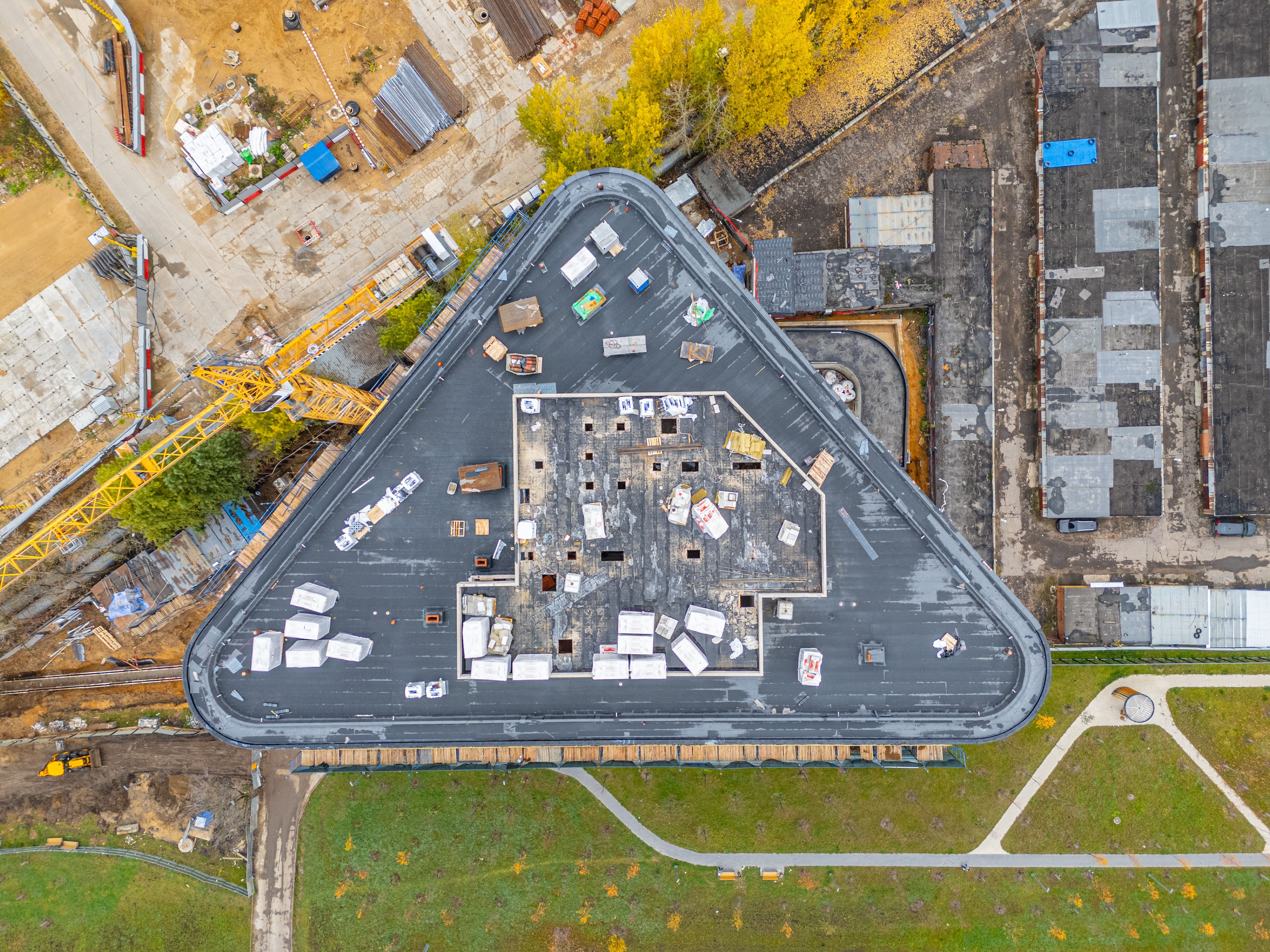

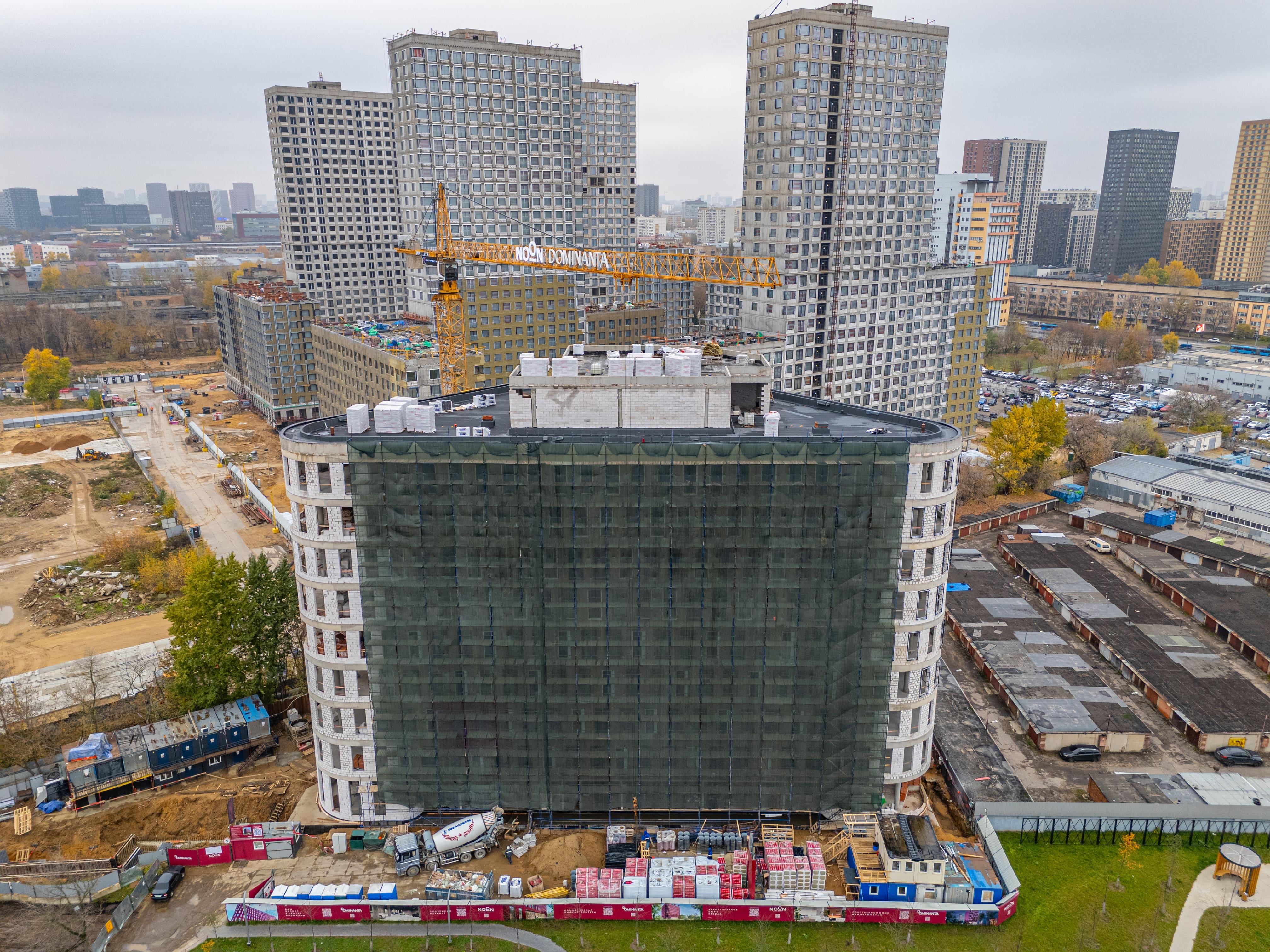

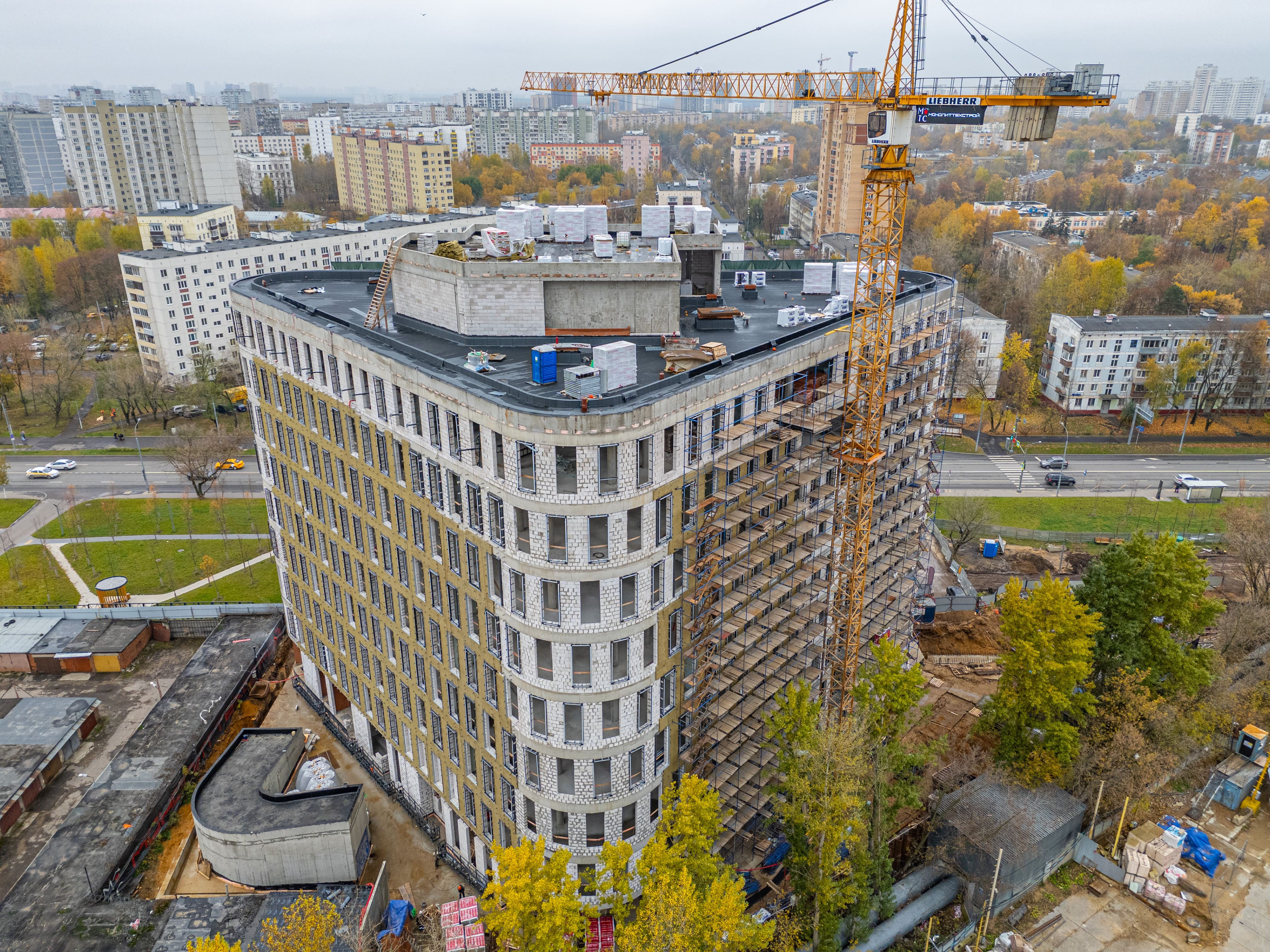

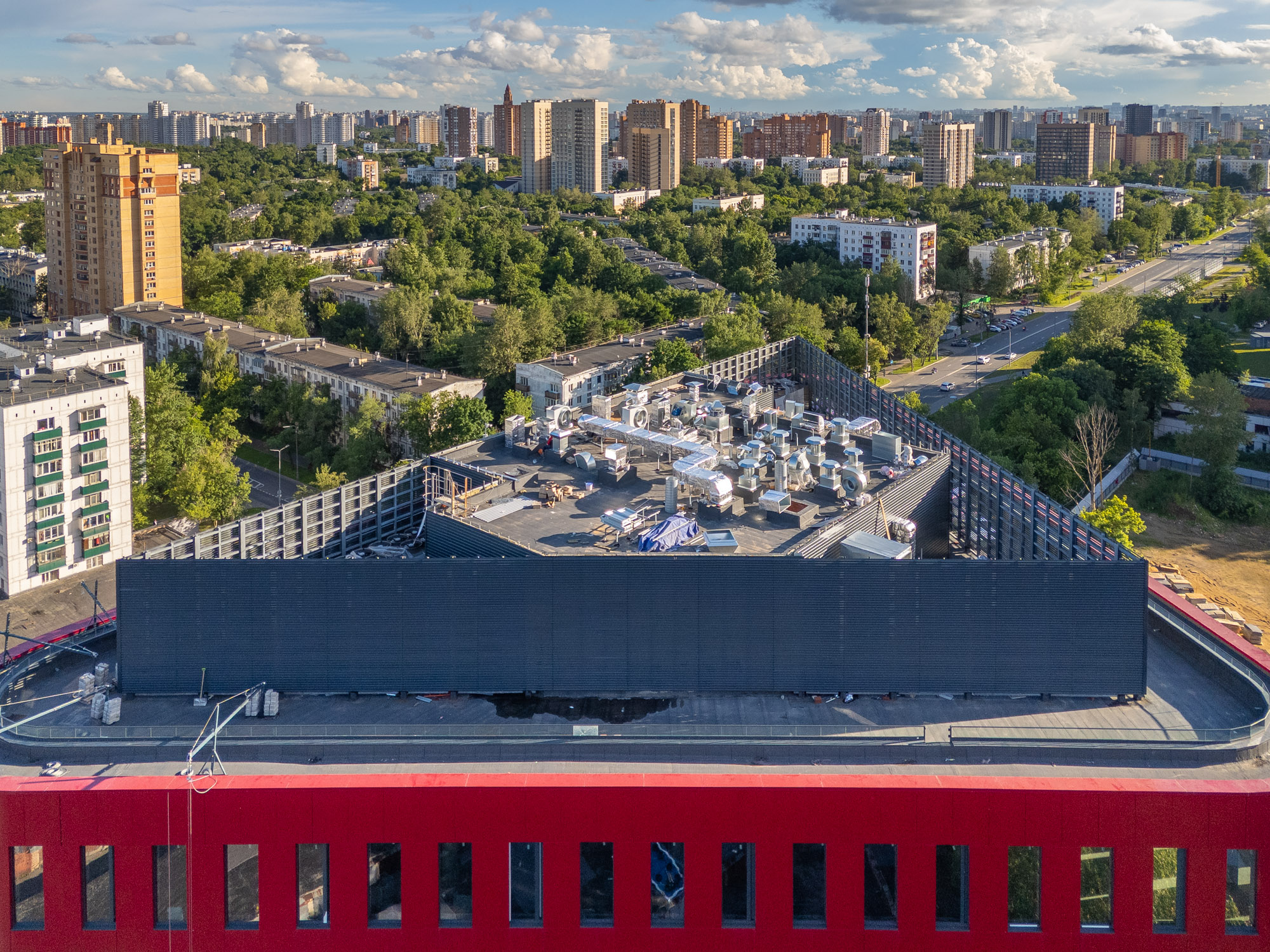

- устройство кровли (9 этаж, рампа), пароизоляционный слой рулонный наплавляемый (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), утеплитель t250 (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), полиэтиленовая пленка (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), керамзит (выполнено 390м3 из 390 м3 - 100%);
- устройство кровли (9 этаж, рампа), стяжка М150 (выполнено 1707 м2 из 1707м2 - 100%);

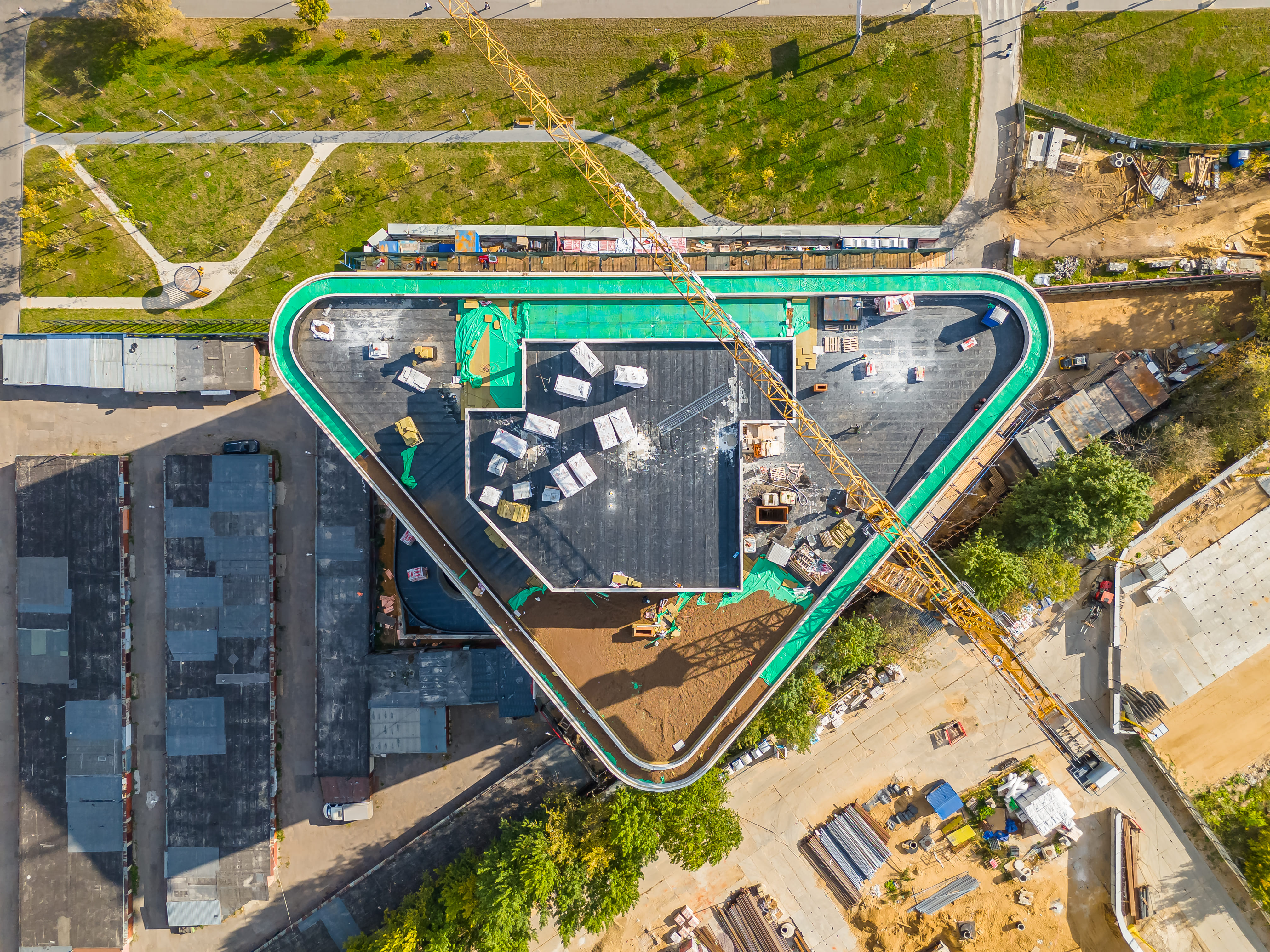

- устройство кровли (9 этаж, рампа), рулонная гидроизоляция 1-й слой (выполнено 1200м2 из 1707м2 - 70%);
- устройство кровли (9 этаж, рампа), рулонная гидроизоляция 2-й слой (выполнено 1200м2 из 1707м2 - 70%);
- устройство кровли (тех. этаж), пароизоляционный слой рулонный наплавляемый (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), утеплитель t250 (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), полиэтиленовая пленка (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), керамзит (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), стяжка М150 (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), 1-ый слой рулонной гидроизоляции (выполнено 394,717 м2 из 394,717м2 - 100%);
устройство кровли (тех. этаж), 2-ый слой рулонной гидроизоляции (выполнено 394,717 м2 из 394,717м2 - 100%);

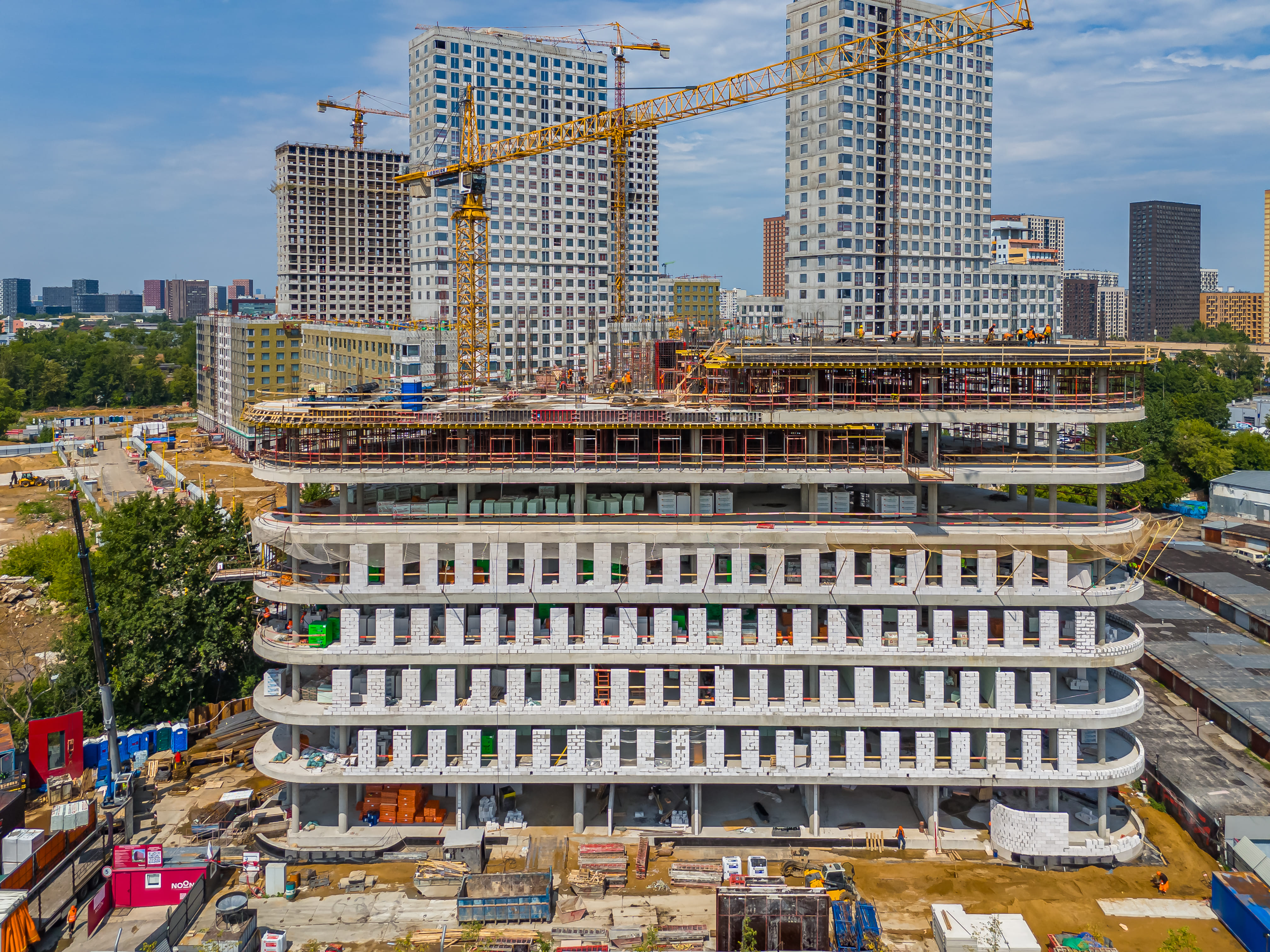

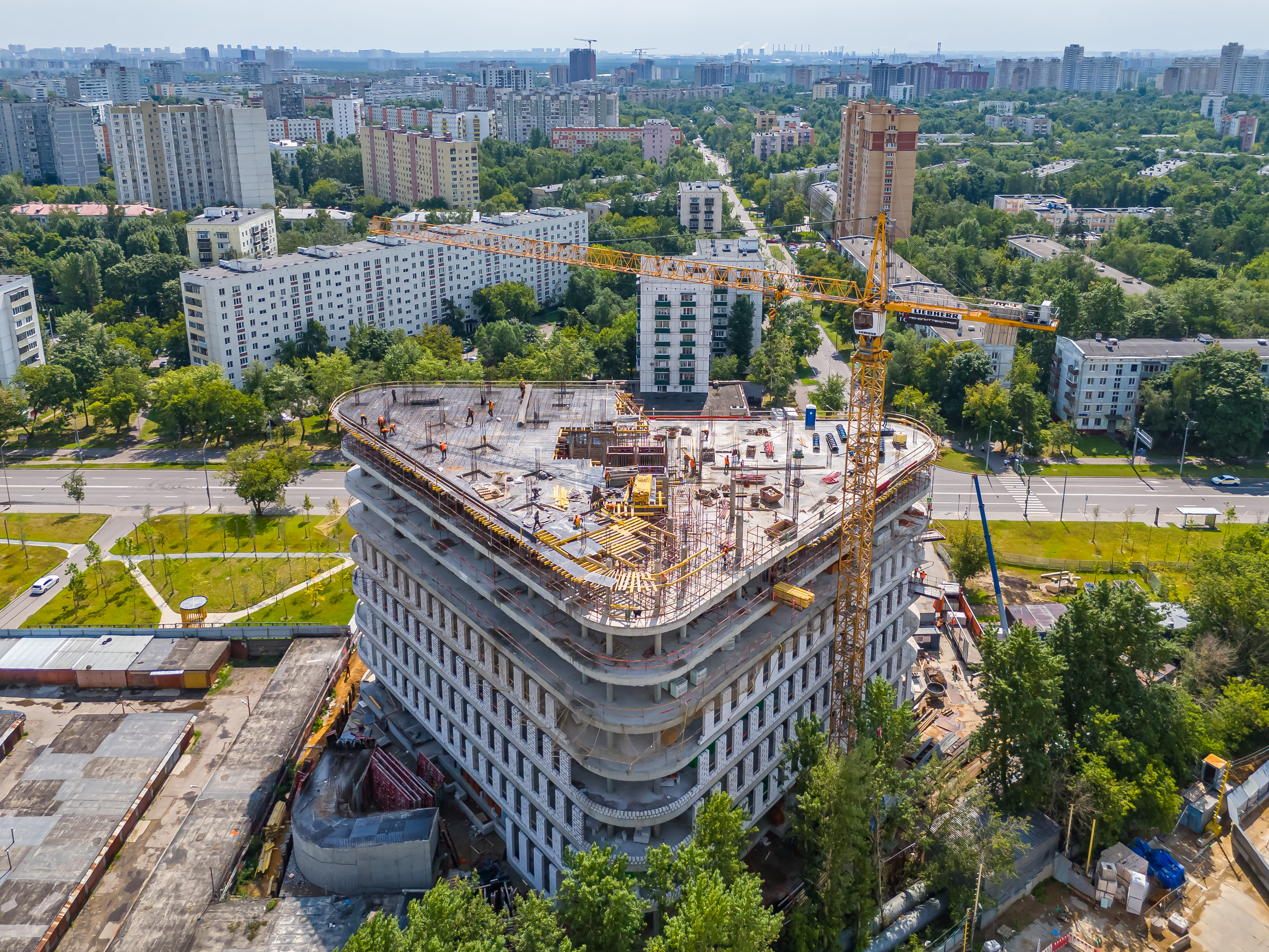

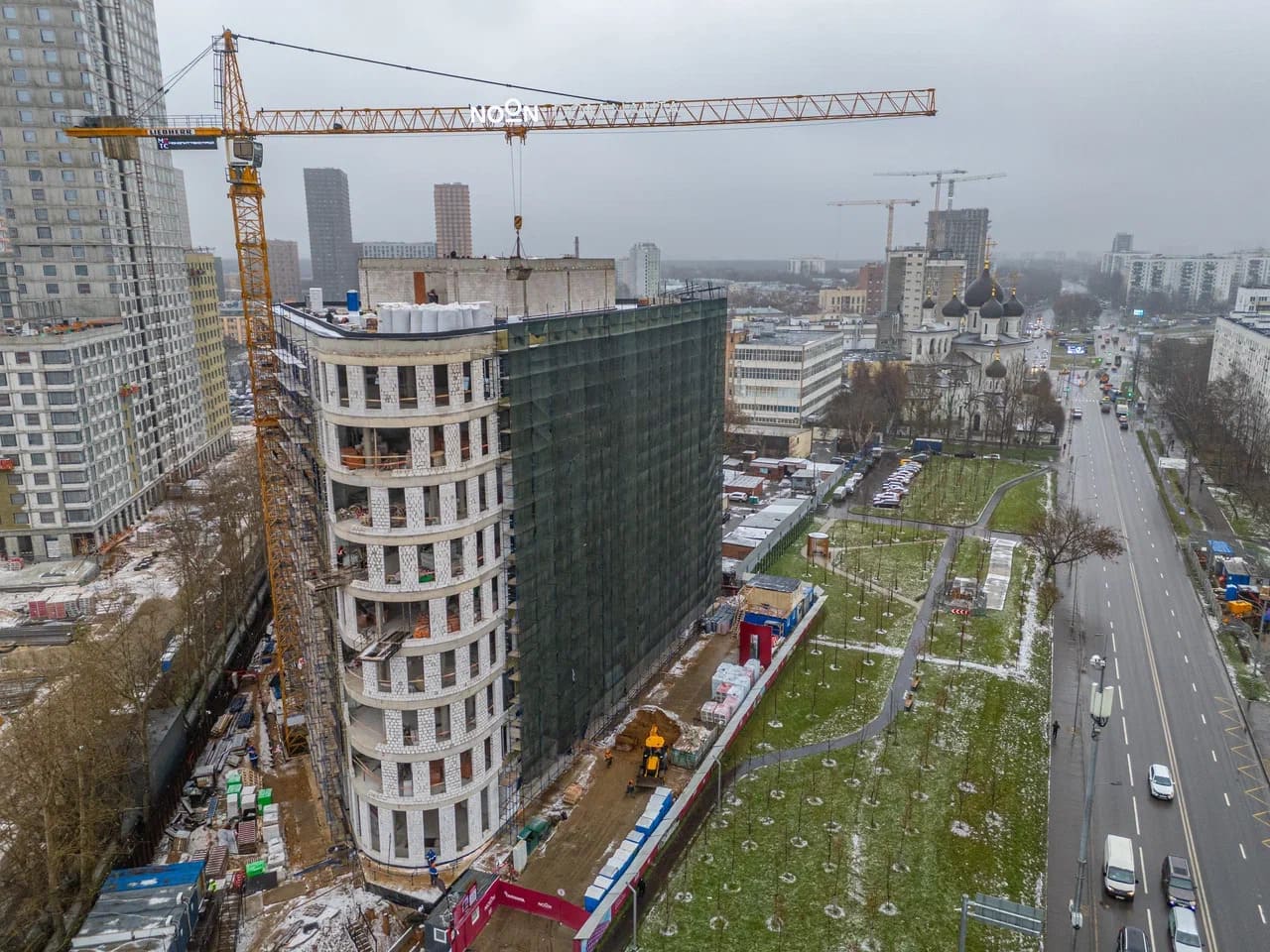

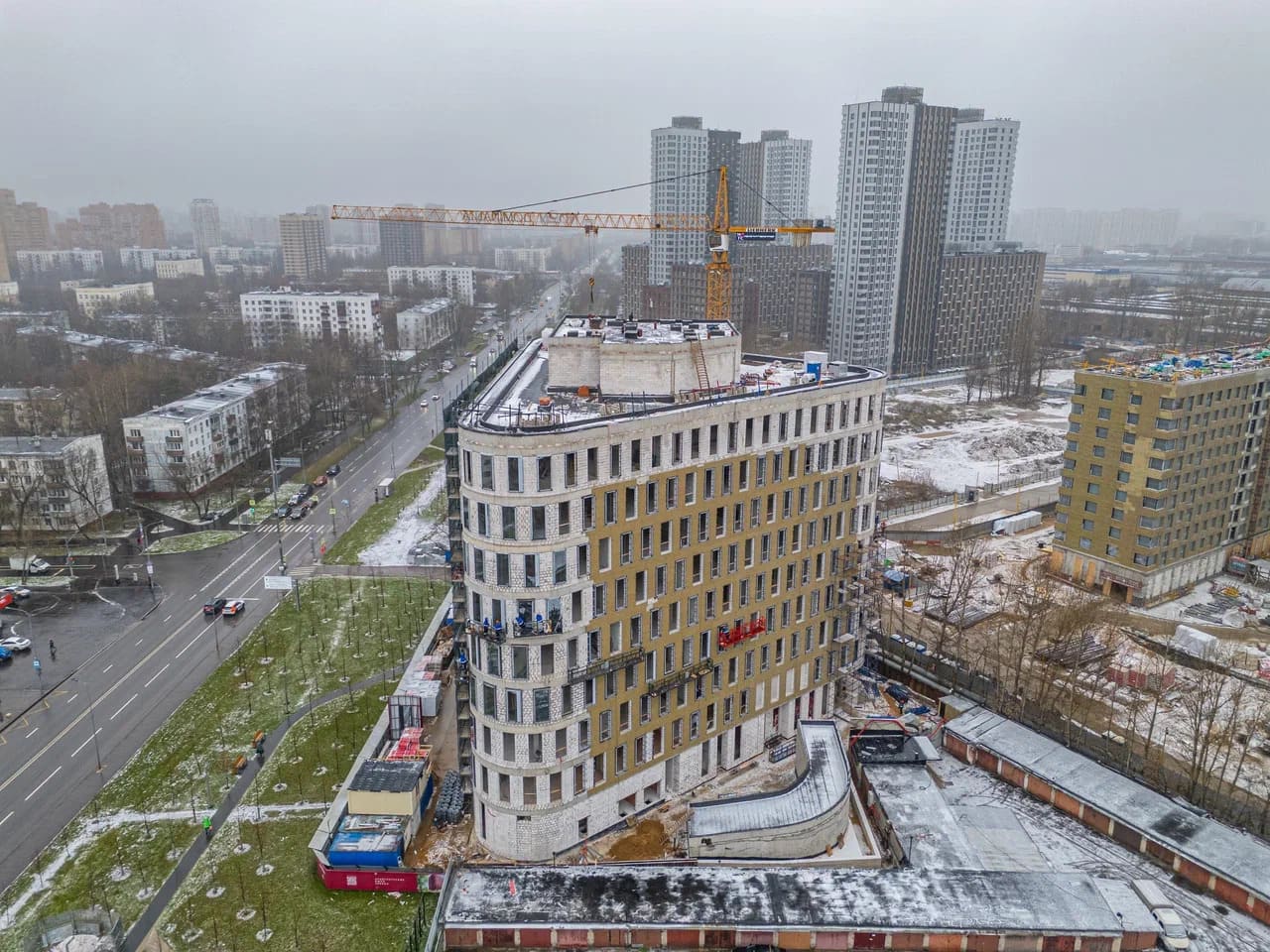

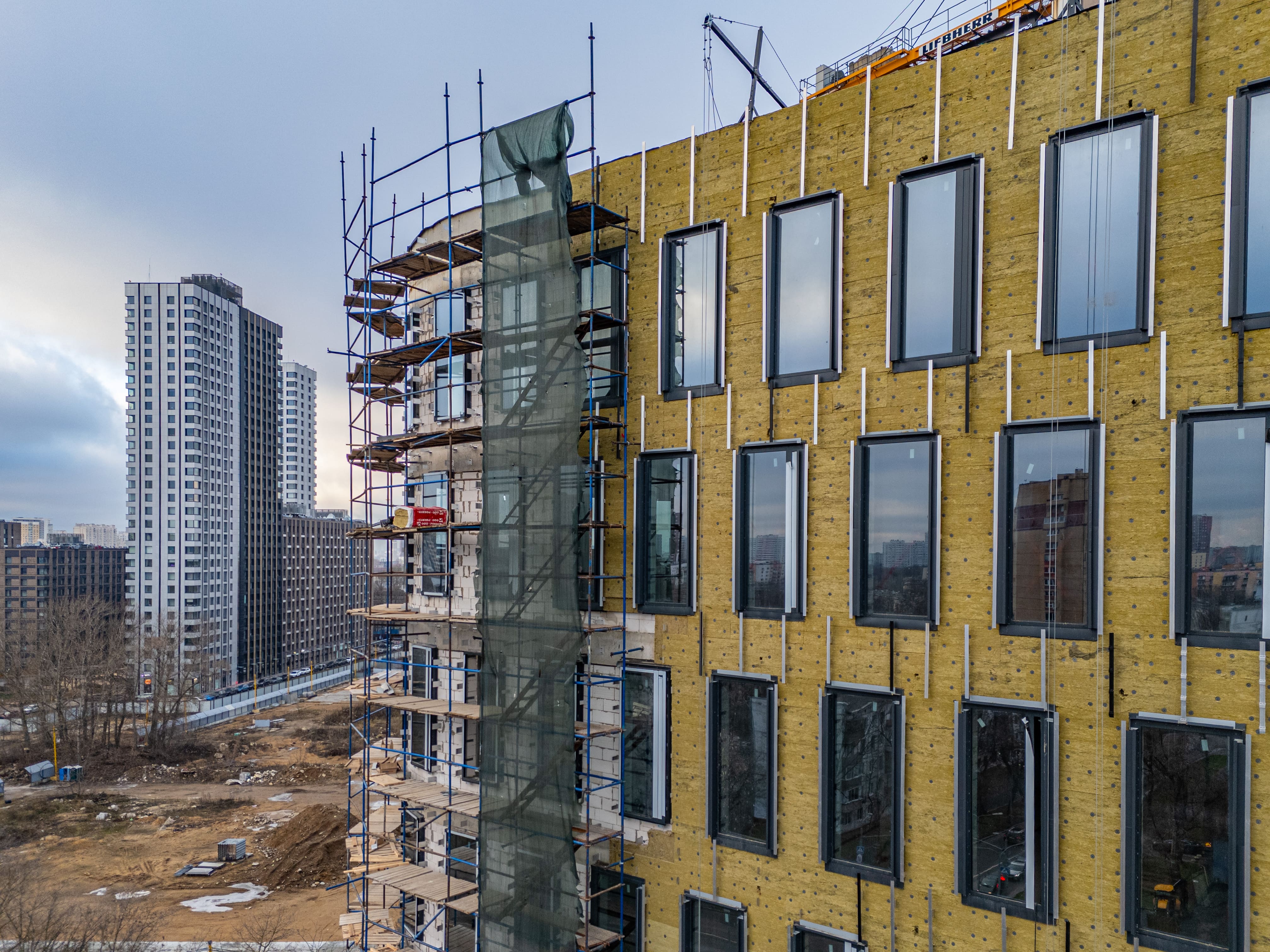

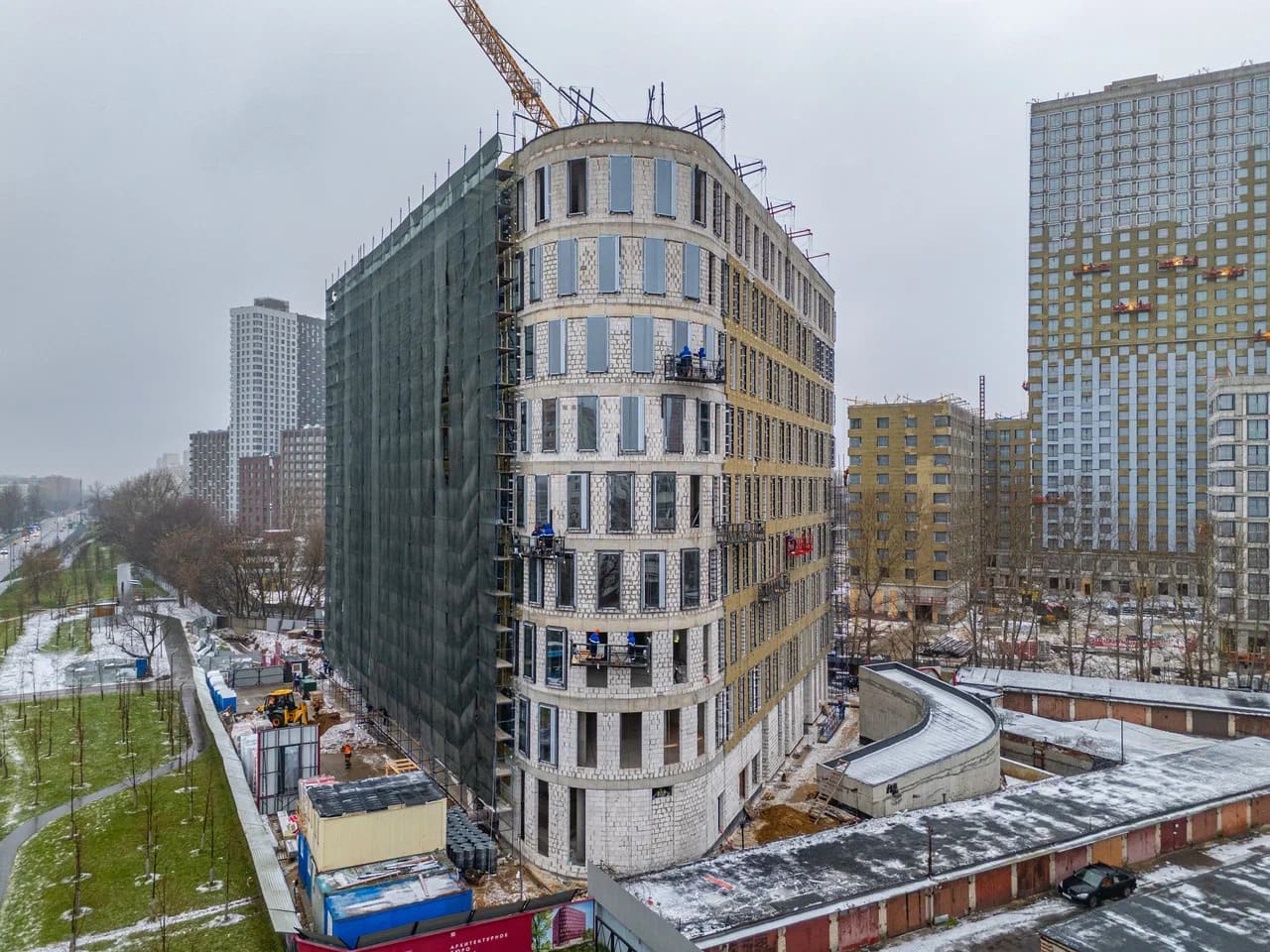

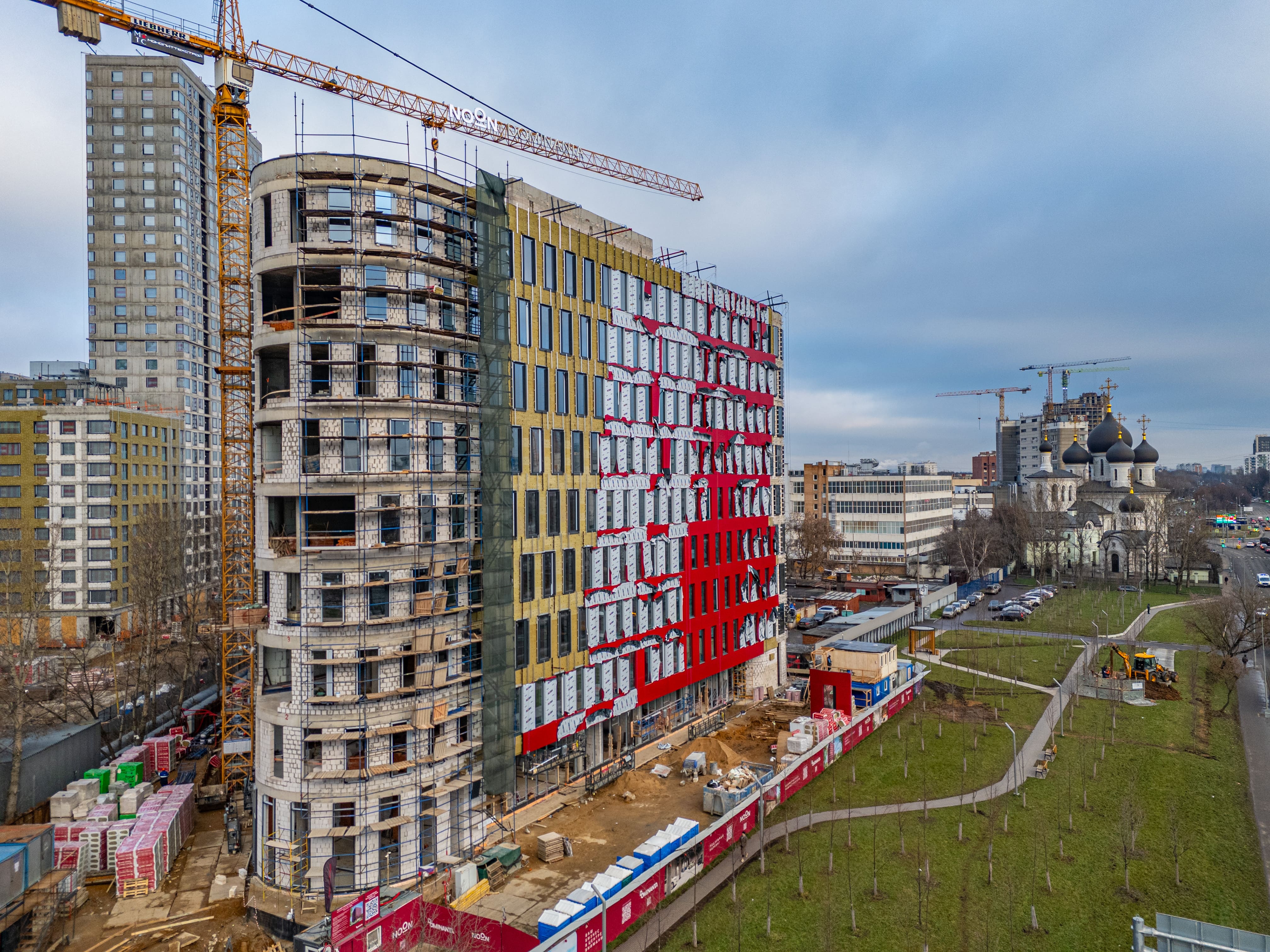

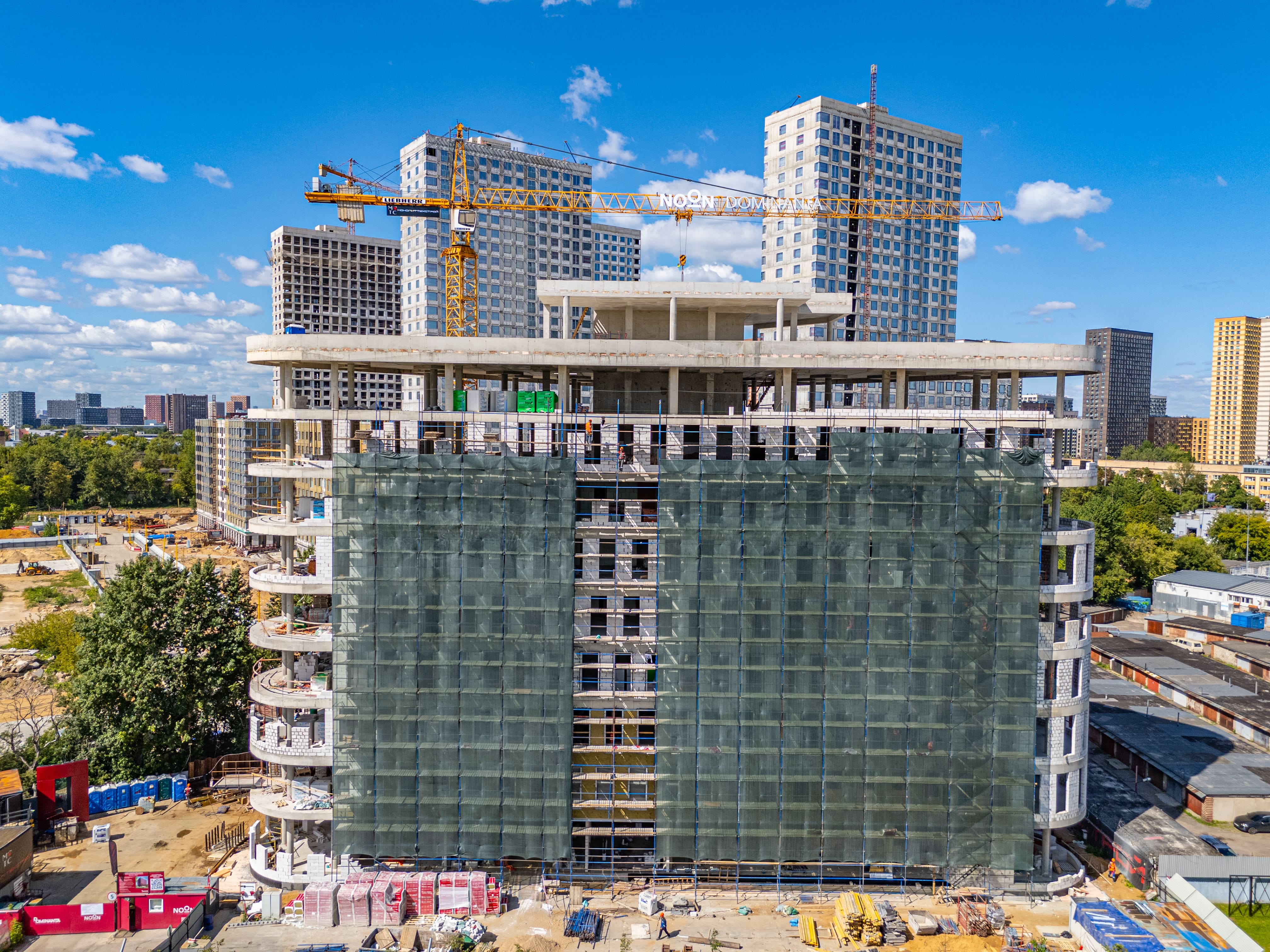

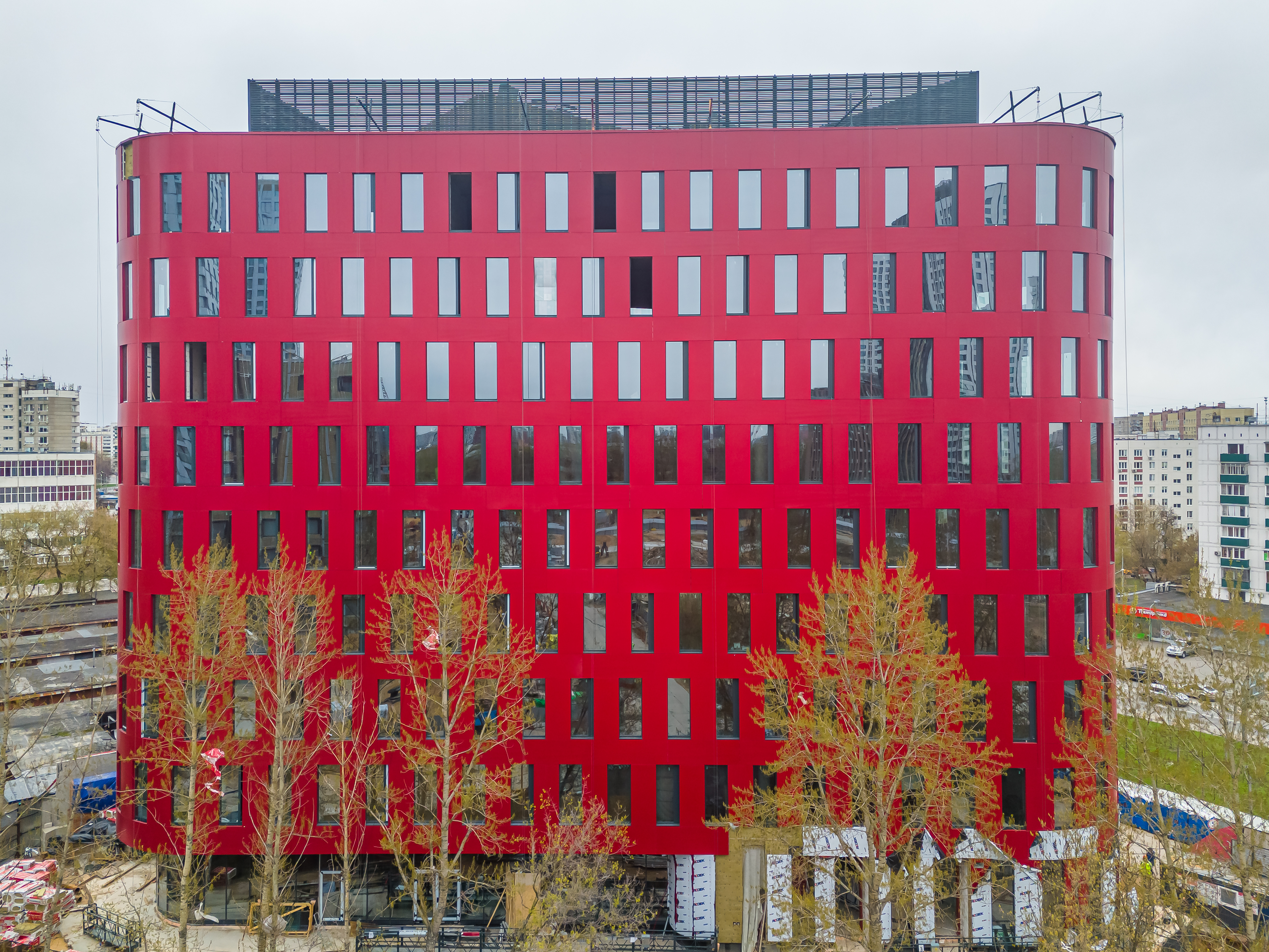

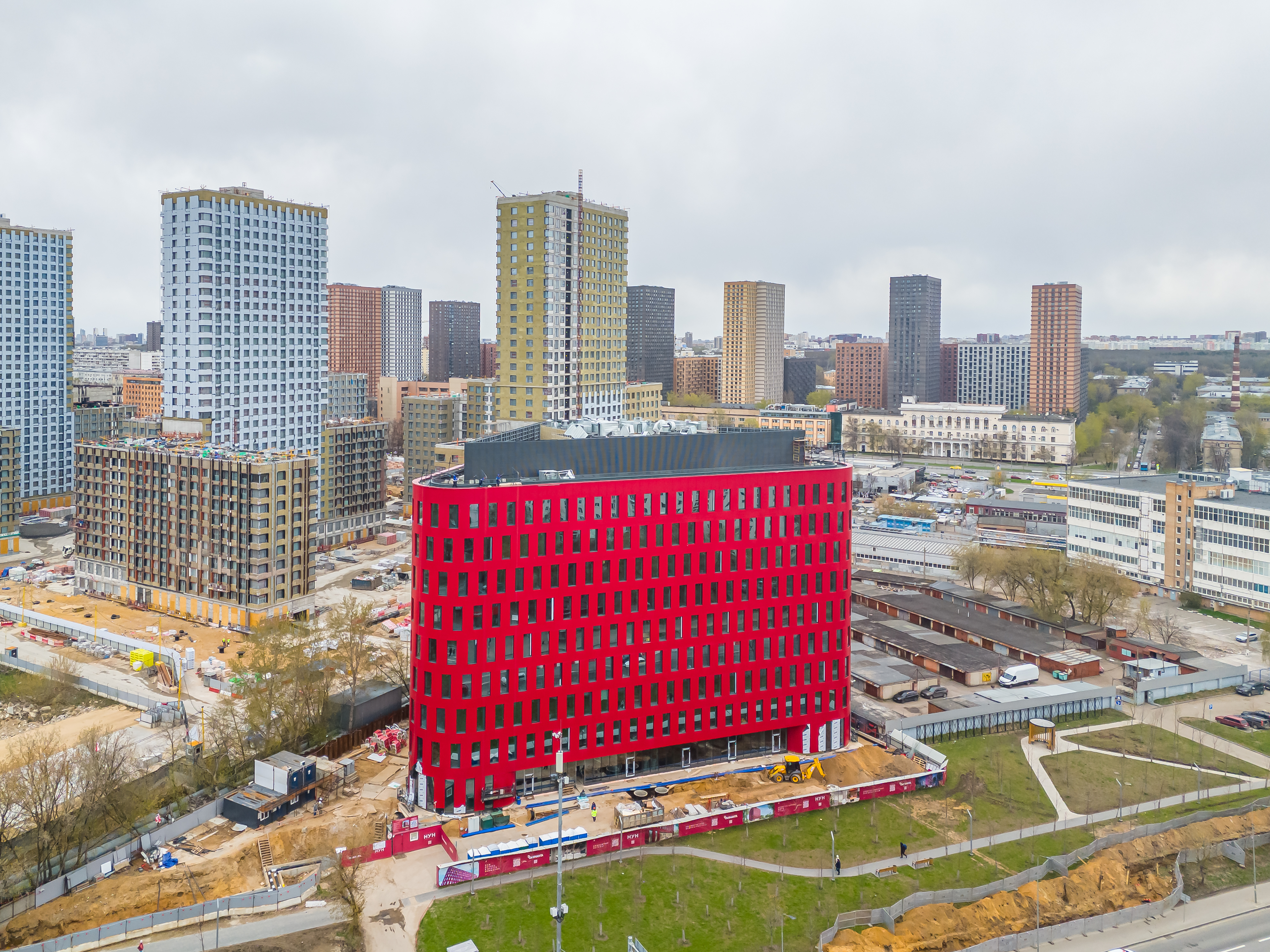

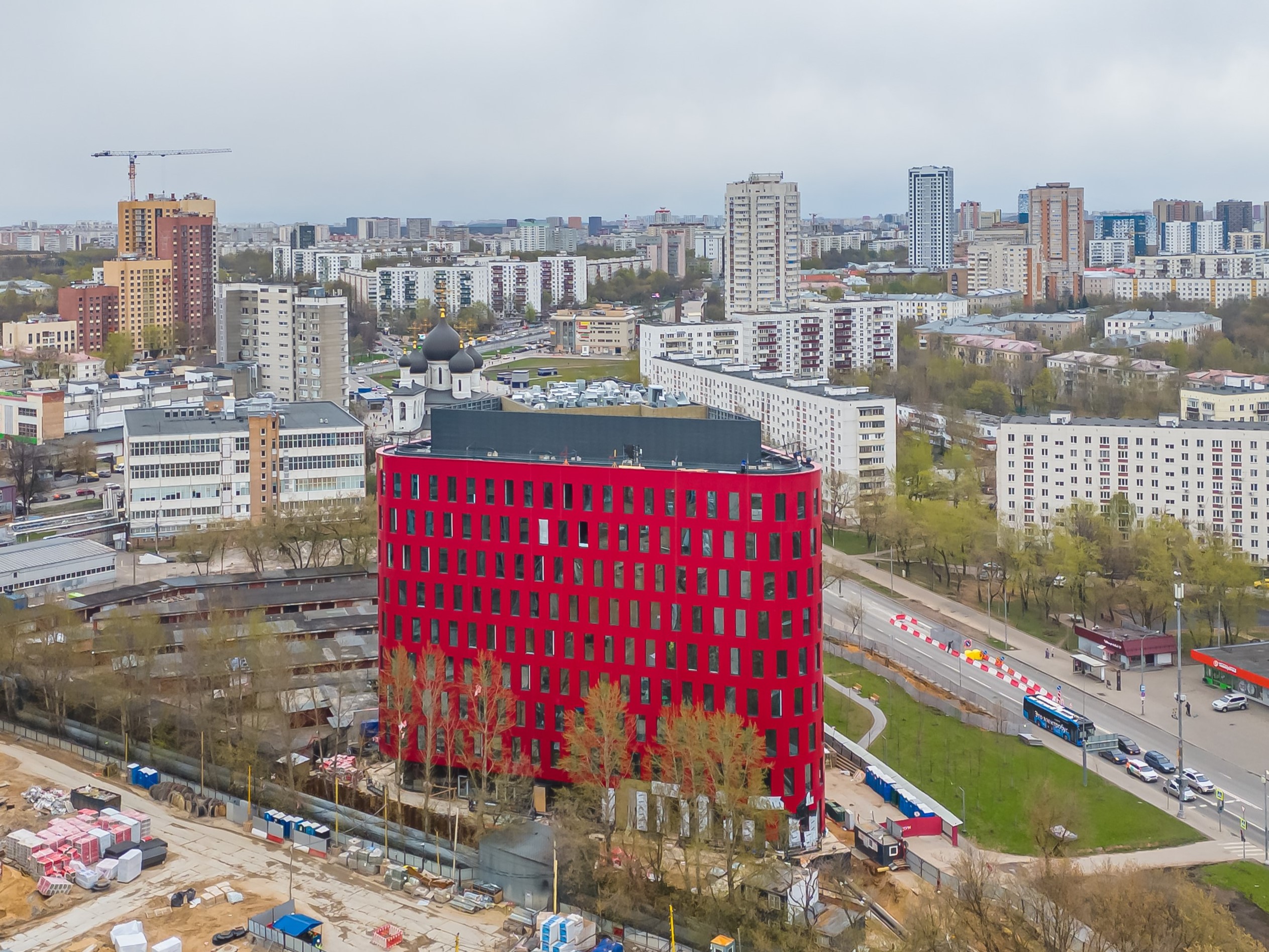

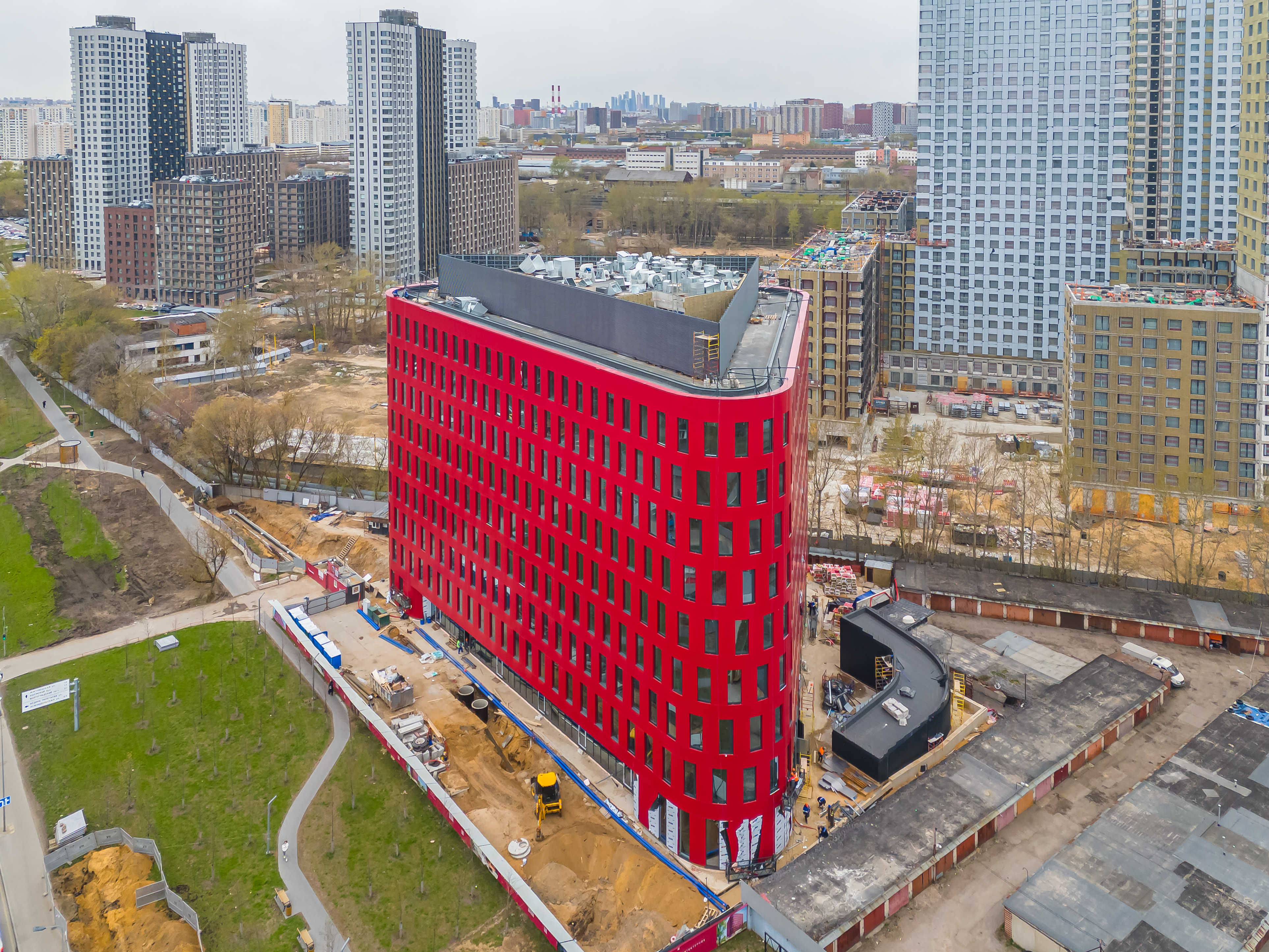

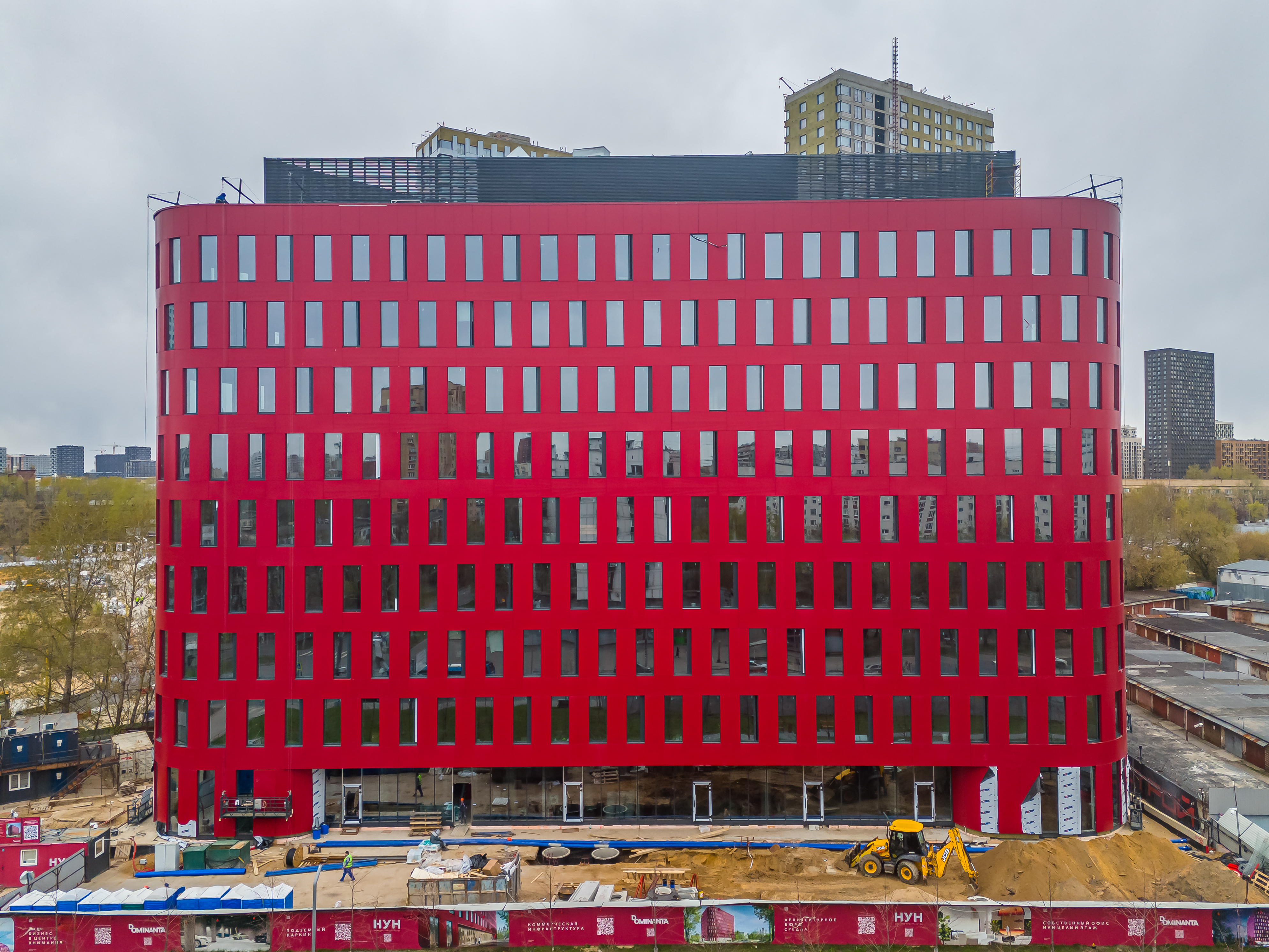

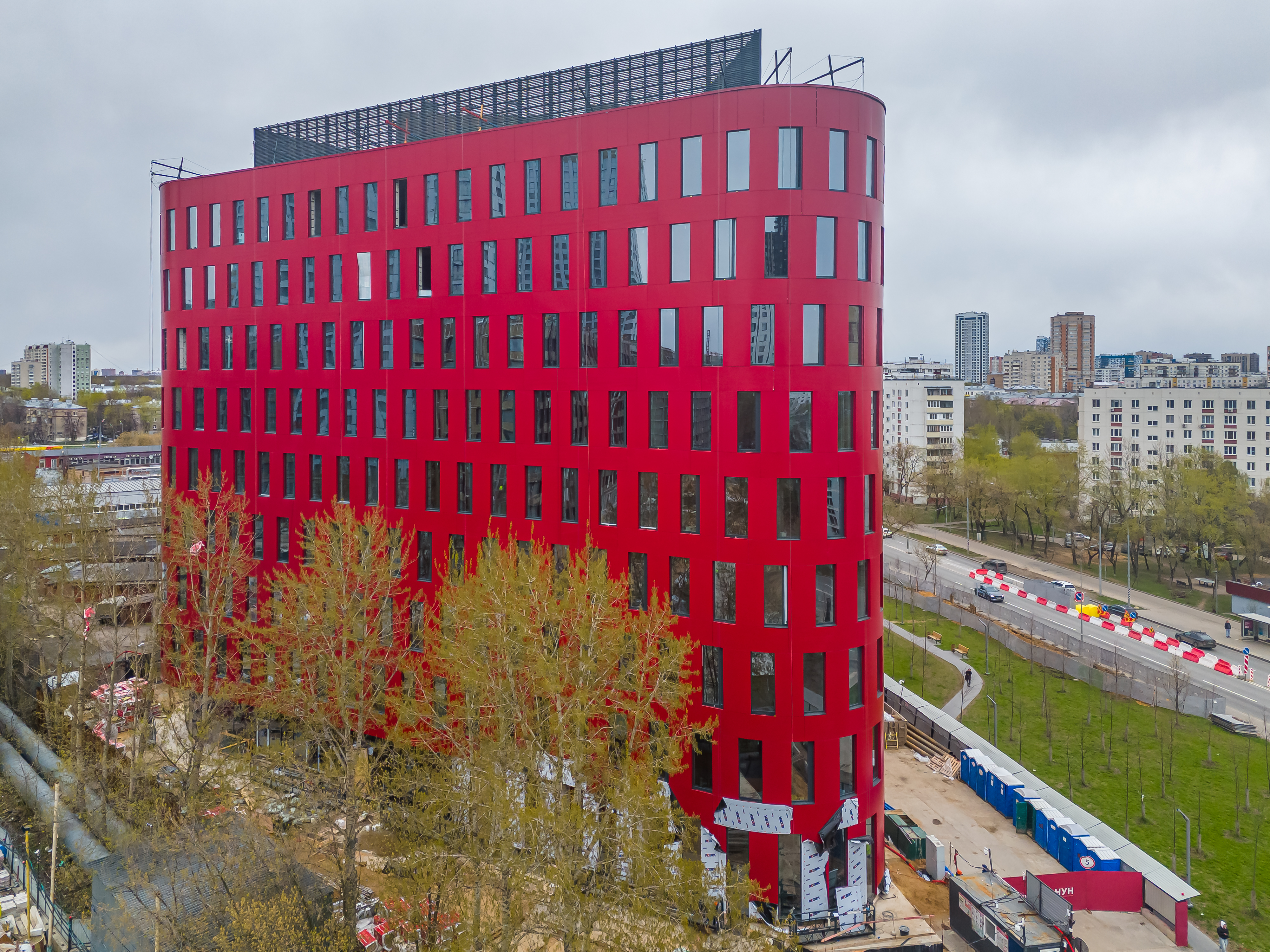

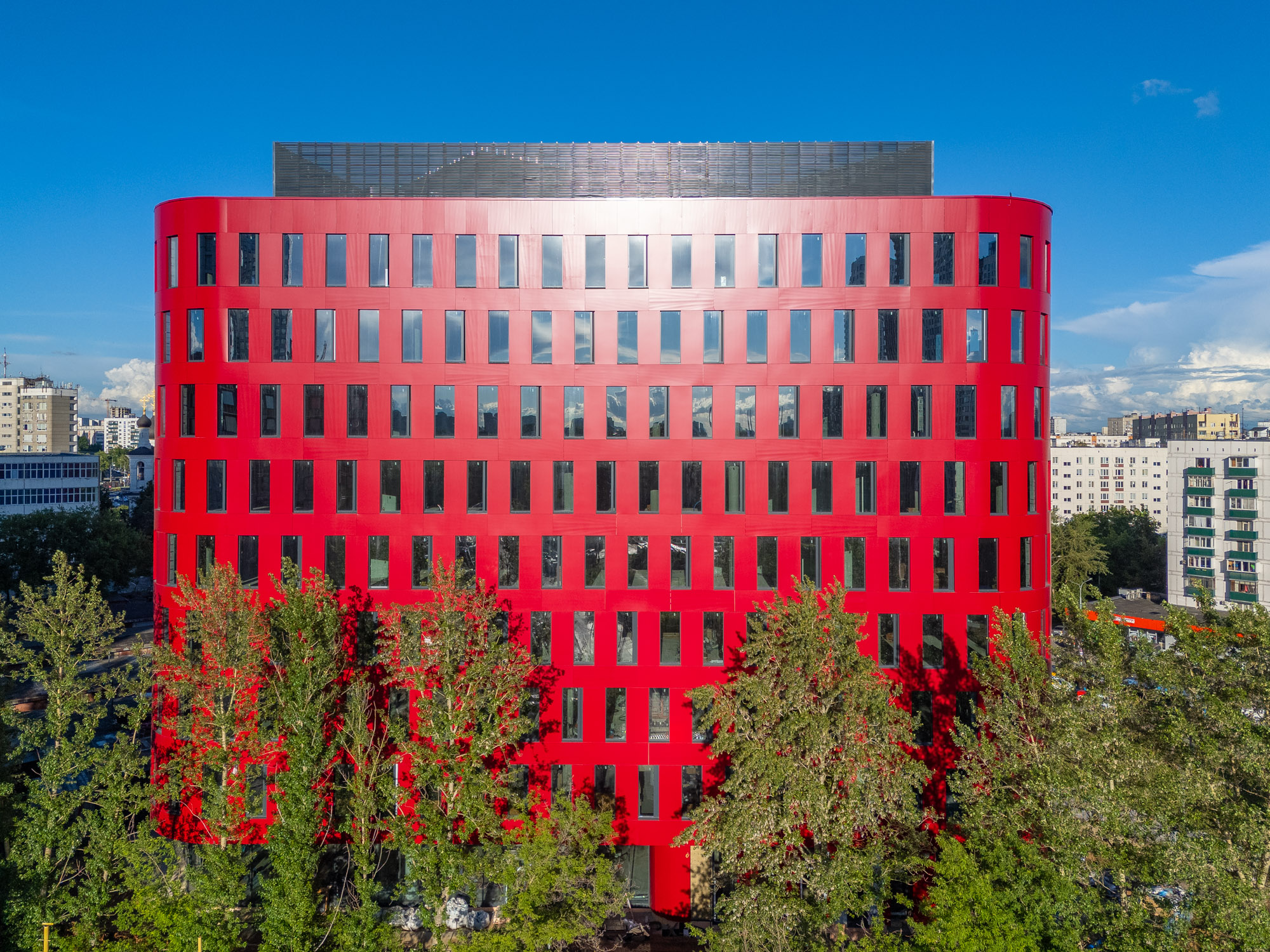

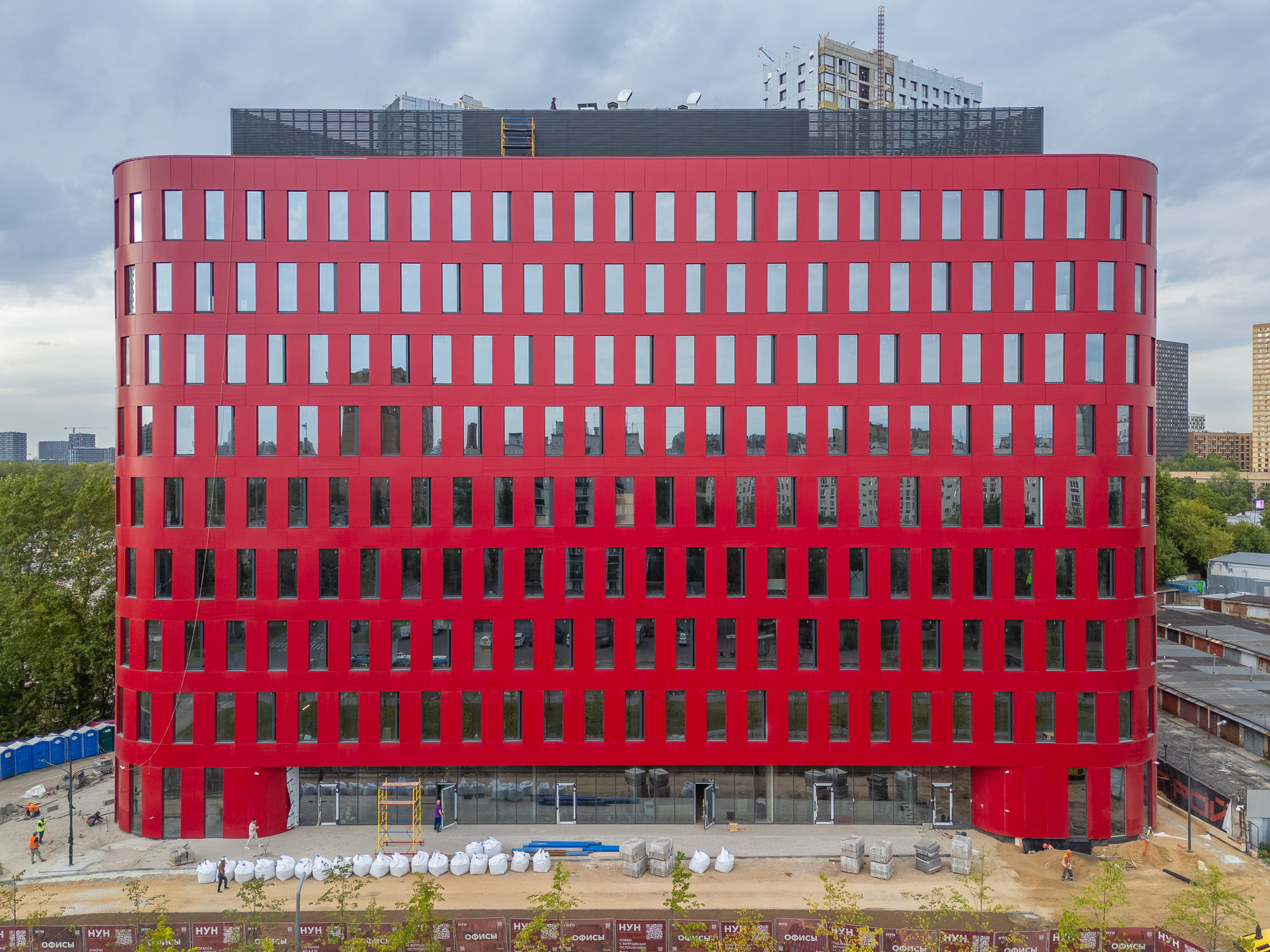

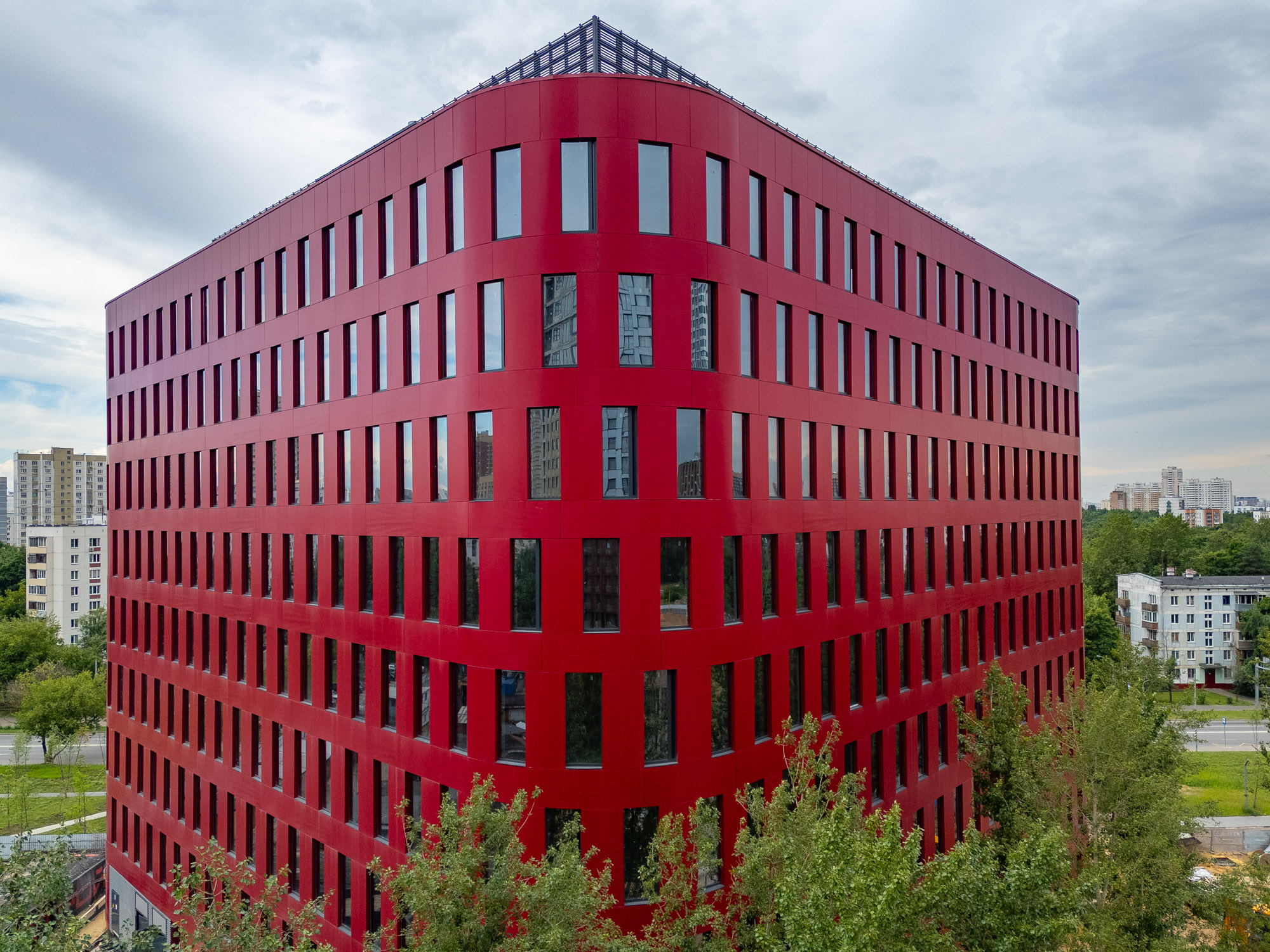

- ведутся работы по монтажу фасадных лесов (выполнено 2730м2 из 4500м2 – 60%);
- ведутся работы по монтажу кронштейнов НВФ (выполнено 3520м2 из 4500 м2 –78%);

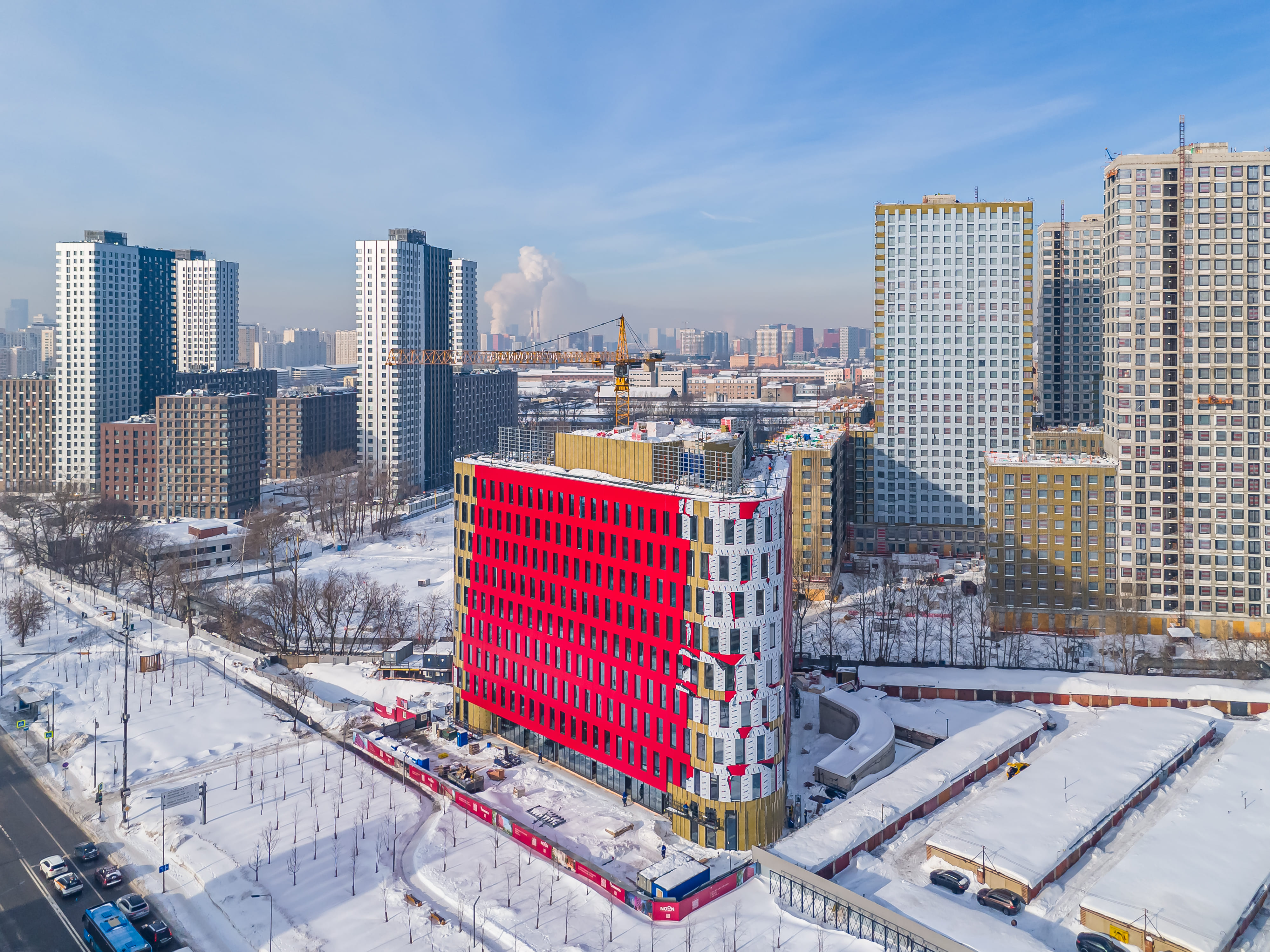

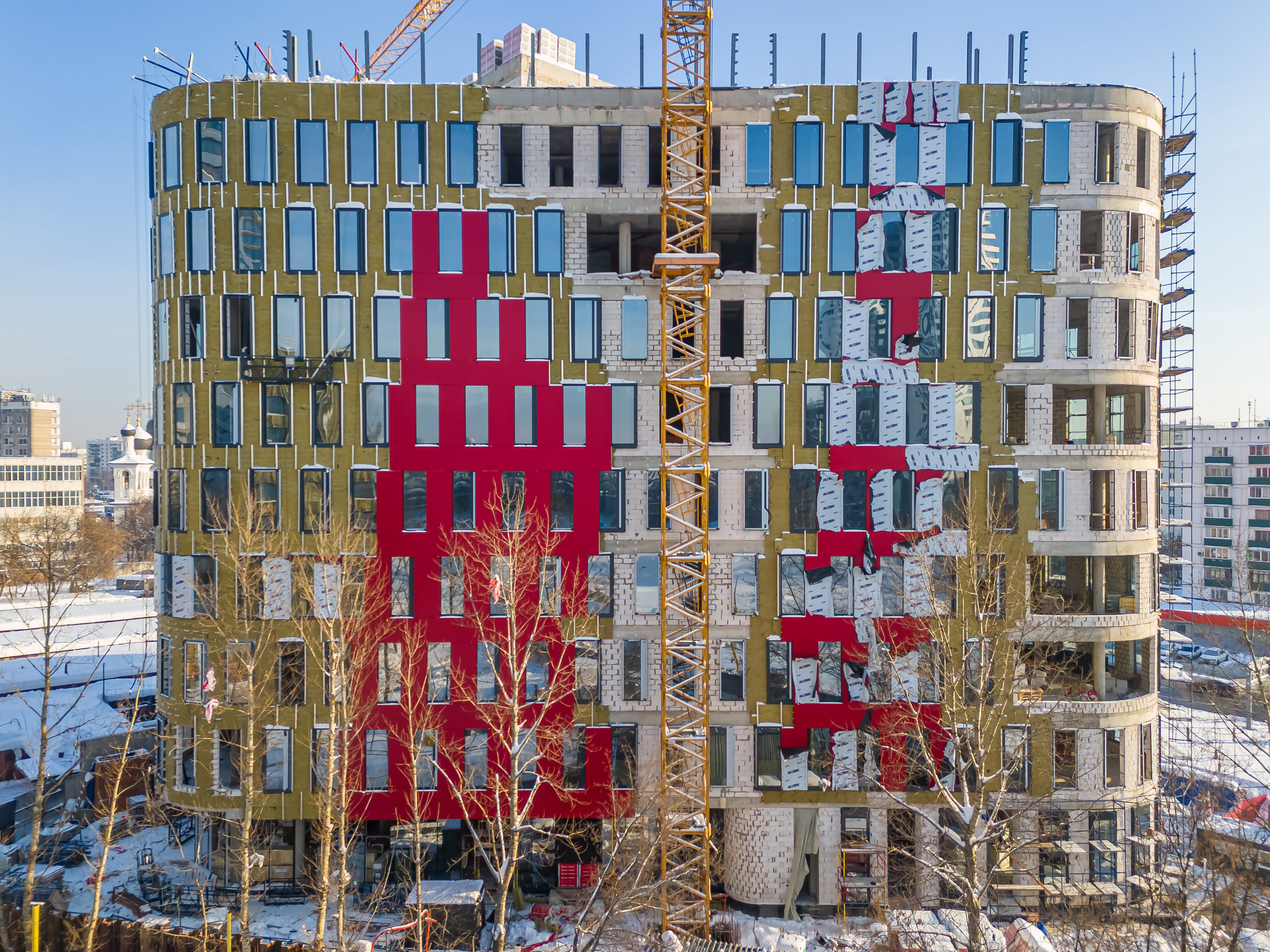

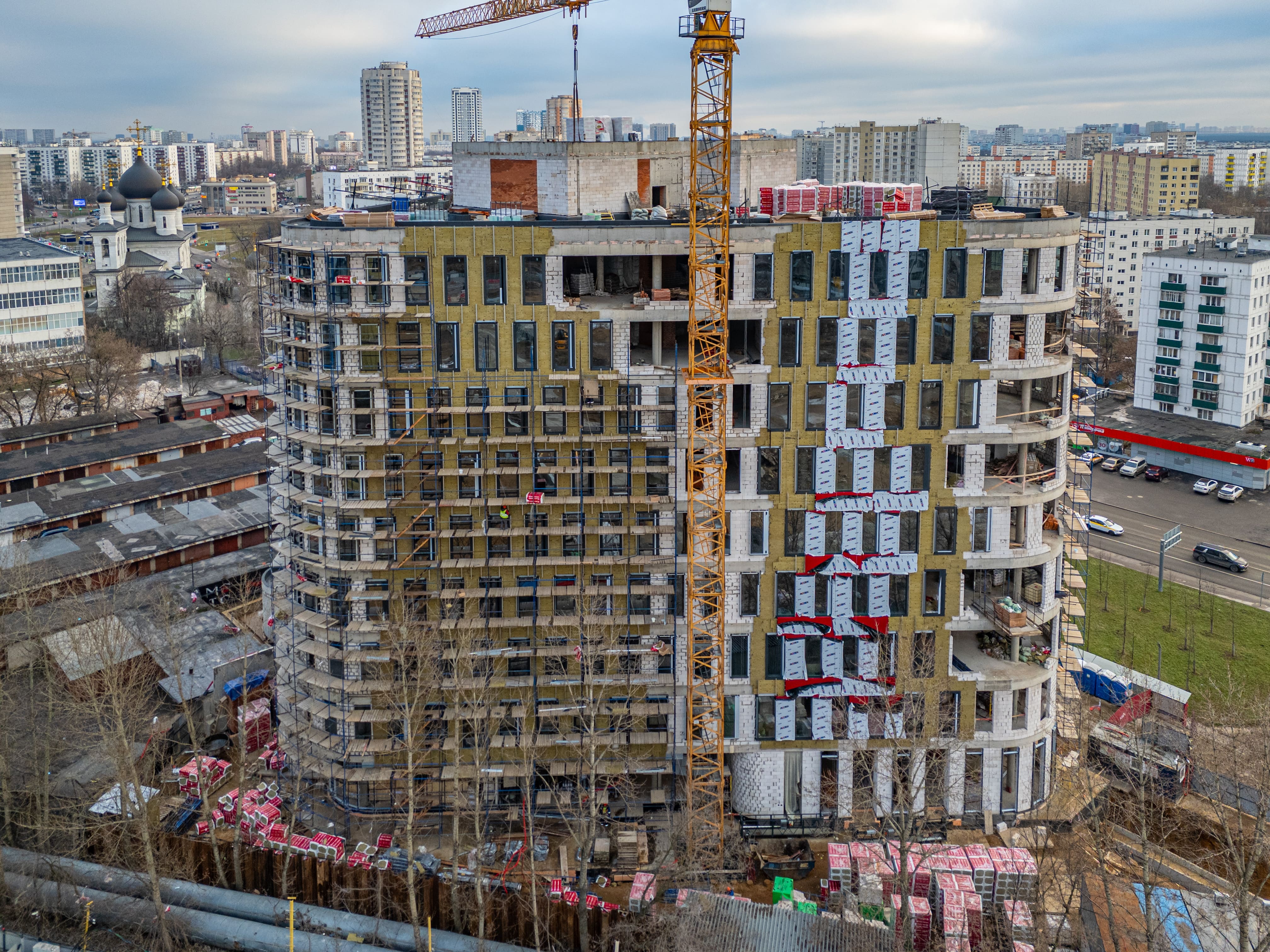

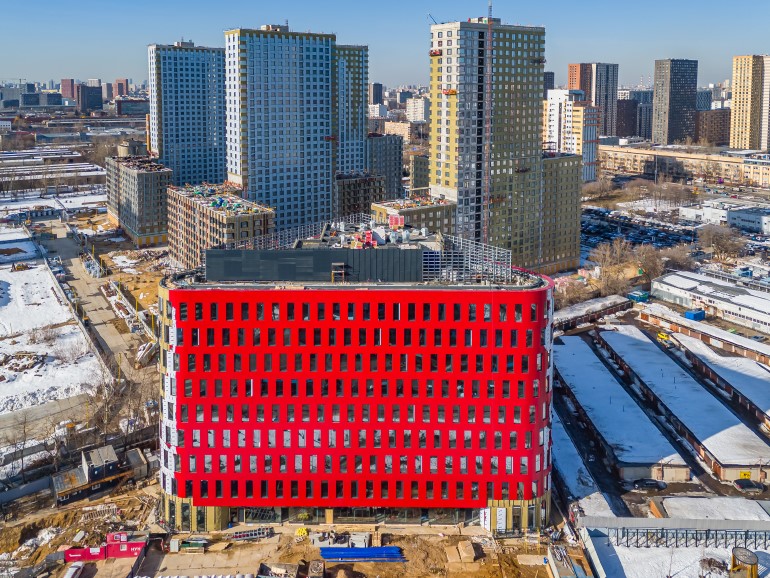

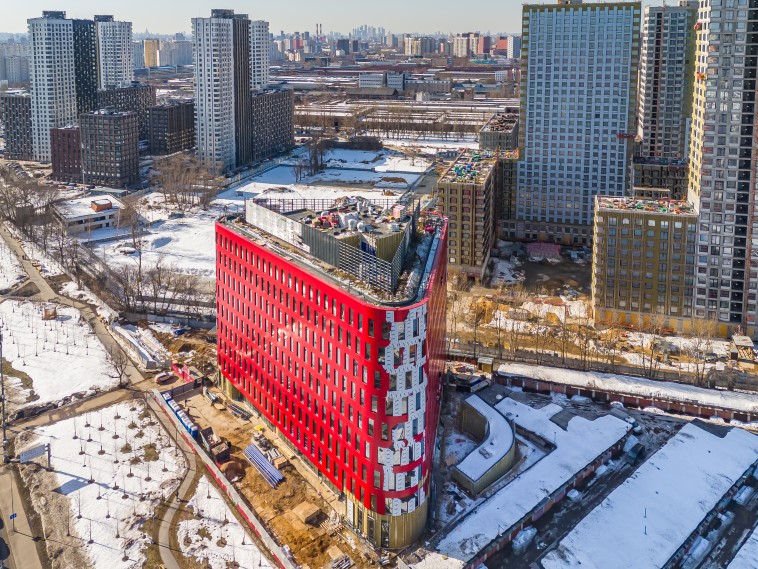

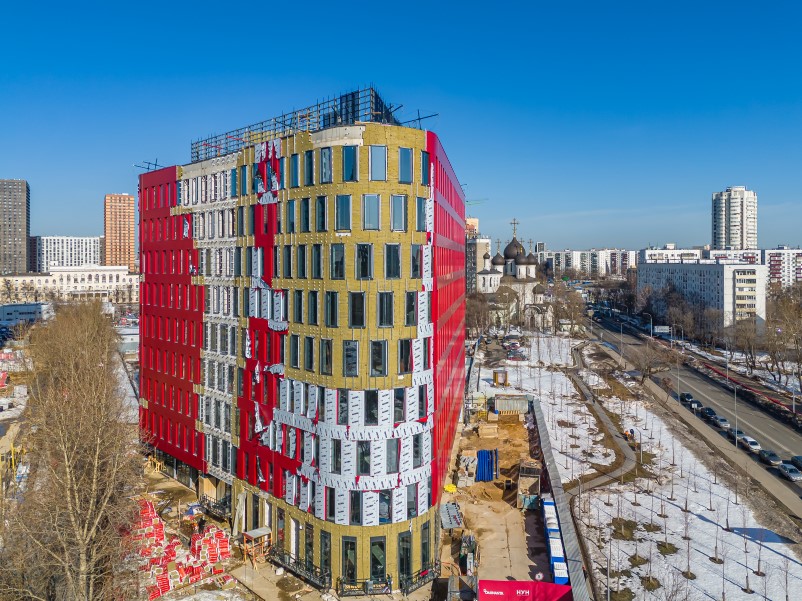

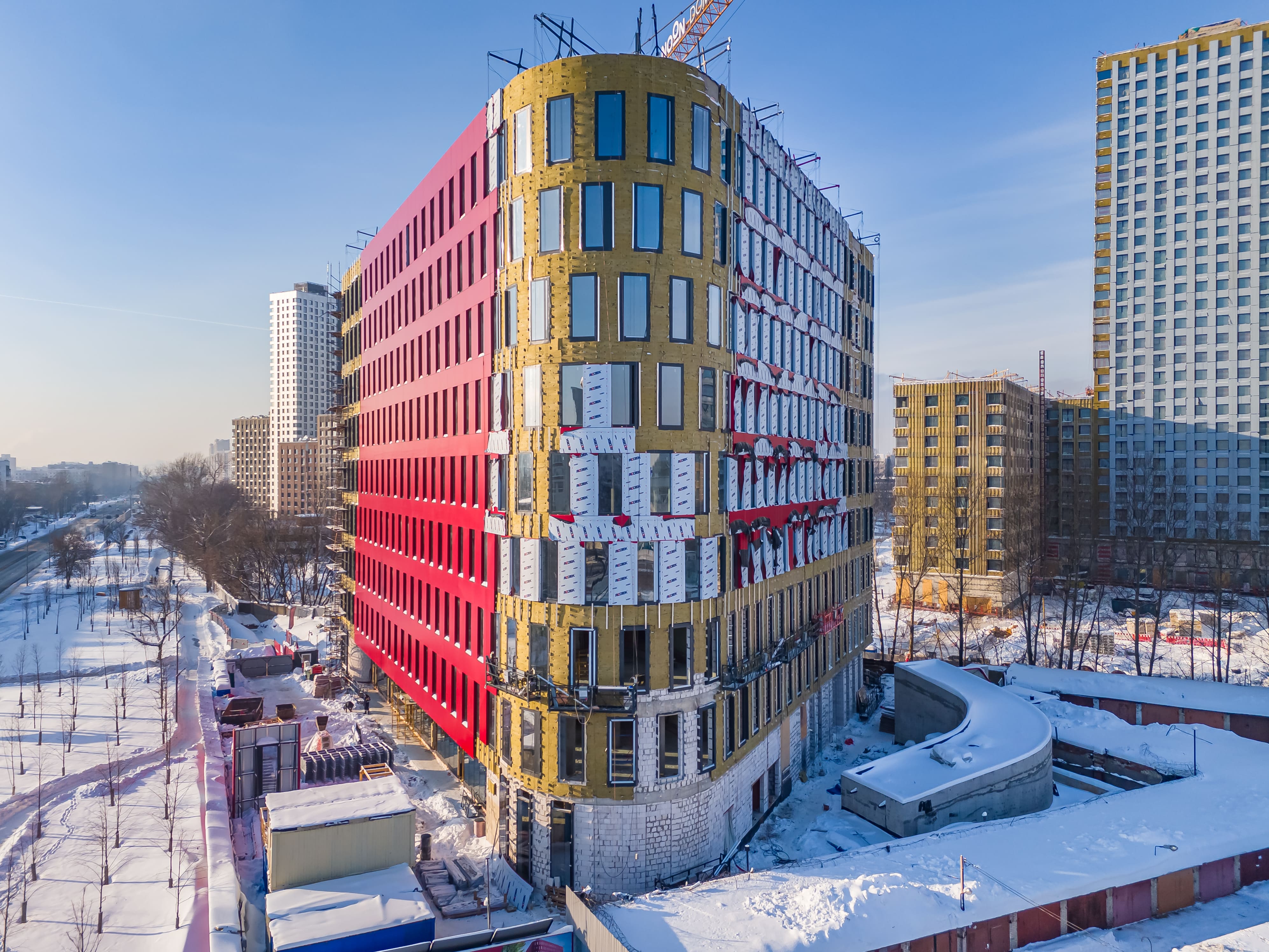

- ведутся работы по монтажу утеплителя 1 слой (выполнено 2870,18м2 из 4298м2 – 67%);
- ведутся работы по монтажу утеплителя 2 слой (выполнено 2202,17м2 из 4298м2 – 51%);

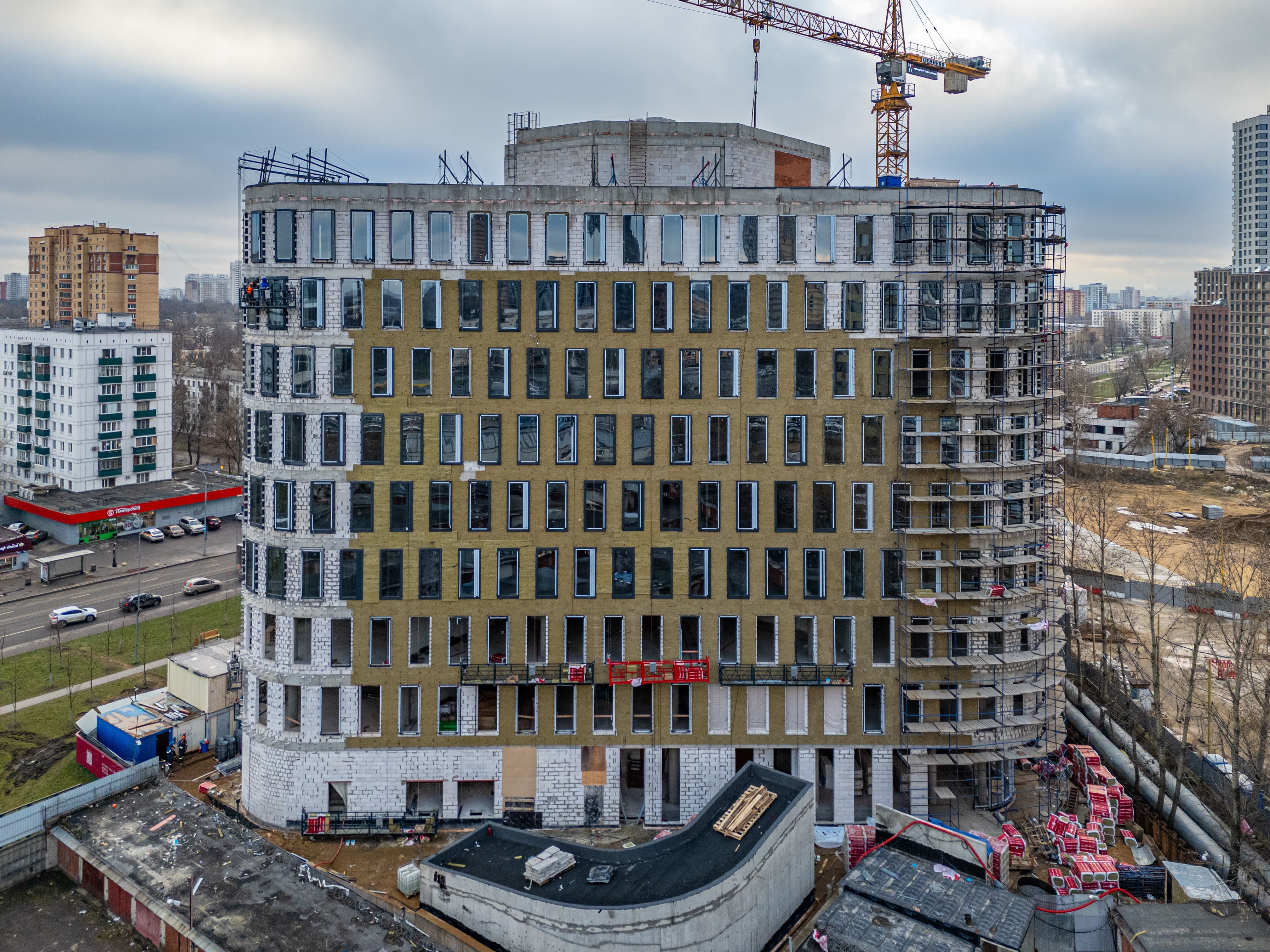

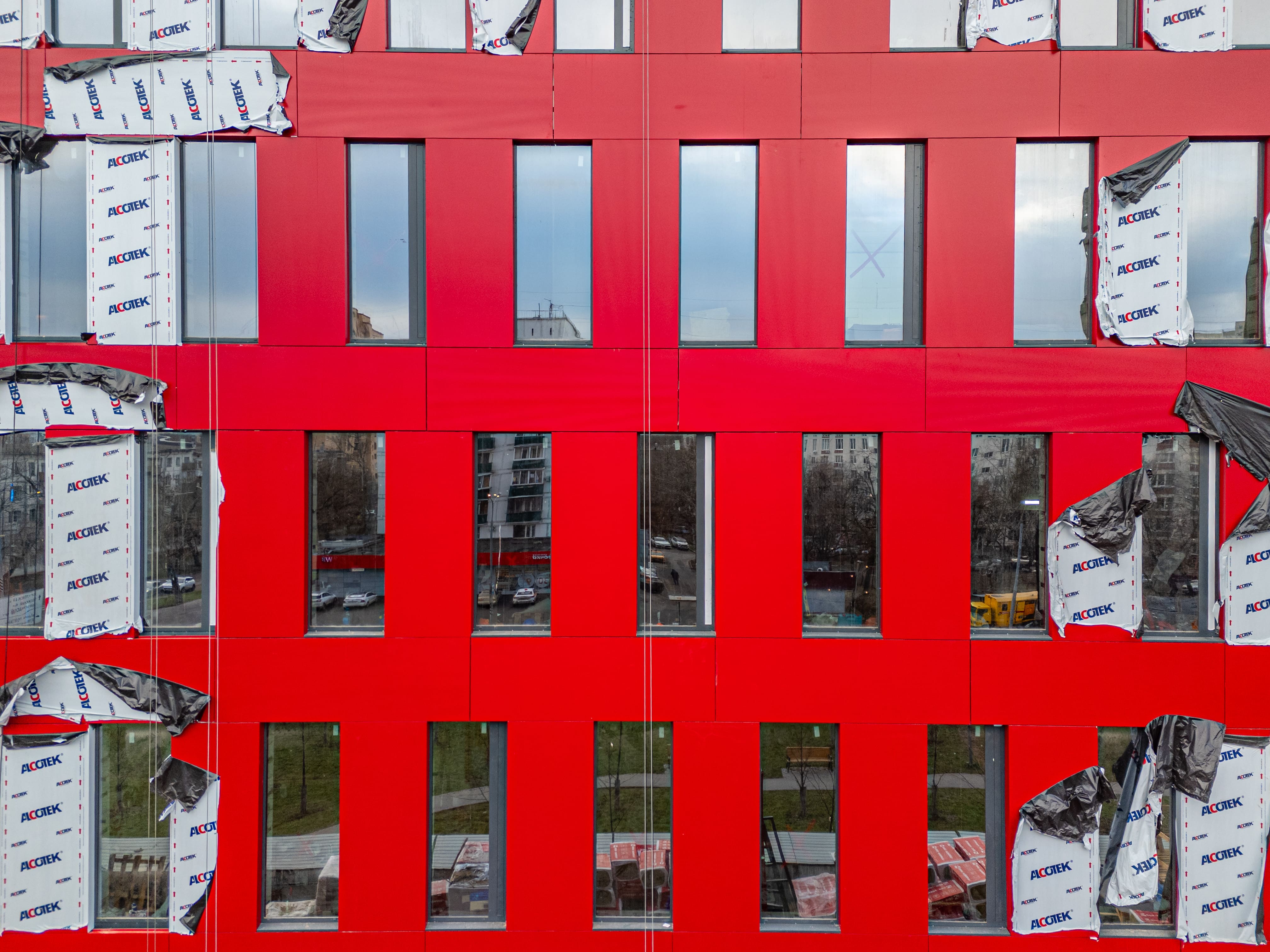

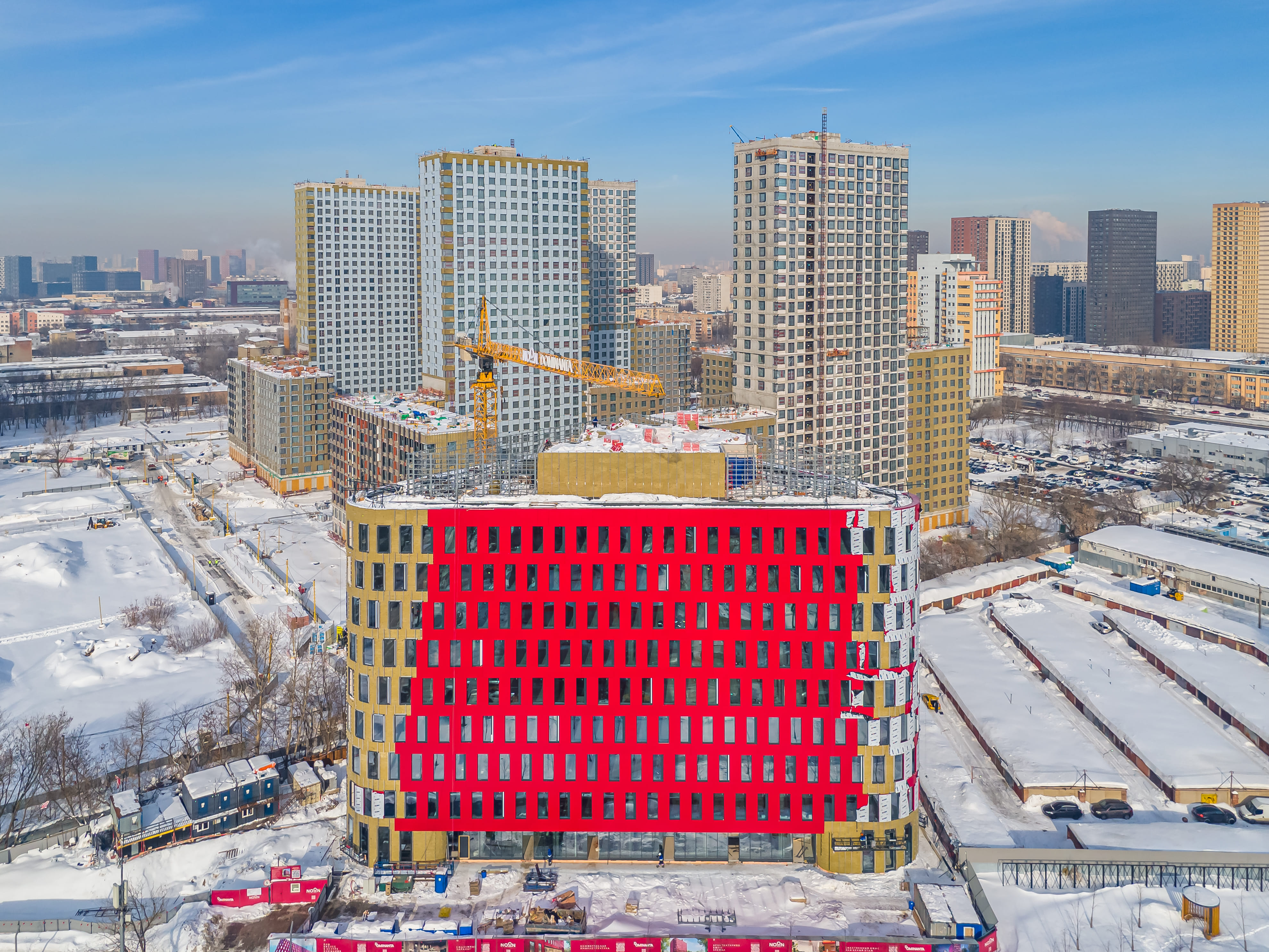

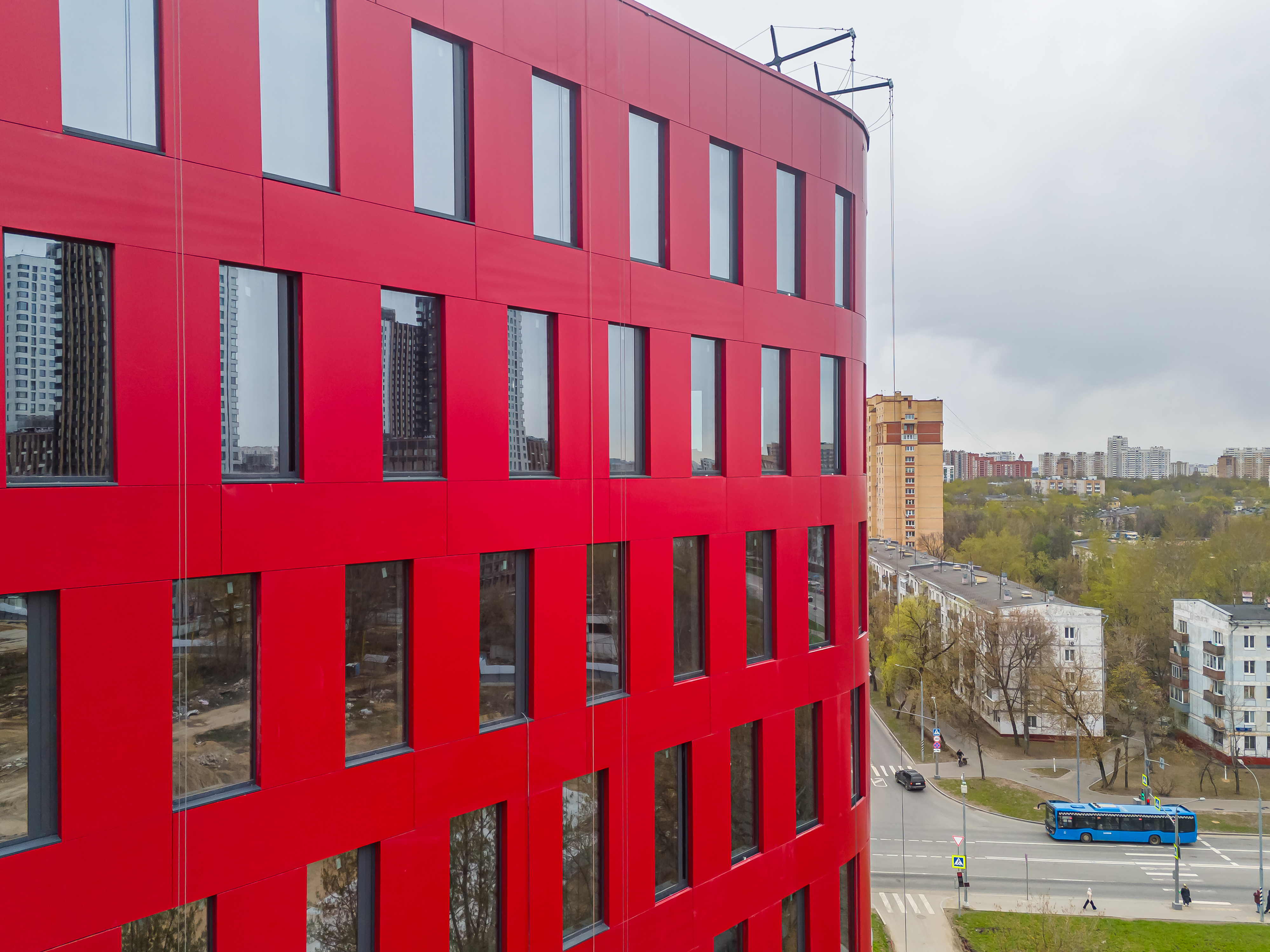

- монтаж примыкания окон(внешний) (выполнено 3750 м.п. из 4384 м.п. – 86%);
- ведутся работы по монтажу оконных рам ОК1, ОК2 (выполнено 427 шт. из 528 шт – 81%);
- ведутся работы по монтажу окон ОК1 (выполнено 235 шт. из 352 шт. – 67%);
- ведутся работы по монтажу окон ОК2 (выполнено 120 шт. из 176 шт. – 68%);

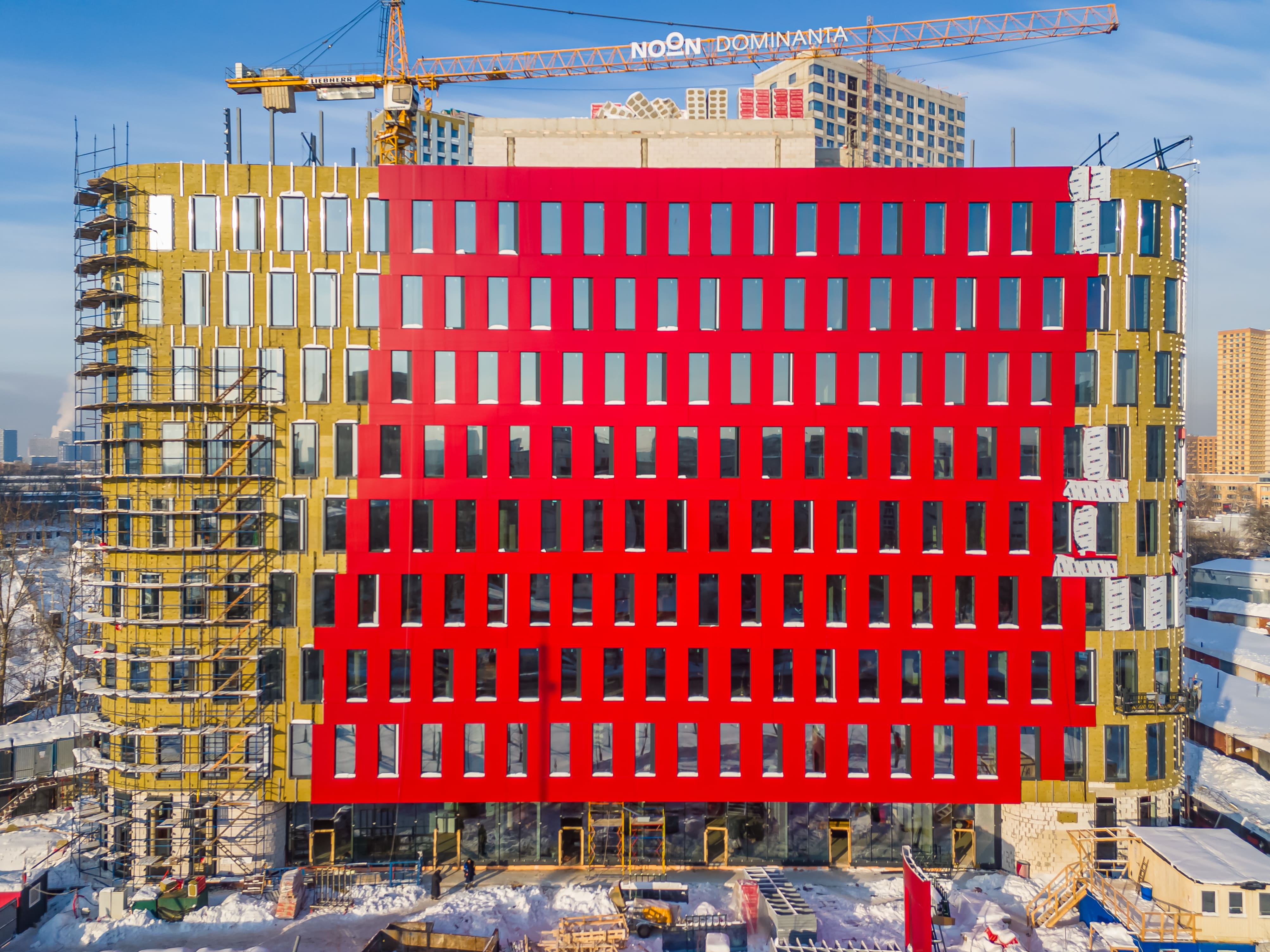

- ведутся работы по монтажу кассет (выполнено 1033,92м2 из 4298м2 – 24%);

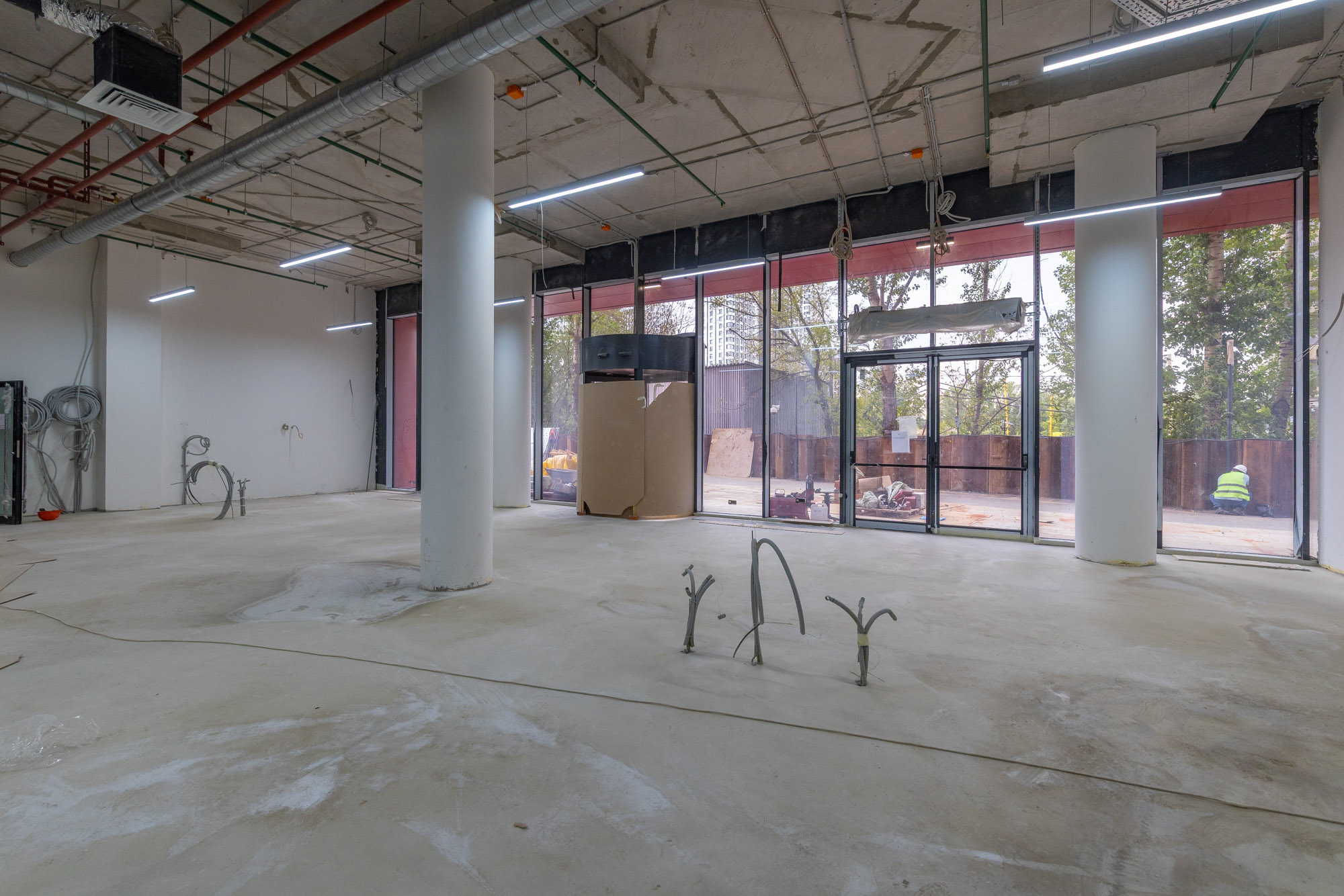

- ведутся работы по монтажу каркаса витражных конструкций 1 этажа (выполнено 372,84м2 из 494,8м2 – 75%);
- ведутся работы (Наружные сети теплоснабжения) по устройство песчаной подготовки (выполнено 13,5м3 из 13,5м3 – 100%).
- ведутся работы (Наружные сети теплоснабжения) по устройство бетонной подготовки (выполнено 9м3 из 9м3 – 100%).
- ведутся работы (Наружные сети теплоснабжения) по устройство выравнивающего слоя из цем. р-ра (выполнено 79,6м2 из 79,6м2 – 100%).
- ведутся работы (Наружные сети теплоснабжения) по устройство обмазочной гидроизоляции в 2 слоя (выполнено 81,8м2 из 81,8м2 – 100%).
- ведутся работы (Наружные сети теплоснабжения) по армированию ж/б канала (выполнено 4,978т из 4,978т – 100%).
- ведутся работы (Наружные сети теплоснабжения) по бетонированию ж/б канала (выполнено 23м3 из 23м3 – 100%).

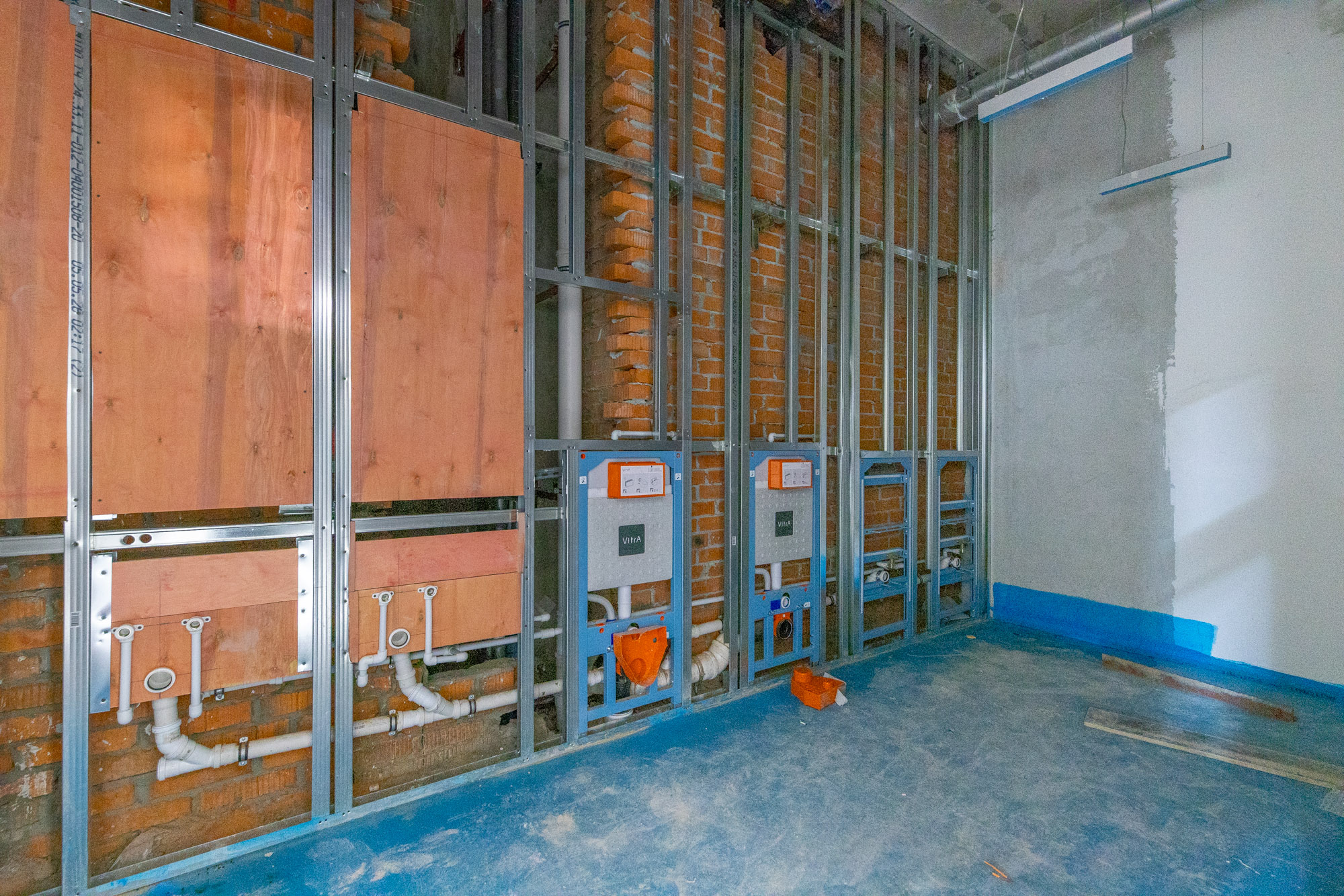

- ведутся работы по устройству штукатурки по основанию из кирпичной кладки 2-9 этаж (выполнено 497,20м2 из 1657,33м2 – 30%).
- ведутся работы по устройству штукатурки по бетонному основанию 2-9 этаж (выполнено 2430,96м2 из 2701,07м2 – 90%).
- ведутся работы по устройству штукатурки по ПГП основанию 2-9 этаж (выполнено 1792,23м2 из 1991,37м2 – 90%).
- ведутся работы по устройству штукатурки лестниц 2-9 этаж (выполнено 1754,08м2 из 1578,67м2 – 90%).
- ведутся работы по армированию подпорной стены ПС-2 (выполнено 1,149т. из 1,149т. – 100%)
- ведутся работы по бетонированию подпорной стены ПС-2 (выполнено 16,3м3. из 16,3м3. – 100%)

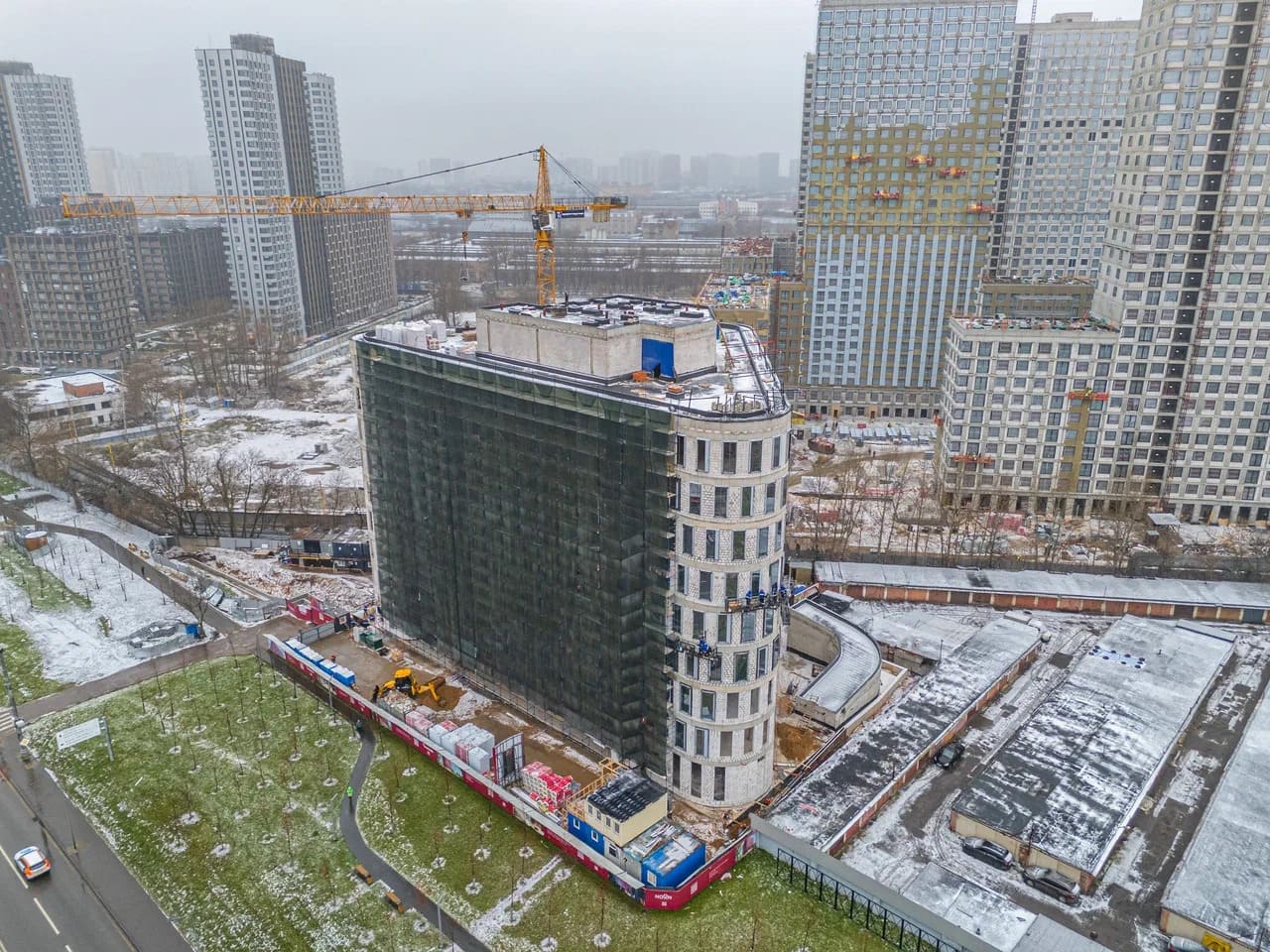

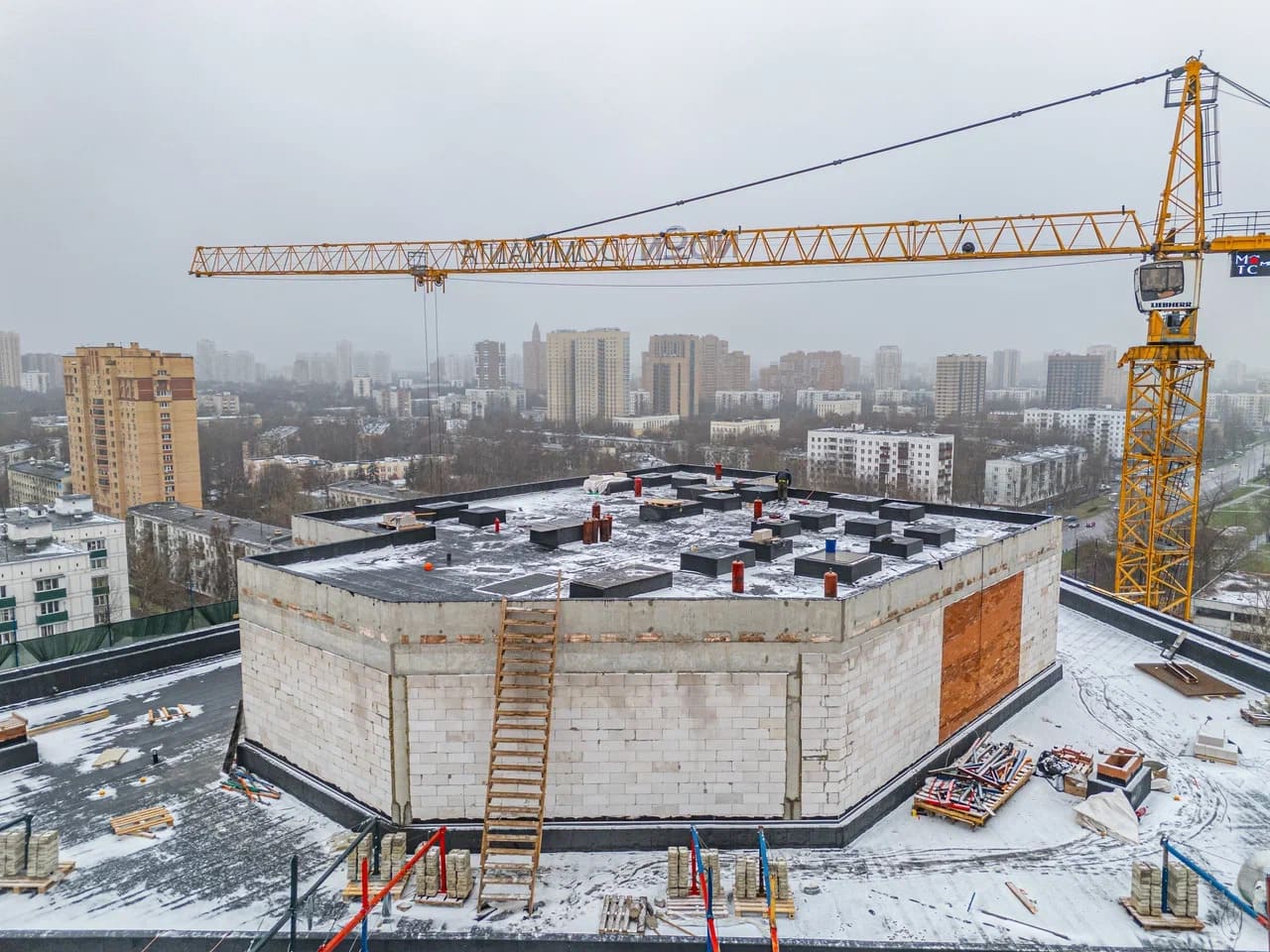

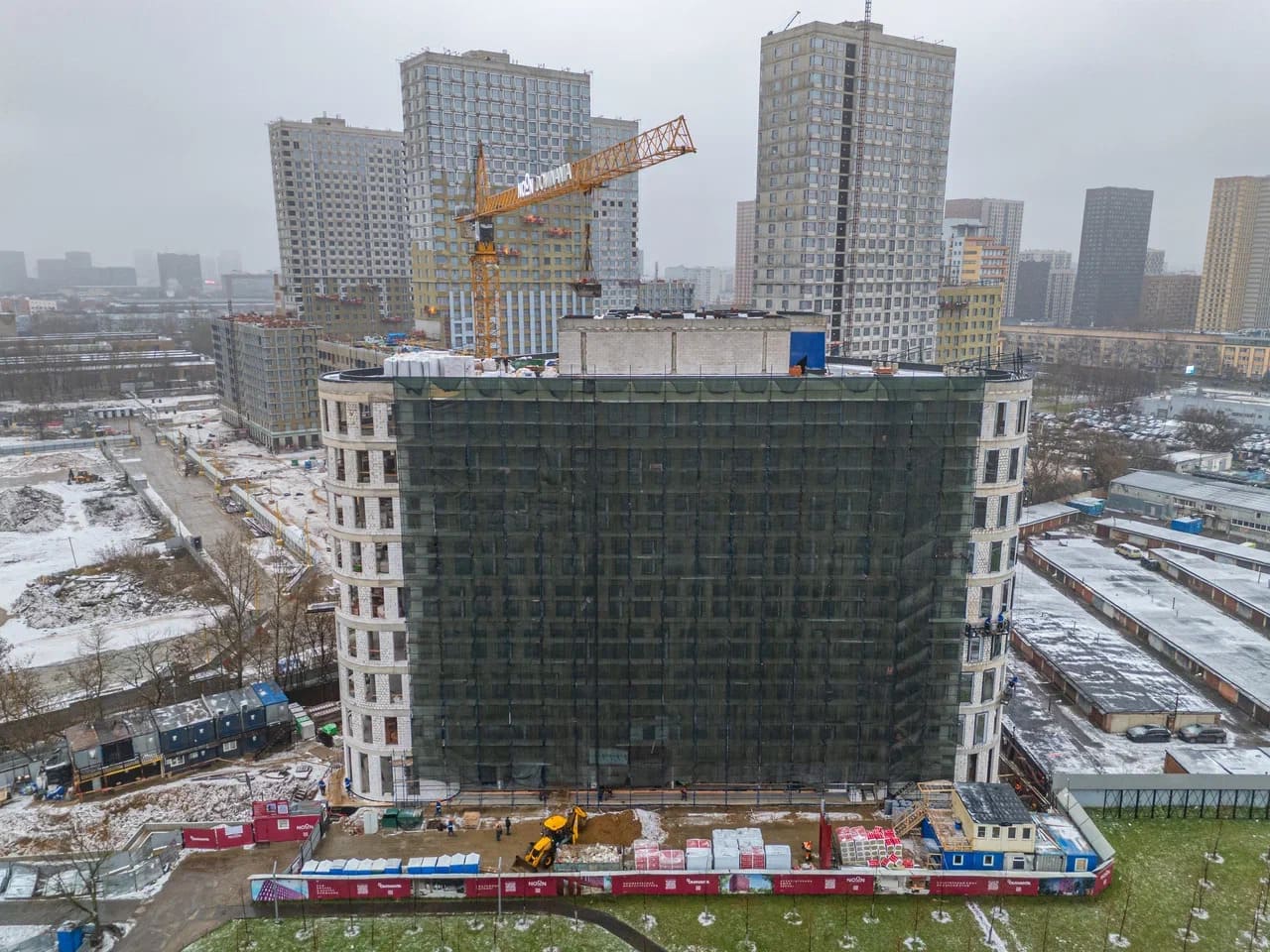

- ведутся работы по устройству штукатурки стен 10 этажа (тех этаж) (выполнено 619,02м2 из 719,02м2 – 86%)
- ведутся работы по устройству разуклонки полов из керамзитового гравия 10 этажа (тех этаж) (выполнено 306,90м2 из 306,90м2 – 100%)
- ведутся работы по устройству Пароизоляция полиэтиленовой пленкой 150 мкм - 1 слой 10 этажа (тех этаж) (выполнено 331,39м2 из 331,39м2 – 100%)
- ведутся работы по устройству утеплителя минераловатного - 1 слой, 10 этажа (тех этаж) (выполнено 331,39м2 из 331,39м2 – 100%)

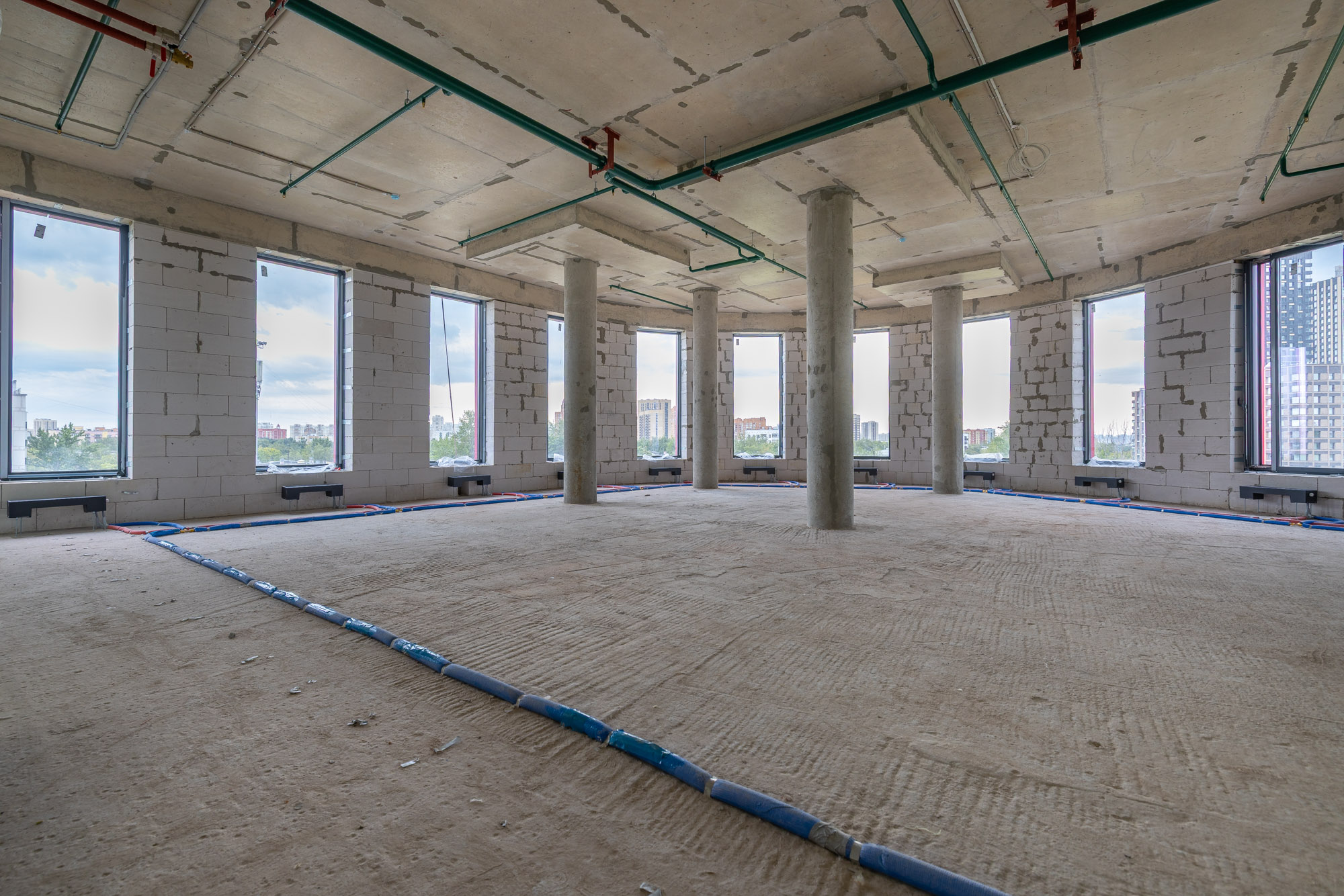

- ведутся работы по устройству бетонного пола, армированного сеткой, 10 этажа (тех этаж) (выполнено 331,39м2 из 331,39м2 – 100%)
- ведутся работы по устройству пароизоляции полиэтиленовой пленкой 150 мкм - 1 слой, 10 этажа (тех этаж) (выполнено 102,30м2 из 306,90м2 – 31%)
- ведутся работы по устройству полов из керамзитового гравия 2-9 этаж (выполнено 1589,60м2 из 1589,60м2 – 100%)
- ведутся работы по устройству стяжки полов из ЦПР 2-9 этаж (выполнено 993,50м2 из 1589,60м2 – 63%)

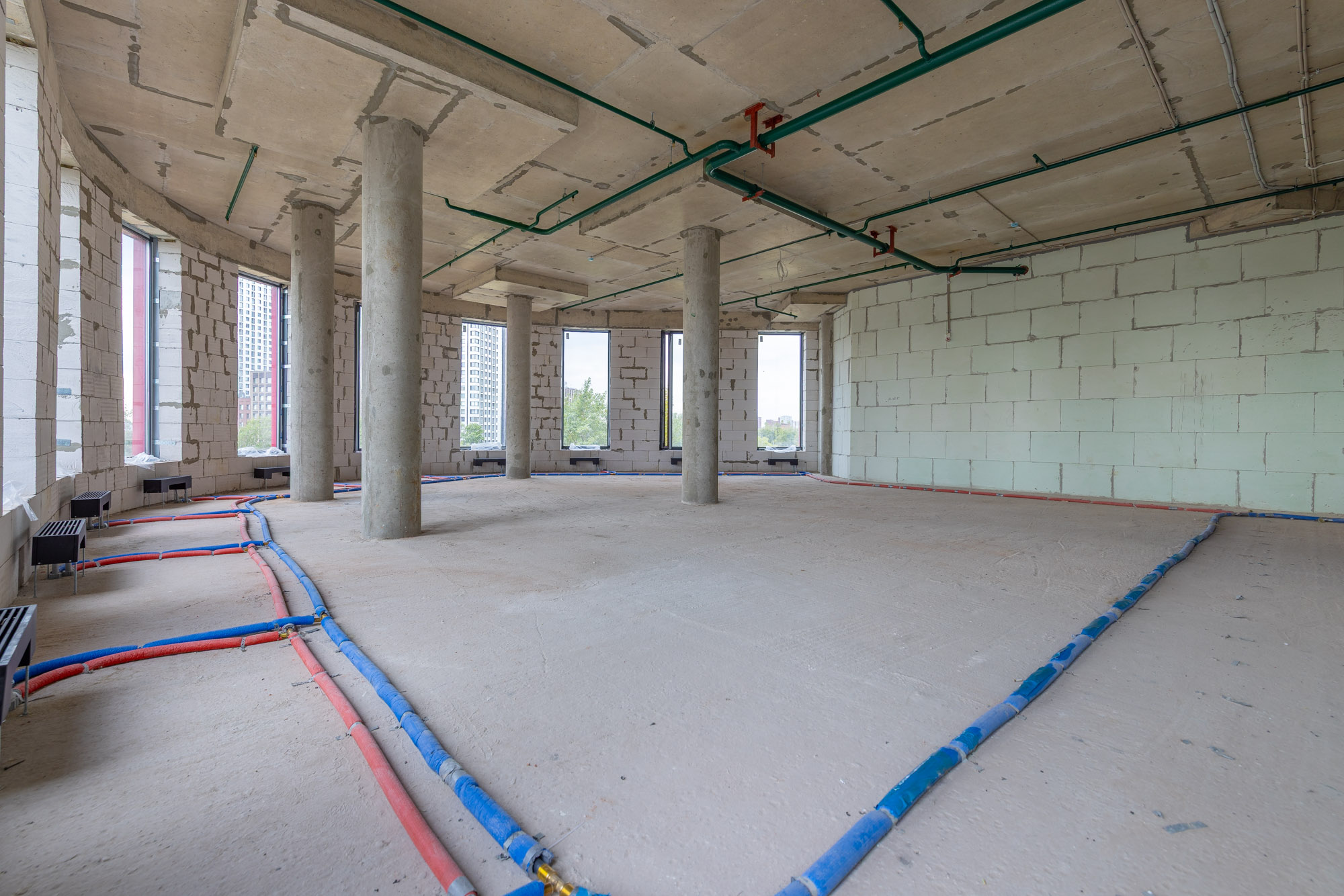

- ведутся работы по устройству труб из сшитого полиэтилена системы отопления (выполнено 9025 м.п. из 9025 м.п. – 100%)

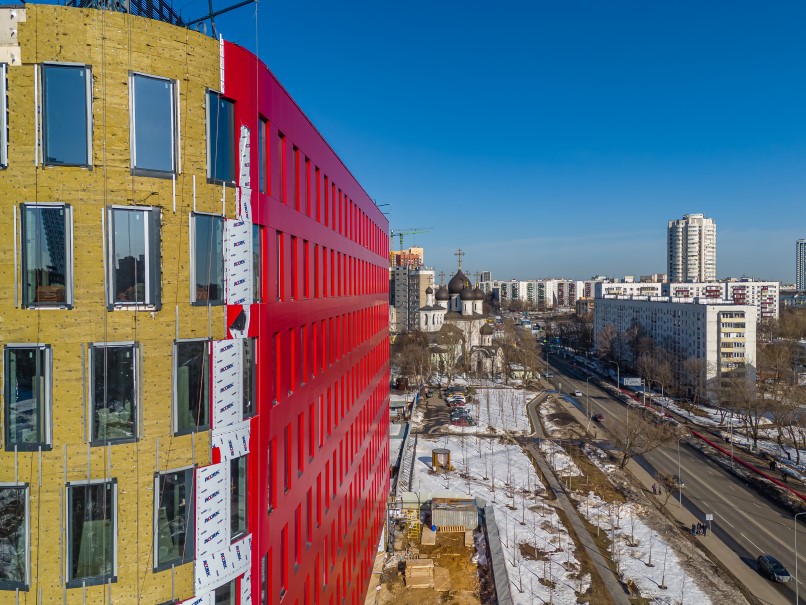

- устройство стилобатной части, Праймер технониколь (выполнено 570м2 из 584,4 м2 - 97%);
- устройство стилобатной части, Пароизоляционный слой рулонный наплавляемый (выполнено 570м2 из 584,4 м2 - 97%);
- устройство стилобатной части, пенополистирол XPS (выполнено 570м2 из 584,4 м2 - 85%);
- устройство стилобатной части, уклонообразующий слой из керамзитобетона (выполнено 75м3 из 90 м3 - 83%);
- устройство стилобатной части, стяжка (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стилобатной части, праймер, техноэласт П ЭПП 2 слоя (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стилобатной части, геотекстиль (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стилобатной части, сетка армирующая в 2 слоя (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стяжки пола подземной автостоянки (выполнено 281м2 из 2110,83 м2 - 13%);
- устройство керамогранитной плитки в помещениях подземной автостоянки (выполнено 271м2 из 288,04 м2 - 94%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1 (выполнено 37 м3 из 53,76 м3 –69%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1.1 (выполнено 16 м3 из 36,13м3 –44%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст2 (выполнено 25 м3 из 31,49 м3 –79%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, СтВ (выполнено 2 м3 из 3,37 м3 –59%);
- ведутся работы по устр. стен и перегородок из Блока, t250 1 эт (выполнено 78 м3 из 86.07 м3 –90%);
- ведутся работы по устр. стен и перегородок из Блока, t200 1 эт (выполнено 103 м3 из 113,6 м3 –90%);
- ведутся работы по устр. стен и перегородок из Блока, t150 1 эт (выполнено 65 м3 из 71,58 м3 –90%);
-ведутся работы по устройству кладки из кирпича 2эт (выполнено 33,6м3 из 47,5м3 – 70%);
-ведутся работы по устройству кладки из Блока, t250 2эт (выполнено 83м3 из 85.71м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 2эт (выполнено16,96м3 из 16,96м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 2эт (выполнено 76,41м3 из 76,41м3 – 100%);
-ведутся работы по устройству кладки из кирпича 3эт (выполнено 33,6м3 из 54,85м3 – 61%);
-ведутся работы по устройству кладки из Блока, t250 3эт (выполнено 83м3 из 85.61м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 3эт (выполнено 17,06 м3 из 17,06м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 3эт (выполнено 78,37м3 из 78,37м3 – 100%);
-ведутся работы по устройству кладки из кирпича 4эт (выполнено 33м3 из 54,85м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 4эт (выполнено 83м3 из 85.61м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 4эт (выполнено 17,14 м3 из 17,14м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 4эт (выполнено 77,84м3 из 77,84м3 – 100%);
-ведутся работы по устройству кладки из кирпича 5эт (выполнено 33,6м3 из 55,51м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 5эт (выполнено 83м3 из 85.66м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 5эт (выполнено 17,1 м3 из 17,1м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 5эт (выполнено 77,47м3 из 77,47м3 – 100%);
-ведутся работы по устройству кладки из кирпича 6эт (выполнено 33,6м3 из 58,92м3 – 57%);
-ведутся работы по устройству кладки из Блока, t250 6эт (выполнено 83м3 из 85.6м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 6эт (выполнено 17,08 м3 из 17,08м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 6эт (выполнено 76,22м3 из 76,22м3 – 100%);
-ведутся работы по устройству кладки из кирпича 7эт (выполнено 33,6м3 из 60,23м3 – 55,7%);
-ведутся работы по устройству кладки из Блока, t250 7эт (выполнено 83м3 из 85.78м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 7эт (выполнено 17,1 м3 из 17,1м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 7эт (выполнено 75м3 из 77,78м3 – 96%);
-ведутся работы по устройству кладки из кирпича 8эт (выполнено 33,6м3 из 59м3 – 56%);
-ведутся работы по устройству кладки из Блока, t250 8эт (выполнено 82м3 из 85.6м3 –95%);
-ведутся работы по устройству кладки из Блока, t150 8эт (выполнено 16 м3 из 16,96м3 – 94%);
-ведутся работы по устройству перегородок из ПГП 8эт (выполнено 67,5м3 из 77,25м3 – 87%);
-ведутся работы по устройству кладки из кирпича 9эт (выполнено 33,6м3 из 55,8м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 9эт (выполнено 78м3 из 85.71м3 – 91%);
-ведутся работы по устройству кладки из Блока, t150 9эт (выполнено 15,89 м3 из 15,89м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 9эт (выполнено 50,00м3 из 52,45м3 – 95%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1 (выполнено 7м3 из 46,52м3 – 15%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1.2 (выполнено 2м3 из 3,07м3 – 65%);
-ведутся работы по устройству кладки из Блока, t250 тех. эт (выполнено 18м3 из 94,11м3 – 19%);
- устройство кровли (9 этаж, рампа), пароизоляционный слой рулонный наплавляемый (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), утеплитель t250 (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), полиэтиленовая пленка (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), керамзит (выполнено 390м3 из 390 м3 - 100%);
- устройство кровли (9 этаж, рампа), стяжка М150 (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), рулонная гидроизоляция 1-й слой (выполнено 1200м2 из 1707м2 - 70%);
- устройство кровли (9 этаж, рампа), рулонная гидроизоляция 2-й слой (выполнено 1200м2 из 1707м2 - 70%);
- устройство кровли (тех. этаж), пароизоляционный слой рулонный наплавляемый (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), утеплитель t250 (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), полиэтиленовая пленка (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), керамзит (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), стяжка М150 (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), 1-ый слой рулонной гидроизоляции (выполнено 394,717 м2 из 394,717м2 - 100%);
устройство кровли (тех. этаж), 2-ый слой рулонной гидроизоляции (выполнено 394,717 м2 из 394,717м2 - 100%);
- ведутся работы по монтажу фасадных лесов (выполнено 2730м2 из 4500м2 – 60%);
- ведутся работы по монтажу кронштейнов НВФ (выполнено 3520м2 из 4500 м2 –78%);
- ведутся работы по монтажу утеплителя 1 слой (выполнено 2870,18м2 из 4298м2 – 67%);
- ведутся работы по монтажу утеплителя 2 слой (выполнено 2202,17м2 из 4298м2 – 51%);
- монтаж примыкания окон(внешний) (выполнено 3750 м.п. из 4384 м.п. – 86%);
- ведутся работы по монтажу оконных рам ОК1, ОК2 (выполнено 427 шт. из 528 шт – 81%);
- ведутся работы по монтажу окон ОК1 (выполнено 235 шт. из 352 шт. – 67%);
- ведутся работы по монтажу окон ОК2 (выполнено 120 шт. из 176 шт. – 68%);
- ведутся работы по монтажу кассет (выполнено 1033,92м2 из 4298м2 – 24%);
- ведутся работы по монтажу каркаса витражных конструкций 1 этажа (выполнено 372,84м2 из 494,8м2 – 75%);
- ведутся работы (Наружные сети теплоснабжения) по устройство песчаной подготовки (выполнено 13,5м3 из 13,5м3 – 100%).
- ведутся работы (Наружные сети теплоснабжения) по устройство бетонной подготовки (выполнено 9м3 из 9м3 – 100%).
- ведутся работы (Наружные сети теплоснабжения) по устройство выравнивающего слоя из цем. р-ра (выполнено 79,6м2 из 79,6м2 – 100%).
- ведутся работы (Наружные сети теплоснабжения) по устройство обмазочной гидроизоляции в 2 слоя (выполнено 81,8м2 из 81,8м2 – 100%).
- ведутся работы (Наружные сети теплоснабжения) по армированию ж/б канала (выполнено 4,978т из 4,978т – 100%).
- ведутся работы (Наружные сети теплоснабжения) по бетонированию ж/б канала (выполнено 23м3 из 23м3 – 100%).
- ведутся работы по устройству штукатурки по основанию из кирпичной кладки 2-9 этаж (выполнено 497,20м2 из 1657,33м2 – 30%).
- ведутся работы по устройству штукатурки по бетонному основанию 2-9 этаж (выполнено 2430,96м2 из 2701,07м2 – 90%).
- ведутся работы по устройству штукатурки по ПГП основанию 2-9 этаж (выполнено 1792,23м2 из 1991,37м2 – 90%).
- ведутся работы по устройству штукатурки лестниц 2-9 этаж (выполнено 1754,08м2 из 1578,67м2 – 90%).
- ведутся работы по армированию подпорной стены ПС-2 (выполнено 1,149т. из 1,149т. – 100%)
- ведутся работы по бетонированию подпорной стены ПС-2 (выполнено 16,3м3. из 16,3м3. – 100%)
- ведутся работы по устройству штукатурки стен 10 этажа (тех этаж) (выполнено 619,02м2 из 719,02м2 – 86%)
- ведутся работы по устройству разуклонки полов из керамзитового гравия 10 этажа (тех этаж) (выполнено 306,90м2 из 306,90м2 – 100%)
- ведутся работы по устройству Пароизоляция полиэтиленовой пленкой 150 мкм - 1 слой 10 этажа (тех этаж) (выполнено 331,39м2 из 331,39м2 – 100%)
- ведутся работы по устройству утеплителя минераловатного - 1 слой, 10 этажа (тех этаж) (выполнено 331,39м2 из 331,39м2 – 100%)
- ведутся работы по устройству бетонного пола, армированного сеткой, 10 этажа (тех этаж) (выполнено 331,39м2 из 331,39м2 – 100%)
- ведутся работы по устройству пароизоляции полиэтиленовой пленкой 150 мкм - 1 слой, 10 этажа (тех этаж) (выполнено 102,30м2 из 306,90м2 – 31%)
- ведутся работы по устройству полов из керамзитового гравия 2-9 этаж (выполнено 1589,60м2 из 1589,60м2 – 100%)
- ведутся работы по устройству стяжки полов из ЦПР 2-9 этаж (выполнено 993,50м2 из 1589,60м2 – 63%)
- ведутся работы по устройству труб из сшитого полиэтилена системы отопления (выполнено 9025 м.п. из 9025 м.п. – 100%)
Ноябрь
2025
Ноябрь
2025
- ведутся работы по обратной засыпке пазух котлована (выполнено 630 м3 из 680 м3 – 92%);
- устройство стилобатной части, Праймер технониколь (выполнено 570м2 из 584,4 м2 - 97%);
- устройство стилобатной части, Пароизоляционный слой рулонный наплавляемый (выполнено 570м2 из 584,4 м2 - 97%);
- устройство стилобатной части, пенополистирол XPS (выполнено 570м2 из 584,4 м2 - 85%);
- устройство стилобатной части, уклонообразующий слой из керамзитобетона (выполнено 75м3 из 90 м3 - 83%);
- устройство стилобатной части, стяжка (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стилобатной части, праймер, техноэласт П ЭПП 2 слоя (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стилобатной части, геотекстиль (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стилобатной части, сетка армирующая в 2 слоя (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стяжки пола подземной автостоянки (выполнено 281м2 из 2110,83 м2 - 13%);
- устройство керамогранитной плитки в помещениях подземной автостоянки (выполнено 271м2 из 288,04 м2 - 94%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1 (выполнено 37 м3 из 53,76 м3 –69%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1.1 (выполнено 16 м3 из 36,13м3 –44%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст2 (выполнено 25 м3 из 31,49 м3 –79%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, СтВ (выполнено 2 м3 из 3,37 м3 –59%);
- ведутся работы по устр. стен и перегородок из Блока, t250 1 эт (выполнено 78 м3 из 86.07 м3 –90%);
- ведутся работы по устр. стен и перегородок из Блока, t200 1 эт (выполнено 103 м3 из 113,6 м3 –90%);
- ведутся работы по устр. стен и перегородок из Блока, t150 1 эт (выполнено 65 м3 из 71,58 м3 –90%);
-ведутся работы по устройству кладки из кирпича 2эт (выполнено 33,6м3 из 47,5м3 – 70%);
-ведутся работы по устройству кладки из Блока, t250 2эт (выполнено 83м3 из 85.71м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 2эт (выполнено 16,96м3 из 16,96м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 2эт (выполнено 76,41м3 из 76,41м3 – 100%);
-ведутся работы по устройству кладки из кирпича 3эт (выполнено 33,6м3 из 54,85м3 – 61%);
-ведутся работы по устройству кладки из Блока, t250 3эт (выполнено 83м3 из 85.61м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 3эт (выполнено 17,06 м3 из 17,06м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 3эт (выполнено 78,37м3 из 78,37м3 – 100%);
-ведутся работы по устройству кладки из кирпича 4эт (выполнено 33м3 из 54,85м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 4эт (выполнено 83м3 из 85.61м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 4эт (выполнено 17,14 м3 из 17,14м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 4эт (выполнено 77,84м3 из 77,84м3 – 100%);
-ведутся работы по устройству кладки из кирпича 5эт (выполнено 33,6м3 из 55,51м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 5эт (выполнено 83м3 из 85.66м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 5эт (выполнено 17,1 м3 из 17,1м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 5эт (выполнено 77,47м3 из 77,47м3 – 100%);
-ведутся работы по устройству кладки из кирпича 6эт (выполнено 33,6м3 из 58,92м3 – 57%);
-ведутся работы по устройству кладки из Блока, t250 6эт (выполнено 83м3 из 85.6м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 6эт (выполнено 17,08 м3 из 17,08м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 6эт (выполнено 76,22м3 из 76,22м3 – 100%);
-ведутся работы по устройству кладки из кирпича 7эт (выполнено 33,6м3 из 60,23м3 – 55,7%);
-ведутся работы по устройству кладки из Блока, t250 7эт (выполнено 83м3 из 85.78м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 7эт (выполнено 17,1 м3 из 17,1м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 7эт (выполнено 75м3 из 77,78м3 – 96%);
-ведутся работы по устройству кладки из кирпича 8эт (выполнено 33,6м3 из 59м3 – 56%);
-ведутся работы по устройству кладки из Блока, t250 8эт (выполнено 82м3 из 85.6м3 –95%);
-ведутся работы по устройству кладки из Блока, t150 8эт (выполнено 16 м3 из 16,96м3 – 94%);
-ведутся работы по устройству перегородок из ПГП 8эт (выполнено 67,5м3 из 77,25м3 – 87%);
-ведутся работы по устройству кладки из кирпича 9эт (выполнено 33,6м3 из 55,8м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 9эт (выполнено 78м3 из 85.71м3 – 91%);
-ведутся работы по устройству кладки из Блока, t150 9эт (выполнено 15,89 м3 из 15,89м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 9эт (выполнено 50,00м3 из 52,45м3 – 95%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1 (выполнено 7м3 из 46,52м3 – 15%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1.2 (выполнено 2м3 из 3,07м3 – 65%);
-ведутся работы по устройству кладки из Блока, t250 тех. эт (выполнено 18м3 из 94,11м3 – 19%);

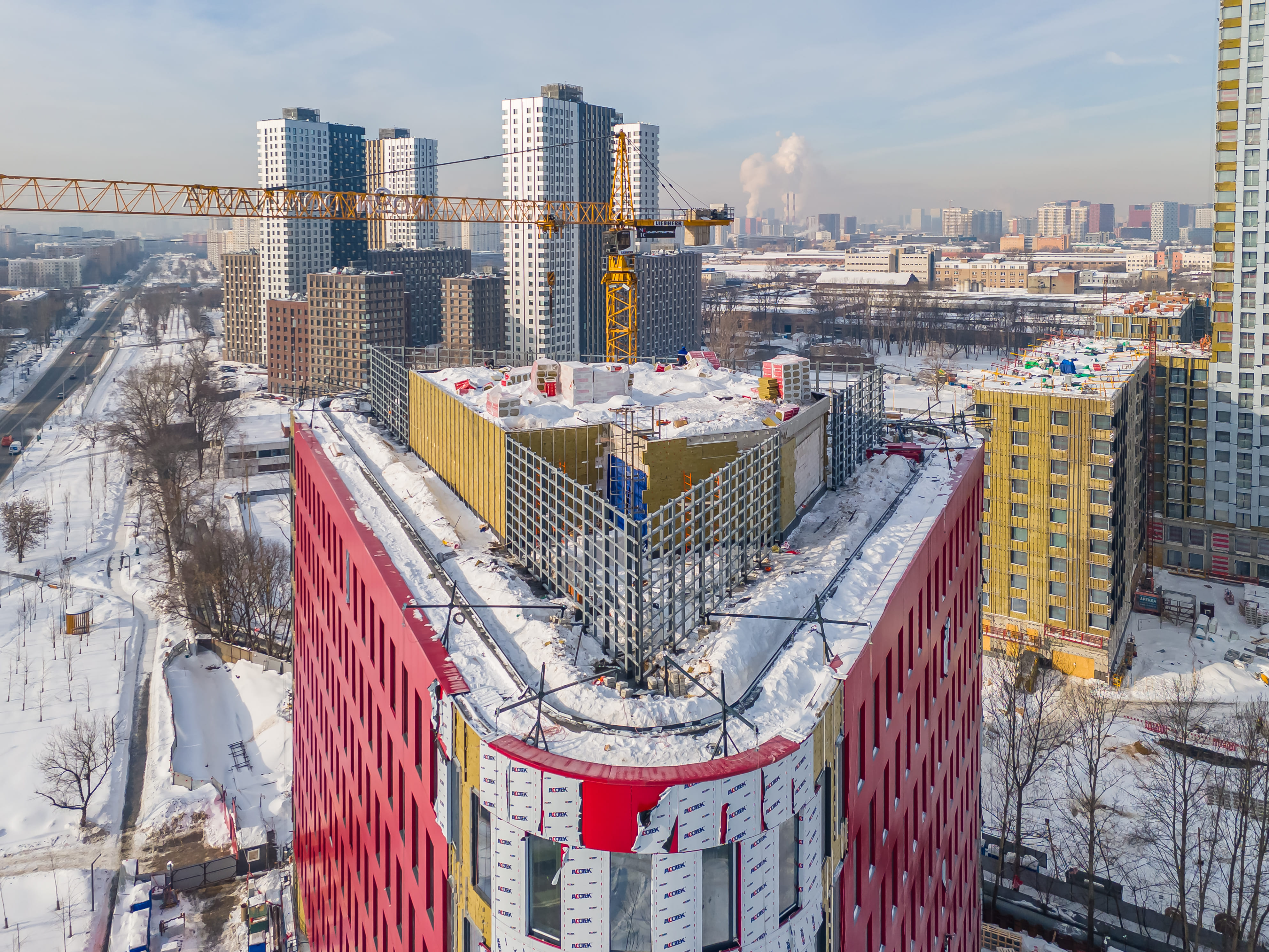

- устройство кровли (9 этаж, рампа), пароизоляционный слой рулонный наплавляемый (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), утеплитель t250 (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), полиэтиленовая пленка (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), керамзит (выполнено 390м3 из 390 м3 - 100%);
- устройство кровли (9 этаж, рампа), стяжка М150 (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), рулонная гидроизоляция 1-й слой (выполнено 1200м2 из 1707м2 - 70%);
- устройство кровли (9 этаж, рампа), рулонная гидроизоляция 2-й слой (выполнено 1200м2 из 1707м2 - 70%);
- устройство кровли (тех. этаж), пароизоляционный слой рулонный наплавляемый (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), утеплитель t250 (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), полиэтиленовая пленка (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), керамзит (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), стяжка М150 (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), 1-ый слой рулонной гидроизоляции (выполнено 394,717 м2 из 394,717м2 - 100%);
устройство кровли (тех. этаж), 2-ый слой рулонной гидроизоляции (выполнено 394,717 м2 из 394,717м2 - 100%);
- ведутся работы по монтажу фасадных лесов (выполнено 2730м2 из 4500м2 – 60%);
- ведутся работы по монтажу кронштейнов НВФ (выполнено 3520м2 из 4500 м2 –78%);
- ведутся работы по монтажу утеплителя 1 слой (выполнено 2640,64м2 из 4298м2 – 61%);
- ведутся работы по монтажу утеплителя 2 слой (выполнено 1423,37м2 из 4298м2 – 33%);
- монтаж примыкания окон(внешний) (выполнено 3609 м.п. из 4384 м.п. – 82%);
- ведутся работы по монтажу оконных рам ОК1, ОК2 (выполнено 403 шт. из 528 шт – 76%);
- ведутся работы по монтажу окон ОК1 (выполнено 132 шт. из 352 шт. – 38%);
- ведутся работы по монтажу окон ОК2 (выполнено 52 шт. из 176 шт. – 30%);
- ведутся работы (Наружные сети) по устройство песчаной подготовки (выполнено 13,5м3 из 13,5м3 – 100%).
- ведутся работы (Наружные сети) по устройство бетонной подготовки (выполнено 9м3 из 9м3 – 100%).
- ведутся работы (Наружные сети) по устройство выравнивающего слоя из цем. р-ра (выполнено 79,6м2 из 79,6м2 – 100%).
- ведутся работы (Наружные сети) по устройство обмазочной гидроизоляции в 2 слоя (выполнено 81,8м2 из 81,8м2 – 100%).
- ведутся работы (Наружные сети) по армированию ж/б канала (выполнено 4,978т из 4,978т – 100%).
- ведутся работы (Наружные сети) по бетонированию ж/б канала (выполнено 23м3 из 23м3 – 100%).
- ведутся работы по устройству штукатурки по основанию из кирпичной кладки 2-9 этаж (выполнено 497,20м2 из 1657,33м2 – 30%).
- ведутся работы по устройству штукатурки по бетонному основанию 2-9 этаж (выполнено 2430,96м2 из 2701,07м2 – 90%).
- ведутся работы по устройству штукатурки по ПГП основанию 2-9 этаж (выполнено 1792,23м2 из 1991,37м2 – 90%).
- ведутся работы по устройству штукатурки лестниц 2-9 этаж (выполнено 1754,08м2 из 1578,67м2 – 90%).
- ведутся работы по устройству штукатурки стен тех.этаж (выполнено 100м2 из 1044,59м2 – 9%).
- ведутся работы по армированию подпорной стены ПС-2 (выполнено 1,149т. из 1,149т. – 100%)
- ведутся работы по бетонированию подпорной стены ПС-2 (выполнено 16,3м3. из 16,3м3. – 100%)
- ведутся работы по устройству штукатурки стен 10 этажа (тех этаж) (выполнено 619,02м2 из 719,02м2 – 86%)
- ведутся работы по устройству разуклонке полов из керамзитового гравия 10 этажа (тех этаж) (выполнено 276,21м2 из 306,90м2 – 90%)
- устройство стилобатной части, Праймер технониколь (выполнено 570м2 из 584,4 м2 - 97%);
- устройство стилобатной части, Пароизоляционный слой рулонный наплавляемый (выполнено 570м2 из 584,4 м2 - 97%);
- устройство стилобатной части, пенополистирол XPS (выполнено 570м2 из 584,4 м2 - 85%);
- устройство стилобатной части, уклонообразующий слой из керамзитобетона (выполнено 75м3 из 90 м3 - 83%);
- устройство стилобатной части, стяжка (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стилобатной части, праймер, техноэласт П ЭПП 2 слоя (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стилобатной части, геотекстиль (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стилобатной части, сетка армирующая в 2 слоя (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стяжки пола подземной автостоянки (выполнено 281м2 из 2110,83 м2 - 13%);
- устройство керамогранитной плитки в помещениях подземной автостоянки (выполнено 271м2 из 288,04 м2 - 94%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1 (выполнено 37 м3 из 53,76 м3 –69%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1.1 (выполнено 16 м3 из 36,13м3 –44%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст2 (выполнено 25 м3 из 31,49 м3 –79%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, СтВ (выполнено 2 м3 из 3,37 м3 –59%);
- ведутся работы по устр. стен и перегородок из Блока, t250 1 эт (выполнено 78 м3 из 86.07 м3 –90%);
- ведутся работы по устр. стен и перегородок из Блока, t200 1 эт (выполнено 103 м3 из 113,6 м3 –90%);
- ведутся работы по устр. стен и перегородок из Блока, t150 1 эт (выполнено 65 м3 из 71,58 м3 –90%);
-ведутся работы по устройству кладки из кирпича 2эт (выполнено 33,6м3 из 47,5м3 – 70%);
-ведутся работы по устройству кладки из Блока, t250 2эт (выполнено 83м3 из 85.71м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 2эт (выполнено 16,96м3 из 16,96м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 2эт (выполнено 76,41м3 из 76,41м3 – 100%);
-ведутся работы по устройству кладки из кирпича 3эт (выполнено 33,6м3 из 54,85м3 – 61%);
-ведутся работы по устройству кладки из Блока, t250 3эт (выполнено 83м3 из 85.61м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 3эт (выполнено 17,06 м3 из 17,06м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 3эт (выполнено 78,37м3 из 78,37м3 – 100%);
-ведутся работы по устройству кладки из кирпича 4эт (выполнено 33м3 из 54,85м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 4эт (выполнено 83м3 из 85.61м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 4эт (выполнено 17,14 м3 из 17,14м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 4эт (выполнено 77,84м3 из 77,84м3 – 100%);
-ведутся работы по устройству кладки из кирпича 5эт (выполнено 33,6м3 из 55,51м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 5эт (выполнено 83м3 из 85.66м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 5эт (выполнено 17,1 м3 из 17,1м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 5эт (выполнено 77,47м3 из 77,47м3 – 100%);
-ведутся работы по устройству кладки из кирпича 6эт (выполнено 33,6м3 из 58,92м3 – 57%);
-ведутся работы по устройству кладки из Блока, t250 6эт (выполнено 83м3 из 85.6м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 6эт (выполнено 17,08 м3 из 17,08м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 6эт (выполнено 76,22м3 из 76,22м3 – 100%);
-ведутся работы по устройству кладки из кирпича 7эт (выполнено 33,6м3 из 60,23м3 – 55,7%);
-ведутся работы по устройству кладки из Блока, t250 7эт (выполнено 83м3 из 85.78м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 7эт (выполнено 17,1 м3 из 17,1м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 7эт (выполнено 75м3 из 77,78м3 – 96%);
-ведутся работы по устройству кладки из кирпича 8эт (выполнено 33,6м3 из 59м3 – 56%);
-ведутся работы по устройству кладки из Блока, t250 8эт (выполнено 82м3 из 85.6м3 –95%);
-ведутся работы по устройству кладки из Блока, t150 8эт (выполнено 16 м3 из 16,96м3 – 94%);
-ведутся работы по устройству перегородок из ПГП 8эт (выполнено 67,5м3 из 77,25м3 – 87%);
-ведутся работы по устройству кладки из кирпича 9эт (выполнено 33,6м3 из 55,8м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 9эт (выполнено 78м3 из 85.71м3 – 91%);
-ведутся работы по устройству кладки из Блока, t150 9эт (выполнено 15,89 м3 из 15,89м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 9эт (выполнено 50,00м3 из 52,45м3 – 95%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1 (выполнено 7м3 из 46,52м3 – 15%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1.2 (выполнено 2м3 из 3,07м3 – 65%);
-ведутся работы по устройству кладки из Блока, t250 тех. эт (выполнено 18м3 из 94,11м3 – 19%);
- устройство кровли (9 этаж, рампа), пароизоляционный слой рулонный наплавляемый (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), утеплитель t250 (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), полиэтиленовая пленка (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), керамзит (выполнено 390м3 из 390 м3 - 100%);
- устройство кровли (9 этаж, рампа), стяжка М150 (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), рулонная гидроизоляция 1-й слой (выполнено 1200м2 из 1707м2 - 70%);
- устройство кровли (9 этаж, рампа), рулонная гидроизоляция 2-й слой (выполнено 1200м2 из 1707м2 - 70%);
- устройство кровли (тех. этаж), пароизоляционный слой рулонный наплавляемый (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), утеплитель t250 (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), полиэтиленовая пленка (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), керамзит (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), стяжка М150 (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), 1-ый слой рулонной гидроизоляции (выполнено 394,717 м2 из 394,717м2 - 100%);
устройство кровли (тех. этаж), 2-ый слой рулонной гидроизоляции (выполнено 394,717 м2 из 394,717м2 - 100%);
- ведутся работы по монтажу фасадных лесов (выполнено 2730м2 из 4500м2 – 60%);
- ведутся работы по монтажу кронштейнов НВФ (выполнено 3520м2 из 4500 м2 –78%);
- ведутся работы по монтажу утеплителя 1 слой (выполнено 2640,64м2 из 4298м2 – 61%);
- ведутся работы по монтажу утеплителя 2 слой (выполнено 1423,37м2 из 4298м2 – 33%);
- монтаж примыкания окон(внешний) (выполнено 3609 м.п. из 4384 м.п. – 82%);
- ведутся работы по монтажу оконных рам ОК1, ОК2 (выполнено 403 шт. из 528 шт – 76%);
- ведутся работы по монтажу окон ОК1 (выполнено 132 шт. из 352 шт. – 38%);
- ведутся работы по монтажу окон ОК2 (выполнено 52 шт. из 176 шт. – 30%);
- ведутся работы (Наружные сети) по устройство песчаной подготовки (выполнено 13,5м3 из 13,5м3 – 100%).
- ведутся работы (Наружные сети) по устройство бетонной подготовки (выполнено 9м3 из 9м3 – 100%).
- ведутся работы (Наружные сети) по устройство выравнивающего слоя из цем. р-ра (выполнено 79,6м2 из 79,6м2 – 100%).
- ведутся работы (Наружные сети) по устройство обмазочной гидроизоляции в 2 слоя (выполнено 81,8м2 из 81,8м2 – 100%).
- ведутся работы (Наружные сети) по армированию ж/б канала (выполнено 4,978т из 4,978т – 100%).
- ведутся работы (Наружные сети) по бетонированию ж/б канала (выполнено 23м3 из 23м3 – 100%).
- ведутся работы по устройству штукатурки по основанию из кирпичной кладки 2-9 этаж (выполнено 497,20м2 из 1657,33м2 – 30%).
- ведутся работы по устройству штукатурки по бетонному основанию 2-9 этаж (выполнено 2430,96м2 из 2701,07м2 – 90%).
- ведутся работы по устройству штукатурки по ПГП основанию 2-9 этаж (выполнено 1792,23м2 из 1991,37м2 – 90%).
- ведутся работы по устройству штукатурки лестниц 2-9 этаж (выполнено 1754,08м2 из 1578,67м2 – 90%).
- ведутся работы по устройству штукатурки стен тех.этаж (выполнено 100м2 из 1044,59м2 – 9%).
- ведутся работы по армированию подпорной стены ПС-2 (выполнено 1,149т. из 1,149т. – 100%)
- ведутся работы по бетонированию подпорной стены ПС-2 (выполнено 16,3м3. из 16,3м3. – 100%)
- ведутся работы по устройству штукатурки стен 10 этажа (тех этаж) (выполнено 619,02м2 из 719,02м2 – 86%)
- ведутся работы по устройству разуклонке полов из керамзитового гравия 10 этажа (тех этаж) (выполнено 276,21м2 из 306,90м2 – 90%)

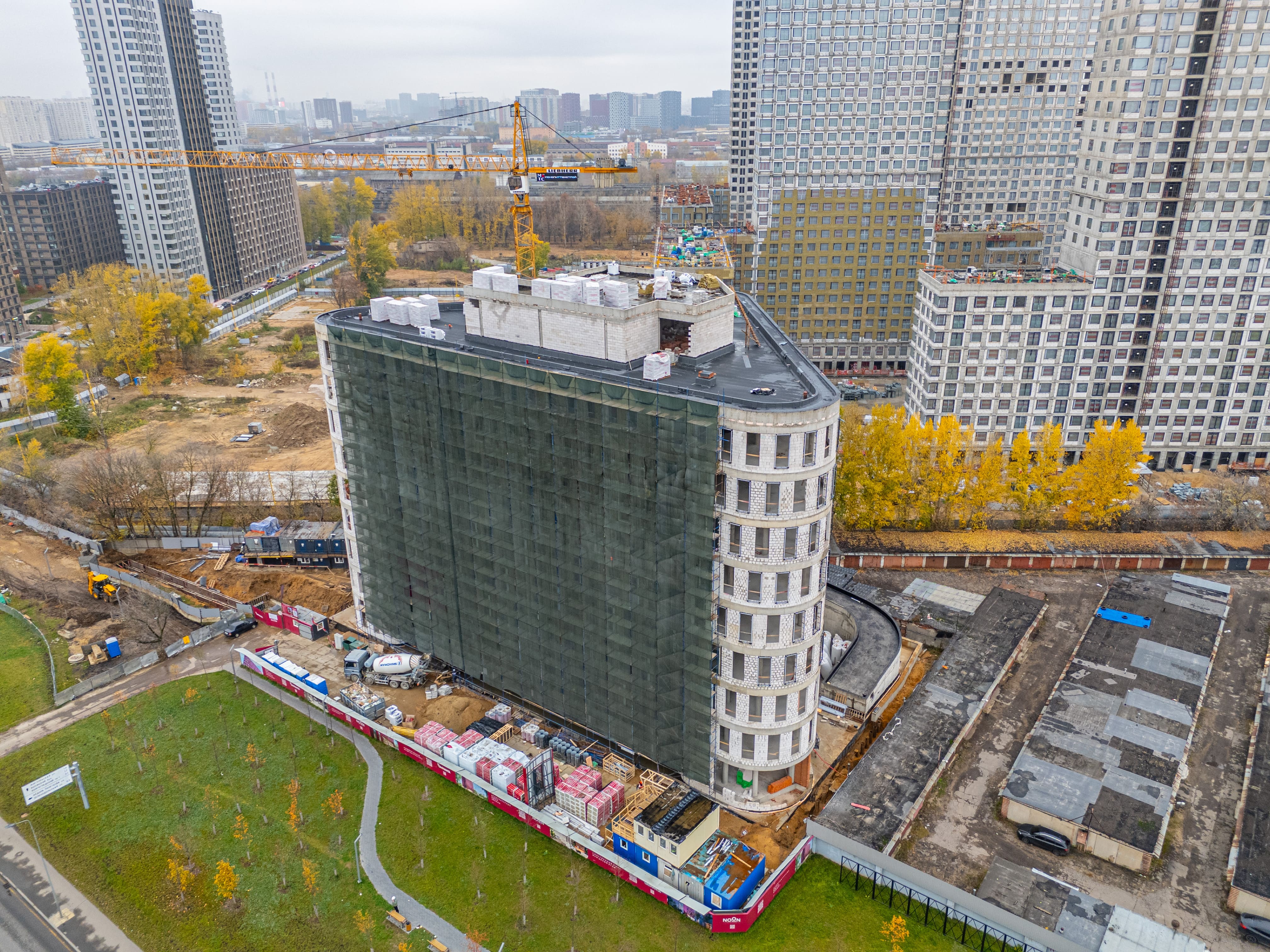

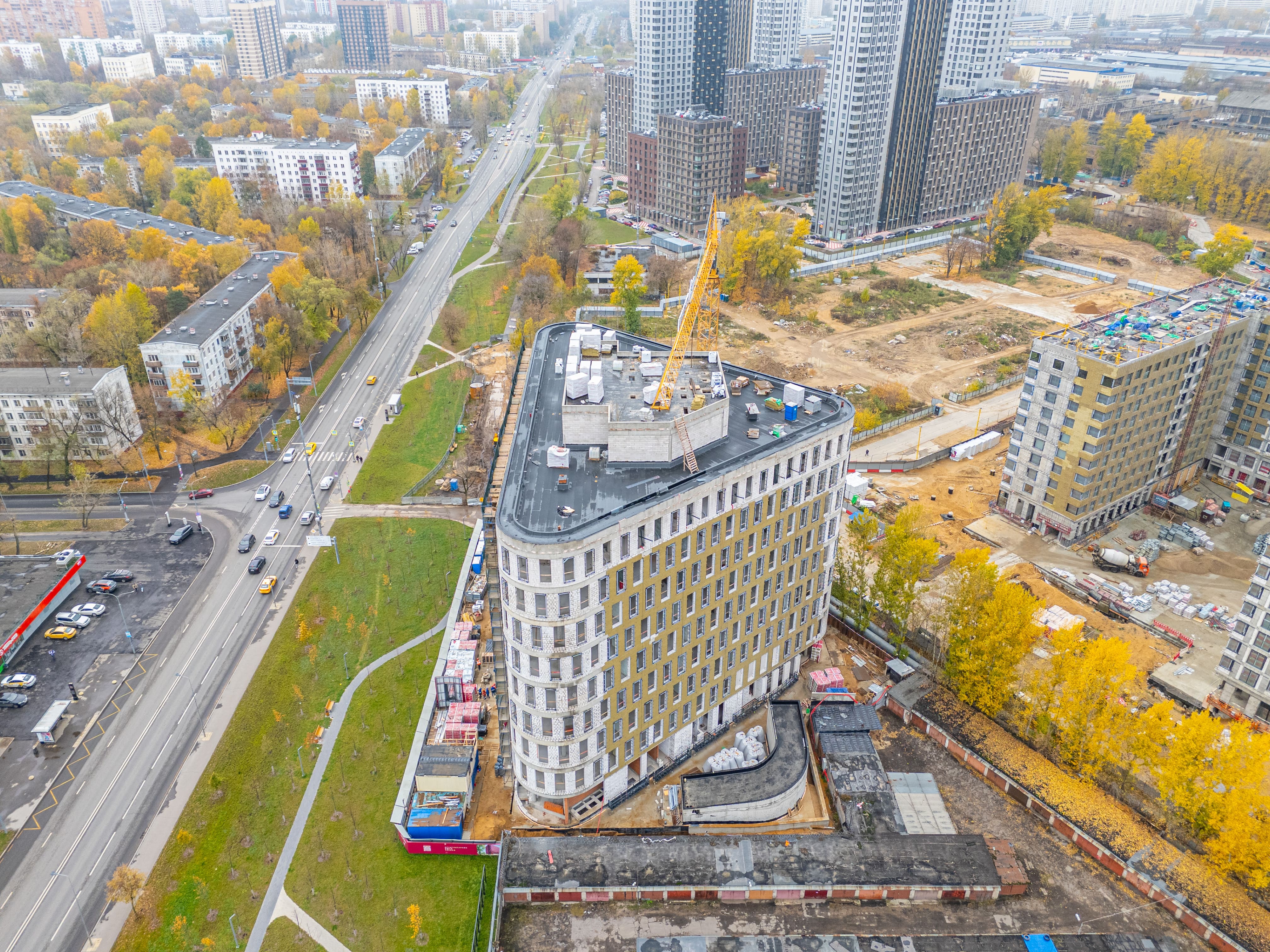

Октябрь
2025
Октябрь
2025
ВЫПОЛНЯЮТСЯ РАБОТЫ:
- ведутся работы по обратной засыпке пазух котлована (выполнено 630 м3 из 680 м3 – 92%);
- устройство стилобатной части, Праймер технониколь (выполнено 570м2 из 584,4 м2 - 97%);
- устройство стилобатной части, Пароизоляционный слой рулонный наплавляемый (выполнено 570м2 из 584,4 м2 - 97%);
- устройство стилобатной части, пенополистирол XPS (выполнено 570м2 из 584,4 м2 - 85%);
- устройство стилобатной части, уклонообразующий слой из керамзитобетона (выполнено 75м3 из 90 м3 - 83%);
- устройство стилобатной части, стяжка (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стилобатной части, праймер, техноэласт П ЭПП 2 слоя (выполнено 450м2 из 584,4 м2 - 77%);
- устройство стилобатной части, геотекстиль (выполнено 440м2 из 584,4 м2 - 75%);
- устройство стилобатной части, сетка армирующая в 2 слоя (выполнено 440м2 из 584,4 м2 - 75%);
- устройство стяжки пола подземной автостоянки (выполнено 281м2 из 2110,83 м2 - 13%);
- устройство керамогранитной плитки в помещениях подземной автостоянки (выполнено 271м2 из 288,04 м2 - 94%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1 (выполнено 27 м3 из 53,76 м3 –50%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1.1 (выполнено 6 м3 из 36,13м3 –16%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст2 (выполнено 25 м3 из 31,49 м3 –79%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, СтВ (выполнено 2 м3 из 3,37 м3 –59%);
- ведутся работы по устр. стен и перегородок из Блока, t250 1 эт (выполнено 78 м3 из 86.07 м3 –90%);
- ведутся работы по устр. стен и перегородок из Блока, t200 1 эт (выполнено 103 м3 из 113,6 м3 –90%);
- ведутся работы по устр. стен и перегородок из Блока, t150 1 эт (выполнено 65 м3 из 71,58 м3 –90%);
-ведутся работы по устройству кладки из кирпича 2эт (выполнено 33,6м3 из 47,5м3 – 70%);
-ведутся работы по устройству кладки из Блока, t250 2эт (выполнено 83м3 из 85.71м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 2эт (выполнено16,96м3 из 16,96м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 2эт (выполнено 76,41м3 из 76,41м3 – 100%);
-ведутся работы по устройству кладки из кирпича 3эт (выполнено 33,6м3 из 54,85м3 – 61%);
-ведутся работы по устройству кладки из Блока, t250 3эт (выполнено 83м3 из 85.61м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 3эт (выполнено 17,06 м3 из 17,06м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 3эт (выполнено 78,37м3 из 78,37м3 – 100%);
-ведутся работы по устройству кладки из кирпича 4эт (выполнено 33м3 из 54,85м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 4эт (выполнено 83м3 из 85.61м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 4эт (выполнено 17,14 м3 из 17,14м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 4эт (выполнено 77,84м3 из 77,84м3 – 100%);
-ведутся работы по устройству кладки из кирпича 5эт (выполнено 33,6м3 из 55,51м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 5эт (выполнено 83м3 из 85.66м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 5эт (выполнено 17,1 м3 из 17,1м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 5эт (выполнено 77,47м3 из 77,47м3 – 100%);
-ведутся работы по устройству кладки из кирпича 6эт (выполнено 33,6м3 из 58,92м3 – 57%);
-ведутся работы по устройству кладки из Блока, t250 6эт (выполнено 83м3 из 85.6м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 6эт (выполнено 17,08 м3 из 17,08м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 6эт (выполнено 76,22м3 из 76,22м3 – 100%);
-ведутся работы по устройству кладки из кирпича 7эт (выполнено 33,6м3 из 60,23м3 – 55,7%);
-ведутся работы по устройству кладки из Блока, t250 7эт (выполнено 83м3 из 85.78м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 7эт (выполнено 17,1 м3 из 17,1м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 7эт (выполнено 75м3 из 77,78м3 – 96%);
-ведутся работы по устройству кладки из кирпича 8эт (выполнено 33,6м3 из 59м3 – 56%);
-ведутся работы по устройству кладки из Блока, t250 8эт (выполнено 82м3 из 85.6м3 –95%);
-ведутся работы по устройству кладки из Блока, t150 8эт (выполнено 16 м3 из 16,96м3 – 94%);
-ведутся работы по устройству перегородок из ПГП 8эт (выполнено 67,5м3 из 77,25м3 – 87%);
-ведутся работы по устройству кладки из кирпича 9эт (выполнено 33,6м3 из 55,8м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 9эт (выполнено 78м3 из 85.71м3 – 91%);
-ведутся работы по устройству кладки из Блока, t150 9эт (выполнено 15,89 м3 из 15,89м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 9эт (выполнено 22м3 из 52,45м3 – 41%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1 (выполнено 7м3 из 46,52м3 – 15%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1.2 (выполнено 2м3 из 3,07м3 – 65%);
-ведутся работы по устройству кладки из Блока, t250 тех. эт (выполнено 18м3 из 94,11м3 – 19%);
- устройство кровли (9 этаж, рампа), пароизоляционный слой рулонный наплавляемый (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), утеплитель t250 (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), полиэтиленовая пленка (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), керамзит (выполнено 390м3 из 390 м3 - 100%);
- устройство кровли (9 этаж, рампа), стяжка М150 (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), рулонная гидроизоляция 2-й слой (выполнено 1000м2 из 1707м2 - 59%);
- устройство кровли (9 этаж, рампа), рулонная гидроизоляция 2-й слой (выполнено 700м2 из 1707м2 - 41%);
- устройство кровли (тех. этаж), пароизоляционный слой рулонный наплавляемый (выполнено 394,717 м2 из 394,717м2 - 100%);
- ведутся работы по монтажу фасадных лесов (выполнено 2730м2 из 4500м2 – 60%);
- ведутся работы по монтажу кронштейнов НВФ (выполнено 3520м2 из 4500 м2 –78%);
- ведутся работы по монтажу утеплителя 1 слой (выполнено 2160м2);
- монтаж кронштейнов и оконных рам (выполнено 1179,7м2);
- монтаж примыкания окон(внешний), м/п (выполнено 3486м/п);
- ведутся работы (Наружные сети) по устройство песчаной подготовки (выполнено 13,5м3 из 13,5м3 – 100%).
- ведутся работы (Наружные сети) по устройство бетонной подготовки (выполнено 9м3 из 9м3 – 100%).
- ведутся работы (Наружные сети) по устройство выравнивающего слоя из цем. р-ра (выполнено 79,6м2 из 79,6м2 – 100%).
- ведутся работы (Наружные сети) по устройство обмазочной гидроизоляции в 2 слоя (выполнено 81,8м2 из 81,8м2 – 100%).
- ведутся работы (Наружные сети) по армированию ж/б канала (выполнено 3т из 4,978т – 60%).
- ведутся работы (Наружные сети) по бетонированию ж/б канала (выполнено 10м3 из 23м3 – 43%).
- ведутся работы по обратной засыпке пазух котлована (выполнено 630 м3 из 680 м3 – 92%);
- устройство стилобатной части, Праймер технониколь (выполнено 570м2 из 584,4 м2 - 97%);
- устройство стилобатной части, Пароизоляционный слой рулонный наплавляемый (выполнено 570м2 из 584,4 м2 - 97%);
- устройство стилобатной части, пенополистирол XPS (выполнено 570м2 из 584,4 м2 - 85%);
- устройство стилобатной части, уклонообразующий слой из керамзитобетона (выполнено 75м3 из 90 м3 - 83%);
- устройство стилобатной части, стяжка (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стилобатной части, праймер, техноэласт П ЭПП 2 слоя (выполнено 450м2 из 584,4 м2 - 77%);
- устройство стилобатной части, геотекстиль (выполнено 440м2 из 584,4 м2 - 75%);
- устройство стилобатной части, сетка армирующая в 2 слоя (выполнено 440м2 из 584,4 м2 - 75%);
- устройство стяжки пола подземной автостоянки (выполнено 281м2 из 2110,83 м2 - 13%);
- устройство керамогранитной плитки в помещениях подземной автостоянки (выполнено 271м2 из 288,04 м2 - 94%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1 (выполнено 27 м3 из 53,76 м3 –50%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1.1 (выполнено 6 м3 из 36,13м3 –16%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст2 (выполнено 25 м3 из 31,49 м3 –79%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, СтВ (выполнено 2 м3 из 3,37 м3 –59%);
- ведутся работы по устр. стен и перегородок из Блока, t250 1 эт (выполнено 78 м3 из 86.07 м3 –90%);
- ведутся работы по устр. стен и перегородок из Блока, t200 1 эт (выполнено 103 м3 из 113,6 м3 –90%);
- ведутся работы по устр. стен и перегородок из Блока, t150 1 эт (выполнено 65 м3 из 71,58 м3 –90%);
-ведутся работы по устройству кладки из кирпича 2эт (выполнено 33,6м3 из 47,5м3 – 70%);
-ведутся работы по устройству кладки из Блока, t250 2эт (выполнено 83м3 из 85.71м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 2эт (выполнено16,96м3 из 16,96м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 2эт (выполнено 76,41м3 из 76,41м3 – 100%);
-ведутся работы по устройству кладки из кирпича 3эт (выполнено 33,6м3 из 54,85м3 – 61%);
-ведутся работы по устройству кладки из Блока, t250 3эт (выполнено 83м3 из 85.61м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 3эт (выполнено 17,06 м3 из 17,06м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 3эт (выполнено 78,37м3 из 78,37м3 – 100%);
-ведутся работы по устройству кладки из кирпича 4эт (выполнено 33м3 из 54,85м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 4эт (выполнено 83м3 из 85.61м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 4эт (выполнено 17,14 м3 из 17,14м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 4эт (выполнено 77,84м3 из 77,84м3 – 100%);
-ведутся работы по устройству кладки из кирпича 5эт (выполнено 33,6м3 из 55,51м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 5эт (выполнено 83м3 из 85.66м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 5эт (выполнено 17,1 м3 из 17,1м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 5эт (выполнено 77,47м3 из 77,47м3 – 100%);
-ведутся работы по устройству кладки из кирпича 6эт (выполнено 33,6м3 из 58,92м3 – 57%);
-ведутся работы по устройству кладки из Блока, t250 6эт (выполнено 83м3 из 85.6м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 6эт (выполнено 17,08 м3 из 17,08м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 6эт (выполнено 76,22м3 из 76,22м3 – 100%);
-ведутся работы по устройству кладки из кирпича 7эт (выполнено 33,6м3 из 60,23м3 – 55,7%);
-ведутся работы по устройству кладки из Блока, t250 7эт (выполнено 83м3 из 85.78м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 7эт (выполнено 17,1 м3 из 17,1м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 7эт (выполнено 75м3 из 77,78м3 – 96%);
-ведутся работы по устройству кладки из кирпича 8эт (выполнено 33,6м3 из 59м3 – 56%);
-ведутся работы по устройству кладки из Блока, t250 8эт (выполнено 82м3 из 85.6м3 –95%);
-ведутся работы по устройству кладки из Блока, t150 8эт (выполнено 16 м3 из 16,96м3 – 94%);
-ведутся работы по устройству перегородок из ПГП 8эт (выполнено 67,5м3 из 77,25м3 – 87%);
-ведутся работы по устройству кладки из кирпича 9эт (выполнено 33,6м3 из 55,8м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 9эт (выполнено 78м3 из 85.71м3 – 91%);
-ведутся работы по устройству кладки из Блока, t150 9эт (выполнено 15,89 м3 из 15,89м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 9эт (выполнено 22м3 из 52,45м3 – 41%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1 (выполнено 7м3 из 46,52м3 – 15%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1.2 (выполнено 2м3 из 3,07м3 – 65%);
-ведутся работы по устройству кладки из Блока, t250 тех. эт (выполнено 18м3 из 94,11м3 – 19%);

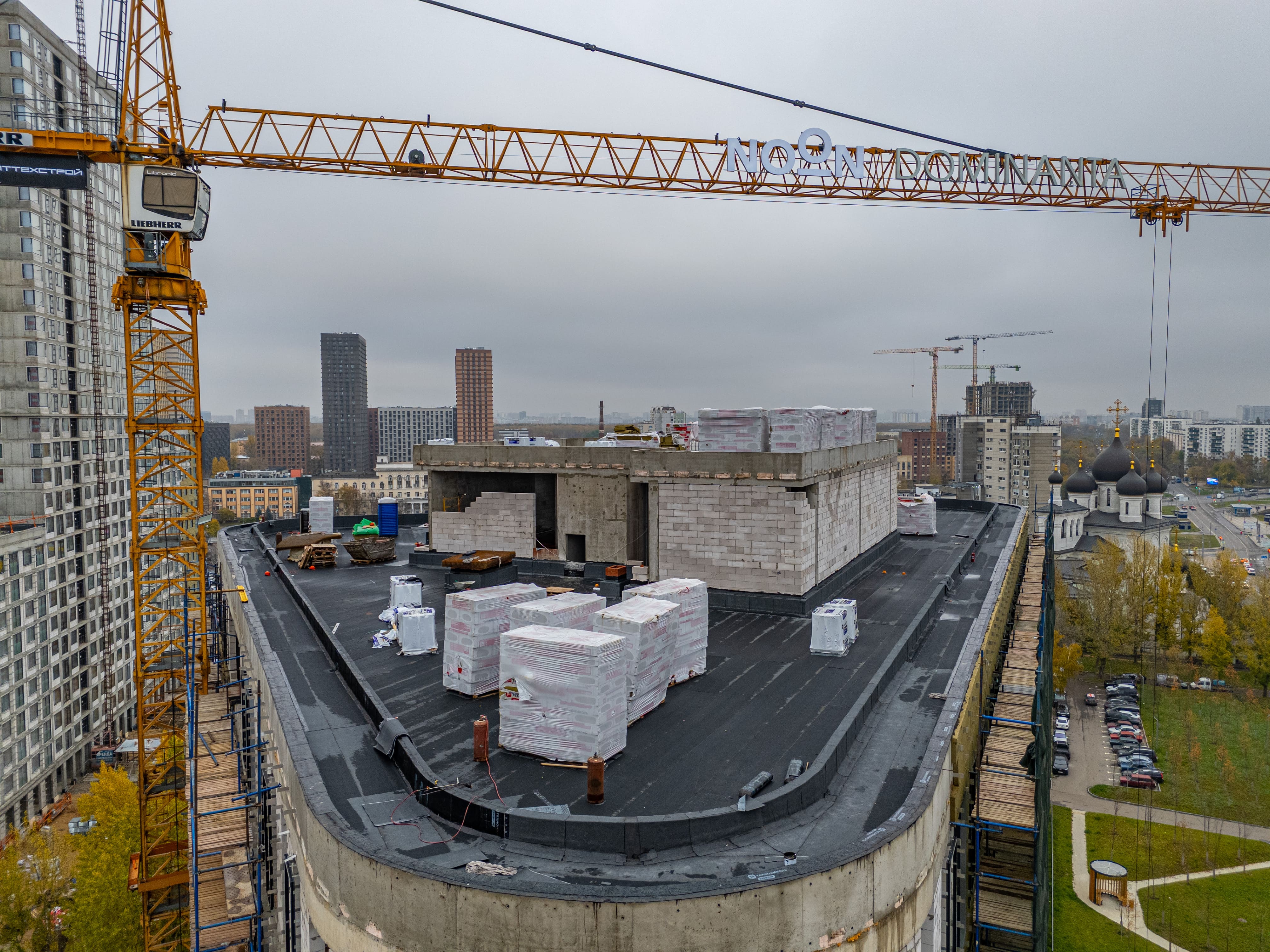

- устройство кровли (9 этаж, рампа), пароизоляционный слой рулонный наплавляемый (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), утеплитель t250 (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), полиэтиленовая пленка (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), керамзит (выполнено 390м3 из 390 м3 - 100%);
- устройство кровли (9 этаж, рампа), стяжка М150 (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), рулонная гидроизоляция 2-й слой (выполнено 1000м2 из 1707м2 - 59%);
- устройство кровли (9 этаж, рампа), рулонная гидроизоляция 2-й слой (выполнено 700м2 из 1707м2 - 41%);
- устройство кровли (тех. этаж), пароизоляционный слой рулонный наплавляемый (выполнено 394,717 м2 из 394,717м2 - 100%);
- ведутся работы по монтажу фасадных лесов (выполнено 2730м2 из 4500м2 – 60%);
- ведутся работы по монтажу кронштейнов НВФ (выполнено 3520м2 из 4500 м2 –78%);
- ведутся работы по монтажу утеплителя 1 слой (выполнено 2160м2);
- монтаж кронштейнов и оконных рам (выполнено 1179,7м2);
- монтаж примыкания окон(внешний), м/п (выполнено 3486м/п);
- ведутся работы (Наружные сети) по устройство песчаной подготовки (выполнено 13,5м3 из 13,5м3 – 100%).
- ведутся работы (Наружные сети) по устройство бетонной подготовки (выполнено 9м3 из 9м3 – 100%).
- ведутся работы (Наружные сети) по устройство выравнивающего слоя из цем. р-ра (выполнено 79,6м2 из 79,6м2 – 100%).
- ведутся работы (Наружные сети) по устройство обмазочной гидроизоляции в 2 слоя (выполнено 81,8м2 из 81,8м2 – 100%).
- ведутся работы (Наружные сети) по армированию ж/б канала (выполнено 3т из 4,978т – 60%).
- ведутся работы (Наружные сети) по бетонированию ж/б канала (выполнено 10м3 из 23м3 – 43%).

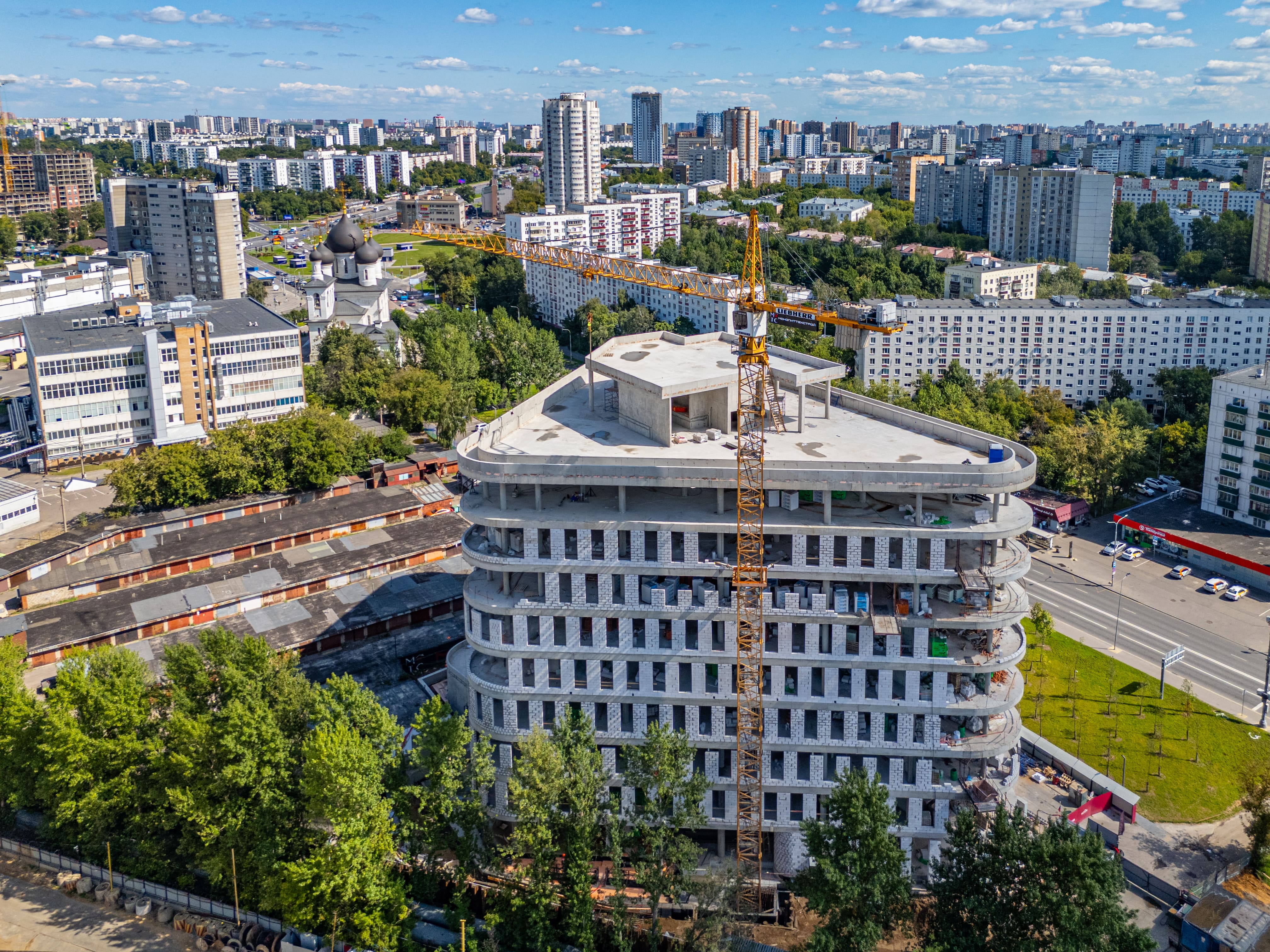

Сентябрь
2025
Сентябрь
2025

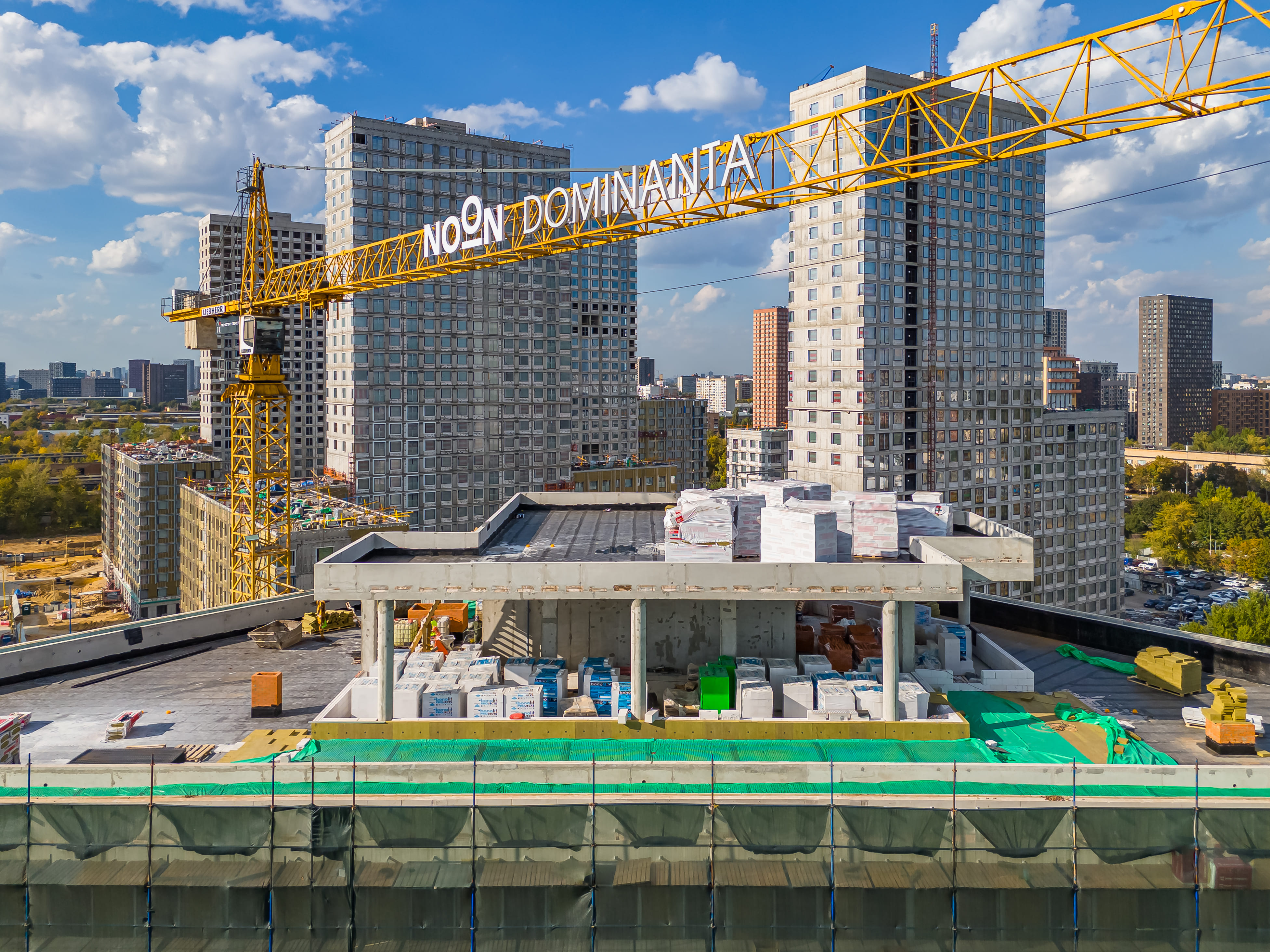

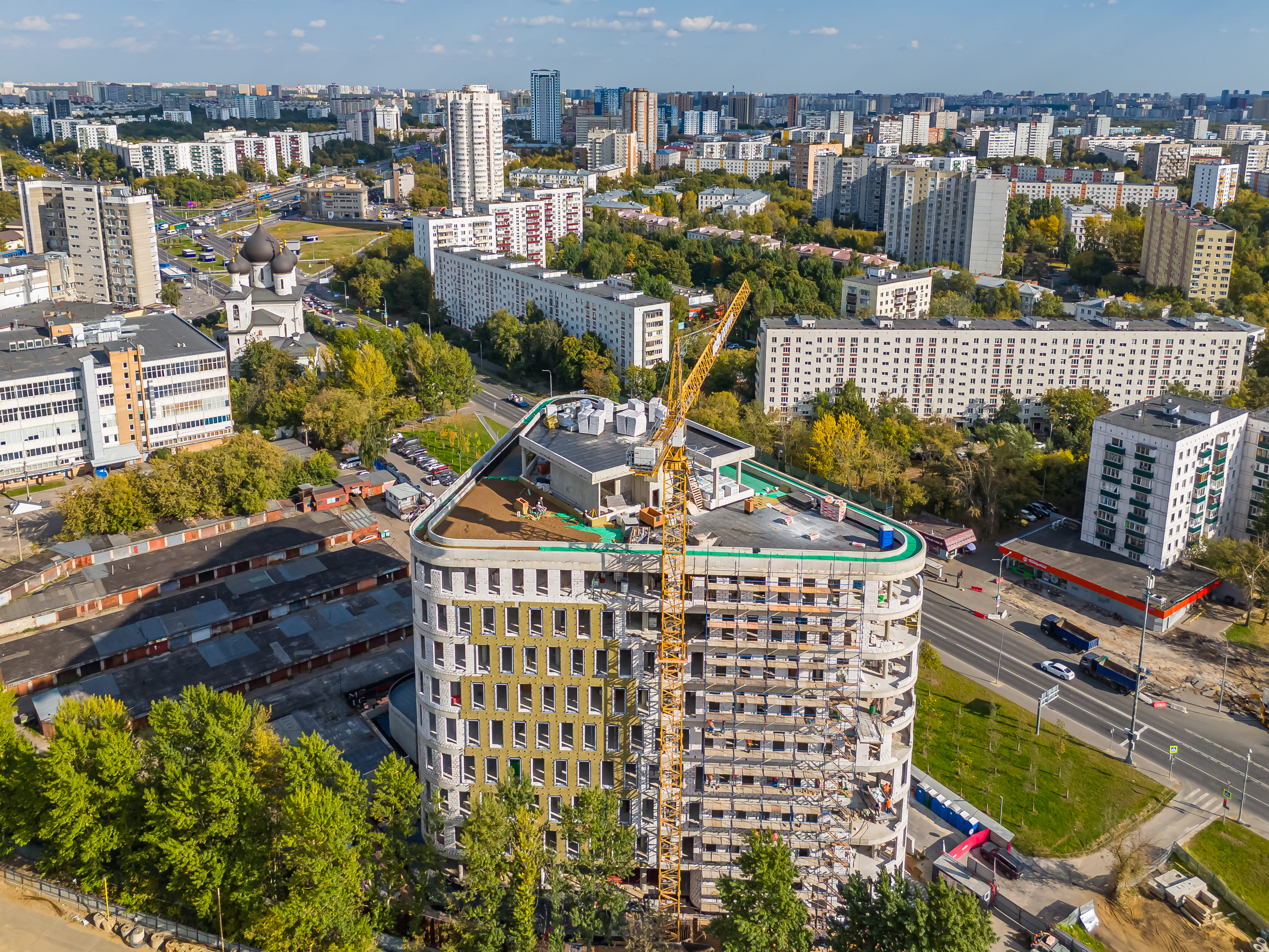

ВЫПОЛНЯЮТСЯ РАБОТЫ:
- ведутся работы по обратной засыпке пазух котлована (выполнено 630 м3 из 680 м3–92%);
- устройство стилобатной части, Праймер технониколь (выполнено 570м2 из 584,4 м2-97%);
- устройство стилобатной части, Пароизоляционный слой рулонный наплавляемый (выполнено 570 м2 из 584,4 м2-97%);
- устройство стилобатной части, пенополистирол XPS (выполнено 500м2 из 584,4 м2-85%);
- устройство стилобатной части, уклонообразующий слой из керамзитобетона (выполнено 75 м3 из 90 м3-83%);
- устройство стилобатной части, стяжка (выполнено 490м2 из 584,4 м2-83%);
- устройство стилобатной части, праймер, техноэласт П ЭПП 2 слоя (выполнено 450м2 из 584,4 м2-77%);
- устройство стилобатной части, геотекстиль (выполнено 440м2 из 584,4 м2-75%);
- устройство стилобатной части, сетка армирующая в 2 слоя (выполнено 440м2 из 584,4 м2-75%);
- устройство стяжки пола подземной автостоянки (выполнено 281м2 из 2110,83 м2-13%);
- устройство керамогранитной плиткалитки в помещениях подземной автостоянки (выполнено 271м2 из 288,04 м2-94%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1 (выполнено 27 м3 из 53,76 м3–50%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1.1 (выполнено 6 м3 из 36,13м3–16%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст2 (выполнено 23 м3 из 31,49 м3–73%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, СтВ (выполнено 2 м3 из 3,37 м3–59%);
- ведутся работы по устр. стен и перегородок из Блока, t250 1 эт (выполнено 76 м3 из 86.07 м3–88%);
- ведутся работы по устр. стен и перегородок из Блока, t200 1 эт (выполнено 98 м3 из 113,6 м3–86%);
- ведутся работы по устр. стен и перегородок из Блока, t150 1 эт (выполнено 64 м3 из 71,58 м3–89%);
-ведутся работы по устройству кладки из кирпича 2эт (выполнено 33,6м3 из 47,5м3–70%);
-ведутся работы по устройству кладки из Блока, t250 2эт (выполнено 83м3 из 85.71м3–96%);
-ведутся работы по устройству кладки из Блока, t150 2эт (выполнено16,96м3 из 16,96м3–100%);
-ведутся работы по устройству перегородок из ПГП 2эт (выполнено 76,41м3 из 76,41м3–100%);
-ведутся работы по устройству кладки из кирпича 3эт (выполнено 33,6м3 из 54,85м3–61%);
-ведутся работы по устройству кладки из Блока, t250 3эт (выполнено 83м3 из 85.61м3–96%);
-ведутся работы по устройству кладки из Блока, t150 3эт (выполнено 17,06 м3 из 17,06м3–100%);
-ведутся работы по устройству перегородок из ПГП 3эт (выполнено 78,37м3 из 78,37м3–100%);
-ведутся работы по устройству кладки из кирпича 4эт (выполнено 32,4м3 из 54,85м3–59%);
-ведутся работы по устройству кладки из Блока, t250 4эт (выполнено 83м3 из 85.61м3–96%);
-ведутся работы по устройству кладки из Блока, t150 4эт (выполнено 17,14 м3 из 17,14м3–100%);
-ведутся работы по устройству перегородок из ПГП 4эт (выполнено 77,84м3 из 77,84м3–100%);
-ведутся работы по устройству кладки из кирпича 5эт (выполнено 33,6м3 из 55,51м3–60%);
-ведутся работы по устройству кладки из Блока, t250 5эт (выполнено 83м3 из 85.66м3–96%);
-ведутся работы по устройству кладки из Блока, t150 5эт (выполнено 17,1 м3 из 17,1м3–100%);
-ведутся работы по устройству перегородок из ПГП 5эт (выполнено 77,47м3 из 77,47м3–100%);
-ведутся работы по устройству кладки из кирпича 6эт (выполнено 33,6м3 из 58,92м3–57%);
-ведутся работы по устройству кладки из Блока, t250 6эт (выполнено 82м3 из 85.6м3–95%);
-ведутся работы по устройству кладки из Блока, t150 6эт (выполнено 17,08 м3 из 17,08м3-100%);
-ведутся работы по устройству перегородок из ПГП 6эт (выполнено 76,22м3 из 76,22м3–100%);
-ведутся работы по устройству кладки из кирпича 7эт (выполнено 33,6м3 из 60,23м3–55,7%);
-ведутся работы по устройству кладки из Блока, t250 7эт (выполнено 83м3 из 85.78м3–96%);
-ведутся работы по устройству кладки из Блока, t150 7эт (выполнено 17,1 м3 из 17,1м3–100%);
-ведутся работы по устройству перегородок из ПГП 7эт (выполнено 72м3 из 77,78м3–92%);
-ведутся работы по устройству кладки из кирпича 8эт (выполнено 33,6м3 из 59м3–56%);
-ведутся работы по устройству кладки из Блока, t250 8эт (выполнено 80м3 из 85.6м3–93%);
-ведутся работы по устройству кладки из Блока, t150 8эт (выполнено 15 м3 из 16,96м3–88%);
-ведутся работы по устройству перегородок из ПГП 8эт (выполнено 37м3 из 77,25м3–47%);
-ведутся работы по устройству кладки из кирпича 9эт (выполнено 33,6м3 из 55,8м3–60%);
-ведутся работы по устройству кладки из Блока, t250 9эт (выполнено 78м3 из 85.71м3–91%);
-ведутся работы по устройству кладки из Блока, t150 9эт (выполнено 15,89 м3 из 15,89м3–100%);
-ведутся работы по устройству перегородок из ПГП 9эт (выполнено 22м3 из 52,45м3–41%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1 (выполнено 7м3 из 46,52м3–15%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1.2 (выполнено 2м3 из 3,07м3–65%);
-ведутся работы по устройству кладки из Блока, t250 тех. эт (выполнено 18м3 из 94,11м3–19%);
- устройство кровли (9 этаж, рампа), пароизоляционный слой рулонный наплавляемый (выполнено 1707 м2 из 1707 м2-100%);
- устройство кровли (9 этаж, рампа), утеплитель t250 (выполнено 1707 м2 из 1707 м2-100%);
- устройство кровли (9 этаж, рампа), полиэтиленовая пленка (выполнено 1316 м2 из 1707м2-77%);
- устройство кровли (9 этаж, рампа), керамзит (выполнено 306 м3 из 390 м3-78%);
- устройство кровли (9 этаж, рампа), стяжка М150 (выполнено 1000 м2 из 1707 м2-58%);
- устройство кровли (тех. этаж), пароизоляционный слой рулонный наплавляемый (выполнено 394,717 м2 из 394,717 м2-100%);

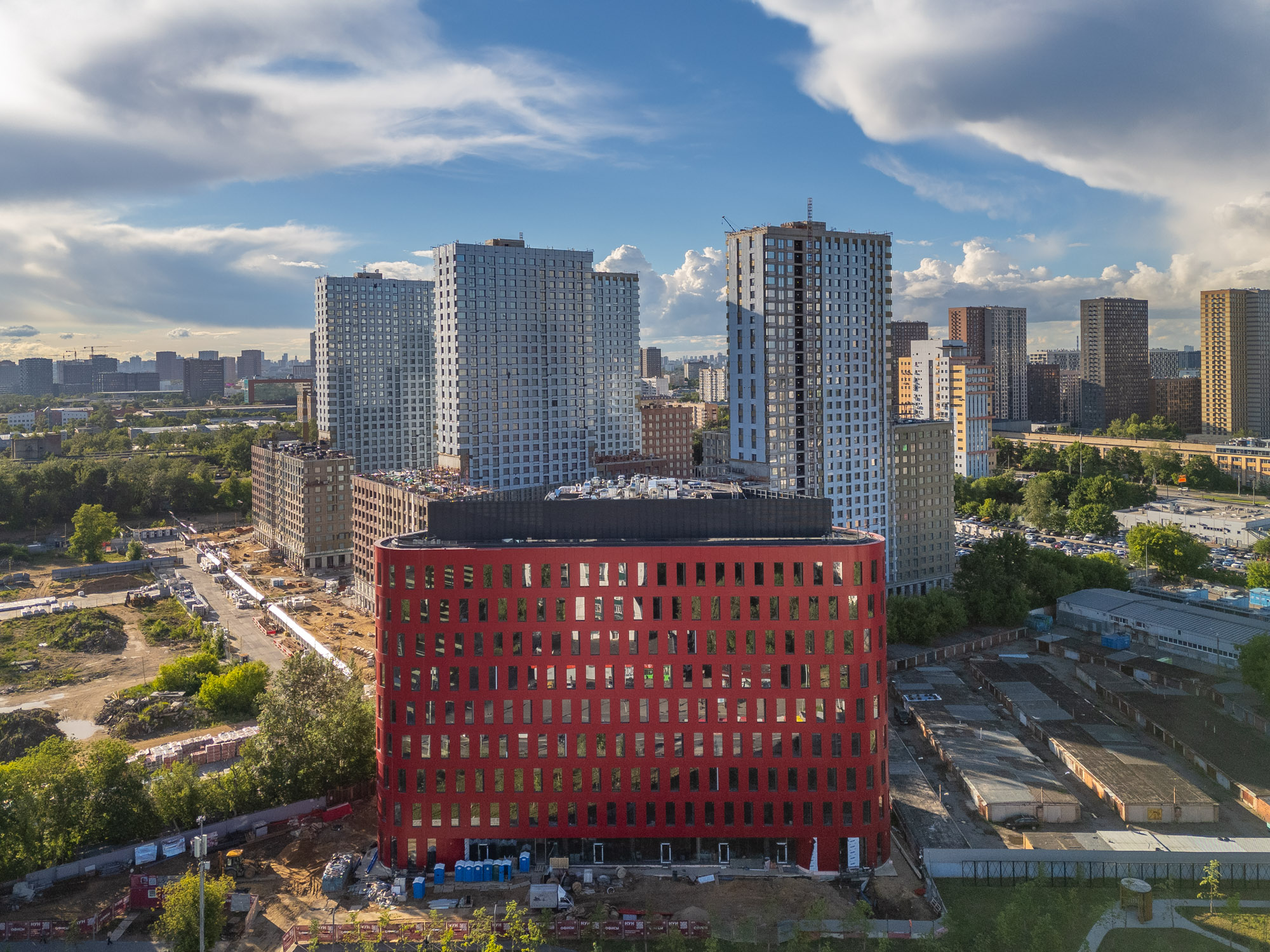

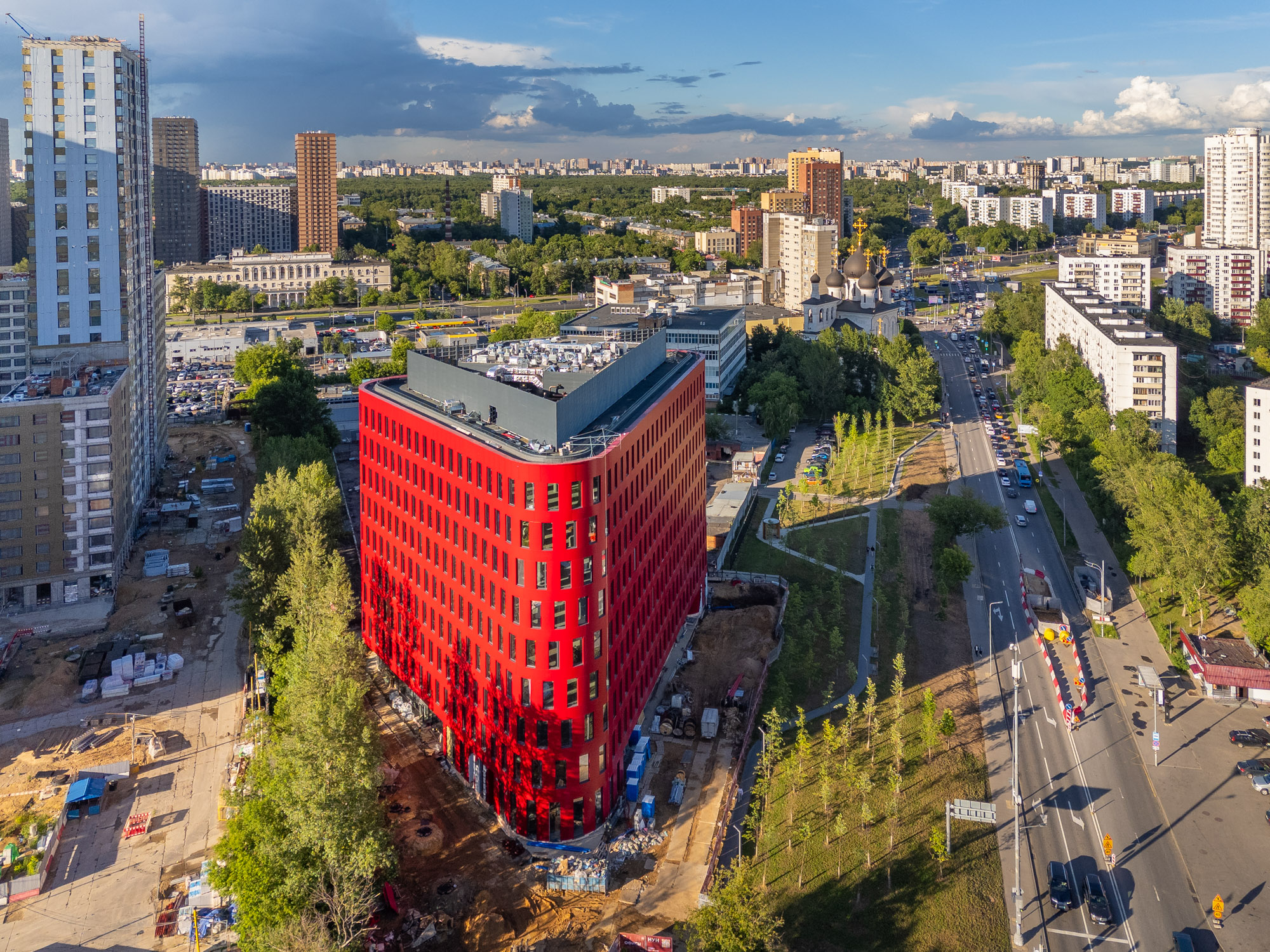

- ведутся работы по монтажу фасадных лесов (выполнено 2730 м2 из 4500 м2–60%);
- ведутся работы по монтажу кронштейнов НВФ (выполнено 3371 м2 из 4500 м2–74%);
- ведутся работы по монтажу утеплителя 1 слой (выполнено 2340 м2);
- монтаж кронштейнов и оконных рам (выполнено 849,6 м2);
- монтаж примыкания окон(внешний), м/п (выполнено 3155 м/п);
- ведутся работы по обратной засыпке пазух котлована (выполнено 630 м3 из 680 м3–92%);
- устройство стилобатной части, Праймер технониколь (выполнено 570м2 из 584,4 м2-97%);
- устройство стилобатной части, Пароизоляционный слой рулонный наплавляемый (выполнено 570 м2 из 584,4 м2-97%);
- устройство стилобатной части, пенополистирол XPS (выполнено 500м2 из 584,4 м2-85%);
- устройство стилобатной части, уклонообразующий слой из керамзитобетона (выполнено 75 м3 из 90 м3-83%);
- устройство стилобатной части, стяжка (выполнено 490м2 из 584,4 м2-83%);
- устройство стилобатной части, праймер, техноэласт П ЭПП 2 слоя (выполнено 450м2 из 584,4 м2-77%);
- устройство стилобатной части, геотекстиль (выполнено 440м2 из 584,4 м2-75%);
- устройство стилобатной части, сетка армирующая в 2 слоя (выполнено 440м2 из 584,4 м2-75%);
- устройство стяжки пола подземной автостоянки (выполнено 281м2 из 2110,83 м2-13%);
- устройство керамогранитной плиткалитки в помещениях подземной автостоянки (выполнено 271м2 из 288,04 м2-94%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1 (выполнено 27 м3 из 53,76 м3–50%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1.1 (выполнено 6 м3 из 36,13м3–16%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст2 (выполнено 23 м3 из 31,49 м3–73%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, СтВ (выполнено 2 м3 из 3,37 м3–59%);
- ведутся работы по устр. стен и перегородок из Блока, t250 1 эт (выполнено 76 м3 из 86.07 м3–88%);
- ведутся работы по устр. стен и перегородок из Блока, t200 1 эт (выполнено 98 м3 из 113,6 м3–86%);
- ведутся работы по устр. стен и перегородок из Блока, t150 1 эт (выполнено 64 м3 из 71,58 м3–89%);
-ведутся работы по устройству кладки из кирпича 2эт (выполнено 33,6м3 из 47,5м3–70%);
-ведутся работы по устройству кладки из Блока, t250 2эт (выполнено 83м3 из 85.71м3–96%);
-ведутся работы по устройству кладки из Блока, t150 2эт (выполнено16,96м3 из 16,96м3–100%);
-ведутся работы по устройству перегородок из ПГП 2эт (выполнено 76,41м3 из 76,41м3–100%);
-ведутся работы по устройству кладки из кирпича 3эт (выполнено 33,6м3 из 54,85м3–61%);
-ведутся работы по устройству кладки из Блока, t250 3эт (выполнено 83м3 из 85.61м3–96%);
-ведутся работы по устройству кладки из Блока, t150 3эт (выполнено 17,06 м3 из 17,06м3–100%);
-ведутся работы по устройству перегородок из ПГП 3эт (выполнено 78,37м3 из 78,37м3–100%);
-ведутся работы по устройству кладки из кирпича 4эт (выполнено 32,4м3 из 54,85м3–59%);
-ведутся работы по устройству кладки из Блока, t250 4эт (выполнено 83м3 из 85.61м3–96%);
-ведутся работы по устройству кладки из Блока, t150 4эт (выполнено 17,14 м3 из 17,14м3–100%);
-ведутся работы по устройству перегородок из ПГП 4эт (выполнено 77,84м3 из 77,84м3–100%);
-ведутся работы по устройству кладки из кирпича 5эт (выполнено 33,6м3 из 55,51м3–60%);
-ведутся работы по устройству кладки из Блока, t250 5эт (выполнено 83м3 из 85.66м3–96%);
-ведутся работы по устройству кладки из Блока, t150 5эт (выполнено 17,1 м3 из 17,1м3–100%);
-ведутся работы по устройству перегородок из ПГП 5эт (выполнено 77,47м3 из 77,47м3–100%);
-ведутся работы по устройству кладки из кирпича 6эт (выполнено 33,6м3 из 58,92м3–57%);
-ведутся работы по устройству кладки из Блока, t250 6эт (выполнено 82м3 из 85.6м3–95%);
-ведутся работы по устройству кладки из Блока, t150 6эт (выполнено 17,08 м3 из 17,08м3-100%);
-ведутся работы по устройству перегородок из ПГП 6эт (выполнено 76,22м3 из 76,22м3–100%);
-ведутся работы по устройству кладки из кирпича 7эт (выполнено 33,6м3 из 60,23м3–55,7%);
-ведутся работы по устройству кладки из Блока, t250 7эт (выполнено 83м3 из 85.78м3–96%);
-ведутся работы по устройству кладки из Блока, t150 7эт (выполнено 17,1 м3 из 17,1м3–100%);
-ведутся работы по устройству перегородок из ПГП 7эт (выполнено 72м3 из 77,78м3–92%);
-ведутся работы по устройству кладки из кирпича 8эт (выполнено 33,6м3 из 59м3–56%);
-ведутся работы по устройству кладки из Блока, t250 8эт (выполнено 80м3 из 85.6м3–93%);
-ведутся работы по устройству кладки из Блока, t150 8эт (выполнено 15 м3 из 16,96м3–88%);
-ведутся работы по устройству перегородок из ПГП 8эт (выполнено 37м3 из 77,25м3–47%);
-ведутся работы по устройству кладки из кирпича 9эт (выполнено 33,6м3 из 55,8м3–60%);
-ведутся работы по устройству кладки из Блока, t250 9эт (выполнено 78м3 из 85.71м3–91%);
-ведутся работы по устройству кладки из Блока, t150 9эт (выполнено 15,89 м3 из 15,89м3–100%);
-ведутся работы по устройству перегородок из ПГП 9эт (выполнено 22м3 из 52,45м3–41%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1 (выполнено 7м3 из 46,52м3–15%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1.2 (выполнено 2м3 из 3,07м3–65%);
-ведутся работы по устройству кладки из Блока, t250 тех. эт (выполнено 18м3 из 94,11м3–19%);
- устройство кровли (9 этаж, рампа), пароизоляционный слой рулонный наплавляемый (выполнено 1707 м2 из 1707 м2-100%);
- устройство кровли (9 этаж, рампа), утеплитель t250 (выполнено 1707 м2 из 1707 м2-100%);
- устройство кровли (9 этаж, рампа), полиэтиленовая пленка (выполнено 1316 м2 из 1707м2-77%);
- устройство кровли (9 этаж, рампа), керамзит (выполнено 306 м3 из 390 м3-78%);
- устройство кровли (9 этаж, рампа), стяжка М150 (выполнено 1000 м2 из 1707 м2-58%);
- устройство кровли (тех. этаж), пароизоляционный слой рулонный наплавляемый (выполнено 394,717 м2 из 394,717 м2-100%);
- ведутся работы по монтажу фасадных лесов (выполнено 2730 м2 из 4500 м2–60%);
- ведутся работы по монтажу кронштейнов НВФ (выполнено 3371 м2 из 4500 м2–74%);
- ведутся работы по монтажу утеплителя 1 слой (выполнено 2340 м2);
- монтаж кронштейнов и оконных рам (выполнено 849,6 м2);
- монтаж примыкания окон(внешний), м/п (выполнено 3155 м/п);
Август
2025
Август
2025

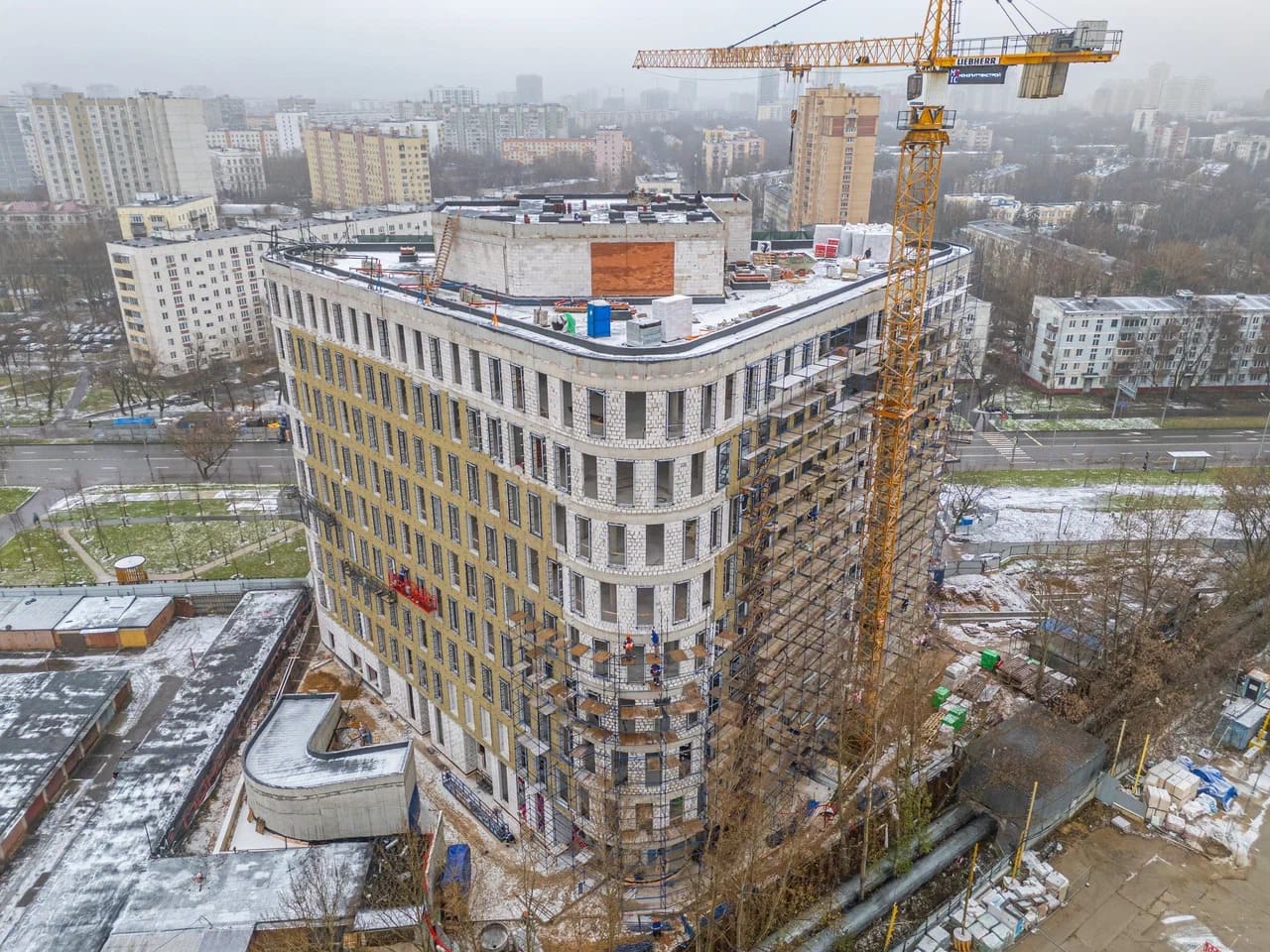

ВЫПОЛНЯЮТСЯ РАБОТЫ:
по вертикальной гидроизоляции (выполнено 1100 м2 из 1185 м2 – 92%);
по обратной засыпке пазух котлована (выполнено 580 м3 из 680 м3 – 85%);
по отделке стен тех. пом. тип 1:
• штукатурно –клеевая смесь (выполнено 250м2 из 264,38м2 – 94%);
• плиты из минеральноватного утеплителя (выполнено 260м2 из 264,38м2 – 98%);
• штукатурка по утеплителю с фасадной сеткой (выполнено 250м2 из 264,38м2 – 94%).
по отделке стен тех. пом. тип 2:
• цементно песчаная штукатурка (выполнено 209,92м2 из 209,92м2 – 100%);
• окраска влагостойким моющимся ВД составом в 2 слоя по огрунтованной поверхности в соответствии с дизайн проектом (выполнено 21м2 из 209,92м2 – 10%).
по отделке стен автостоянки тип 3 (выполнено 1150м2 из 1187,25м2 – 96%):
• шлифование бетона с послед. затиркой и обеспыливанием (выполнено 1150м2 из 1187,25м2 – 96%);
• цементный набрызг с послед. выравниванием и подготовкой для нанесения финишного покрытия t не более 14мм (выполнено 1150м2 из 1187,25м2 – 96%);
• окраска влагостойким моющимся ВД составом в 2 слоя по огрунтованной поверхности в соответствии с дизайн проектом (выполнено 5м2 из 1187,25м2 – 96%).
по устройству стяжки пола паркинга, а именно ИТП (выполнено 281м2 из 2110,83 м2 - 13,3%);
по устройству отделки потолка паркинга, шлифование, грунтовка и окраска в 2 слоя (выполнено 2075,36м2 из 2075,36 м2 - 100%);
по устройству стилобатной части, Праймер технониколь (выполнено 534м2 из 584,4 м2 - 91%);
по устройству стилобатной части, Пароизоляционный слой рулонный наплавляемый (выполнено 534м2 из 584,4 м2 - 91%);
по устройству стилобатной части, пенополистирол XPS (выполнено 300м2 из 584,4 м2 - 51%);
по устр. стен из полнотелого кирпича 1 эт, Ст1 (выполнено 8 м3 из 53,76 м3 –14%);
по устр. стен из полнотелого кирпича 1 эт, Ст1.1 (выполнено 4 м3 из 36,13м3 –11%);
по устр. стен из полнотелого кирпича 1 эт, Ст2 (выполнено 5 м3 из 31,49 м3 –15%);
по устр. стен из полнотелого кирпича 1 эт, СтВ (выполнено 0 м3 из 3,37 м3 –0%);
по устройству стен и перегородок из блока D600, t=250 1 эт (выполнено 32 м3 из 86.07 м3 –37%);
по устройству стен и перегородок из D600, t=200 1 эт (выполнено 98 м3 из 113,6 м3 –86%);
по устройству стен и перегородок из D600, t=150 1 эт (выполнено 29 м3 из 71,58 м3 –40%);
по устройству кладки из кирпича 2эт (выполнено 19,5м3 из 47,5м3 – 41%);
по устройству кладки из Блока, t250 2эт (выполнено 77,04м3 из 85.71м3 – 89%);
по устройству кладки из Блока, t150 2эт (выполнено16,96м3 из 16,96м3 – 100%);
по устройству перегородок из ПГП 2эт (выполнено 76,1м3 из 76,41м3 – 99%);
по устройству кладки из кирпича 3эт (выполнено 26,58м3 из 55,01м3 – 48%);
по устройству кладки из Блока, t250 3эт (выполнено 80,5м3 из 85.61м3 – 94%);
по устройству кладки из Блока, t150 3эт (выполнено 16 м3 из 17,06м3 – 93%);
по устройству перегородок из ПГП 3эт (выполнено 76,32м3 из 78,37м3 – 97%);
по устройству кладки из кирпича 4эт (выполнено 26,7м3 из 54,85м3 – 48%);
по устройству кладки из Блока, t250 4эт (выполнено 78,7м3 из 85.61м3 – 91%);
по устройству кладки из Блока, t150 4эт (выполнено 13,72 м3 из 13,72м3 – 100%);
по устройству перегородок из ПГП 4эт (выполнено 76м3 из 77,84м3 – 97%);
по устройству кладки из кирпича 5эт (выполнено 19,5м3 из 55,51м3 – 35%);
по устройству кладки из Блока, t250 5эт (выполнено 64м3 из 85.66м3 – 74%);
по устройству кладки из Блока, t150 5эт (выполнено 15 м3 из 17,1м3 – 87%);
по устройству перегородок из ПГП 5эт (выполнено 77,47м3 из 77,47м3 – 100%);
по устройству кладки из кирпича 6эт (выполнено 5м3 из 58,92м3 – 8%);
по устройству кладки из Блока, t250 6эт (выполнено 78м3 из 85.6м3 – 91%);
по устройству кладки из Блока, t150 6эт (выполнено 14 м3 из 17,08м3 – 82%);
по устройству перегородок из ПГП 6эт (выполнено 76,22м3 из 76,22м3 – 100%);
по устройству кладки из кирпича 7эт (выполнено 19,5м3 из 60,23м3 – 32%);
по устройству кладки из Блока, t250 7эт (выполнено 30м3 из 85.78м3 – 35%);
по устройству кладки из Блока, t150 7эт (выполнено 14 м3 из 17,1м3 – 82%);
по устройству перегородок из ПГП 7эт (выполнено 1,15м3 из 77,78м3 – 1,5%);
по устройству кладки из кирпича 8эт (выполнено 6,5м3 из 59м3 – 11%);
по устройству кладки из Блока, t250 8эт (выполнено 43м3 из 85.6м3 –50%);
по устройству кладки из Блока, t150 8эт (выполнено 15 м3 из 16,96м3 – 88%);
по устройству перегородок из ПГП 8эт (выполнено 1м3 из 77,25м3 – 1,2%);
по устройству кладки из кирпича 9эт (выполнено 0м3 из 55,8м3 – 0%);
по устройству кладки из Блока, t250 9эт (выполнено 8,5м3 из 85.71м3 – 9,9%);
по устройству кладки из Блока, t150 9эт (выполнено 0 м3 из 15,89м3 – 0%);
по устройству перегородок из ПГП 7эт (выполнено 0м3 из 52,45м3 – 0%);
по монтажу фасадных лесов (выполнено 1950м2 из 4500м2 – 43%);
по монтажу кронштейнов НВФ (выполнено 1112 м2 из 4500 м2 –24%);
по монтажу утеплителя 1 слой (выполнено 390м2);
по монтажу примыкания окон(внешний), м/п (выполнено 579м/п);
по армированию подпорной стены в/о А5.2-А6.1(выполнено 1,98м3 из 1,98м3 – 100%);
по бетонированию подпорной стены в/о А5.2-А6.1(выполнено 37,9м3 из 37,9м3 – 100%);
ОВ1, отопление:
• ведется монтаж стояков отопления в/о А3-А4/3-4 (выполнено с отм. +4,540 по отм. +38,300);
• - ведется монтаж стояков отопления в/о А4-А5/2-3 (выполнено с отм. +4,540 по отм. +31,750).
по вертикальной гидроизоляции (выполнено 1100 м2 из 1185 м2 – 92%);
по обратной засыпке пазух котлована (выполнено 580 м3 из 680 м3 – 85%);
по отделке стен тех. пом. тип 1:
• штукатурно –клеевая смесь (выполнено 250м2 из 264,38м2 – 94%);
• плиты из минеральноватного утеплителя (выполнено 260м2 из 264,38м2 – 98%);
• штукатурка по утеплителю с фасадной сеткой (выполнено 250м2 из 264,38м2 – 94%).
по отделке стен тех. пом. тип 2:
• цементно песчаная штукатурка (выполнено 209,92м2 из 209,92м2 – 100%);
• окраска влагостойким моющимся ВД составом в 2 слоя по огрунтованной поверхности в соответствии с дизайн проектом (выполнено 21м2 из 209,92м2 – 10%).
по отделке стен автостоянки тип 3 (выполнено 1150м2 из 1187,25м2 – 96%):
• шлифование бетона с послед. затиркой и обеспыливанием (выполнено 1150м2 из 1187,25м2 – 96%);
• цементный набрызг с послед. выравниванием и подготовкой для нанесения финишного покрытия t не более 14мм (выполнено 1150м2 из 1187,25м2 – 96%);
• окраска влагостойким моющимся ВД составом в 2 слоя по огрунтованной поверхности в соответствии с дизайн проектом (выполнено 5м2 из 1187,25м2 – 96%).
по устройству стяжки пола паркинга, а именно ИТП (выполнено 281м2 из 2110,83 м2 - 13,3%);
по устройству отделки потолка паркинга, шлифование, грунтовка и окраска в 2 слоя (выполнено 2075,36м2 из 2075,36 м2 - 100%);
по устройству стилобатной части, Праймер технониколь (выполнено 534м2 из 584,4 м2 - 91%);
по устройству стилобатной части, Пароизоляционный слой рулонный наплавляемый (выполнено 534м2 из 584,4 м2 - 91%);
по устройству стилобатной части, пенополистирол XPS (выполнено 300м2 из 584,4 м2 - 51%);
по устр. стен из полнотелого кирпича 1 эт, Ст1 (выполнено 8 м3 из 53,76 м3 –14%);
по устр. стен из полнотелого кирпича 1 эт, Ст1.1 (выполнено 4 м3 из 36,13м3 –11%);
по устр. стен из полнотелого кирпича 1 эт, Ст2 (выполнено 5 м3 из 31,49 м3 –15%);
по устр. стен из полнотелого кирпича 1 эт, СтВ (выполнено 0 м3 из 3,37 м3 –0%);
по устройству стен и перегородок из блока D600, t=250 1 эт (выполнено 32 м3 из 86.07 м3 –37%);
по устройству стен и перегородок из D600, t=200 1 эт (выполнено 98 м3 из 113,6 м3 –86%);
по устройству стен и перегородок из D600, t=150 1 эт (выполнено 29 м3 из 71,58 м3 –40%);
по устройству кладки из кирпича 2эт (выполнено 19,5м3 из 47,5м3 – 41%);
по устройству кладки из Блока, t250 2эт (выполнено 77,04м3 из 85.71м3 – 89%);
по устройству кладки из Блока, t150 2эт (выполнено16,96м3 из 16,96м3 – 100%);
по устройству перегородок из ПГП 2эт (выполнено 76,1м3 из 76,41м3 – 99%);
по устройству кладки из кирпича 3эт (выполнено 26,58м3 из 55,01м3 – 48%);
по устройству кладки из Блока, t250 3эт (выполнено 80,5м3 из 85.61м3 – 94%);
по устройству кладки из Блока, t150 3эт (выполнено 16 м3 из 17,06м3 – 93%);
по устройству перегородок из ПГП 3эт (выполнено 76,32м3 из 78,37м3 – 97%);
по устройству кладки из кирпича 4эт (выполнено 26,7м3 из 54,85м3 – 48%);
по устройству кладки из Блока, t250 4эт (выполнено 78,7м3 из 85.61м3 – 91%);
по устройству кладки из Блока, t150 4эт (выполнено 13,72 м3 из 13,72м3 – 100%);
по устройству перегородок из ПГП 4эт (выполнено 76м3 из 77,84м3 – 97%);
по устройству кладки из кирпича 5эт (выполнено 19,5м3 из 55,51м3 – 35%);
по устройству кладки из Блока, t250 5эт (выполнено 64м3 из 85.66м3 – 74%);
по устройству кладки из Блока, t150 5эт (выполнено 15 м3 из 17,1м3 – 87%);
по устройству перегородок из ПГП 5эт (выполнено 77,47м3 из 77,47м3 – 100%);
по устройству кладки из кирпича 6эт (выполнено 5м3 из 58,92м3 – 8%);
по устройству кладки из Блока, t250 6эт (выполнено 78м3 из 85.6м3 – 91%);
по устройству кладки из Блока, t150 6эт (выполнено 14 м3 из 17,08м3 – 82%);
по устройству перегородок из ПГП 6эт (выполнено 76,22м3 из 76,22м3 – 100%);
по устройству кладки из кирпича 7эт (выполнено 19,5м3 из 60,23м3 – 32%);
по устройству кладки из Блока, t250 7эт (выполнено 30м3 из 85.78м3 – 35%);
по устройству кладки из Блока, t150 7эт (выполнено 14 м3 из 17,1м3 – 82%);
по устройству перегородок из ПГП 7эт (выполнено 1,15м3 из 77,78м3 – 1,5%);
по устройству кладки из кирпича 8эт (выполнено 6,5м3 из 59м3 – 11%);
по устройству кладки из Блока, t250 8эт (выполнено 43м3 из 85.6м3 –50%);
по устройству кладки из Блока, t150 8эт (выполнено 15 м3 из 16,96м3 – 88%);
по устройству перегородок из ПГП 8эт (выполнено 1м3 из 77,25м3 – 1,2%);
по устройству кладки из кирпича 9эт (выполнено 0м3 из 55,8м3 – 0%);
по устройству кладки из Блока, t250 9эт (выполнено 8,5м3 из 85.71м3 – 9,9%);
по устройству кладки из Блока, t150 9эт (выполнено 0 м3 из 15,89м3 – 0%);
по устройству перегородок из ПГП 7эт (выполнено 0м3 из 52,45м3 – 0%);
по монтажу фасадных лесов (выполнено 1950м2 из 4500м2 – 43%);
по монтажу кронштейнов НВФ (выполнено 1112 м2 из 4500 м2 –24%);
по монтажу утеплителя 1 слой (выполнено 390м2);
по монтажу примыкания окон(внешний), м/п (выполнено 579м/п);
по армированию подпорной стены в/о А5.2-А6.1(выполнено 1,98м3 из 1,98м3 – 100%);
по бетонированию подпорной стены в/о А5.2-А6.1(выполнено 37,9м3 из 37,9м3 – 100%);
ОВ1, отопление:
• ведется монтаж стояков отопления в/о А3-А4/3-4 (выполнено с отм. +4,540 по отм. +38,300);
• - ведется монтаж стояков отопления в/о А4-А5/2-3 (выполнено с отм. +4,540 по отм. +31,750).

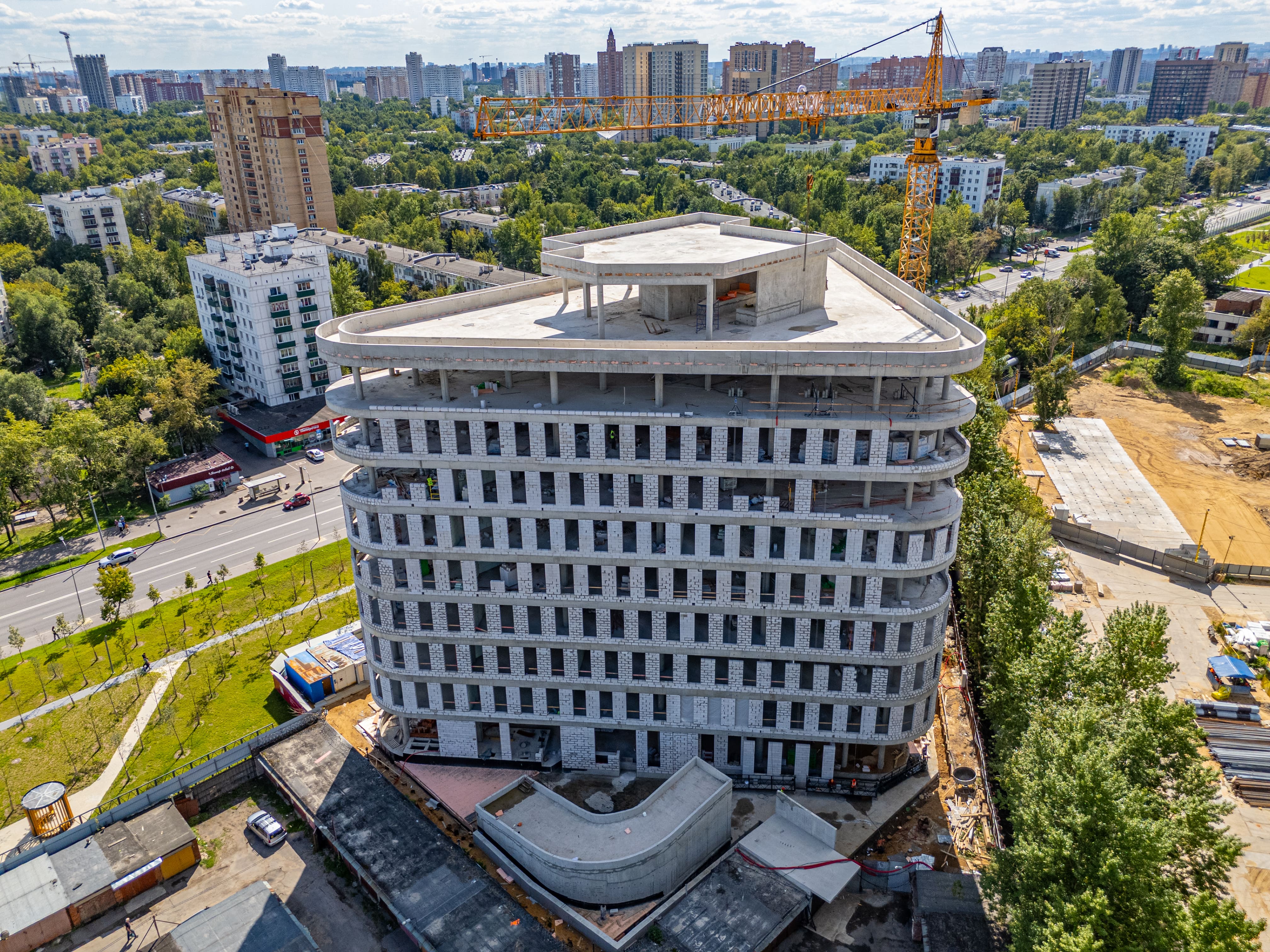

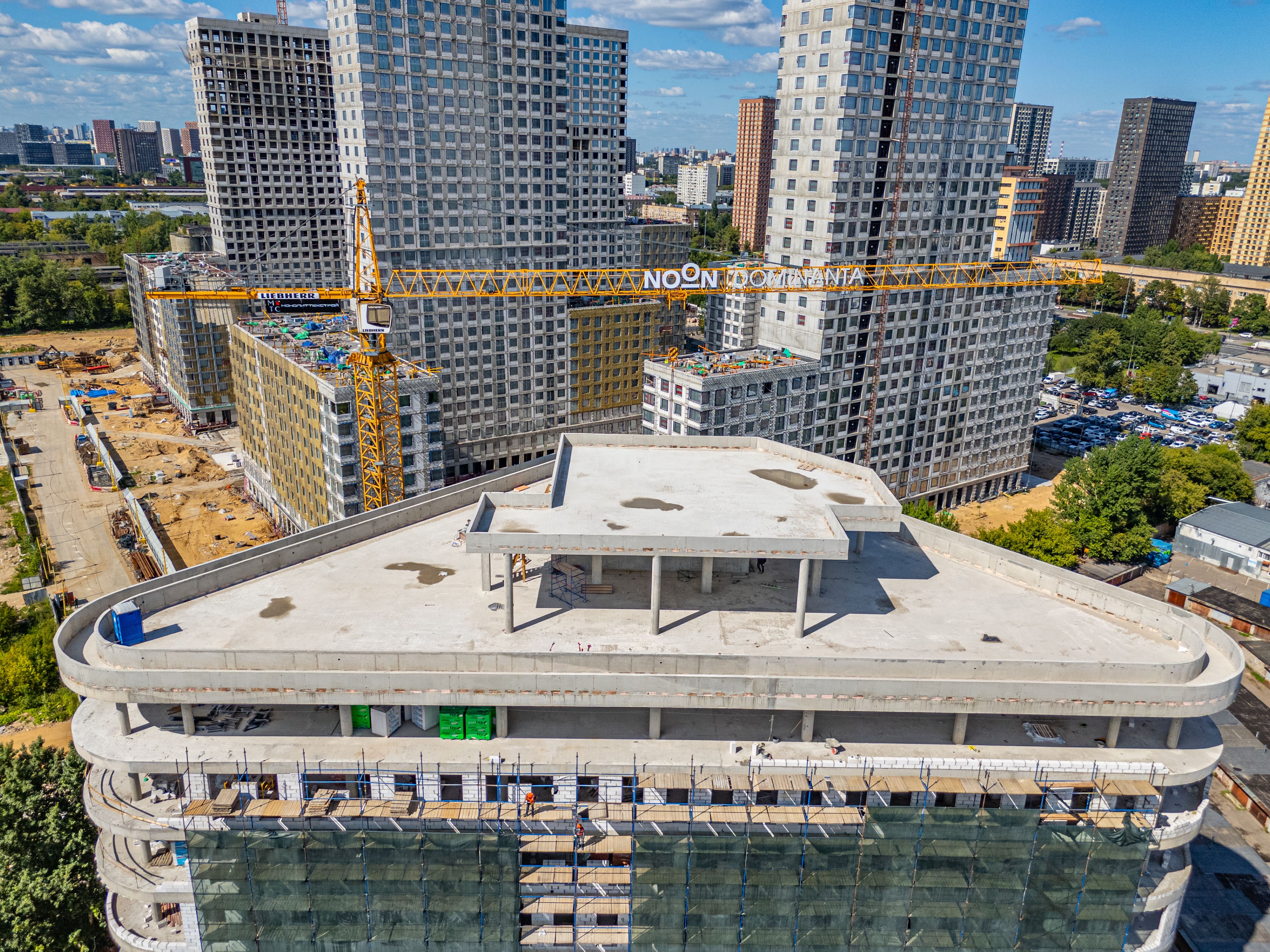

Июль
2025
Июль
2025
ведутся работы по демонтажу распорной системы (выполнено 45680,7 кг из 45680,7 кг –100%);
ведутся работы по отделке стен (тип 2) технических помещений подземной автостоянки (выполнено 209,92 м2 из 209,92 м2 –100%);
ведутся работы по утеплению стен технических помещений подземной автостоянки (выполнено 250 м2 из 264,38 м2 –94%);
ведутся работы по отделке стен (тип 1) технических помещений подземной автостоянки (выполнено 57 м2 из 264,38 м2 –21%);
ведутся работы по отделке стен (тип 3) подземной автостоянки (выполнено 1010 м2 из 1187,25 м2 –85%);
ведутся работы по устройству стен и перегородок из блока D600 1 этажа (выполнено 92,06 м3 из 200,14 м3 –46%);
ведутся работы по устройству стен и перегородок из полнотелого кирпича 1 этажа (выполнено 31.71 м3 из 145,17 м3 –22%);
ведутся работы по устройству стен из кирпича 2 этажа (выполнено 37,1 м3 из 47,01 м3 –78%);
ведутся работы по устройству стен из ПГП 2 этажа (выполнено 76 м3 из 102,25 м3 –74%);
ведутся работы по устройству стен и перегородок из D600 2 этажа (выполнено 65 м3 из 102,67 м3 –63%);
ведутся работы по устройству стен из ПГП 3 этажа (выполнено 70 м3 из 103,09 м3 –67,9%);
ведутся работы по устройству стен и перегородок из D600 3 этажа (выполнено 62 м3 из 102,67 м3 –60%);
ведутся работы по устройству стен и перегородок из полнотелого кирпича 3 этажа (выполнено 36 м3 из 55.01 м3 –65%);
ведутся работы по устройству стен и перегородок из D600, t=250 4 этажа (выполнено 70 м3 из 85.61 м3 –81%);
ведутся работы по устройству стен и перегородок из D600, t=150 4 этажа (выполнено 6 м3 из 13.72 м3 –43%);
ведутся работы по устройству стен из ПГП 4 этажа (выполнено 50 м3 из 102,69 м3 –48,9%);
ведутся работы по устройству стен из кирпича 4 этажа (выполнено 1,2 м3 из 54,85 м3 –2%);
ведутся работы по устройству стен и перегородок из D600 5 этажа (выполнено 60,9 м3 из 85.66 м3 –71%);
ведутся работы по устройству стен из кирпича 5 этажа (выполнено 5,04 м3 из 55,51 м3 –9%);
ведутся работы по устройству стен из ПГП 5 этажа (выполнено 29,7 м3 из 102,75 м3 –29%);
ведутся работы по армированию вертикальных конструкций 9 этажа (выполнено 18 т из 22,07т – 81%);
ведутся работы по бетонированию вертикальных конструкций 9 этажа (выполнено 65 м3 из 84,2 м3 – 77%);
ведутся работы по армированию плиты перекрытия 9 этажа (выполнено 5 т из 54,5 т –9%).
ведутся работы по отделке стен (тип 2) технических помещений подземной автостоянки (выполнено 209,92 м2 из 209,92 м2 –100%);
ведутся работы по утеплению стен технических помещений подземной автостоянки (выполнено 250 м2 из 264,38 м2 –94%);
ведутся работы по отделке стен (тип 1) технических помещений подземной автостоянки (выполнено 57 м2 из 264,38 м2 –21%);
ведутся работы по отделке стен (тип 3) подземной автостоянки (выполнено 1010 м2 из 1187,25 м2 –85%);
ведутся работы по устройству стен и перегородок из блока D600 1 этажа (выполнено 92,06 м3 из 200,14 м3 –46%);

ведутся работы по устройству стен и перегородок из полнотелого кирпича 1 этажа (выполнено 31.71 м3 из 145,17 м3 –22%);
ведутся работы по устройству стен из кирпича 2 этажа (выполнено 37,1 м3 из 47,01 м3 –78%);
ведутся работы по устройству стен из ПГП 2 этажа (выполнено 76 м3 из 102,25 м3 –74%);
ведутся работы по устройству стен и перегородок из D600 2 этажа (выполнено 65 м3 из 102,67 м3 –63%);
ведутся работы по устройству стен из ПГП 3 этажа (выполнено 70 м3 из 103,09 м3 –67,9%);
ведутся работы по устройству стен и перегородок из D600 3 этажа (выполнено 62 м3 из 102,67 м3 –60%);
ведутся работы по устройству стен и перегородок из полнотелого кирпича 3 этажа (выполнено 36 м3 из 55.01 м3 –65%);
ведутся работы по устройству стен и перегородок из D600, t=250 4 этажа (выполнено 70 м3 из 85.61 м3 –81%);
ведутся работы по устройству стен и перегородок из D600, t=150 4 этажа (выполнено 6 м3 из 13.72 м3 –43%);
ведутся работы по устройству стен из ПГП 4 этажа (выполнено 50 м3 из 102,69 м3 –48,9%);
ведутся работы по устройству стен из кирпича 4 этажа (выполнено 1,2 м3 из 54,85 м3 –2%);
ведутся работы по устройству стен и перегородок из D600 5 этажа (выполнено 60,9 м3 из 85.66 м3 –71%);
ведутся работы по устройству стен из кирпича 5 этажа (выполнено 5,04 м3 из 55,51 м3 –9%);
ведутся работы по устройству стен из ПГП 5 этажа (выполнено 29,7 м3 из 102,75 м3 –29%);
ведутся работы по армированию вертикальных конструкций 9 этажа (выполнено 18 т из 22,07т – 81%);
ведутся работы по бетонированию вертикальных конструкций 9 этажа (выполнено 65 м3 из 84,2 м3 – 77%);
ведутся работы по армированию плиты перекрытия 9 этажа (выполнено 5 т из 54,5 т –9%).
Июнь
2025
Июнь
2025
ВЫПОЛНЯЮТСЯ РАБОТЫ:
по армированию вертикальных конструкций 1 этажа, выполнено 98%;
по бетонированию вертикальных конструкций 1 этажа, выполнено 79%;
по обратной засыпке пазух котлована, выполнено 69,1%;
по устройству стен и перегородок из блока D600 1 этажа, выполнено 11%;
по устройству стен и перегородок из D600 2 этажа, выполнено 8,5%;
по армированию плиты перекрытия 5 этажа, выполнено 48,6%;
по бетонированию плиты перекрытия 5 этажа, выполнено 39%.
ЗАВЕРШЕНЫ РАБОТЫ:
по устройству стен подземной автостоянки из полнотелого кирпича, выполнено 100%;
по армированию плиты перекрытия 3 этажа, выполнено 100%;
по бетонированию плиты перекрытия 3 этажа, выполнено 100%;
по армированию вертикальных конструкций 4 этажа, выполнено 100%;
по бетонированию вертикальных конструкций 4 этажа, выполнено 100%;
по армированию плиты перекрытия 4 этажа, выполнено 100%;
по бетонированию плиты перекрытия 4 этажа, выполнено 100%;
по армированию вертикальных конструкций 5 этажа, выполнено 100%;
по бетонированию вертикальных конструкций 5 этажа, выполнено 100%.
по армированию вертикальных конструкций 1 этажа, выполнено 98%;
по бетонированию вертикальных конструкций 1 этажа, выполнено 79%;
по обратной засыпке пазух котлована, выполнено 69,1%;
по устройству стен и перегородок из блока D600 1 этажа, выполнено 11%;
по устройству стен и перегородок из D600 2 этажа, выполнено 8,5%;
по армированию плиты перекрытия 5 этажа, выполнено 48,6%;
по бетонированию плиты перекрытия 5 этажа, выполнено 39%.
ЗАВЕРШЕНЫ РАБОТЫ:
по устройству стен подземной автостоянки из полнотелого кирпича, выполнено 100%;
по армированию плиты перекрытия 3 этажа, выполнено 100%;
по бетонированию плиты перекрытия 3 этажа, выполнено 100%;
по армированию вертикальных конструкций 4 этажа, выполнено 100%;
по бетонированию вертикальных конструкций 4 этажа, выполнено 100%;
по армированию плиты перекрытия 4 этажа, выполнено 100%;
по бетонированию плиты перекрытия 4 этажа, выполнено 100%;
по армированию вертикальных конструкций 5 этажа, выполнено 100%;
по бетонированию вертикальных конструкций 5 этажа, выполнено 100%.
Май
2025
Май
2025
ВЫПОЛНЯЮТСЯ РАБОТЫ:
по армированию плиты перекрытия -1 этажа, выполнено 96,7%;
о бетонированию плиты перекрытия -1 этажа, выполнено 89%;
по демонтажу раскосов и обвязочной балки шпунтового ограждения котлована, выполнено 46,7%;
по устройству гидроизоляции вертикальных конструкций подземной части, выполнено 80,1%;
по обратной засыпке пазух котлована, выполнено 33,8%;
по бетонированию вертикальных конструкций 1 этажа, выполнено 62%;
по бетонированию вертикальных конструкций 2 этажа, выполнено 99%;
по армированию плиты перекрытия 2 этажа, выполнено 44%;
по бетонированию плиты перекрытия 2 этажа, выполнено 36,8%.
ЗАВЕРШЕНЫ РАБОТЫ:
по армированию вертикальных конструкций 1 этажа, выполнено 100%;
по армированию плиты перекрытия 1 этажа, выполнено 100%;
по бетонированию плиты перекрытия 1 этажа, выполнено 100%;
по армированию вертикальных конструкций 2 этажа, выполнено 100%.
по армированию плиты перекрытия -1 этажа, выполнено 96,7%;
о бетонированию плиты перекрытия -1 этажа, выполнено 89%;
по демонтажу раскосов и обвязочной балки шпунтового ограждения котлована, выполнено 46,7%;
по устройству гидроизоляции вертикальных конструкций подземной части, выполнено 80,1%;
по обратной засыпке пазух котлована, выполнено 33,8%;
по бетонированию вертикальных конструкций 1 этажа, выполнено 62%;
по бетонированию вертикальных конструкций 2 этажа, выполнено 99%;
по армированию плиты перекрытия 2 этажа, выполнено 44%;
по бетонированию плиты перекрытия 2 этажа, выполнено 36,8%.
ЗАВЕРШЕНЫ РАБОТЫ:
по армированию вертикальных конструкций 1 этажа, выполнено 100%;
по армированию плиты перекрытия 1 этажа, выполнено 100%;
по бетонированию плиты перекрытия 1 этажа, выполнено 100%;
по армированию вертикальных конструкций 2 этажа, выполнено 100%.
Апрель
2025
Апрель
2025
ВЫПОЛНЯЮТСЯ РАБОТЫ:
ЗАВЕРШЕНЫ РАБОТЫ:
- по устройству шпунтового ограждения котлована;
- по армированию и бетонированию вертикальных конструкций -1 этажа;
- по армированию и бетонированию плиты перекрытия -1 этажа;
- по устройству гидроизоляции вертикальных конструкций подземной части;
- ведутся работы по армированию и бетонированию вертикальных конструкций 1 этажа;
- ведутся работы по демонтажу раскосов и обвязочной балки шпунтового ограждения котлована.
ЗАВЕРШЕНЫ РАБОТЫ:
- по армированию и бетонированию фундаментной плиты.
Март
2025
Март
2025
• Проведена мобилизация генерального подрядчика строительства объекта, установлено ограждение и бытовой городок, выполнены временные дороги и площадки для складирования материалов, завершены работу по ликвидации/сносу зданий и инженерных сооружений;
• На 83% завершены работы по устройству шпунтового ограждения котлована (с устройством обвязочной балки, распорной системы и забирки);
• На 91% завершена работа по разработке котлована;
• На 70 % завершены работы по устройству бетонной подготовки под основание фундаментной плиты;
• На 71% завершены работы по устройству гидроизоляции фундаментной плиты;
• На 48 % завершены работы по армированию фундаментной плиты;
• На 33 % завершены работы по бетонированию фундаментной плиты;
• Ведутся работы по армированию и бетонированию вертикальных конструкций – 1-го этажа.
• На 83% завершены работы по устройству шпунтового ограждения котлована (с устройством обвязочной балки, распорной системы и забирки);
• На 91% завершена работа по разработке котлована;
• На 70 % завершены работы по устройству бетонной подготовки под основание фундаментной плиты;
• На 71% завершены работы по устройству гидроизоляции фундаментной плиты;
• На 48 % завершены работы по армированию фундаментной плиты;
• На 33 % завершены работы по бетонированию фундаментной плиты;
• Ведутся работы по армированию и бетонированию вертикальных конструкций – 1-го этажа.
