Photo Report of NOON

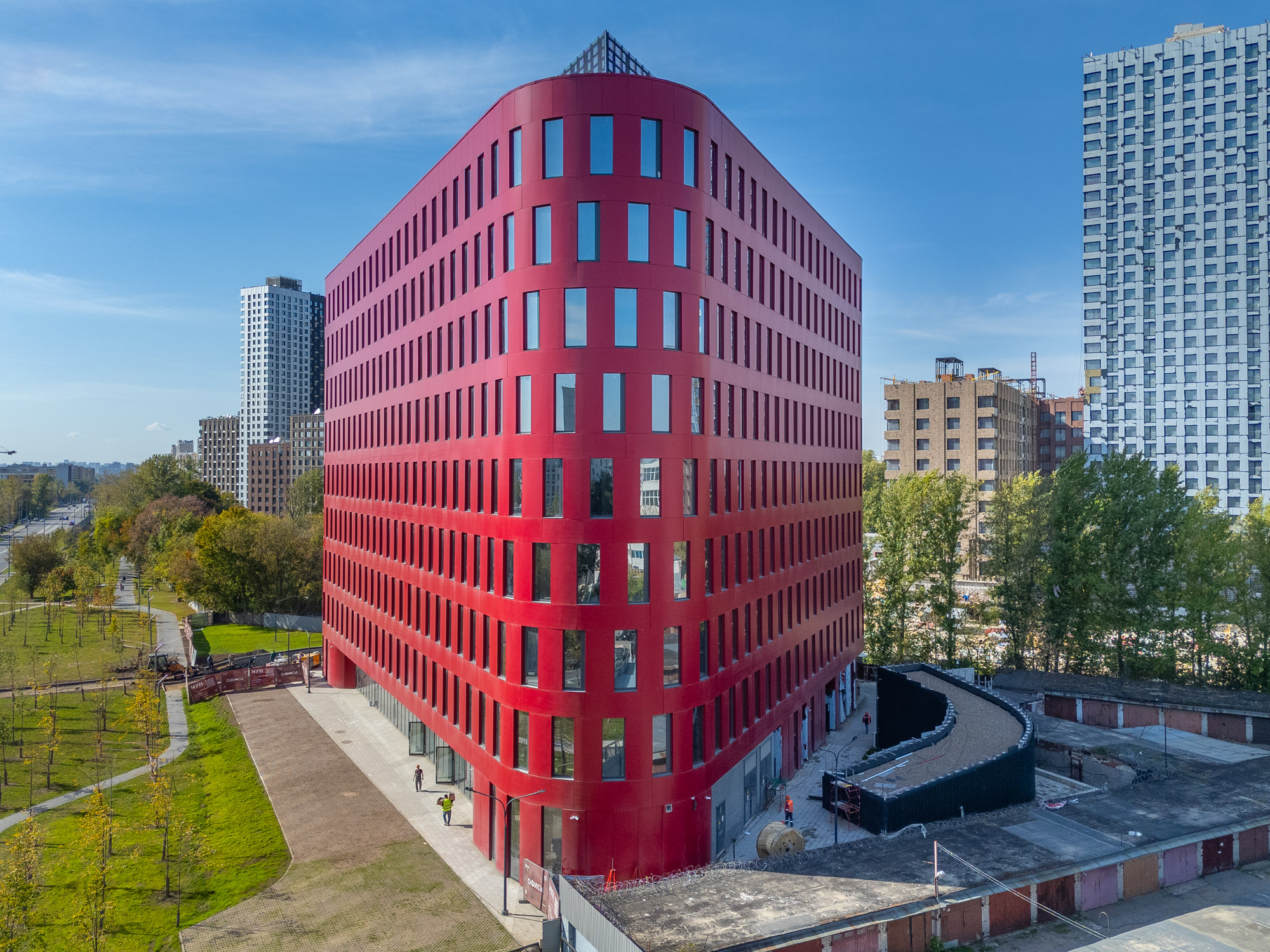

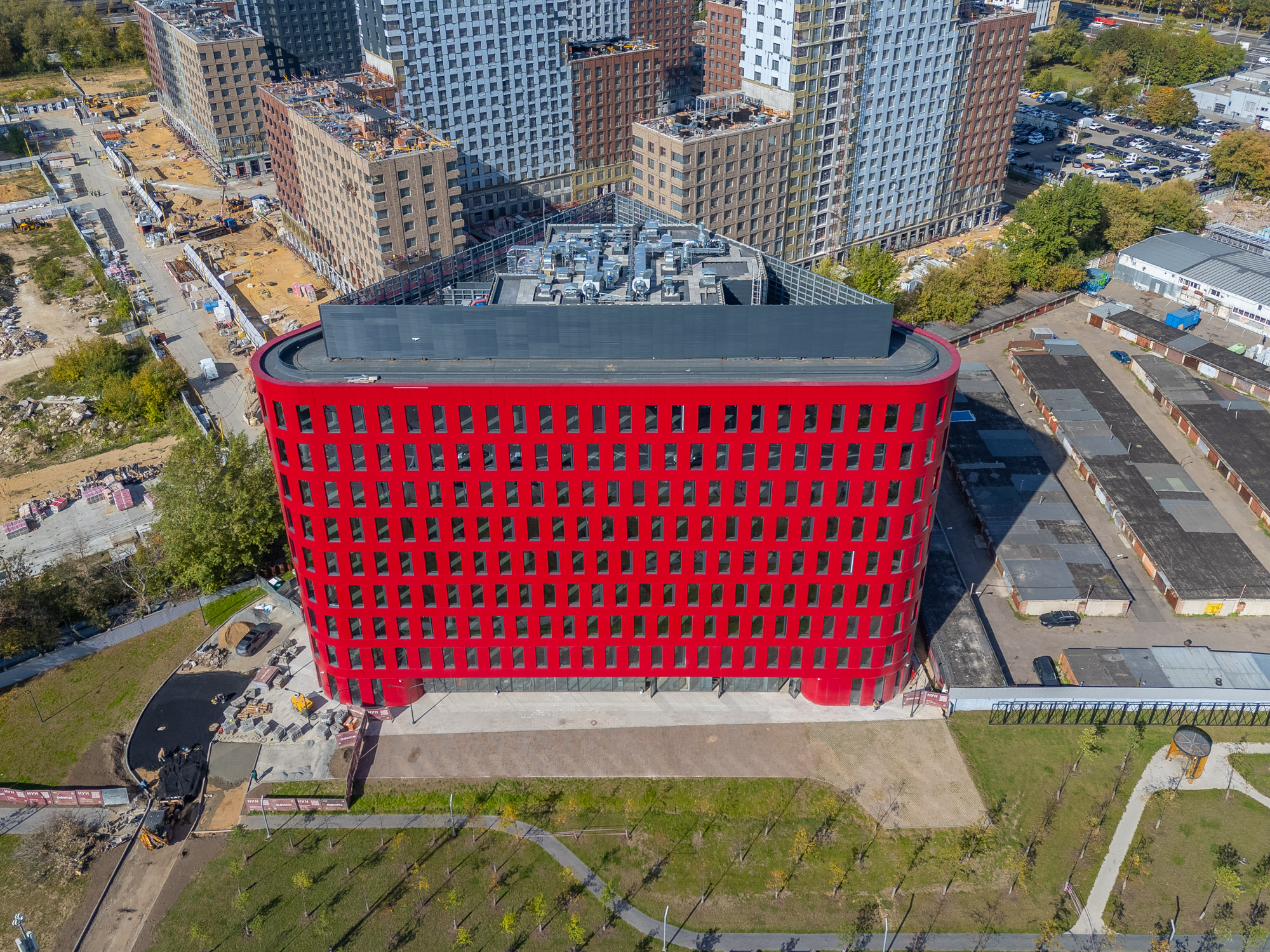

- 2026

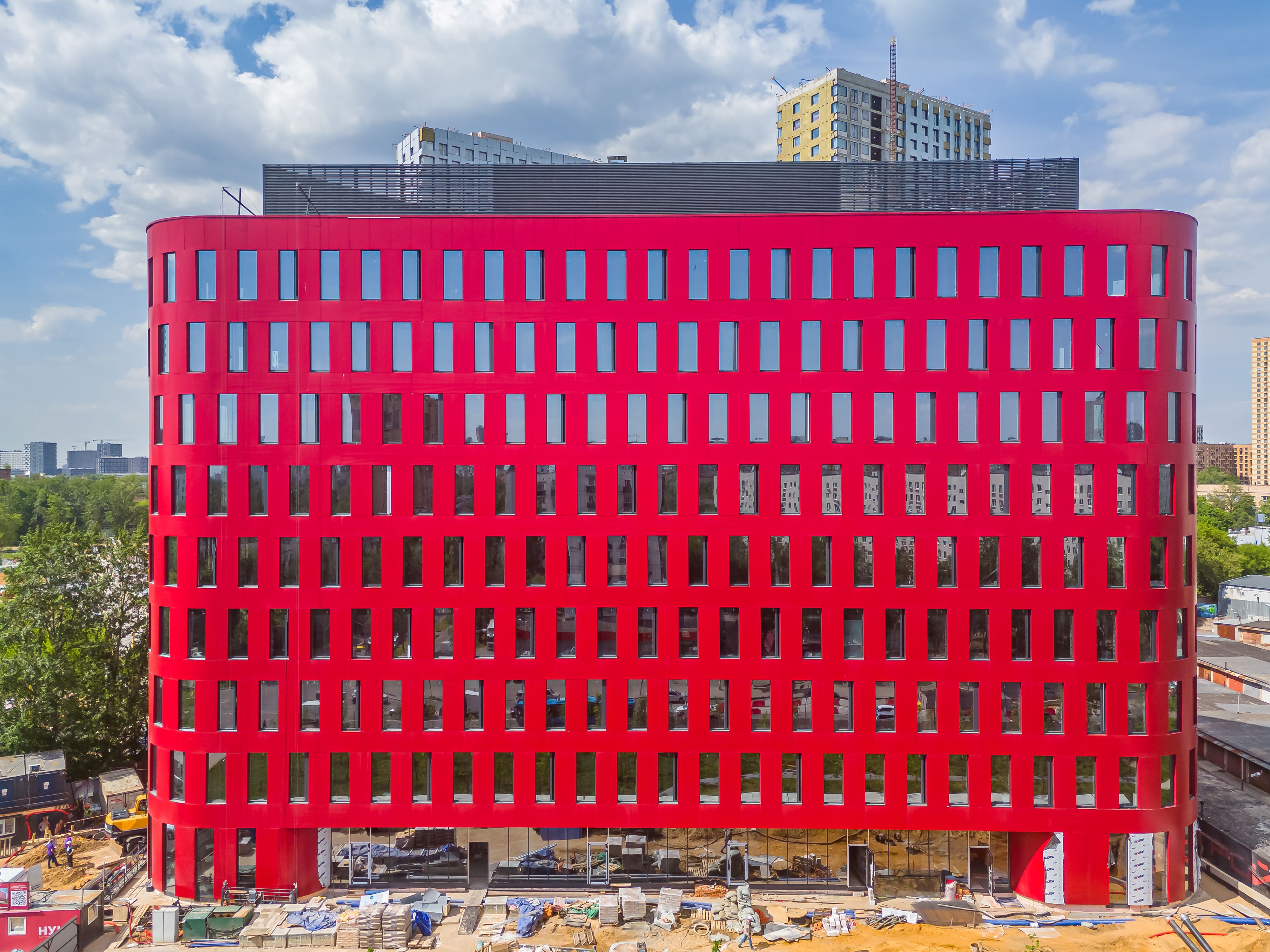

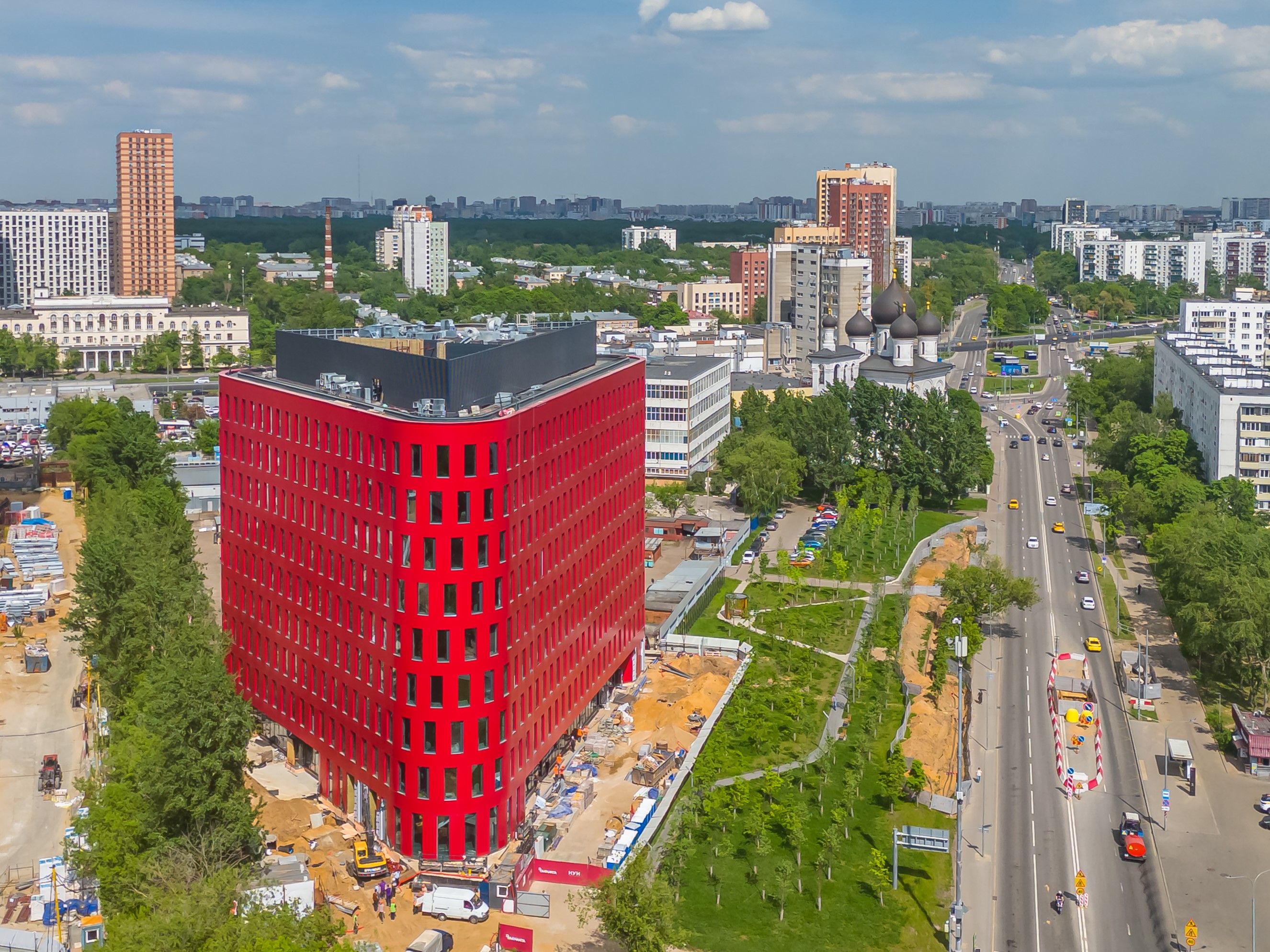

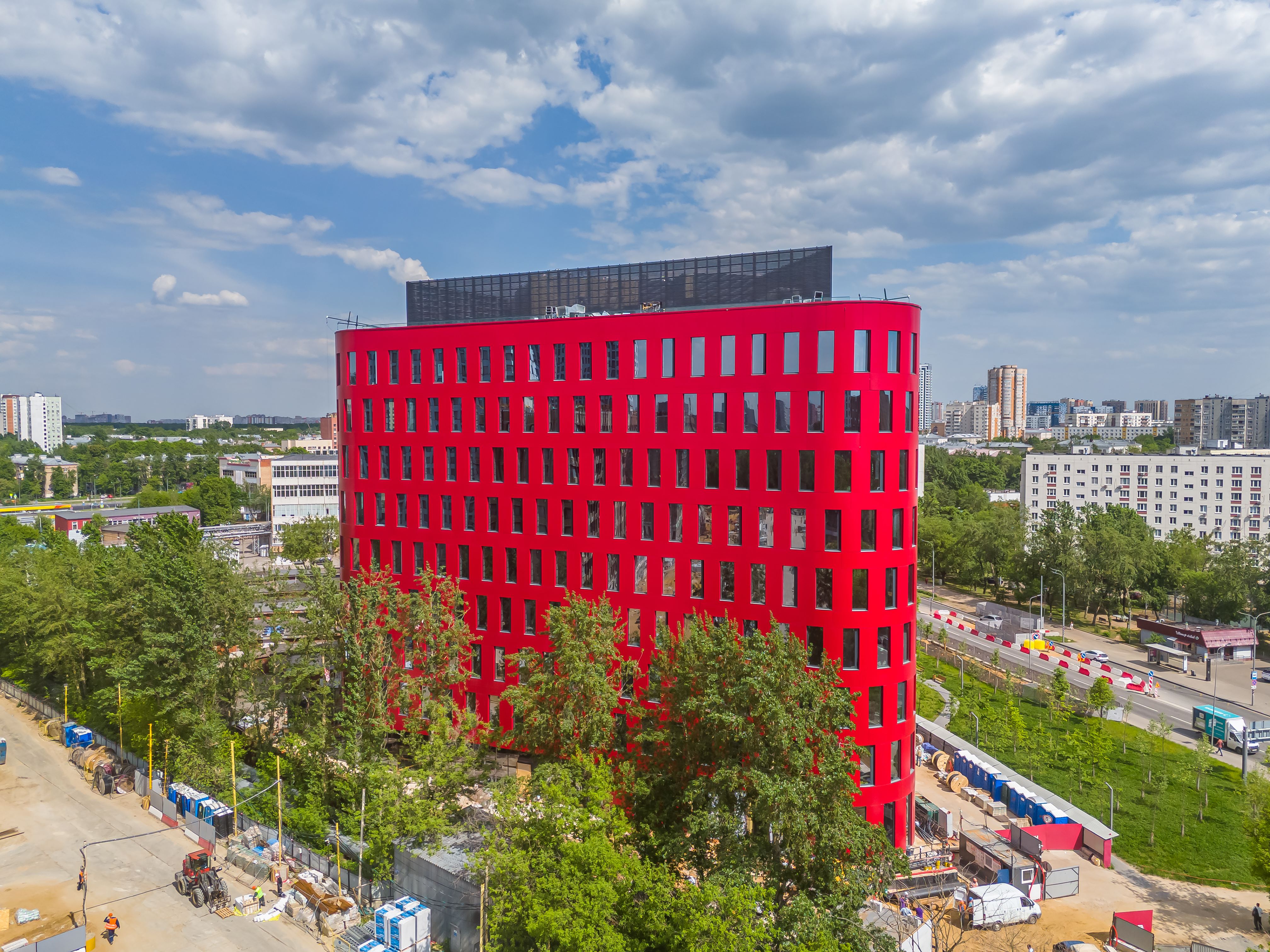

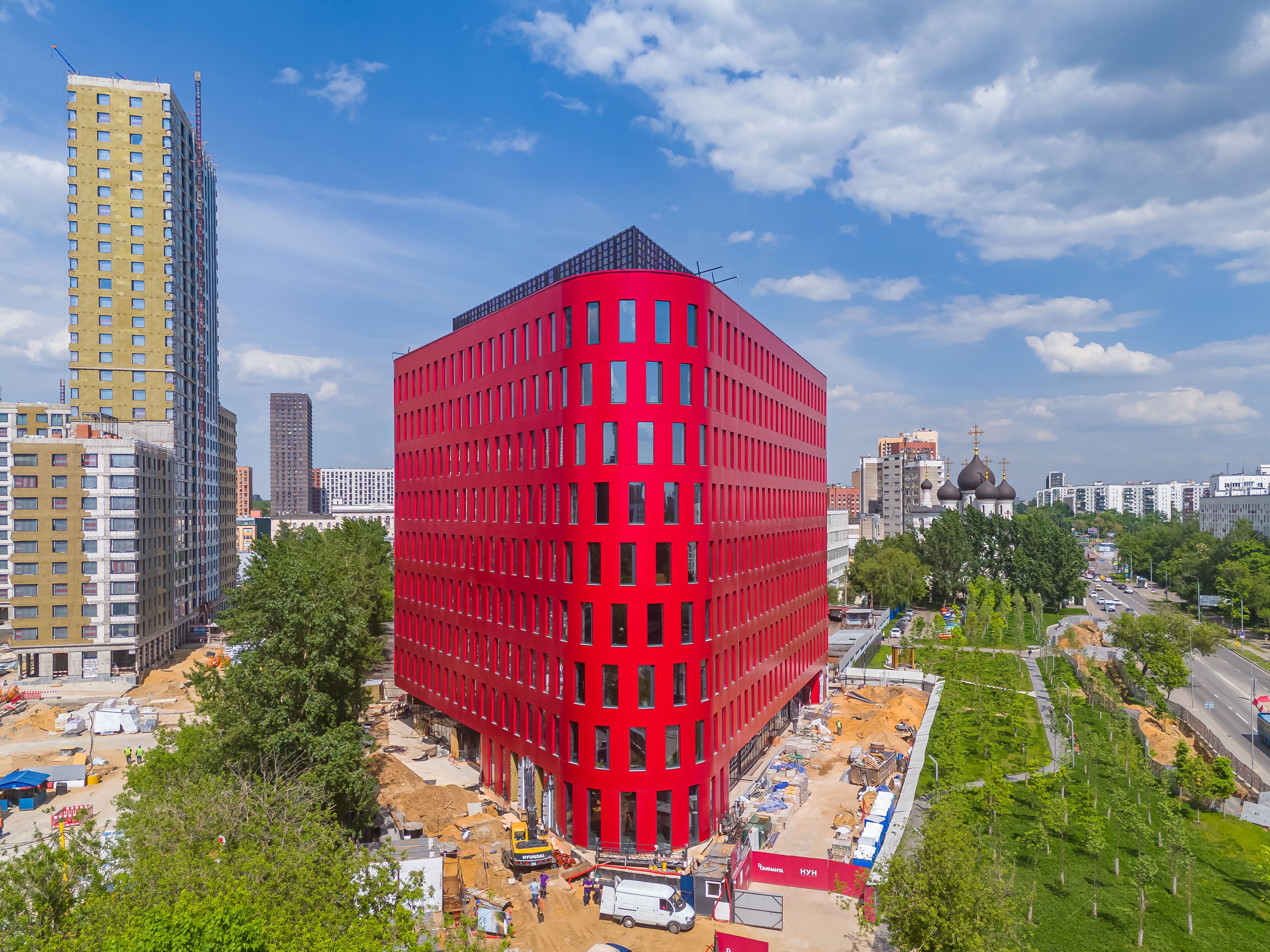

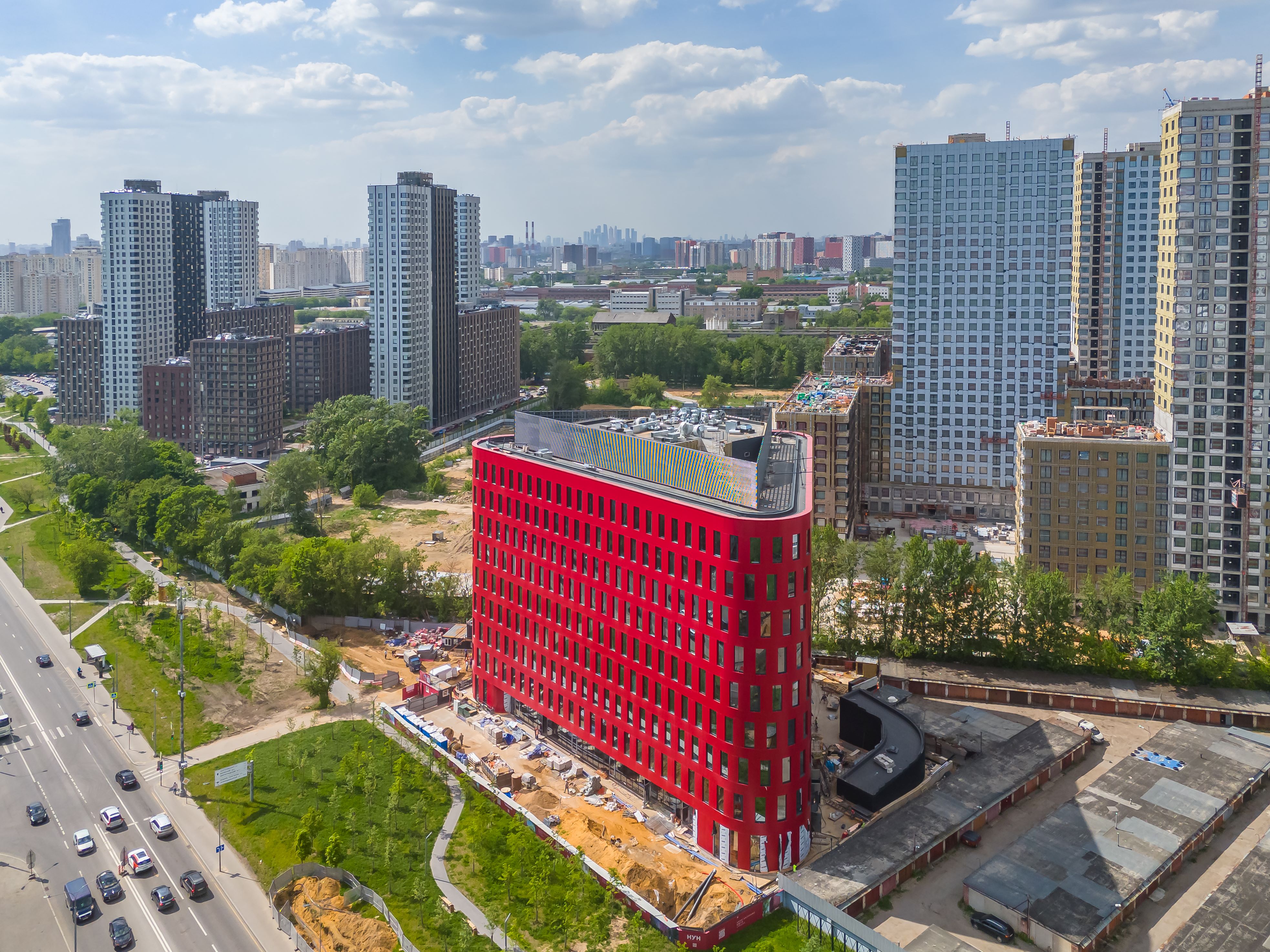

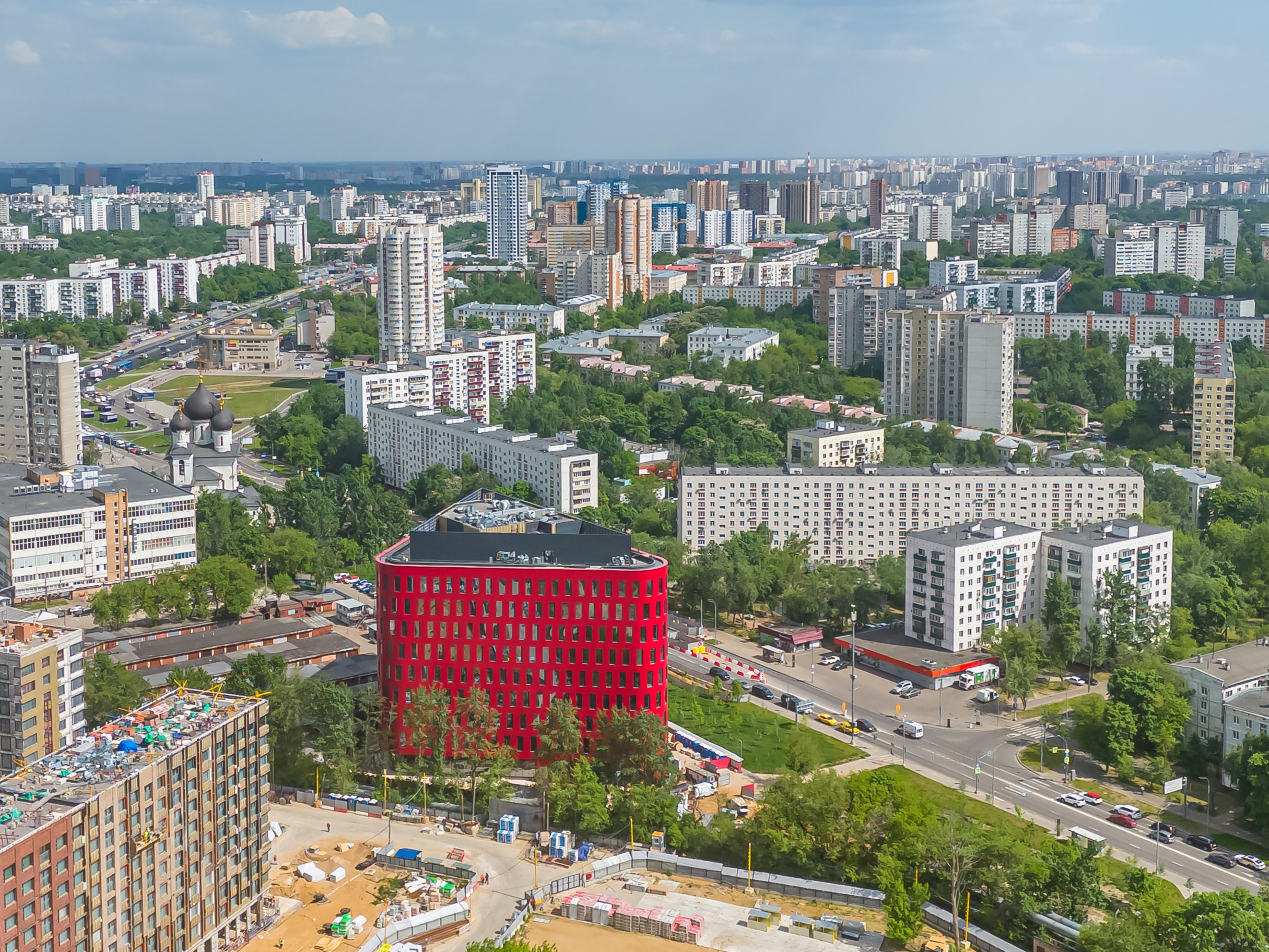

- 2025
May 2026
April 2026
March 2026
February 2026
January 2026
December 2025
November 2025
October 2025
September 2025
August 2025
July 2025
June 2025
May 2025
April 2025
March 2025
Май
2026
May
2026
ВЫПОЛНЯЮТСЯ РАБОТЫ:
по шпаклёвке стен в местах общего пользования и в подземном паркинге;
по устройству витражных конструкций 1 этажа;
по монтажу дверей в технических помещениях наземной части;
по укладке напольной плитки в местах общего пользования;
по монтажу сантехнического оборудования в с/у;
по отделке помещений встроенной ТП, РУВН и ГРЩ;
по монтажу наружных и внутриплощадочных сетей и систем водоснабжения;
по монтажу наружных и внутренних сетей и систем дождевой канализации;
по монтажу внутренних систем водоотведения (канализация)
по монтажу наружных и внутренних сетей и систем электроснабжения;
по монтажу систем общеобменной и противопожарной вентиляции;
по монтажу приборов отопления.
ЗАВЕРШЕНЫ РАБОТЫ:
по устройству стяжки полов на 1-9 этажах;
по устройству стяжки пола подземного паркинга;
по монтажу оборудования ИТП;
по монтажу ламелей и стеклянного ограждения кровли;
по монтажу отливов окон и ограждения кровли;
по монтажу парапетных крышек на кровле здания;
по устройству пирога стилобатной части;
по устройству плитки в технических помещениях подземного паркинга;
по монтажу лифтового оборудования;
по устройству наружных и внутриплощадочных сетей теплоснабжения;
по устройству наружных сетей водоотведения (канализации);
по устройству внутренних стен и перегородок;
по монтажу наружных сетей связи.
по шпаклёвке стен в местах общего пользования и в подземном паркинге;
по устройству витражных конструкций 1 этажа;
по монтажу дверей в технических помещениях наземной части;
по укладке напольной плитки в местах общего пользования;
по монтажу сантехнического оборудования в с/у;
по отделке помещений встроенной ТП, РУВН и ГРЩ;
по монтажу наружных и внутриплощадочных сетей и систем водоснабжения;
по монтажу наружных и внутренних сетей и систем дождевой канализации;
по монтажу внутренних систем водоотведения (канализация)
по монтажу наружных и внутренних сетей и систем электроснабжения;
по монтажу систем общеобменной и противопожарной вентиляции;
по монтажу приборов отопления.
ЗАВЕРШЕНЫ РАБОТЫ:
по устройству стяжки полов на 1-9 этажах;
по устройству стяжки пола подземного паркинга;
по монтажу оборудования ИТП;
по монтажу ламелей и стеклянного ограждения кровли;
по монтажу отливов окон и ограждения кровли;
по монтажу парапетных крышек на кровле здания;
по устройству пирога стилобатной части;
по устройству плитки в технических помещениях подземного паркинга;
по монтажу лифтового оборудования;
по устройству наружных и внутриплощадочных сетей теплоснабжения;
по устройству наружных сетей водоотведения (канализации);
по устройству внутренних стен и перегородок;
по монтажу наружных сетей связи.
Апрель
2026
April
2026
ВЫПОЛНЯЮТСЯ РАБОТЫ:
по устройству пирога стилобатной части;
по устройству стяжки пола подземного паркинга;
по устройству керамогранитной плитки в помещениях подземного паркинга;
по устройству внутренних стен и перегородок;
по устройству витражных конструкций 1 этажа;
по устройству потолков;
по монтажу парапетной крышки;
по монтажу отливов окон и ограждения кровли;
по монтажу ламелей и стеклянного ограждения кровли;
по монтажу дверей;
по устройству штукатурки стен в местах общего пользования;
по обшивке стен, пола, потолка металлическими листами в помещениях ТП и ГРЩ
по монтажу ИТП;
по монтажу лифтового оборудования;
по устройству наружных и внутриплощадочных сетей теплоснабжения;
по монтажу наружных сетей канализации.
ЗАВЕРШЕНЫ РАБОТЫ:
по устройству пирога кровли;
по монтажу оконных рам, окон и стеклопакетов;
по устройству фасада;
по устройству стяжки полов на 2-9 этажах;
по устройству полов технического 10 этажа;
по устройству разводки труб из сшитого полиэтилена системы отопления;
по установке дверей в паркинге, на техэтаже, в ТП и ГРЩ.
по устройству пирога стилобатной части;
по устройству стяжки пола подземного паркинга;
по устройству керамогранитной плитки в помещениях подземного паркинга;
по устройству внутренних стен и перегородок;
по устройству витражных конструкций 1 этажа;
по устройству потолков;
по монтажу парапетной крышки;
по монтажу отливов окон и ограждения кровли;
по монтажу ламелей и стеклянного ограждения кровли;
по монтажу дверей;
по устройству штукатурки стен в местах общего пользования;
по обшивке стен, пола, потолка металлическими листами в помещениях ТП и ГРЩ
по монтажу ИТП;
по монтажу лифтового оборудования;
по устройству наружных и внутриплощадочных сетей теплоснабжения;
по монтажу наружных сетей канализации.
ЗАВЕРШЕНЫ РАБОТЫ:
по устройству пирога кровли;
по монтажу оконных рам, окон и стеклопакетов;
по устройству фасада;
по устройству стяжки полов на 2-9 этажах;
по устройству полов технического 10 этажа;
по устройству разводки труб из сшитого полиэтилена системы отопления;
по установке дверей в паркинге, на техэтаже, в ТП и ГРЩ.
Март
2026
March
2026
Ул. Окская, 9
-ведутся работы по обратной засыпке пазух котлована (выполнено 630 м3 из 680 м3 – 92%);
-устройство стилобатной части, Праймер технониколь (выполнено 570м2 из 584,4 м2 - 97%);
-устройство стилобатной части, Пароизоляционный слой рулонный наплавляемый (выполнено 570м2 из 584,4 м2 - 97%);
-устройство стилобатной части, пенополистирол XPS (выполнено 570м2 из 584,4 м2 - 85%);
-устройство стилобатной части, уклонообразующий слой из керамзитобетона (выполнено 75м3 из 90 м3 - 83%);
-устройство стилобатной части, стяжка (выполнено 500м2 из 584,4 м2 - 85%);
-устройство стилобатной части, праймер, техноэласт П ЭПП 2 слоя (выполнено 500м2 из 584,4 м2 - 85%);
-устройство стилобатной части, геотекстиль (выполнено 500м2 из 584,4 м2 - 85%);
-устройство стилобатной части, сетка армирующая в 2 слоя (выполнено 500м2 из 584,4 м2 - 85%);
-устройство стяжки пола подземной автостоянки (выполнено 281м2 из 2110,83 м2 - 13%);
-устройство керамогранитной плитки в помещениях подземной автостоянки (выполнено 271м2 из 288,04 м2 - 94%);
-ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1 (выполнено 37 м3 из 53,76 м3 –69%);
-ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1.1 (выполнено 16 м3 из 36,13м3 –44%);
-ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст2 (выполнено 25 м3 из 31,49 м3 –79%);
-ведутся работы по устр. стен из полнотелого кирпича 1 эт, СтВ (выполнено 2 м3 из 3,37 м3 –59%);
-ведутся работы по устройству кладки из кирпича 2эт (выполнено 33,6м3 из 47,5м3 – 70%);
-ведутся работы по устройству кладки из кирпича 3эт (выполнено 33,6м3 из 54,85м3 – 61%);
-ведутся работы по устройству кладки из кирпича 4эт (выполнено 33м3 из 54,85м3 – 60%);
-ведутся работы по устройству кладки из кирпича 5эт (выполнено 33,6м3 из 55,51м3 – 60%);
-ведутся работы по устройству кладки из кирпича 6эт (выполнено 33,6м3 из 58,92м3 – 57%);
-ведутся работы по устройству кладки из кирпича 7эт (выполнено 33,6м3 из 60,23м3 – 55,7%);
-ведутся работы по устройству перегородок из ПГП 7эт (выполнено 75м3 из 77,78м3 – 96%);
-ведутся работы по устройству кладки из кирпича 8эт (выполнено 33,6м3 из 59м3 – 56%);
-ведутся работы по устройству кладки из Блока, t150 8эт (выполнено 16 м3 из 16,96м3 – 94%);
-ведутся работы по устройству перегородок из ПГП 8эт (выполнено 67,5м3 из 77,25м3 – 87%);
-ведутся работы по устройству кладки из кирпича 9эт (выполнено 33,6м3 из 55,8м3 – 60%);
-ведутся работы по устройству перегородок из ПГП 9эт (выполнено 50,00м3 из 52,45м3 – 95%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1 (выполнено 7м3 из 46,52м3 – 15%);
-ведутся работы по монтажу кронштейнов НВФ (выполнено 4480м2 из 4552,90 м2 –98%);
-ведутся работы по монтажу утеплителя на фасадах 1 слой (выполнено 4510м2 из 4552,90м2 – 99%);
-ведутся работы по монтажу утеплителя на фасадах 2 слой (выполнено 4490м2 из 4552,90м2 – 99%);
-монтаж примыкания окон (внешний) (выполнено 4275 м.п. из 4384 м.п. – 98%);
-ведутся работы по монтажу окон ОК1 (выполнено 345 шт. из 352 шт. – 98%);
-ведутся работы по монтажу окон ОК2 (выполнено 172 шт. из 176 шт. – 98%);
-ведутся работы по монтажу кассет (выполнено 3030м2 из 4522,9м2 – 67%);
-ведутся работы по монтажу заполнения витража 1 этажа (выполнено 430,15м2 из 462,04м2 – 93%);
-ведутся работы по монтажу монтаж касет потолок (выполнено 114м2 из 154,29м2 – 74%);
-ведутся работы по монтажу парапетной крышки (выполнено 150,75м из 180,66м – 83%);
-ведутся работы по монтажу отливов (выполнено 120м из 207,36м – 58%);
-ведутся работы по монтажу ограждения кровли (выполнено 64м2 из 84,26м2 – 76%);
-ведутся работы по монтажу ламелей кровли (выполнено 418,67м2 из 837,74м2 – 50%);
-ведутся работы по монтажу каркаса и стеклянного ограждения кровли (выполнено 63,20м2 из 84,26м2 – 75%);
-ведутся работы по устройству штукатурки по основанию из кирпичной кладки 2-9 этаж (выполнено 497,20м2 из 1657,33м2 – 30%).
-ведутся работы по устройству штукатурки по бетонному основанию 2-9 этаж (выполнено 2430,96м2 из 2701,07м2 – 90%).
-ведутся работы по устройству штукатурки по ПГП основанию 2-9 этаж (выполнено 1792,23м2 из 1991,37м2 – 90%).
-ведутся работы по устройству штукатурки лестниц 2-9 этаж (выполнено 1754,08м2 из 1578,67м2 – 90%).
-ведутся работы по устройству штукатурки стен 10 этажа (тех этаж) (выполнено 619,02м2 из 719,02м2 – 86%)
-ведутся работы по обшивке стен, пола, потолка металлическими листами в помещениях ТП и ГРЩ (выполнено 1000 м2 из 3000 м2 – 33%)
-ведутся работы по монтажу ИТП (Тепломеханическая часть (ТМ)) (выполнено 0,95 компл. из 1 комлп. – 95%)
-ведутся работы по монтажу вертикального транспорта (выполнено 0,5шт. из 4шт. – 12,5%)
-ведутся работы по монтажу металлических конструкции каркаса для крепления декоративных ламелей (выполнено 35,01т. из 35,01т. – 100%).
-ведутся работы по заполнению дверных проемов тех.этажа (выполнено 1шт. из 5шт. – 20%).
-ведутся работы по обратной засыпке пазух котлована (выполнено 630 м3 из 680 м3 – 92%);
-устройство стилобатной части, Праймер технониколь (выполнено 570м2 из 584,4 м2 - 97%);
-устройство стилобатной части, Пароизоляционный слой рулонный наплавляемый (выполнено 570м2 из 584,4 м2 - 97%);
-устройство стилобатной части, пенополистирол XPS (выполнено 570м2 из 584,4 м2 - 85%);
-устройство стилобатной части, уклонообразующий слой из керамзитобетона (выполнено 75м3 из 90 м3 - 83%);
-устройство стилобатной части, стяжка (выполнено 500м2 из 584,4 м2 - 85%);
-устройство стилобатной части, праймер, техноэласт П ЭПП 2 слоя (выполнено 500м2 из 584,4 м2 - 85%);
-устройство стилобатной части, геотекстиль (выполнено 500м2 из 584,4 м2 - 85%);
-устройство стилобатной части, сетка армирующая в 2 слоя (выполнено 500м2 из 584,4 м2 - 85%);
-устройство стяжки пола подземной автостоянки (выполнено 281м2 из 2110,83 м2 - 13%);
-устройство керамогранитной плитки в помещениях подземной автостоянки (выполнено 271м2 из 288,04 м2 - 94%);
-ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1 (выполнено 37 м3 из 53,76 м3 –69%);
-ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1.1 (выполнено 16 м3 из 36,13м3 –44%);
-ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст2 (выполнено 25 м3 из 31,49 м3 –79%);
-ведутся работы по устр. стен из полнотелого кирпича 1 эт, СтВ (выполнено 2 м3 из 3,37 м3 –59%);
-ведутся работы по устройству кладки из кирпича 2эт (выполнено 33,6м3 из 47,5м3 – 70%);
-ведутся работы по устройству кладки из кирпича 3эт (выполнено 33,6м3 из 54,85м3 – 61%);
-ведутся работы по устройству кладки из кирпича 4эт (выполнено 33м3 из 54,85м3 – 60%);
-ведутся работы по устройству кладки из кирпича 5эт (выполнено 33,6м3 из 55,51м3 – 60%);
-ведутся работы по устройству кладки из кирпича 6эт (выполнено 33,6м3 из 58,92м3 – 57%);
-ведутся работы по устройству кладки из кирпича 7эт (выполнено 33,6м3 из 60,23м3 – 55,7%);
-ведутся работы по устройству перегородок из ПГП 7эт (выполнено 75м3 из 77,78м3 – 96%);
-ведутся работы по устройству кладки из кирпича 8эт (выполнено 33,6м3 из 59м3 – 56%);
-ведутся работы по устройству кладки из Блока, t150 8эт (выполнено 16 м3 из 16,96м3 – 94%);
-ведутся работы по устройству перегородок из ПГП 8эт (выполнено 67,5м3 из 77,25м3 – 87%);
-ведутся работы по устройству кладки из кирпича 9эт (выполнено 33,6м3 из 55,8м3 – 60%);
-ведутся работы по устройству перегородок из ПГП 9эт (выполнено 50,00м3 из 52,45м3 – 95%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1 (выполнено 7м3 из 46,52м3 – 15%);
-ведутся работы по монтажу кронштейнов НВФ (выполнено 4480м2 из 4552,90 м2 –98%);
-ведутся работы по монтажу утеплителя на фасадах 1 слой (выполнено 4510м2 из 4552,90м2 – 99%);
-ведутся работы по монтажу утеплителя на фасадах 2 слой (выполнено 4490м2 из 4552,90м2 – 99%);
-монтаж примыкания окон (внешний) (выполнено 4275 м.п. из 4384 м.п. – 98%);
-ведутся работы по монтажу окон ОК1 (выполнено 345 шт. из 352 шт. – 98%);
-ведутся работы по монтажу окон ОК2 (выполнено 172 шт. из 176 шт. – 98%);
-ведутся работы по монтажу кассет (выполнено 3030м2 из 4522,9м2 – 67%);
-ведутся работы по монтажу заполнения витража 1 этажа (выполнено 430,15м2 из 462,04м2 – 93%);
-ведутся работы по монтажу монтаж касет потолок (выполнено 114м2 из 154,29м2 – 74%);
-ведутся работы по монтажу парапетной крышки (выполнено 150,75м из 180,66м – 83%);
-ведутся работы по монтажу отливов (выполнено 120м из 207,36м – 58%);
-ведутся работы по монтажу ограждения кровли (выполнено 64м2 из 84,26м2 – 76%);
-ведутся работы по монтажу ламелей кровли (выполнено 418,67м2 из 837,74м2 – 50%);
-ведутся работы по монтажу каркаса и стеклянного ограждения кровли (выполнено 63,20м2 из 84,26м2 – 75%);
-ведутся работы по устройству штукатурки по основанию из кирпичной кладки 2-9 этаж (выполнено 497,20м2 из 1657,33м2 – 30%).
-ведутся работы по устройству штукатурки по бетонному основанию 2-9 этаж (выполнено 2430,96м2 из 2701,07м2 – 90%).
-ведутся работы по устройству штукатурки по ПГП основанию 2-9 этаж (выполнено 1792,23м2 из 1991,37м2 – 90%).
-ведутся работы по устройству штукатурки лестниц 2-9 этаж (выполнено 1754,08м2 из 1578,67м2 – 90%).
-ведутся работы по устройству штукатурки стен 10 этажа (тех этаж) (выполнено 619,02м2 из 719,02м2 – 86%)
-ведутся работы по обшивке стен, пола, потолка металлическими листами в помещениях ТП и ГРЩ (выполнено 1000 м2 из 3000 м2 – 33%)
-ведутся работы по монтажу ИТП (Тепломеханическая часть (ТМ)) (выполнено 0,95 компл. из 1 комлп. – 95%)
-ведутся работы по монтажу вертикального транспорта (выполнено 0,5шт. из 4шт. – 12,5%)
-ведутся работы по монтажу металлических конструкции каркаса для крепления декоративных ламелей (выполнено 35,01т. из 35,01т. – 100%).
-ведутся работы по заполнению дверных проемов тех.этажа (выполнено 1шт. из 5шт. – 20%).
Февраль
2026
February
2026
- ведутся работы по обратной засыпке пазух котлована (выполнено 630 м3 из 680 м3 –92%);
- устройство стилобатной части, Праймер технониколь (выполнено 570м2 из 584,4 м2 -97%);
- устройство стилобатной части, Пароизоляционный слой рулонный наплавляемый (выполнено 570м2 из 584,4 м2 -97%);
- устройство стилобатной части, пенополистирол XPS (выполнено 570м2 из 584,4 м2 -85%);
- устройство стилобатной части, уклонообразующий слой из керамзитобетона (выполнено 75м3 из 90 м3 -83%);
- устройство стилобатной части, стяжка (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стилобатной части, праймер, техноэласт П ЭПП 2 слоя (выполнено 500м2 из 584,4 м2 -85%);
- устройство стилобатной части, геотекстиль (выполнено 500м2 из 584,4 м2 -85%);
- устройство стилобатной части, сетка армирующая в 2 слоя (выполнено 500м2 из 584,4 м2 -85%);
- устройство стяжки пола подземной автостоянки (выполнено 281м2 из 2110,83 м2 -13%);
- устройство керамогранитной плитки в помещениях подземной автостоянки (выполнено 271м2 из 288,04 м2 -94%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1 (выполнено 37 м3 из 53,76 м3 –69%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1.1 (выполнено 16 м3 из 36,13м3 –44%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст2 (выполнено 25 м3 из 31,49 м3 –79%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, СтВ (выполнено 2 м3 из 3,37 м3 –59%);
- ведутся работы по устр. стен и перегородок из Блока, t250 1 эт (выполнено 78 м3 из 86.07 м3 –90%);
- ведутся работы по устр. стен и перегородок из Блока, t200 1 эт (выполнено 103 м3 из 113,6 м3 –90%);
- ведутся работы по устр. стен и перегородок из Блока, t150 1 эт (выполнено 65 м3 из 71,58 м3 –90%);
-ведутся работы по устройству кладки из кирпича 2эт (выполнено 33,6м3 из 47,5м3 –70%);
-ведутся работы по устройству кладки из Блока, t250 2эт (выполнено 83м3 из 85.71м3 –96%);
-ведутся работы по устройству кладки из Блока, t150 2эт (выполнено16,96м3 из 16,96м3 –100%);
-ведутся работы по устройству перегородок из ПГП 2эт (выполнено 76,41м3 из 76,41м3 –100%);
-ведутся работы по устройству кладки из кирпича 3эт (выполнено 33,6м3 из 54,85м3 –61%);
-ведутся работы по устройству кладки из Блока, t250 3эт (выполнено 83м3 из 85.61м3 –96%);
-ведутся работы по устройству кладки из Блока, t150 3эт (выполнено 17,06 м3 из 17,06м3 –100%);
-ведутся работы по устройству перегородок из ПГП 3эт (выполнено 78,37м3 из 78,37м3 –100%);
-ведутся работы по устройству кладки из кирпича 4эт (выполнено 33м3 из 54,85м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 4эт (выполнено 83м3 из 85.61м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 4эт (выполнено 17,14 м3 из 17,14м3 –100%);
-ведутся работы по устройству перегородок из ПГП 4эт (выполнено 77,84м3 из 77,84м3 –100%);
-ведутся работы по устройству кладки из кирпича 5эт (выполнено 33,6м3 из 55,51м3 –60%);
-ведутся работы по устройству кладки из Блока, t250 5эт (выполнено 83м3 из 85.66м3 –96%);
-ведутся работы по устройству кладки из Блока, t150 5эт (выполнено 17,1 м3 из 17,1м3 –100%);
-ведутся работы по устройству перегородок из ПГП 5эт (выполнено 77,47м3 из 77,47м3 –100%);
-ведутся работы по устройству кладки из кирпича 6эт (выполнено 33,6м3 из 58,92м3 – 57%);
-ведутся работы по устройству кладки из Блока, t250 6эт (выполнено 83м3 из 85.6м3 –96%);
-ведутся работы по устройству кладки из Блока, t150 6эт (выполнено 17,08 м3 из 17,08м3 –100%);
-ведутся работы по устройству перегородок из ПГП 6эт (выполнено 76,22м3 из 76,22м3 –100%);
-ведутся работы по устройству кладки из кирпича 7эт (выполнено 33,6м3 из 60,23м3 –55,7%);
-ведутся работы по устройству кладки из Блока, t250 7эт (выполнено 83м3 из 85.78м3 –96%);
-ведутся работы по устройству кладки из Блока, t150 7эт (выполнено 17,1 м3 из 17,1м3 -100%);
-ведутся работы по устройству перегородок из ПГП 7эт (выполнено 75м3 из 77,78м3 –96%);
-ведутся работы по устройству кладки из кирпича 8эт (выполнено 33,6м3 из 59м3 –56%);
-ведутся работы по устройству кладки из Блока, t250 8эт (выполнено 82м3 из 85.6м3 –95%);
-ведутся работы по устройству кладки из Блока, t150 8эт (выполнено 16 м3 из 16,96м3 –94%);
-ведутся работы по устройству перегородок из ПГП 8эт (выполнено 67,5м3 из 77,25м3 – 87%);
-ведутся работы по устройству кладки из кирпича 9эт (выполнено 33,6м3 из 55,8м3 –60%);
-ведутся работы по устройству кладки из Блока, t250 9эт (выполнено 78м3 из 85.71м3 –91%);
-ведутся работы по устройству кладки из Блока, t150 9эт (выполнено 15,89 м3 из 15,89м3 –100%);
-ведутся работы по устройству перегородок из ПГП 9эт (выполнено 50,00м3 из 52,45м3 – 95%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1 (выполнено 7м3 из 46,52м3 – 15%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1.2 (выполнено 3.07м3 из 3,07м3 – 100%);
-ведутся работы по устройству кладки из Блока, t250 тех. эт (выполнено 94.11м3 из 94,11м3 – 100%);
- устройство кровли (9 этаж, рампа), пароизоляционный слой рулонный наплавляемый (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), утеплитель t250 (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), полиэтиленовая пленка (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), керамзит (выполнено 390м3 из 390 м3 - 100%);
- устройство кровли (9 этаж, рампа), стяжка М150 (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), рулонная гидроизоляция 1-й слой (выполнено 170м2 из 1707м2 -100%);
- устройство кровли (9 этаж, рампа), рулонная гидроизоляция 2-й слой (выполнено 1707м2 из 1707м2 -100%);
- устройство кровли (тех. этаж), пароизоляционный слой рулонный наплавляемый (выполнено 394,717 м2 из 394,717м2 -100%);
- устройство кровли (тех. этаж), утеплитель t250 (выполнено 394,717 м2 из 394,717м2 -100%);
- устройство кровли (тех. этаж), полиэтиленовая пленка (выполнено 394,717 м2 из 394,717м2 -100%);
- устройство кровли (тех. этаж), керамзит (выполнено 394,717 м2 из 394,717м2 -100%);
- устройство кровли (тех. этаж), стяжка М150 (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), 1-ый слой рулонной гидроизоляции (выполнено 394,717 м2 из 394,717м2 -100%);
устройство кровли (тех. этаж), 2-ый слой рулонной гидроизоляции (выполнено 394,717 м2 из 394,717м2 -100%);
- ведутся работы по монтажу фасадных лесов (выполнено 4500м2 из 4500м2 –100%);
- ведутся работы по монтажу кронштейнов НВФ (выполнено 4400м2 из 4552,90 м2 –97%);
- ведутся работы по монтажу утеплителя на фасадах 1 слой (выполнено 4400м2 из 4552,90м2 – 97%);
- ведутся работы по монтажу утеплителя на фасадах 2 слой (выполнено 4300м2 из 4552,90м2 – 94%);
- монтаж примыкания окон (внешний) (выполнено 4250 м.п. из 4384 м.п. – 97%);
- ведутся работы по монтажу оконных рам ОК1, ОК2 (выполнено 513 шт. из 528 шт – 97%);
- ведутся работы по монтажу окон ОК1 (выполнено 340 шт. из 352 шт. – 97%);
- ведутся работы по монтажу окон ОК2 (выполнено 170 шт. из 176 шт. – 97%);
- ведутся работы по монтажу кассет (выполнено 3000,29м2 из 4522,9м2 – 66%);
- ведутся работы по монтажу оконных рам 1-ого этажа (выполнено 48шт. из 48шт – 100%);
- ведутся работы по монтажу каркаса витражных конструкций 1 этажа (выполнено 430,15м2 из 462,04м2 – 93%);
- ведутся работы по монтажу стеклопакетов ПП ОК-1*, ПП ОК-2* (выполнено 48шт из 48шт – 100%);
- ведутся работы по монтажу заполнения витража 1 этажа (выполнено 430,15м2 из 462,04м2 – 93%);
- ведутся работы по монтажу кронштейнов НВФ потолок 1 этаж (выполнено 154,29м2 из 154,29м2 – 100%);
- ведутся работы по монтажу монтаж утеплителя потолок 1 слой (выполнено 154,29м2 из 154,29м2 – 100%);
- ведутся работы по монтажу монтаж утеплителя потолок 2 слой (выполнено 154,29м2 из 154,29м2 – 100%);
- ведутся работы по монтажу монтаж касет потолок (выполнено 114м2 из 154,29м2 – 74%);
- ведутся работы по монтажу парапетной крышки (выполнено 150,75м из 180,66м – 83%);
- ведутся работы по монтажу отливов (выполнено 120м из 207,36м – 58%);
- ведутся работы по монтажу ограждения кровли (выполнено 64м2 из 84,26м2 – 76%);
- ведутся работы по монтажу кронштейнов НВФ тех.этажа (выполнено 326м2 из 326м2 – 100%);
- ведутся работы по монтажу утеплителя 1-2й слой тех.этажа (выполнено 326м2 из 326м2 – 100%);
- ведутся работы по монтажу револьверной двери (выполнено 1шт из 1шт – 100%);
- ведутся работы по монтажу ламелей (выполнено 20м2 из 886,89м2 – 2%);
- ведутся работы по монтажу каркаса и стеклянного ограждения кровли (выполнено 56,45м2 из 84,26м2 – 67%);
- ведутся работы по монтажу направляющих рампы (выполнено 30м2 из 243,49м2 – 12%);
- ведутся работы (Наружные сети теплоснабжения) по устройство песчаной подготовки (выполнено 13,5м3 из 13,5м3 – 100%).
- ведутся работы (Наружные сети теплоснабжения) по устройство бетонной подготовки (выполнено 9м3 из 9м3 – 100%).
- ведутся работы (Наружные сети теплоснабжения) по устройство выравнивающего слоя из цем. р-ра (выполнено 79,6м2 из 79,6м2 – 100%).
- ведутся работы (Наружные сети теплоснабжения) по устройство обмазочной гидроизоляции в 2 слоя (выполнено 81,8м2 из 81,8м2 – 100%).
- ведутся работы (Наружные сети теплоснабжения) по армированию ж/б канала (выполнено 4,978т из 4,978т – 100%).- ведутся работы (Наружные сети теплоснабжения) по бетонированию ж/б канала (выполнено 23м3 из 23м3 – 100%).
- ведутся работы по устройству штукатурки по основанию из кирпичной кладки 2-9 этаж (выполнено 497,20м2 из 1657,33м2 – 30%).
- ведутся работы по устройству штукатурки по бетонному основанию 2-9 этаж (выполнено 2430,96м2 из 2701,07м2 – 90%).
- ведутся работы по устройству штукатурки по ПГП основанию 2-9 этаж (выполнено 1792,23м2 из 1991,37м2 – 90%).
- ведутся работы по устройству штукатурки лестниц 2-9 этаж (выполнено 1754,08м2 из 1578,67м2 – 90%).
- ведутся работы по армированию подпорной стены ПС-2 (выполнено 1,149т. из 1,149т. – 100%)
- ведутся работы по бетонированию подпорной стены ПС-2 (выполнено 16,3м3. из 16,3м3. – 100%)
- ведутся работы по устройству штукатурки стен 10 этажа (тех этаж) (выполнено 619,02м2 из 719,02м2 – 86%)
- ведутся работы по устройству разуклонки полов из керамзитового гравия 10 этажа (тех этаж) (выполнено 306,90м2 из 306,90м2 – 100%)
- ведутся работы по устройству Пароизоляция полиэтиленовой пленкой 150 мкм - 1 слой 10 этажа (тех этаж) (выполнено 331,39м2 из 331,39м2 – 100%)
- ведутся работы по устройству утеплителя минераловатного - 1 слой, 10 этажа (тех этаж) (выполнено 331,39м2 из 331,39м2 – 100%)
- ведутся работы по устройству бетонного пола, армированного сеткой, 10 этажа (тех этаж) (выполнено 331,39м2 из 331,39м2 – 100%)
- ведутся работы по устройству гидроизоляции пола 10 этажа (тех.этаж) в 2 слоя с заводом на стены (выполнено 331,39м2 из 331,39м2 – 100%);
- ведутся работы по устройству пароизоляции полиэтиленовой пленкой 150 мкм - 1 слой, 10 этажа (тех этаж) (выполнено 306.90м2 из 306,90м2 – 100%)
- ведутся работы по устройству бетонного основания, 10 этажа (тех этаж) (выполнено 306.90м2 из 306,90м2 – 100%) з
- ведутся работы по устройству обмазочной гидроизоляции в 1 слой, 10 этажа (тех этаж) (выполнено 306.90м2 из 306,90м2 – 100%)
- ведутся работы по устройству стяжки армированной 10 этажа (тех этаж) (выполнено 331,39м2 из 331,39м2 – 100%)
- ведутся работы по устройству полов из керамзитового гравия 2-9 этаж (выполнено 1589,60м2 из 1589,60м2 – 100%)
- ведутся работы по устройству стяжки полов из ЦПР 2-9 этаж (выполнено 1589,60м2 из 1589,60м2 – 100%)
- ведутся работы по устройству труб из сшитого полиэтилена системы отопления (выполнено 9025 м.п. из 9025 м.п. – 100%)
- ведутся работы по обшивке стен, пола, потолка металлическими листами в помещениях ТП и ГРЩ (выполнено 1000 м2 из 3000 м2 – 33%)
- ведутся работы по монтажу ИТП (Тепломеханическая часть (ТМ)) (выполнено 0,95 компл. из 1 комлп. – 95%)
- ведутся работы по монтажу вертикального транспорта (выполнено 0,25шт. из 4шт. – 6,25%)
- ведутся работы по монтажу металлических конструкции каркаса для крепления декоративных ламелей (выполнено 35,01т. из 35,01т. – 100%).
- ведутся работы по заполнению дверных проемов паркинга (выполнено 13шт. из 13шт. – 100%).
- ведутся работы по заполнению дверных проемов тех.этажа (выполнено 1шт. из 5шт. – 20%).
- устройство стилобатной части, Праймер технониколь (выполнено 570м2 из 584,4 м2 -97%);
- устройство стилобатной части, Пароизоляционный слой рулонный наплавляемый (выполнено 570м2 из 584,4 м2 -97%);
- устройство стилобатной части, пенополистирол XPS (выполнено 570м2 из 584,4 м2 -85%);
- устройство стилобатной части, уклонообразующий слой из керамзитобетона (выполнено 75м3 из 90 м3 -83%);
- устройство стилобатной части, стяжка (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стилобатной части, праймер, техноэласт П ЭПП 2 слоя (выполнено 500м2 из 584,4 м2 -85%);
- устройство стилобатной части, геотекстиль (выполнено 500м2 из 584,4 м2 -85%);
- устройство стилобатной части, сетка армирующая в 2 слоя (выполнено 500м2 из 584,4 м2 -85%);
- устройство стяжки пола подземной автостоянки (выполнено 281м2 из 2110,83 м2 -13%);
- устройство керамогранитной плитки в помещениях подземной автостоянки (выполнено 271м2 из 288,04 м2 -94%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1 (выполнено 37 м3 из 53,76 м3 –69%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1.1 (выполнено 16 м3 из 36,13м3 –44%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст2 (выполнено 25 м3 из 31,49 м3 –79%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, СтВ (выполнено 2 м3 из 3,37 м3 –59%);
- ведутся работы по устр. стен и перегородок из Блока, t250 1 эт (выполнено 78 м3 из 86.07 м3 –90%);
- ведутся работы по устр. стен и перегородок из Блока, t200 1 эт (выполнено 103 м3 из 113,6 м3 –90%);
- ведутся работы по устр. стен и перегородок из Блока, t150 1 эт (выполнено 65 м3 из 71,58 м3 –90%);
-ведутся работы по устройству кладки из кирпича 2эт (выполнено 33,6м3 из 47,5м3 –70%);
-ведутся работы по устройству кладки из Блока, t250 2эт (выполнено 83м3 из 85.71м3 –96%);
-ведутся работы по устройству кладки из Блока, t150 2эт (выполнено16,96м3 из 16,96м3 –100%);
-ведутся работы по устройству перегородок из ПГП 2эт (выполнено 76,41м3 из 76,41м3 –100%);
-ведутся работы по устройству кладки из кирпича 3эт (выполнено 33,6м3 из 54,85м3 –61%);
-ведутся работы по устройству кладки из Блока, t250 3эт (выполнено 83м3 из 85.61м3 –96%);
-ведутся работы по устройству кладки из Блока, t150 3эт (выполнено 17,06 м3 из 17,06м3 –100%);
-ведутся работы по устройству перегородок из ПГП 3эт (выполнено 78,37м3 из 78,37м3 –100%);
-ведутся работы по устройству кладки из кирпича 4эт (выполнено 33м3 из 54,85м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 4эт (выполнено 83м3 из 85.61м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 4эт (выполнено 17,14 м3 из 17,14м3 –100%);
-ведутся работы по устройству перегородок из ПГП 4эт (выполнено 77,84м3 из 77,84м3 –100%);
-ведутся работы по устройству кладки из кирпича 5эт (выполнено 33,6м3 из 55,51м3 –60%);
-ведутся работы по устройству кладки из Блока, t250 5эт (выполнено 83м3 из 85.66м3 –96%);
-ведутся работы по устройству кладки из Блока, t150 5эт (выполнено 17,1 м3 из 17,1м3 –100%);
-ведутся работы по устройству перегородок из ПГП 5эт (выполнено 77,47м3 из 77,47м3 –100%);
-ведутся работы по устройству кладки из кирпича 6эт (выполнено 33,6м3 из 58,92м3 – 57%);
-ведутся работы по устройству кладки из Блока, t250 6эт (выполнено 83м3 из 85.6м3 –96%);
-ведутся работы по устройству кладки из Блока, t150 6эт (выполнено 17,08 м3 из 17,08м3 –100%);
-ведутся работы по устройству перегородок из ПГП 6эт (выполнено 76,22м3 из 76,22м3 –100%);
-ведутся работы по устройству кладки из кирпича 7эт (выполнено 33,6м3 из 60,23м3 –55,7%);
-ведутся работы по устройству кладки из Блока, t250 7эт (выполнено 83м3 из 85.78м3 –96%);
-ведутся работы по устройству кладки из Блока, t150 7эт (выполнено 17,1 м3 из 17,1м3 -100%);
-ведутся работы по устройству перегородок из ПГП 7эт (выполнено 75м3 из 77,78м3 –96%);
-ведутся работы по устройству кладки из кирпича 8эт (выполнено 33,6м3 из 59м3 –56%);
-ведутся работы по устройству кладки из Блока, t250 8эт (выполнено 82м3 из 85.6м3 –95%);
-ведутся работы по устройству кладки из Блока, t150 8эт (выполнено 16 м3 из 16,96м3 –94%);
-ведутся работы по устройству перегородок из ПГП 8эт (выполнено 67,5м3 из 77,25м3 – 87%);
-ведутся работы по устройству кладки из кирпича 9эт (выполнено 33,6м3 из 55,8м3 –60%);
-ведутся работы по устройству кладки из Блока, t250 9эт (выполнено 78м3 из 85.71м3 –91%);
-ведутся работы по устройству кладки из Блока, t150 9эт (выполнено 15,89 м3 из 15,89м3 –100%);
-ведутся работы по устройству перегородок из ПГП 9эт (выполнено 50,00м3 из 52,45м3 – 95%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1 (выполнено 7м3 из 46,52м3 – 15%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1.2 (выполнено 3.07м3 из 3,07м3 – 100%);
-ведутся работы по устройству кладки из Блока, t250 тех. эт (выполнено 94.11м3 из 94,11м3 – 100%);
- устройство кровли (9 этаж, рампа), пароизоляционный слой рулонный наплавляемый (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), утеплитель t250 (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), полиэтиленовая пленка (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), керамзит (выполнено 390м3 из 390 м3 - 100%);
- устройство кровли (9 этаж, рампа), стяжка М150 (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), рулонная гидроизоляция 1-й слой (выполнено 170м2 из 1707м2 -100%);
- устройство кровли (9 этаж, рампа), рулонная гидроизоляция 2-й слой (выполнено 1707м2 из 1707м2 -100%);
- устройство кровли (тех. этаж), пароизоляционный слой рулонный наплавляемый (выполнено 394,717 м2 из 394,717м2 -100%);
- устройство кровли (тех. этаж), утеплитель t250 (выполнено 394,717 м2 из 394,717м2 -100%);
- устройство кровли (тех. этаж), полиэтиленовая пленка (выполнено 394,717 м2 из 394,717м2 -100%);
- устройство кровли (тех. этаж), керамзит (выполнено 394,717 м2 из 394,717м2 -100%);
- устройство кровли (тех. этаж), стяжка М150 (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), 1-ый слой рулонной гидроизоляции (выполнено 394,717 м2 из 394,717м2 -100%);
устройство кровли (тех. этаж), 2-ый слой рулонной гидроизоляции (выполнено 394,717 м2 из 394,717м2 -100%);
- ведутся работы по монтажу фасадных лесов (выполнено 4500м2 из 4500м2 –100%);
- ведутся работы по монтажу кронштейнов НВФ (выполнено 4400м2 из 4552,90 м2 –97%);
- ведутся работы по монтажу утеплителя на фасадах 1 слой (выполнено 4400м2 из 4552,90м2 – 97%);
- ведутся работы по монтажу утеплителя на фасадах 2 слой (выполнено 4300м2 из 4552,90м2 – 94%);
- монтаж примыкания окон (внешний) (выполнено 4250 м.п. из 4384 м.п. – 97%);
- ведутся работы по монтажу оконных рам ОК1, ОК2 (выполнено 513 шт. из 528 шт – 97%);
- ведутся работы по монтажу окон ОК1 (выполнено 340 шт. из 352 шт. – 97%);
- ведутся работы по монтажу окон ОК2 (выполнено 170 шт. из 176 шт. – 97%);
- ведутся работы по монтажу кассет (выполнено 3000,29м2 из 4522,9м2 – 66%);
- ведутся работы по монтажу оконных рам 1-ого этажа (выполнено 48шт. из 48шт – 100%);
- ведутся работы по монтажу каркаса витражных конструкций 1 этажа (выполнено 430,15м2 из 462,04м2 – 93%);
- ведутся работы по монтажу стеклопакетов ПП ОК-1*, ПП ОК-2* (выполнено 48шт из 48шт – 100%);
- ведутся работы по монтажу заполнения витража 1 этажа (выполнено 430,15м2 из 462,04м2 – 93%);
- ведутся работы по монтажу кронштейнов НВФ потолок 1 этаж (выполнено 154,29м2 из 154,29м2 – 100%);
- ведутся работы по монтажу монтаж утеплителя потолок 1 слой (выполнено 154,29м2 из 154,29м2 – 100%);
- ведутся работы по монтажу монтаж утеплителя потолок 2 слой (выполнено 154,29м2 из 154,29м2 – 100%);
- ведутся работы по монтажу монтаж касет потолок (выполнено 114м2 из 154,29м2 – 74%);
- ведутся работы по монтажу парапетной крышки (выполнено 150,75м из 180,66м – 83%);
- ведутся работы по монтажу отливов (выполнено 120м из 207,36м – 58%);
- ведутся работы по монтажу ограждения кровли (выполнено 64м2 из 84,26м2 – 76%);
- ведутся работы по монтажу кронштейнов НВФ тех.этажа (выполнено 326м2 из 326м2 – 100%);
- ведутся работы по монтажу утеплителя 1-2й слой тех.этажа (выполнено 326м2 из 326м2 – 100%);
- ведутся работы по монтажу револьверной двери (выполнено 1шт из 1шт – 100%);
- ведутся работы по монтажу ламелей (выполнено 20м2 из 886,89м2 – 2%);
- ведутся работы по монтажу каркаса и стеклянного ограждения кровли (выполнено 56,45м2 из 84,26м2 – 67%);
- ведутся работы по монтажу направляющих рампы (выполнено 30м2 из 243,49м2 – 12%);
- ведутся работы (Наружные сети теплоснабжения) по устройство песчаной подготовки (выполнено 13,5м3 из 13,5м3 – 100%).
- ведутся работы (Наружные сети теплоснабжения) по устройство бетонной подготовки (выполнено 9м3 из 9м3 – 100%).
- ведутся работы (Наружные сети теплоснабжения) по устройство выравнивающего слоя из цем. р-ра (выполнено 79,6м2 из 79,6м2 – 100%).
- ведутся работы (Наружные сети теплоснабжения) по устройство обмазочной гидроизоляции в 2 слоя (выполнено 81,8м2 из 81,8м2 – 100%).
- ведутся работы (Наружные сети теплоснабжения) по армированию ж/б канала (выполнено 4,978т из 4,978т – 100%).- ведутся работы (Наружные сети теплоснабжения) по бетонированию ж/б канала (выполнено 23м3 из 23м3 – 100%).
- ведутся работы по устройству штукатурки по основанию из кирпичной кладки 2-9 этаж (выполнено 497,20м2 из 1657,33м2 – 30%).
- ведутся работы по устройству штукатурки по бетонному основанию 2-9 этаж (выполнено 2430,96м2 из 2701,07м2 – 90%).
- ведутся работы по устройству штукатурки по ПГП основанию 2-9 этаж (выполнено 1792,23м2 из 1991,37м2 – 90%).
- ведутся работы по устройству штукатурки лестниц 2-9 этаж (выполнено 1754,08м2 из 1578,67м2 – 90%).
- ведутся работы по армированию подпорной стены ПС-2 (выполнено 1,149т. из 1,149т. – 100%)
- ведутся работы по бетонированию подпорной стены ПС-2 (выполнено 16,3м3. из 16,3м3. – 100%)
- ведутся работы по устройству штукатурки стен 10 этажа (тех этаж) (выполнено 619,02м2 из 719,02м2 – 86%)
- ведутся работы по устройству разуклонки полов из керамзитового гравия 10 этажа (тех этаж) (выполнено 306,90м2 из 306,90м2 – 100%)
- ведутся работы по устройству Пароизоляция полиэтиленовой пленкой 150 мкм - 1 слой 10 этажа (тех этаж) (выполнено 331,39м2 из 331,39м2 – 100%)
- ведутся работы по устройству утеплителя минераловатного - 1 слой, 10 этажа (тех этаж) (выполнено 331,39м2 из 331,39м2 – 100%)
- ведутся работы по устройству бетонного пола, армированного сеткой, 10 этажа (тех этаж) (выполнено 331,39м2 из 331,39м2 – 100%)
- ведутся работы по устройству гидроизоляции пола 10 этажа (тех.этаж) в 2 слоя с заводом на стены (выполнено 331,39м2 из 331,39м2 – 100%);
- ведутся работы по устройству пароизоляции полиэтиленовой пленкой 150 мкм - 1 слой, 10 этажа (тех этаж) (выполнено 306.90м2 из 306,90м2 – 100%)
- ведутся работы по устройству бетонного основания, 10 этажа (тех этаж) (выполнено 306.90м2 из 306,90м2 – 100%) з
- ведутся работы по устройству обмазочной гидроизоляции в 1 слой, 10 этажа (тех этаж) (выполнено 306.90м2 из 306,90м2 – 100%)
- ведутся работы по устройству стяжки армированной 10 этажа (тех этаж) (выполнено 331,39м2 из 331,39м2 – 100%)
- ведутся работы по устройству полов из керамзитового гравия 2-9 этаж (выполнено 1589,60м2 из 1589,60м2 – 100%)
- ведутся работы по устройству стяжки полов из ЦПР 2-9 этаж (выполнено 1589,60м2 из 1589,60м2 – 100%)
- ведутся работы по устройству труб из сшитого полиэтилена системы отопления (выполнено 9025 м.п. из 9025 м.п. – 100%)
- ведутся работы по обшивке стен, пола, потолка металлическими листами в помещениях ТП и ГРЩ (выполнено 1000 м2 из 3000 м2 – 33%)
- ведутся работы по монтажу ИТП (Тепломеханическая часть (ТМ)) (выполнено 0,95 компл. из 1 комлп. – 95%)
- ведутся работы по монтажу вертикального транспорта (выполнено 0,25шт. из 4шт. – 6,25%)
- ведутся работы по монтажу металлических конструкции каркаса для крепления декоративных ламелей (выполнено 35,01т. из 35,01т. – 100%).
- ведутся работы по заполнению дверных проемов паркинга (выполнено 13шт. из 13шт. – 100%).
- ведутся работы по заполнению дверных проемов тех.этажа (выполнено 1шт. из 5шт. – 20%).
Январь
2026
January
2026
Выполняются работы по:
монтажу окон и витражных конструкций;
утеплению фасадов;
устройству навесного вентилируемого фасада из композитных панелей;
монтажу лифтового оборудования;
монтажу инженерного оборудования;
устройству внутренних стен и перегородок;
штукатурке стен и перегородок 2–10-го этажей;
устройству стяжки полов в местах общего пользования.
Завершены работы:
по утеплению и гидроизоляции кровли.
монтажу окон и витражных конструкций;
утеплению фасадов;
устройству навесного вентилируемого фасада из композитных панелей;
монтажу лифтового оборудования;
монтажу инженерного оборудования;
устройству внутренних стен и перегородок;
штукатурке стен и перегородок 2–10-го этажей;
устройству стяжки полов в местах общего пользования.
Завершены работы:
по утеплению и гидроизоляции кровли.
Декабрь
2025
December
2025
- ведутся работы по обратной засыпке пазух котлована (выполнено 630 м3 из 680 м3 – 92%);
- устройство стилобатной части, Праймер технониколь (выполнено 570м2 из 584,4 м2 - 97%);
- устройство стилобатной части, Пароизоляционный слой рулонный наплавляемый (выполнено 570м2 из 584,4 м2 - 97%);
- устройство стилобатной части, пенополистирол XPS (выполнено 570м2 из 584,4 м2 - 85%);
- устройство стилобатной части, уклонообразующий слой из керамзитобетона (выполнено 75м3 из 90 м3 - 83%);
- устройство стилобатной части, стяжка (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стилобатной части, праймер, техноэласт П ЭПП 2 слоя (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стилобатной части, геотекстиль (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стилобатной части, сетка армирующая в 2 слоя (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стяжки пола подземной автостоянки (выполнено 281м2 из 2110,83 м2 - 13%);
- устройство керамогранитной плитки в помещениях подземной автостоянки (выполнено 271м2 из 288,04 м2 - 94%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1 (выполнено 37 м3 из 53,76 м3 –69%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1.1 (выполнено 16 м3 из 36,13м3 –44%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст2 (выполнено 25 м3 из 31,49 м3 –79%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, СтВ (выполнено 2 м3 из 3,37 м3 –59%);
- ведутся работы по устр. стен и перегородок из Блока, t250 1 эт (выполнено 78 м3 из 86.07 м3 –90%);
- ведутся работы по устр. стен и перегородок из Блока, t200 1 эт (выполнено 103 м3 из 113,6 м3 –90%);
- ведутся работы по устр. стен и перегородок из Блока, t150 1 эт (выполнено 65 м3 из 71,58 м3 –90%);
-ведутся работы по устройству кладки из кирпича 2эт (выполнено 33,6м3 из 47,5м3 – 70%);
-ведутся работы по устройству кладки из Блока, t250 2эт (выполнено 83м3 из 85.71м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 2эт (выполнено16,96м3 из 16,96м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 2эт (выполнено 76,41м3 из 76,41м3 – 100%);
-ведутся работы по устройству кладки из кирпича 3эт (выполнено 33,6м3 из 54,85м3 – 61%);
-ведутся работы по устройству кладки из Блока, t250 3эт (выполнено 83м3 из 85.61м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 3эт (выполнено 17,06 м3 из 17,06м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 3эт (выполнено 78,37м3 из 78,37м3 – 100%);
-ведутся работы по устройству кладки из кирпича 4эт (выполнено 33м3 из 54,85м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 4эт (выполнено 83м3 из 85.61м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 4эт (выполнено 17,14 м3 из 17,14м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 4эт (выполнено 77,84м3 из 77,84м3 – 100%);
-ведутся работы по устройству кладки из кирпича 5эт (выполнено 33,6м3 из 55,51м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 5эт (выполнено 83м3 из 85.66м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 5эт (выполнено 17,1 м3 из 17,1м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 5эт (выполнено 77,47м3 из 77,47м3 – 100%);
-ведутся работы по устройству кладки из кирпича 6эт (выполнено 33,6м3 из 58,92м3 – 57%);
-ведутся работы по устройству кладки из Блока, t250 6эт (выполнено 83м3 из 85.6м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 6эт (выполнено 17,08 м3 из 17,08м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 6эт (выполнено 76,22м3 из 76,22м3 – 100%);
-ведутся работы по устройству кладки из кирпича 7эт (выполнено 33,6м3 из 60,23м3 – 55,7%);
-ведутся работы по устройству кладки из Блока, t250 7эт (выполнено 83м3 из 85.78м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 7эт (выполнено 17,1 м3 из 17,1м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 7эт (выполнено 75м3 из 77,78м3 – 96%);
-ведутся работы по устройству кладки из кирпича 8эт (выполнено 33,6м3 из 59м3 – 56%);
-ведутся работы по устройству кладки из Блока, t250 8эт (выполнено 82м3 из 85.6м3 –95%);
-ведутся работы по устройству кладки из Блока, t150 8эт (выполнено 16 м3 из 16,96м3 – 94%);
-ведутся работы по устройству перегородок из ПГП 8эт (выполнено 67,5м3 из 77,25м3 – 87%);
-ведутся работы по устройству кладки из кирпича 9эт (выполнено 33,6м3 из 55,8м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 9эт (выполнено 78м3 из 85.71м3 – 91%);
-ведутся работы по устройству кладки из Блока, t150 9эт (выполнено 15,89 м3 из 15,89м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 9эт (выполнено 50,00м3 из 52,45м3 – 95%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1 (выполнено 7м3 из 46,52м3 – 15%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1.2 (выполнено 2м3 из 3,07м3 – 65%);
-ведутся работы по устройству кладки из Блока, t250 тех. эт (выполнено 18м3 из 94,11м3 – 19%);
- устройство кровли (9 этаж, рампа), пароизоляционный слой рулонный наплавляемый (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), утеплитель t250 (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), полиэтиленовая пленка (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), керамзит (выполнено 390м3 из 390 м3 - 100%);
- устройство кровли (9 этаж, рампа), стяжка М150 (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), рулонная гидроизоляция 1-й слой (выполнено 1200м2 из 1707м2 - 70%);
- устройство кровли (9 этаж, рампа), рулонная гидроизоляция 2-й слой (выполнено 1200м2 из 1707м2 - 70%);
- устройство кровли (тех. этаж), пароизоляционный слой рулонный наплавляемый (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), утеплитель t250 (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), полиэтиленовая пленка (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), керамзит (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), стяжка М150 (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), 1-ый слой рулонной гидроизоляции (выполнено 394,717 м2 из 394,717м2 - 100%);
устройство кровли (тех. этаж), 2-ый слой рулонной гидроизоляции (выполнено 394,717 м2 из 394,717м2 - 100%);
- ведутся работы по монтажу фасадных лесов (выполнено 2730м2 из 4500м2 – 60%);
- ведутся работы по монтажу кронштейнов НВФ (выполнено 3520м2 из 4500 м2 –78%);
- ведутся работы по монтажу утеплителя 1 слой (выполнено 2870,18м2 из 4298м2 – 67%);
- ведутся работы по монтажу утеплителя 2 слой (выполнено 2202,17м2 из 4298м2 – 51%);
- монтаж примыкания окон(внешний) (выполнено 3750 м.п. из 4384 м.п. – 86%);
- ведутся работы по монтажу оконных рам ОК1, ОК2 (выполнено 427 шт. из 528 шт – 81%);
- ведутся работы по монтажу окон ОК1 (выполнено 235 шт. из 352 шт. – 67%);
- ведутся работы по монтажу окон ОК2 (выполнено 120 шт. из 176 шт. – 68%);
- ведутся работы по монтажу кассет (выполнено 1033,92м2 из 4298м2 – 24%);
- ведутся работы по монтажу каркаса витражных конструкций 1 этажа (выполнено 372,84м2 из 494,8м2 – 75%);
- ведутся работы (Наружные сети теплоснабжения) по устройство песчаной подготовки (выполнено 13,5м3 из 13,5м3 – 100%).
- ведутся работы (Наружные сети теплоснабжения) по устройство бетонной подготовки (выполнено 9м3 из 9м3 – 100%).
- ведутся работы (Наружные сети теплоснабжения) по устройство выравнивающего слоя из цем. р-ра (выполнено 79,6м2 из 79,6м2 – 100%).
- ведутся работы (Наружные сети теплоснабжения) по устройство обмазочной гидроизоляции в 2 слоя (выполнено 81,8м2 из 81,8м2 – 100%).
- ведутся работы (Наружные сети теплоснабжения) по армированию ж/б канала (выполнено 4,978т из 4,978т – 100%).
- ведутся работы (Наружные сети теплоснабжения) по бетонированию ж/б канала (выполнено 23м3 из 23м3 – 100%).
- ведутся работы по устройству штукатурки по основанию из кирпичной кладки 2-9 этаж (выполнено 497,20м2 из 1657,33м2 – 30%).
- ведутся работы по устройству штукатурки по бетонному основанию 2-9 этаж (выполнено 2430,96м2 из 2701,07м2 – 90%).
- ведутся работы по устройству штукатурки по ПГП основанию 2-9 этаж (выполнено 1792,23м2 из 1991,37м2 – 90%).
- ведутся работы по устройству штукатурки лестниц 2-9 этаж (выполнено 1754,08м2 из 1578,67м2 – 90%).
- ведутся работы по армированию подпорной стены ПС-2 (выполнено 1,149т. из 1,149т. – 100%)
- ведутся работы по бетонированию подпорной стены ПС-2 (выполнено 16,3м3. из 16,3м3. – 100%)
- ведутся работы по устройству штукатурки стен 10 этажа (тех этаж) (выполнено 619,02м2 из 719,02м2 – 86%)
- ведутся работы по устройству разуклонки полов из керамзитового гравия 10 этажа (тех этаж) (выполнено 306,90м2 из 306,90м2 – 100%)
- ведутся работы по устройству Пароизоляция полиэтиленовой пленкой 150 мкм - 1 слой 10 этажа (тех этаж) (выполнено 331,39м2 из 331,39м2 – 100%)
- ведутся работы по устройству утеплителя минераловатного - 1 слой, 10 этажа (тех этаж) (выполнено 331,39м2 из 331,39м2 – 100%)
- ведутся работы по устройству бетонного пола, армированного сеткой, 10 этажа (тех этаж) (выполнено 331,39м2 из 331,39м2 – 100%)
- ведутся работы по устройству пароизоляции полиэтиленовой пленкой 150 мкм - 1 слой, 10 этажа (тех этаж) (выполнено 102,30м2 из 306,90м2 – 31%)
- ведутся работы по устройству полов из керамзитового гравия 2-9 этаж (выполнено 1589,60м2 из 1589,60м2 – 100%)
- ведутся работы по устройству стяжки полов из ЦПР 2-9 этаж (выполнено 993,50м2 из 1589,60м2 – 63%)
- ведутся работы по устройству труб из сшитого полиэтилена системы отопления (выполнено 9025 м.п. из 9025 м.п. – 100%)
- устройство стилобатной части, Праймер технониколь (выполнено 570м2 из 584,4 м2 - 97%);
- устройство стилобатной части, Пароизоляционный слой рулонный наплавляемый (выполнено 570м2 из 584,4 м2 - 97%);
- устройство стилобатной части, пенополистирол XPS (выполнено 570м2 из 584,4 м2 - 85%);
- устройство стилобатной части, уклонообразующий слой из керамзитобетона (выполнено 75м3 из 90 м3 - 83%);
- устройство стилобатной части, стяжка (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стилобатной части, праймер, техноэласт П ЭПП 2 слоя (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стилобатной части, геотекстиль (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стилобатной части, сетка армирующая в 2 слоя (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стяжки пола подземной автостоянки (выполнено 281м2 из 2110,83 м2 - 13%);
- устройство керамогранитной плитки в помещениях подземной автостоянки (выполнено 271м2 из 288,04 м2 - 94%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1 (выполнено 37 м3 из 53,76 м3 –69%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1.1 (выполнено 16 м3 из 36,13м3 –44%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст2 (выполнено 25 м3 из 31,49 м3 –79%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, СтВ (выполнено 2 м3 из 3,37 м3 –59%);
- ведутся работы по устр. стен и перегородок из Блока, t250 1 эт (выполнено 78 м3 из 86.07 м3 –90%);
- ведутся работы по устр. стен и перегородок из Блока, t200 1 эт (выполнено 103 м3 из 113,6 м3 –90%);
- ведутся работы по устр. стен и перегородок из Блока, t150 1 эт (выполнено 65 м3 из 71,58 м3 –90%);
-ведутся работы по устройству кладки из кирпича 2эт (выполнено 33,6м3 из 47,5м3 – 70%);
-ведутся работы по устройству кладки из Блока, t250 2эт (выполнено 83м3 из 85.71м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 2эт (выполнено16,96м3 из 16,96м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 2эт (выполнено 76,41м3 из 76,41м3 – 100%);
-ведутся работы по устройству кладки из кирпича 3эт (выполнено 33,6м3 из 54,85м3 – 61%);
-ведутся работы по устройству кладки из Блока, t250 3эт (выполнено 83м3 из 85.61м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 3эт (выполнено 17,06 м3 из 17,06м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 3эт (выполнено 78,37м3 из 78,37м3 – 100%);
-ведутся работы по устройству кладки из кирпича 4эт (выполнено 33м3 из 54,85м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 4эт (выполнено 83м3 из 85.61м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 4эт (выполнено 17,14 м3 из 17,14м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 4эт (выполнено 77,84м3 из 77,84м3 – 100%);
-ведутся работы по устройству кладки из кирпича 5эт (выполнено 33,6м3 из 55,51м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 5эт (выполнено 83м3 из 85.66м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 5эт (выполнено 17,1 м3 из 17,1м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 5эт (выполнено 77,47м3 из 77,47м3 – 100%);
-ведутся работы по устройству кладки из кирпича 6эт (выполнено 33,6м3 из 58,92м3 – 57%);
-ведутся работы по устройству кладки из Блока, t250 6эт (выполнено 83м3 из 85.6м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 6эт (выполнено 17,08 м3 из 17,08м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 6эт (выполнено 76,22м3 из 76,22м3 – 100%);
-ведутся работы по устройству кладки из кирпича 7эт (выполнено 33,6м3 из 60,23м3 – 55,7%);
-ведутся работы по устройству кладки из Блока, t250 7эт (выполнено 83м3 из 85.78м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 7эт (выполнено 17,1 м3 из 17,1м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 7эт (выполнено 75м3 из 77,78м3 – 96%);
-ведутся работы по устройству кладки из кирпича 8эт (выполнено 33,6м3 из 59м3 – 56%);
-ведутся работы по устройству кладки из Блока, t250 8эт (выполнено 82м3 из 85.6м3 –95%);
-ведутся работы по устройству кладки из Блока, t150 8эт (выполнено 16 м3 из 16,96м3 – 94%);
-ведутся работы по устройству перегородок из ПГП 8эт (выполнено 67,5м3 из 77,25м3 – 87%);
-ведутся работы по устройству кладки из кирпича 9эт (выполнено 33,6м3 из 55,8м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 9эт (выполнено 78м3 из 85.71м3 – 91%);
-ведутся работы по устройству кладки из Блока, t150 9эт (выполнено 15,89 м3 из 15,89м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 9эт (выполнено 50,00м3 из 52,45м3 – 95%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1 (выполнено 7м3 из 46,52м3 – 15%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1.2 (выполнено 2м3 из 3,07м3 – 65%);
-ведутся работы по устройству кладки из Блока, t250 тех. эт (выполнено 18м3 из 94,11м3 – 19%);
- устройство кровли (9 этаж, рампа), пароизоляционный слой рулонный наплавляемый (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), утеплитель t250 (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), полиэтиленовая пленка (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), керамзит (выполнено 390м3 из 390 м3 - 100%);
- устройство кровли (9 этаж, рампа), стяжка М150 (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), рулонная гидроизоляция 1-й слой (выполнено 1200м2 из 1707м2 - 70%);
- устройство кровли (9 этаж, рампа), рулонная гидроизоляция 2-й слой (выполнено 1200м2 из 1707м2 - 70%);
- устройство кровли (тех. этаж), пароизоляционный слой рулонный наплавляемый (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), утеплитель t250 (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), полиэтиленовая пленка (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), керамзит (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), стяжка М150 (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), 1-ый слой рулонной гидроизоляции (выполнено 394,717 м2 из 394,717м2 - 100%);
устройство кровли (тех. этаж), 2-ый слой рулонной гидроизоляции (выполнено 394,717 м2 из 394,717м2 - 100%);
- ведутся работы по монтажу фасадных лесов (выполнено 2730м2 из 4500м2 – 60%);
- ведутся работы по монтажу кронштейнов НВФ (выполнено 3520м2 из 4500 м2 –78%);
- ведутся работы по монтажу утеплителя 1 слой (выполнено 2870,18м2 из 4298м2 – 67%);
- ведутся работы по монтажу утеплителя 2 слой (выполнено 2202,17м2 из 4298м2 – 51%);
- монтаж примыкания окон(внешний) (выполнено 3750 м.п. из 4384 м.п. – 86%);
- ведутся работы по монтажу оконных рам ОК1, ОК2 (выполнено 427 шт. из 528 шт – 81%);
- ведутся работы по монтажу окон ОК1 (выполнено 235 шт. из 352 шт. – 67%);
- ведутся работы по монтажу окон ОК2 (выполнено 120 шт. из 176 шт. – 68%);
- ведутся работы по монтажу кассет (выполнено 1033,92м2 из 4298м2 – 24%);
- ведутся работы по монтажу каркаса витражных конструкций 1 этажа (выполнено 372,84м2 из 494,8м2 – 75%);
- ведутся работы (Наружные сети теплоснабжения) по устройство песчаной подготовки (выполнено 13,5м3 из 13,5м3 – 100%).
- ведутся работы (Наружные сети теплоснабжения) по устройство бетонной подготовки (выполнено 9м3 из 9м3 – 100%).
- ведутся работы (Наружные сети теплоснабжения) по устройство выравнивающего слоя из цем. р-ра (выполнено 79,6м2 из 79,6м2 – 100%).
- ведутся работы (Наружные сети теплоснабжения) по устройство обмазочной гидроизоляции в 2 слоя (выполнено 81,8м2 из 81,8м2 – 100%).
- ведутся работы (Наружные сети теплоснабжения) по армированию ж/б канала (выполнено 4,978т из 4,978т – 100%).
- ведутся работы (Наружные сети теплоснабжения) по бетонированию ж/б канала (выполнено 23м3 из 23м3 – 100%).
- ведутся работы по устройству штукатурки по основанию из кирпичной кладки 2-9 этаж (выполнено 497,20м2 из 1657,33м2 – 30%).
- ведутся работы по устройству штукатурки по бетонному основанию 2-9 этаж (выполнено 2430,96м2 из 2701,07м2 – 90%).
- ведутся работы по устройству штукатурки по ПГП основанию 2-9 этаж (выполнено 1792,23м2 из 1991,37м2 – 90%).
- ведутся работы по устройству штукатурки лестниц 2-9 этаж (выполнено 1754,08м2 из 1578,67м2 – 90%).
- ведутся работы по армированию подпорной стены ПС-2 (выполнено 1,149т. из 1,149т. – 100%)
- ведутся работы по бетонированию подпорной стены ПС-2 (выполнено 16,3м3. из 16,3м3. – 100%)
- ведутся работы по устройству штукатурки стен 10 этажа (тех этаж) (выполнено 619,02м2 из 719,02м2 – 86%)
- ведутся работы по устройству разуклонки полов из керамзитового гравия 10 этажа (тех этаж) (выполнено 306,90м2 из 306,90м2 – 100%)
- ведутся работы по устройству Пароизоляция полиэтиленовой пленкой 150 мкм - 1 слой 10 этажа (тех этаж) (выполнено 331,39м2 из 331,39м2 – 100%)
- ведутся работы по устройству утеплителя минераловатного - 1 слой, 10 этажа (тех этаж) (выполнено 331,39м2 из 331,39м2 – 100%)
- ведутся работы по устройству бетонного пола, армированного сеткой, 10 этажа (тех этаж) (выполнено 331,39м2 из 331,39м2 – 100%)
- ведутся работы по устройству пароизоляции полиэтиленовой пленкой 150 мкм - 1 слой, 10 этажа (тех этаж) (выполнено 102,30м2 из 306,90м2 – 31%)
- ведутся работы по устройству полов из керамзитового гравия 2-9 этаж (выполнено 1589,60м2 из 1589,60м2 – 100%)
- ведутся работы по устройству стяжки полов из ЦПР 2-9 этаж (выполнено 993,50м2 из 1589,60м2 – 63%)
- ведутся работы по устройству труб из сшитого полиэтилена системы отопления (выполнено 9025 м.п. из 9025 м.п. – 100%)
Ноябрь
2025
November
2025
- ведутся работы по обратной засыпке пазух котлована (выполнено 630 м3 из 680 м3 – 92%);
- устройство стилобатной части, Праймер технониколь (выполнено 570м2 из 584,4 м2 - 97%);
- устройство стилобатной части, Пароизоляционный слой рулонный наплавляемый (выполнено 570м2 из 584,4 м2 - 97%);
- устройство стилобатной части, пенополистирол XPS (выполнено 570м2 из 584,4 м2 - 85%);
- устройство стилобатной части, уклонообразующий слой из керамзитобетона (выполнено 75м3 из 90 м3 - 83%);
- устройство стилобатной части, стяжка (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стилобатной части, праймер, техноэласт П ЭПП 2 слоя (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стилобатной части, геотекстиль (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стилобатной части, сетка армирующая в 2 слоя (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стяжки пола подземной автостоянки (выполнено 281м2 из 2110,83 м2 - 13%);
- устройство керамогранитной плитки в помещениях подземной автостоянки (выполнено 271м2 из 288,04 м2 - 94%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1 (выполнено 37 м3 из 53,76 м3 –69%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1.1 (выполнено 16 м3 из 36,13м3 –44%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст2 (выполнено 25 м3 из 31,49 м3 –79%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, СтВ (выполнено 2 м3 из 3,37 м3 –59%);
- ведутся работы по устр. стен и перегородок из Блока, t250 1 эт (выполнено 78 м3 из 86.07 м3 –90%);
- ведутся работы по устр. стен и перегородок из Блока, t200 1 эт (выполнено 103 м3 из 113,6 м3 –90%);
- ведутся работы по устр. стен и перегородок из Блока, t150 1 эт (выполнено 65 м3 из 71,58 м3 –90%);
-ведутся работы по устройству кладки из кирпича 2эт (выполнено 33,6м3 из 47,5м3 – 70%);
-ведутся работы по устройству кладки из Блока, t250 2эт (выполнено 83м3 из 85.71м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 2эт (выполнено 16,96м3 из 16,96м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 2эт (выполнено 76,41м3 из 76,41м3 – 100%);
-ведутся работы по устройству кладки из кирпича 3эт (выполнено 33,6м3 из 54,85м3 – 61%);
-ведутся работы по устройству кладки из Блока, t250 3эт (выполнено 83м3 из 85.61м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 3эт (выполнено 17,06 м3 из 17,06м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 3эт (выполнено 78,37м3 из 78,37м3 – 100%);
-ведутся работы по устройству кладки из кирпича 4эт (выполнено 33м3 из 54,85м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 4эт (выполнено 83м3 из 85.61м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 4эт (выполнено 17,14 м3 из 17,14м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 4эт (выполнено 77,84м3 из 77,84м3 – 100%);
-ведутся работы по устройству кладки из кирпича 5эт (выполнено 33,6м3 из 55,51м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 5эт (выполнено 83м3 из 85.66м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 5эт (выполнено 17,1 м3 из 17,1м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 5эт (выполнено 77,47м3 из 77,47м3 – 100%);
-ведутся работы по устройству кладки из кирпича 6эт (выполнено 33,6м3 из 58,92м3 – 57%);
-ведутся работы по устройству кладки из Блока, t250 6эт (выполнено 83м3 из 85.6м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 6эт (выполнено 17,08 м3 из 17,08м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 6эт (выполнено 76,22м3 из 76,22м3 – 100%);
-ведутся работы по устройству кладки из кирпича 7эт (выполнено 33,6м3 из 60,23м3 – 55,7%);
-ведутся работы по устройству кладки из Блока, t250 7эт (выполнено 83м3 из 85.78м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 7эт (выполнено 17,1 м3 из 17,1м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 7эт (выполнено 75м3 из 77,78м3 – 96%);
-ведутся работы по устройству кладки из кирпича 8эт (выполнено 33,6м3 из 59м3 – 56%);
-ведутся работы по устройству кладки из Блока, t250 8эт (выполнено 82м3 из 85.6м3 –95%);
-ведутся работы по устройству кладки из Блока, t150 8эт (выполнено 16 м3 из 16,96м3 – 94%);
-ведутся работы по устройству перегородок из ПГП 8эт (выполнено 67,5м3 из 77,25м3 – 87%);
-ведутся работы по устройству кладки из кирпича 9эт (выполнено 33,6м3 из 55,8м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 9эт (выполнено 78м3 из 85.71м3 – 91%);
-ведутся работы по устройству кладки из Блока, t150 9эт (выполнено 15,89 м3 из 15,89м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 9эт (выполнено 50,00м3 из 52,45м3 – 95%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1 (выполнено 7м3 из 46,52м3 – 15%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1.2 (выполнено 2м3 из 3,07м3 – 65%);
-ведутся работы по устройству кладки из Блока, t250 тех. эт (выполнено 18м3 из 94,11м3 – 19%);
- устройство кровли (9 этаж, рампа), пароизоляционный слой рулонный наплавляемый (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), утеплитель t250 (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), полиэтиленовая пленка (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), керамзит (выполнено 390м3 из 390 м3 - 100%);
- устройство кровли (9 этаж, рампа), стяжка М150 (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), рулонная гидроизоляция 1-й слой (выполнено 1200м2 из 1707м2 - 70%);
- устройство кровли (9 этаж, рампа), рулонная гидроизоляция 2-й слой (выполнено 1200м2 из 1707м2 - 70%);
- устройство кровли (тех. этаж), пароизоляционный слой рулонный наплавляемый (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), утеплитель t250 (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), полиэтиленовая пленка (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), керамзит (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), стяжка М150 (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), 1-ый слой рулонной гидроизоляции (выполнено 394,717 м2 из 394,717м2 - 100%);
устройство кровли (тех. этаж), 2-ый слой рулонной гидроизоляции (выполнено 394,717 м2 из 394,717м2 - 100%);
- ведутся работы по монтажу фасадных лесов (выполнено 2730м2 из 4500м2 – 60%);
- ведутся работы по монтажу кронштейнов НВФ (выполнено 3520м2 из 4500 м2 –78%);
- ведутся работы по монтажу утеплителя 1 слой (выполнено 2640,64м2 из 4298м2 – 61%);
- ведутся работы по монтажу утеплителя 2 слой (выполнено 1423,37м2 из 4298м2 – 33%);
- монтаж примыкания окон(внешний) (выполнено 3609 м.п. из 4384 м.п. – 82%);
- ведутся работы по монтажу оконных рам ОК1, ОК2 (выполнено 403 шт. из 528 шт – 76%);
- ведутся работы по монтажу окон ОК1 (выполнено 132 шт. из 352 шт. – 38%);
- ведутся работы по монтажу окон ОК2 (выполнено 52 шт. из 176 шт. – 30%);
- ведутся работы (Наружные сети) по устройство песчаной подготовки (выполнено 13,5м3 из 13,5м3 – 100%).
- ведутся работы (Наружные сети) по устройство бетонной подготовки (выполнено 9м3 из 9м3 – 100%).
- ведутся работы (Наружные сети) по устройство выравнивающего слоя из цем. р-ра (выполнено 79,6м2 из 79,6м2 – 100%).
- ведутся работы (Наружные сети) по устройство обмазочной гидроизоляции в 2 слоя (выполнено 81,8м2 из 81,8м2 – 100%).
- ведутся работы (Наружные сети) по армированию ж/б канала (выполнено 4,978т из 4,978т – 100%).
- ведутся работы (Наружные сети) по бетонированию ж/б канала (выполнено 23м3 из 23м3 – 100%).
- ведутся работы по устройству штукатурки по основанию из кирпичной кладки 2-9 этаж (выполнено 497,20м2 из 1657,33м2 – 30%).
- ведутся работы по устройству штукатурки по бетонному основанию 2-9 этаж (выполнено 2430,96м2 из 2701,07м2 – 90%).
- ведутся работы по устройству штукатурки по ПГП основанию 2-9 этаж (выполнено 1792,23м2 из 1991,37м2 – 90%).
- ведутся работы по устройству штукатурки лестниц 2-9 этаж (выполнено 1754,08м2 из 1578,67м2 – 90%).
- ведутся работы по устройству штукатурки стен тех.этаж (выполнено 100м2 из 1044,59м2 – 9%).
- ведутся работы по армированию подпорной стены ПС-2 (выполнено 1,149т. из 1,149т. – 100%)
- ведутся работы по бетонированию подпорной стены ПС-2 (выполнено 16,3м3. из 16,3м3. – 100%)
- ведутся работы по устройству штукатурки стен 10 этажа (тех этаж) (выполнено 619,02м2 из 719,02м2 – 86%)
- ведутся работы по устройству разуклонке полов из керамзитового гравия 10 этажа (тех этаж) (выполнено 276,21м2 из 306,90м2 – 90%)
- устройство стилобатной части, Праймер технониколь (выполнено 570м2 из 584,4 м2 - 97%);
- устройство стилобатной части, Пароизоляционный слой рулонный наплавляемый (выполнено 570м2 из 584,4 м2 - 97%);
- устройство стилобатной части, пенополистирол XPS (выполнено 570м2 из 584,4 м2 - 85%);
- устройство стилобатной части, уклонообразующий слой из керамзитобетона (выполнено 75м3 из 90 м3 - 83%);
- устройство стилобатной части, стяжка (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стилобатной части, праймер, техноэласт П ЭПП 2 слоя (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стилобатной части, геотекстиль (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стилобатной части, сетка армирующая в 2 слоя (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стяжки пола подземной автостоянки (выполнено 281м2 из 2110,83 м2 - 13%);
- устройство керамогранитной плитки в помещениях подземной автостоянки (выполнено 271м2 из 288,04 м2 - 94%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1 (выполнено 37 м3 из 53,76 м3 –69%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1.1 (выполнено 16 м3 из 36,13м3 –44%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст2 (выполнено 25 м3 из 31,49 м3 –79%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, СтВ (выполнено 2 м3 из 3,37 м3 –59%);
- ведутся работы по устр. стен и перегородок из Блока, t250 1 эт (выполнено 78 м3 из 86.07 м3 –90%);
- ведутся работы по устр. стен и перегородок из Блока, t200 1 эт (выполнено 103 м3 из 113,6 м3 –90%);
- ведутся работы по устр. стен и перегородок из Блока, t150 1 эт (выполнено 65 м3 из 71,58 м3 –90%);
-ведутся работы по устройству кладки из кирпича 2эт (выполнено 33,6м3 из 47,5м3 – 70%);
-ведутся работы по устройству кладки из Блока, t250 2эт (выполнено 83м3 из 85.71м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 2эт (выполнено 16,96м3 из 16,96м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 2эт (выполнено 76,41м3 из 76,41м3 – 100%);
-ведутся работы по устройству кладки из кирпича 3эт (выполнено 33,6м3 из 54,85м3 – 61%);
-ведутся работы по устройству кладки из Блока, t250 3эт (выполнено 83м3 из 85.61м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 3эт (выполнено 17,06 м3 из 17,06м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 3эт (выполнено 78,37м3 из 78,37м3 – 100%);
-ведутся работы по устройству кладки из кирпича 4эт (выполнено 33м3 из 54,85м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 4эт (выполнено 83м3 из 85.61м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 4эт (выполнено 17,14 м3 из 17,14м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 4эт (выполнено 77,84м3 из 77,84м3 – 100%);
-ведутся работы по устройству кладки из кирпича 5эт (выполнено 33,6м3 из 55,51м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 5эт (выполнено 83м3 из 85.66м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 5эт (выполнено 17,1 м3 из 17,1м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 5эт (выполнено 77,47м3 из 77,47м3 – 100%);
-ведутся работы по устройству кладки из кирпича 6эт (выполнено 33,6м3 из 58,92м3 – 57%);
-ведутся работы по устройству кладки из Блока, t250 6эт (выполнено 83м3 из 85.6м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 6эт (выполнено 17,08 м3 из 17,08м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 6эт (выполнено 76,22м3 из 76,22м3 – 100%);
-ведутся работы по устройству кладки из кирпича 7эт (выполнено 33,6м3 из 60,23м3 – 55,7%);
-ведутся работы по устройству кладки из Блока, t250 7эт (выполнено 83м3 из 85.78м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 7эт (выполнено 17,1 м3 из 17,1м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 7эт (выполнено 75м3 из 77,78м3 – 96%);
-ведутся работы по устройству кладки из кирпича 8эт (выполнено 33,6м3 из 59м3 – 56%);
-ведутся работы по устройству кладки из Блока, t250 8эт (выполнено 82м3 из 85.6м3 –95%);
-ведутся работы по устройству кладки из Блока, t150 8эт (выполнено 16 м3 из 16,96м3 – 94%);
-ведутся работы по устройству перегородок из ПГП 8эт (выполнено 67,5м3 из 77,25м3 – 87%);
-ведутся работы по устройству кладки из кирпича 9эт (выполнено 33,6м3 из 55,8м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 9эт (выполнено 78м3 из 85.71м3 – 91%);
-ведутся работы по устройству кладки из Блока, t150 9эт (выполнено 15,89 м3 из 15,89м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 9эт (выполнено 50,00м3 из 52,45м3 – 95%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1 (выполнено 7м3 из 46,52м3 – 15%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1.2 (выполнено 2м3 из 3,07м3 – 65%);
-ведутся работы по устройству кладки из Блока, t250 тех. эт (выполнено 18м3 из 94,11м3 – 19%);
- устройство кровли (9 этаж, рампа), пароизоляционный слой рулонный наплавляемый (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), утеплитель t250 (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), полиэтиленовая пленка (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), керамзит (выполнено 390м3 из 390 м3 - 100%);
- устройство кровли (9 этаж, рампа), стяжка М150 (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), рулонная гидроизоляция 1-й слой (выполнено 1200м2 из 1707м2 - 70%);
- устройство кровли (9 этаж, рампа), рулонная гидроизоляция 2-й слой (выполнено 1200м2 из 1707м2 - 70%);
- устройство кровли (тех. этаж), пароизоляционный слой рулонный наплавляемый (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), утеплитель t250 (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), полиэтиленовая пленка (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), керамзит (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), стяжка М150 (выполнено 394,717 м2 из 394,717м2 - 100%);
- устройство кровли (тех. этаж), 1-ый слой рулонной гидроизоляции (выполнено 394,717 м2 из 394,717м2 - 100%);
устройство кровли (тех. этаж), 2-ый слой рулонной гидроизоляции (выполнено 394,717 м2 из 394,717м2 - 100%);
- ведутся работы по монтажу фасадных лесов (выполнено 2730м2 из 4500м2 – 60%);
- ведутся работы по монтажу кронштейнов НВФ (выполнено 3520м2 из 4500 м2 –78%);
- ведутся работы по монтажу утеплителя 1 слой (выполнено 2640,64м2 из 4298м2 – 61%);
- ведутся работы по монтажу утеплителя 2 слой (выполнено 1423,37м2 из 4298м2 – 33%);
- монтаж примыкания окон(внешний) (выполнено 3609 м.п. из 4384 м.п. – 82%);
- ведутся работы по монтажу оконных рам ОК1, ОК2 (выполнено 403 шт. из 528 шт – 76%);
- ведутся работы по монтажу окон ОК1 (выполнено 132 шт. из 352 шт. – 38%);
- ведутся работы по монтажу окон ОК2 (выполнено 52 шт. из 176 шт. – 30%);
- ведутся работы (Наружные сети) по устройство песчаной подготовки (выполнено 13,5м3 из 13,5м3 – 100%).
- ведутся работы (Наружные сети) по устройство бетонной подготовки (выполнено 9м3 из 9м3 – 100%).
- ведутся работы (Наружные сети) по устройство выравнивающего слоя из цем. р-ра (выполнено 79,6м2 из 79,6м2 – 100%).
- ведутся работы (Наружные сети) по устройство обмазочной гидроизоляции в 2 слоя (выполнено 81,8м2 из 81,8м2 – 100%).
- ведутся работы (Наружные сети) по армированию ж/б канала (выполнено 4,978т из 4,978т – 100%).
- ведутся работы (Наружные сети) по бетонированию ж/б канала (выполнено 23м3 из 23м3 – 100%).
- ведутся работы по устройству штукатурки по основанию из кирпичной кладки 2-9 этаж (выполнено 497,20м2 из 1657,33м2 – 30%).
- ведутся работы по устройству штукатурки по бетонному основанию 2-9 этаж (выполнено 2430,96м2 из 2701,07м2 – 90%).
- ведутся работы по устройству штукатурки по ПГП основанию 2-9 этаж (выполнено 1792,23м2 из 1991,37м2 – 90%).
- ведутся работы по устройству штукатурки лестниц 2-9 этаж (выполнено 1754,08м2 из 1578,67м2 – 90%).
- ведутся работы по устройству штукатурки стен тех.этаж (выполнено 100м2 из 1044,59м2 – 9%).
- ведутся работы по армированию подпорной стены ПС-2 (выполнено 1,149т. из 1,149т. – 100%)
- ведутся работы по бетонированию подпорной стены ПС-2 (выполнено 16,3м3. из 16,3м3. – 100%)
- ведутся работы по устройству штукатурки стен 10 этажа (тех этаж) (выполнено 619,02м2 из 719,02м2 – 86%)
- ведутся работы по устройству разуклонке полов из керамзитового гравия 10 этажа (тех этаж) (выполнено 276,21м2 из 306,90м2 – 90%)
Октябрь
2025
October
2025
ВЫПОЛНЯЮТСЯ РАБОТЫ:
- ведутся работы по обратной засыпке пазух котлована (выполнено 630 м3 из 680 м3 – 92%);
- устройство стилобатной части, Праймер технониколь (выполнено 570м2 из 584,4 м2 - 97%);
- устройство стилобатной части, Пароизоляционный слой рулонный наплавляемый (выполнено 570м2 из 584,4 м2 - 97%);
- устройство стилобатной части, пенополистирол XPS (выполнено 570м2 из 584,4 м2 - 85%);
- устройство стилобатной части, уклонообразующий слой из керамзитобетона (выполнено 75м3 из 90 м3 - 83%);
- устройство стилобатной части, стяжка (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стилобатной части, праймер, техноэласт П ЭПП 2 слоя (выполнено 450м2 из 584,4 м2 - 77%);
- устройство стилобатной части, геотекстиль (выполнено 440м2 из 584,4 м2 - 75%);
- устройство стилобатной части, сетка армирующая в 2 слоя (выполнено 440м2 из 584,4 м2 - 75%);
- устройство стяжки пола подземной автостоянки (выполнено 281м2 из 2110,83 м2 - 13%);
- устройство керамогранитной плитки в помещениях подземной автостоянки (выполнено 271м2 из 288,04 м2 - 94%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1 (выполнено 27 м3 из 53,76 м3 –50%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1.1 (выполнено 6 м3 из 36,13м3 –16%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст2 (выполнено 25 м3 из 31,49 м3 –79%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, СтВ (выполнено 2 м3 из 3,37 м3 –59%);
- ведутся работы по устр. стен и перегородок из Блока, t250 1 эт (выполнено 78 м3 из 86.07 м3 –90%);
- ведутся работы по устр. стен и перегородок из Блока, t200 1 эт (выполнено 103 м3 из 113,6 м3 –90%);
- ведутся работы по устр. стен и перегородок из Блока, t150 1 эт (выполнено 65 м3 из 71,58 м3 –90%);
-ведутся работы по устройству кладки из кирпича 2эт (выполнено 33,6м3 из 47,5м3 – 70%);
-ведутся работы по устройству кладки из Блока, t250 2эт (выполнено 83м3 из 85.71м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 2эт (выполнено16,96м3 из 16,96м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 2эт (выполнено 76,41м3 из 76,41м3 – 100%);
-ведутся работы по устройству кладки из кирпича 3эт (выполнено 33,6м3 из 54,85м3 – 61%);
-ведутся работы по устройству кладки из Блока, t250 3эт (выполнено 83м3 из 85.61м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 3эт (выполнено 17,06 м3 из 17,06м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 3эт (выполнено 78,37м3 из 78,37м3 – 100%);
-ведутся работы по устройству кладки из кирпича 4эт (выполнено 33м3 из 54,85м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 4эт (выполнено 83м3 из 85.61м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 4эт (выполнено 17,14 м3 из 17,14м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 4эт (выполнено 77,84м3 из 77,84м3 – 100%);
-ведутся работы по устройству кладки из кирпича 5эт (выполнено 33,6м3 из 55,51м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 5эт (выполнено 83м3 из 85.66м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 5эт (выполнено 17,1 м3 из 17,1м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 5эт (выполнено 77,47м3 из 77,47м3 – 100%);
-ведутся работы по устройству кладки из кирпича 6эт (выполнено 33,6м3 из 58,92м3 – 57%);
-ведутся работы по устройству кладки из Блока, t250 6эт (выполнено 83м3 из 85.6м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 6эт (выполнено 17,08 м3 из 17,08м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 6эт (выполнено 76,22м3 из 76,22м3 – 100%);
-ведутся работы по устройству кладки из кирпича 7эт (выполнено 33,6м3 из 60,23м3 – 55,7%);
-ведутся работы по устройству кладки из Блока, t250 7эт (выполнено 83м3 из 85.78м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 7эт (выполнено 17,1 м3 из 17,1м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 7эт (выполнено 75м3 из 77,78м3 – 96%);
-ведутся работы по устройству кладки из кирпича 8эт (выполнено 33,6м3 из 59м3 – 56%);
-ведутся работы по устройству кладки из Блока, t250 8эт (выполнено 82м3 из 85.6м3 –95%);
-ведутся работы по устройству кладки из Блока, t150 8эт (выполнено 16 м3 из 16,96м3 – 94%);
-ведутся работы по устройству перегородок из ПГП 8эт (выполнено 67,5м3 из 77,25м3 – 87%);
-ведутся работы по устройству кладки из кирпича 9эт (выполнено 33,6м3 из 55,8м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 9эт (выполнено 78м3 из 85.71м3 – 91%);
-ведутся работы по устройству кладки из Блока, t150 9эт (выполнено 15,89 м3 из 15,89м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 9эт (выполнено 22м3 из 52,45м3 – 41%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1 (выполнено 7м3 из 46,52м3 – 15%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1.2 (выполнено 2м3 из 3,07м3 – 65%);
-ведутся работы по устройству кладки из Блока, t250 тех. эт (выполнено 18м3 из 94,11м3 – 19%);
- устройство кровли (9 этаж, рампа), пароизоляционный слой рулонный наплавляемый (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), утеплитель t250 (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), полиэтиленовая пленка (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), керамзит (выполнено 390м3 из 390 м3 - 100%);
- устройство кровли (9 этаж, рампа), стяжка М150 (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), рулонная гидроизоляция 2-й слой (выполнено 1000м2 из 1707м2 - 59%);
- устройство кровли (9 этаж, рампа), рулонная гидроизоляция 2-й слой (выполнено 700м2 из 1707м2 - 41%);
- устройство кровли (тех. этаж), пароизоляционный слой рулонный наплавляемый (выполнено 394,717 м2 из 394,717м2 - 100%);
- ведутся работы по монтажу фасадных лесов (выполнено 2730м2 из 4500м2 – 60%);
- ведутся работы по монтажу кронштейнов НВФ (выполнено 3520м2 из 4500 м2 –78%);
- ведутся работы по монтажу утеплителя 1 слой (выполнено 2160м2);
- монтаж кронштейнов и оконных рам (выполнено 1179,7м2);
- монтаж примыкания окон(внешний), м/п (выполнено 3486м/п);
- ведутся работы (Наружные сети) по устройство песчаной подготовки (выполнено 13,5м3 из 13,5м3 – 100%).
- ведутся работы (Наружные сети) по устройство бетонной подготовки (выполнено 9м3 из 9м3 – 100%).
- ведутся работы (Наружные сети) по устройство выравнивающего слоя из цем. р-ра (выполнено 79,6м2 из 79,6м2 – 100%).
- ведутся работы (Наружные сети) по устройство обмазочной гидроизоляции в 2 слоя (выполнено 81,8м2 из 81,8м2 – 100%).
- ведутся работы (Наружные сети) по армированию ж/б канала (выполнено 3т из 4,978т – 60%).
- ведутся работы (Наружные сети) по бетонированию ж/б канала (выполнено 10м3 из 23м3 – 43%).
- ведутся работы по обратной засыпке пазух котлована (выполнено 630 м3 из 680 м3 – 92%);
- устройство стилобатной части, Праймер технониколь (выполнено 570м2 из 584,4 м2 - 97%);
- устройство стилобатной части, Пароизоляционный слой рулонный наплавляемый (выполнено 570м2 из 584,4 м2 - 97%);
- устройство стилобатной части, пенополистирол XPS (выполнено 570м2 из 584,4 м2 - 85%);
- устройство стилобатной части, уклонообразующий слой из керамзитобетона (выполнено 75м3 из 90 м3 - 83%);
- устройство стилобатной части, стяжка (выполнено 500м2 из 584,4 м2 - 85%);
- устройство стилобатной части, праймер, техноэласт П ЭПП 2 слоя (выполнено 450м2 из 584,4 м2 - 77%);
- устройство стилобатной части, геотекстиль (выполнено 440м2 из 584,4 м2 - 75%);
- устройство стилобатной части, сетка армирующая в 2 слоя (выполнено 440м2 из 584,4 м2 - 75%);
- устройство стяжки пола подземной автостоянки (выполнено 281м2 из 2110,83 м2 - 13%);
- устройство керамогранитной плитки в помещениях подземной автостоянки (выполнено 271м2 из 288,04 м2 - 94%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1 (выполнено 27 м3 из 53,76 м3 –50%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1.1 (выполнено 6 м3 из 36,13м3 –16%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст2 (выполнено 25 м3 из 31,49 м3 –79%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, СтВ (выполнено 2 м3 из 3,37 м3 –59%);
- ведутся работы по устр. стен и перегородок из Блока, t250 1 эт (выполнено 78 м3 из 86.07 м3 –90%);
- ведутся работы по устр. стен и перегородок из Блока, t200 1 эт (выполнено 103 м3 из 113,6 м3 –90%);
- ведутся работы по устр. стен и перегородок из Блока, t150 1 эт (выполнено 65 м3 из 71,58 м3 –90%);
-ведутся работы по устройству кладки из кирпича 2эт (выполнено 33,6м3 из 47,5м3 – 70%);
-ведутся работы по устройству кладки из Блока, t250 2эт (выполнено 83м3 из 85.71м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 2эт (выполнено16,96м3 из 16,96м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 2эт (выполнено 76,41м3 из 76,41м3 – 100%);
-ведутся работы по устройству кладки из кирпича 3эт (выполнено 33,6м3 из 54,85м3 – 61%);
-ведутся работы по устройству кладки из Блока, t250 3эт (выполнено 83м3 из 85.61м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 3эт (выполнено 17,06 м3 из 17,06м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 3эт (выполнено 78,37м3 из 78,37м3 – 100%);
-ведутся работы по устройству кладки из кирпича 4эт (выполнено 33м3 из 54,85м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 4эт (выполнено 83м3 из 85.61м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 4эт (выполнено 17,14 м3 из 17,14м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 4эт (выполнено 77,84м3 из 77,84м3 – 100%);
-ведутся работы по устройству кладки из кирпича 5эт (выполнено 33,6м3 из 55,51м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 5эт (выполнено 83м3 из 85.66м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 5эт (выполнено 17,1 м3 из 17,1м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 5эт (выполнено 77,47м3 из 77,47м3 – 100%);
-ведутся работы по устройству кладки из кирпича 6эт (выполнено 33,6м3 из 58,92м3 – 57%);
-ведутся работы по устройству кладки из Блока, t250 6эт (выполнено 83м3 из 85.6м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 6эт (выполнено 17,08 м3 из 17,08м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 6эт (выполнено 76,22м3 из 76,22м3 – 100%);
-ведутся работы по устройству кладки из кирпича 7эт (выполнено 33,6м3 из 60,23м3 – 55,7%);
-ведутся работы по устройству кладки из Блока, t250 7эт (выполнено 83м3 из 85.78м3 – 96%);
-ведутся работы по устройству кладки из Блока, t150 7эт (выполнено 17,1 м3 из 17,1м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 7эт (выполнено 75м3 из 77,78м3 – 96%);
-ведутся работы по устройству кладки из кирпича 8эт (выполнено 33,6м3 из 59м3 – 56%);
-ведутся работы по устройству кладки из Блока, t250 8эт (выполнено 82м3 из 85.6м3 –95%);
-ведутся работы по устройству кладки из Блока, t150 8эт (выполнено 16 м3 из 16,96м3 – 94%);
-ведутся работы по устройству перегородок из ПГП 8эт (выполнено 67,5м3 из 77,25м3 – 87%);
-ведутся работы по устройству кладки из кирпича 9эт (выполнено 33,6м3 из 55,8м3 – 60%);
-ведутся работы по устройству кладки из Блока, t250 9эт (выполнено 78м3 из 85.71м3 – 91%);
-ведутся работы по устройству кладки из Блока, t150 9эт (выполнено 15,89 м3 из 15,89м3 – 100%);
-ведутся работы по устройству перегородок из ПГП 9эт (выполнено 22м3 из 52,45м3 – 41%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1 (выполнено 7м3 из 46,52м3 – 15%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1.2 (выполнено 2м3 из 3,07м3 – 65%);
-ведутся работы по устройству кладки из Блока, t250 тех. эт (выполнено 18м3 из 94,11м3 – 19%);
- устройство кровли (9 этаж, рампа), пароизоляционный слой рулонный наплавляемый (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), утеплитель t250 (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), полиэтиленовая пленка (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), керамзит (выполнено 390м3 из 390 м3 - 100%);
- устройство кровли (9 этаж, рампа), стяжка М150 (выполнено 1707 м2 из 1707м2 - 100%);
- устройство кровли (9 этаж, рампа), рулонная гидроизоляция 2-й слой (выполнено 1000м2 из 1707м2 - 59%);
- устройство кровли (9 этаж, рампа), рулонная гидроизоляция 2-й слой (выполнено 700м2 из 1707м2 - 41%);
- устройство кровли (тех. этаж), пароизоляционный слой рулонный наплавляемый (выполнено 394,717 м2 из 394,717м2 - 100%);
- ведутся работы по монтажу фасадных лесов (выполнено 2730м2 из 4500м2 – 60%);
- ведутся работы по монтажу кронштейнов НВФ (выполнено 3520м2 из 4500 м2 –78%);
- ведутся работы по монтажу утеплителя 1 слой (выполнено 2160м2);
- монтаж кронштейнов и оконных рам (выполнено 1179,7м2);
- монтаж примыкания окон(внешний), м/п (выполнено 3486м/п);
- ведутся работы (Наружные сети) по устройство песчаной подготовки (выполнено 13,5м3 из 13,5м3 – 100%).
- ведутся работы (Наружные сети) по устройство бетонной подготовки (выполнено 9м3 из 9м3 – 100%).
- ведутся работы (Наружные сети) по устройство выравнивающего слоя из цем. р-ра (выполнено 79,6м2 из 79,6м2 – 100%).
- ведутся работы (Наружные сети) по устройство обмазочной гидроизоляции в 2 слоя (выполнено 81,8м2 из 81,8м2 – 100%).
- ведутся работы (Наружные сети) по армированию ж/б канала (выполнено 3т из 4,978т – 60%).
- ведутся работы (Наружные сети) по бетонированию ж/б канала (выполнено 10м3 из 23м3 – 43%).
Сентябрь
2025
September
2025
ВЫПОЛНЯЮТСЯ РАБОТЫ:
- ведутся работы по обратной засыпке пазух котлована (выполнено 630 м3 из 680 м3–92%);
- устройство стилобатной части, Праймер технониколь (выполнено 570м2 из 584,4 м2-97%);
- устройство стилобатной части, Пароизоляционный слой рулонный наплавляемый (выполнено 570 м2 из 584,4 м2-97%);
- устройство стилобатной части, пенополистирол XPS (выполнено 500м2 из 584,4 м2-85%);
- устройство стилобатной части, уклонообразующий слой из керамзитобетона (выполнено 75 м3 из 90 м3-83%);
- устройство стилобатной части, стяжка (выполнено 490м2 из 584,4 м2-83%);
- устройство стилобатной части, праймер, техноэласт П ЭПП 2 слоя (выполнено 450м2 из 584,4 м2-77%);
- устройство стилобатной части, геотекстиль (выполнено 440м2 из 584,4 м2-75%);
- устройство стилобатной части, сетка армирующая в 2 слоя (выполнено 440м2 из 584,4 м2-75%);
- устройство стяжки пола подземной автостоянки (выполнено 281м2 из 2110,83 м2-13%);
- устройство керамогранитной плиткалитки в помещениях подземной автостоянки (выполнено 271м2 из 288,04 м2-94%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1 (выполнено 27 м3 из 53,76 м3–50%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1.1 (выполнено 6 м3 из 36,13м3–16%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст2 (выполнено 23 м3 из 31,49 м3–73%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, СтВ (выполнено 2 м3 из 3,37 м3–59%);
- ведутся работы по устр. стен и перегородок из Блока, t250 1 эт (выполнено 76 м3 из 86.07 м3–88%);
- ведутся работы по устр. стен и перегородок из Блока, t200 1 эт (выполнено 98 м3 из 113,6 м3–86%);
- ведутся работы по устр. стен и перегородок из Блока, t150 1 эт (выполнено 64 м3 из 71,58 м3–89%);
-ведутся работы по устройству кладки из кирпича 2эт (выполнено 33,6м3 из 47,5м3–70%);
-ведутся работы по устройству кладки из Блока, t250 2эт (выполнено 83м3 из 85.71м3–96%);
-ведутся работы по устройству кладки из Блока, t150 2эт (выполнено16,96м3 из 16,96м3–100%);
-ведутся работы по устройству перегородок из ПГП 2эт (выполнено 76,41м3 из 76,41м3–100%);
-ведутся работы по устройству кладки из кирпича 3эт (выполнено 33,6м3 из 54,85м3–61%);
-ведутся работы по устройству кладки из Блока, t250 3эт (выполнено 83м3 из 85.61м3–96%);
-ведутся работы по устройству кладки из Блока, t150 3эт (выполнено 17,06 м3 из 17,06м3–100%);
-ведутся работы по устройству перегородок из ПГП 3эт (выполнено 78,37м3 из 78,37м3–100%);
-ведутся работы по устройству кладки из кирпича 4эт (выполнено 32,4м3 из 54,85м3–59%);
-ведутся работы по устройству кладки из Блока, t250 4эт (выполнено 83м3 из 85.61м3–96%);
-ведутся работы по устройству кладки из Блока, t150 4эт (выполнено 17,14 м3 из 17,14м3–100%);
-ведутся работы по устройству перегородок из ПГП 4эт (выполнено 77,84м3 из 77,84м3–100%);
-ведутся работы по устройству кладки из кирпича 5эт (выполнено 33,6м3 из 55,51м3–60%);
-ведутся работы по устройству кладки из Блока, t250 5эт (выполнено 83м3 из 85.66м3–96%);
-ведутся работы по устройству кладки из Блока, t150 5эт (выполнено 17,1 м3 из 17,1м3–100%);
-ведутся работы по устройству перегородок из ПГП 5эт (выполнено 77,47м3 из 77,47м3–100%);
-ведутся работы по устройству кладки из кирпича 6эт (выполнено 33,6м3 из 58,92м3–57%);
-ведутся работы по устройству кладки из Блока, t250 6эт (выполнено 82м3 из 85.6м3–95%);
-ведутся работы по устройству кладки из Блока, t150 6эт (выполнено 17,08 м3 из 17,08м3-100%);
-ведутся работы по устройству перегородок из ПГП 6эт (выполнено 76,22м3 из 76,22м3–100%);
-ведутся работы по устройству кладки из кирпича 7эт (выполнено 33,6м3 из 60,23м3–55,7%);
-ведутся работы по устройству кладки из Блока, t250 7эт (выполнено 83м3 из 85.78м3–96%);
-ведутся работы по устройству кладки из Блока, t150 7эт (выполнено 17,1 м3 из 17,1м3–100%);
-ведутся работы по устройству перегородок из ПГП 7эт (выполнено 72м3 из 77,78м3–92%);
-ведутся работы по устройству кладки из кирпича 8эт (выполнено 33,6м3 из 59м3–56%);
-ведутся работы по устройству кладки из Блока, t250 8эт (выполнено 80м3 из 85.6м3–93%);
-ведутся работы по устройству кладки из Блока, t150 8эт (выполнено 15 м3 из 16,96м3–88%);
-ведутся работы по устройству перегородок из ПГП 8эт (выполнено 37м3 из 77,25м3–47%);
-ведутся работы по устройству кладки из кирпича 9эт (выполнено 33,6м3 из 55,8м3–60%);
-ведутся работы по устройству кладки из Блока, t250 9эт (выполнено 78м3 из 85.71м3–91%);
-ведутся работы по устройству кладки из Блока, t150 9эт (выполнено 15,89 м3 из 15,89м3–100%);
-ведутся работы по устройству перегородок из ПГП 9эт (выполнено 22м3 из 52,45м3–41%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1 (выполнено 7м3 из 46,52м3–15%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1.2 (выполнено 2м3 из 3,07м3–65%);
-ведутся работы по устройству кладки из Блока, t250 тех. эт (выполнено 18м3 из 94,11м3–19%);
- устройство кровли (9 этаж, рампа), пароизоляционный слой рулонный наплавляемый (выполнено 1707 м2 из 1707 м2-100%);
- устройство кровли (9 этаж, рампа), утеплитель t250 (выполнено 1707 м2 из 1707 м2-100%);
- устройство кровли (9 этаж, рампа), полиэтиленовая пленка (выполнено 1316 м2 из 1707м2-77%);
- устройство кровли (9 этаж, рампа), керамзит (выполнено 306 м3 из 390 м3-78%);
- устройство кровли (9 этаж, рампа), стяжка М150 (выполнено 1000 м2 из 1707 м2-58%);
- устройство кровли (тех. этаж), пароизоляционный слой рулонный наплавляемый (выполнено 394,717 м2 из 394,717 м2-100%);
- ведутся работы по монтажу фасадных лесов (выполнено 2730 м2 из 4500 м2–60%);
- ведутся работы по монтажу кронштейнов НВФ (выполнено 3371 м2 из 4500 м2–74%);
- ведутся работы по монтажу утеплителя 1 слой (выполнено 2340 м2);
- монтаж кронштейнов и оконных рам (выполнено 849,6 м2);
- монтаж примыкания окон(внешний), м/п (выполнено 3155 м/п);
- ведутся работы по обратной засыпке пазух котлована (выполнено 630 м3 из 680 м3–92%);
- устройство стилобатной части, Праймер технониколь (выполнено 570м2 из 584,4 м2-97%);
- устройство стилобатной части, Пароизоляционный слой рулонный наплавляемый (выполнено 570 м2 из 584,4 м2-97%);
- устройство стилобатной части, пенополистирол XPS (выполнено 500м2 из 584,4 м2-85%);
- устройство стилобатной части, уклонообразующий слой из керамзитобетона (выполнено 75 м3 из 90 м3-83%);
- устройство стилобатной части, стяжка (выполнено 490м2 из 584,4 м2-83%);
- устройство стилобатной части, праймер, техноэласт П ЭПП 2 слоя (выполнено 450м2 из 584,4 м2-77%);
- устройство стилобатной части, геотекстиль (выполнено 440м2 из 584,4 м2-75%);
- устройство стилобатной части, сетка армирующая в 2 слоя (выполнено 440м2 из 584,4 м2-75%);
- устройство стяжки пола подземной автостоянки (выполнено 281м2 из 2110,83 м2-13%);
- устройство керамогранитной плиткалитки в помещениях подземной автостоянки (выполнено 271м2 из 288,04 м2-94%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1 (выполнено 27 м3 из 53,76 м3–50%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст1.1 (выполнено 6 м3 из 36,13м3–16%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, Ст2 (выполнено 23 м3 из 31,49 м3–73%);
- ведутся работы по устр. стен из полнотелого кирпича 1 эт, СтВ (выполнено 2 м3 из 3,37 м3–59%);
- ведутся работы по устр. стен и перегородок из Блока, t250 1 эт (выполнено 76 м3 из 86.07 м3–88%);
- ведутся работы по устр. стен и перегородок из Блока, t200 1 эт (выполнено 98 м3 из 113,6 м3–86%);
- ведутся работы по устр. стен и перегородок из Блока, t150 1 эт (выполнено 64 м3 из 71,58 м3–89%);
-ведутся работы по устройству кладки из кирпича 2эт (выполнено 33,6м3 из 47,5м3–70%);
-ведутся работы по устройству кладки из Блока, t250 2эт (выполнено 83м3 из 85.71м3–96%);
-ведутся работы по устройству кладки из Блока, t150 2эт (выполнено16,96м3 из 16,96м3–100%);
-ведутся работы по устройству перегородок из ПГП 2эт (выполнено 76,41м3 из 76,41м3–100%);
-ведутся работы по устройству кладки из кирпича 3эт (выполнено 33,6м3 из 54,85м3–61%);
-ведутся работы по устройству кладки из Блока, t250 3эт (выполнено 83м3 из 85.61м3–96%);
-ведутся работы по устройству кладки из Блока, t150 3эт (выполнено 17,06 м3 из 17,06м3–100%);
-ведутся работы по устройству перегородок из ПГП 3эт (выполнено 78,37м3 из 78,37м3–100%);
-ведутся работы по устройству кладки из кирпича 4эт (выполнено 32,4м3 из 54,85м3–59%);
-ведутся работы по устройству кладки из Блока, t250 4эт (выполнено 83м3 из 85.61м3–96%);
-ведутся работы по устройству кладки из Блока, t150 4эт (выполнено 17,14 м3 из 17,14м3–100%);
-ведутся работы по устройству перегородок из ПГП 4эт (выполнено 77,84м3 из 77,84м3–100%);
-ведутся работы по устройству кладки из кирпича 5эт (выполнено 33,6м3 из 55,51м3–60%);
-ведутся работы по устройству кладки из Блока, t250 5эт (выполнено 83м3 из 85.66м3–96%);
-ведутся работы по устройству кладки из Блока, t150 5эт (выполнено 17,1 м3 из 17,1м3–100%);
-ведутся работы по устройству перегородок из ПГП 5эт (выполнено 77,47м3 из 77,47м3–100%);
-ведутся работы по устройству кладки из кирпича 6эт (выполнено 33,6м3 из 58,92м3–57%);
-ведутся работы по устройству кладки из Блока, t250 6эт (выполнено 82м3 из 85.6м3–95%);
-ведутся работы по устройству кладки из Блока, t150 6эт (выполнено 17,08 м3 из 17,08м3-100%);
-ведутся работы по устройству перегородок из ПГП 6эт (выполнено 76,22м3 из 76,22м3–100%);
-ведутся работы по устройству кладки из кирпича 7эт (выполнено 33,6м3 из 60,23м3–55,7%);
-ведутся работы по устройству кладки из Блока, t250 7эт (выполнено 83м3 из 85.78м3–96%);
-ведутся работы по устройству кладки из Блока, t150 7эт (выполнено 17,1 м3 из 17,1м3–100%);
-ведутся работы по устройству перегородок из ПГП 7эт (выполнено 72м3 из 77,78м3–92%);
-ведутся работы по устройству кладки из кирпича 8эт (выполнено 33,6м3 из 59м3–56%);
-ведутся работы по устройству кладки из Блока, t250 8эт (выполнено 80м3 из 85.6м3–93%);
-ведутся работы по устройству кладки из Блока, t150 8эт (выполнено 15 м3 из 16,96м3–88%);
-ведутся работы по устройству перегородок из ПГП 8эт (выполнено 37м3 из 77,25м3–47%);
-ведутся работы по устройству кладки из кирпича 9эт (выполнено 33,6м3 из 55,8м3–60%);
-ведутся работы по устройству кладки из Блока, t250 9эт (выполнено 78м3 из 85.71м3–91%);
-ведутся работы по устройству кладки из Блока, t150 9эт (выполнено 15,89 м3 из 15,89м3–100%);
-ведутся работы по устройству перегородок из ПГП 9эт (выполнено 22м3 из 52,45м3–41%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1 (выполнено 7м3 из 46,52м3–15%);
-ведутся работы по устройству кладки из кирпича тех. эт, Ст1.2 (выполнено 2м3 из 3,07м3–65%);
-ведутся работы по устройству кладки из Блока, t250 тех. эт (выполнено 18м3 из 94,11м3–19%);
- устройство кровли (9 этаж, рампа), пароизоляционный слой рулонный наплавляемый (выполнено 1707 м2 из 1707 м2-100%);
- устройство кровли (9 этаж, рампа), утеплитель t250 (выполнено 1707 м2 из 1707 м2-100%);
- устройство кровли (9 этаж, рампа), полиэтиленовая пленка (выполнено 1316 м2 из 1707м2-77%);
- устройство кровли (9 этаж, рампа), керамзит (выполнено 306 м3 из 390 м3-78%);
- устройство кровли (9 этаж, рампа), стяжка М150 (выполнено 1000 м2 из 1707 м2-58%);
- устройство кровли (тех. этаж), пароизоляционный слой рулонный наплавляемый (выполнено 394,717 м2 из 394,717 м2-100%);
- ведутся работы по монтажу фасадных лесов (выполнено 2730 м2 из 4500 м2–60%);
- ведутся работы по монтажу кронштейнов НВФ (выполнено 3371 м2 из 4500 м2–74%);
- ведутся работы по монтажу утеплителя 1 слой (выполнено 2340 м2);
- монтаж кронштейнов и оконных рам (выполнено 849,6 м2);
- монтаж примыкания окон(внешний), м/п (выполнено 3155 м/п);
Август
2025
August
2025
ВЫПОЛНЯЮТСЯ РАБОТЫ:
по вертикальной гидроизоляции (выполнено 1100 м2 из 1185 м2 – 92%);
по обратной засыпке пазух котлована (выполнено 580 м3 из 680 м3 – 85%);
по отделке стен тех. пом. тип 1:
• штукатурно –клеевая смесь (выполнено 250м2 из 264,38м2 – 94%);
• плиты из минеральноватного утеплителя (выполнено 260м2 из 264,38м2 – 98%);
• штукатурка по утеплителю с фасадной сеткой (выполнено 250м2 из 264,38м2 – 94%).
по отделке стен тех. пом. тип 2:
• цементно песчаная штукатурка (выполнено 209,92м2 из 209,92м2 – 100%);
• окраска влагостойким моющимся ВД составом в 2 слоя по огрунтованной поверхности в соответствии с дизайн проектом (выполнено 21м2 из 209,92м2 – 10%).
по отделке стен автостоянки тип 3 (выполнено 1150м2 из 1187,25м2 – 96%):
• шлифование бетона с послед. затиркой и обеспыливанием (выполнено 1150м2 из 1187,25м2 – 96%);
• цементный набрызг с послед. выравниванием и подготовкой для нанесения финишного покрытия t не более 14мм (выполнено 1150м2 из 1187,25м2 – 96%);
• окраска влагостойким моющимся ВД составом в 2 слоя по огрунтованной поверхности в соответствии с дизайн проектом (выполнено 5м2 из 1187,25м2 – 96%).
по устройству стяжки пола паркинга, а именно ИТП (выполнено 281м2 из 2110,83 м2 - 13,3%);
по устройству отделки потолка паркинга, шлифование, грунтовка и окраска в 2 слоя (выполнено 2075,36м2 из 2075,36 м2 - 100%);
по устройству стилобатной части, Праймер технониколь (выполнено 534м2 из 584,4 м2 - 91%);
по устройству стилобатной части, Пароизоляционный слой рулонный наплавляемый (выполнено 534м2 из 584,4 м2 - 91%);
по устройству стилобатной части, пенополистирол XPS (выполнено 300м2 из 584,4 м2 - 51%);
по устр. стен из полнотелого кирпича 1 эт, Ст1 (выполнено 8 м3 из 53,76 м3 –14%);
по устр. стен из полнотелого кирпича 1 эт, Ст1.1 (выполнено 4 м3 из 36,13м3 –11%);
по устр. стен из полнотелого кирпича 1 эт, Ст2 (выполнено 5 м3 из 31,49 м3 –15%);
по устр. стен из полнотелого кирпича 1 эт, СтВ (выполнено 0 м3 из 3,37 м3 –0%);
по устройству стен и перегородок из блока D600, t=250 1 эт (выполнено 32 м3 из 86.07 м3 –37%);
по устройству стен и перегородок из D600, t=200 1 эт (выполнено 98 м3 из 113,6 м3 –86%);
по устройству стен и перегородок из D600, t=150 1 эт (выполнено 29 м3 из 71,58 м3 –40%);
по устройству кладки из кирпича 2эт (выполнено 19,5м3 из 47,5м3 – 41%);
по устройству кладки из Блока, t250 2эт (выполнено 77,04м3 из 85.71м3 – 89%);
по устройству кладки из Блока, t150 2эт (выполнено16,96м3 из 16,96м3 – 100%);
по устройству перегородок из ПГП 2эт (выполнено 76,1м3 из 76,41м3 – 99%);
по устройству кладки из кирпича 3эт (выполнено 26,58м3 из 55,01м3 – 48%);
по устройству кладки из Блока, t250 3эт (выполнено 80,5м3 из 85.61м3 – 94%);
по устройству кладки из Блока, t150 3эт (выполнено 16 м3 из 17,06м3 – 93%);
по устройству перегородок из ПГП 3эт (выполнено 76,32м3 из 78,37м3 – 97%);
по устройству кладки из кирпича 4эт (выполнено 26,7м3 из 54,85м3 – 48%);
по устройству кладки из Блока, t250 4эт (выполнено 78,7м3 из 85.61м3 – 91%);
по устройству кладки из Блока, t150 4эт (выполнено 13,72 м3 из 13,72м3 – 100%);
по устройству перегородок из ПГП 4эт (выполнено 76м3 из 77,84м3 – 97%);
по устройству кладки из кирпича 5эт (выполнено 19,5м3 из 55,51м3 – 35%);
по устройству кладки из Блока, t250 5эт (выполнено 64м3 из 85.66м3 – 74%);
по устройству кладки из Блока, t150 5эт (выполнено 15 м3 из 17,1м3 – 87%);
по устройству перегородок из ПГП 5эт (выполнено 77,47м3 из 77,47м3 – 100%);
по устройству кладки из кирпича 6эт (выполнено 5м3 из 58,92м3 – 8%);
по устройству кладки из Блока, t250 6эт (выполнено 78м3 из 85.6м3 – 91%);
по устройству кладки из Блока, t150 6эт (выполнено 14 м3 из 17,08м3 – 82%);
по устройству перегородок из ПГП 6эт (выполнено 76,22м3 из 76,22м3 – 100%);
по устройству кладки из кирпича 7эт (выполнено 19,5м3 из 60,23м3 – 32%);
по устройству кладки из Блока, t250 7эт (выполнено 30м3 из 85.78м3 – 35%);
по устройству кладки из Блока, t150 7эт (выполнено 14 м3 из 17,1м3 – 82%);
по устройству перегородок из ПГП 7эт (выполнено 1,15м3 из 77,78м3 – 1,5%);
по устройству кладки из кирпича 8эт (выполнено 6,5м3 из 59м3 – 11%);
по устройству кладки из Блока, t250 8эт (выполнено 43м3 из 85.6м3 –50%);
по устройству кладки из Блока, t150 8эт (выполнено 15 м3 из 16,96м3 – 88%);
по устройству перегородок из ПГП 8эт (выполнено 1м3 из 77,25м3 – 1,2%);
по устройству кладки из кирпича 9эт (выполнено 0м3 из 55,8м3 – 0%);
по устройству кладки из Блока, t250 9эт (выполнено 8,5м3 из 85.71м3 – 9,9%);
по устройству кладки из Блока, t150 9эт (выполнено 0 м3 из 15,89м3 – 0%);
по устройству перегородок из ПГП 7эт (выполнено 0м3 из 52,45м3 – 0%);
по монтажу фасадных лесов (выполнено 1950м2 из 4500м2 – 43%);
по монтажу кронштейнов НВФ (выполнено 1112 м2 из 4500 м2 –24%);
по монтажу утеплителя 1 слой (выполнено 390м2);
по монтажу примыкания окон(внешний), м/п (выполнено 579м/п);
по армированию подпорной стены в/о А5.2-А6.1(выполнено 1,98м3 из 1,98м3 – 100%);
по бетонированию подпорной стены в/о А5.2-А6.1(выполнено 37,9м3 из 37,9м3 – 100%);
ОВ1, отопление:
• ведется монтаж стояков отопления в/о А3-А4/3-4 (выполнено с отм. +4,540 по отм. +38,300);
• - ведется монтаж стояков отопления в/о А4-А5/2-3 (выполнено с отм. +4,540 по отм. +31,750).
по вертикальной гидроизоляции (выполнено 1100 м2 из 1185 м2 – 92%);
по обратной засыпке пазух котлована (выполнено 580 м3 из 680 м3 – 85%);
по отделке стен тех. пом. тип 1:
• штукатурно –клеевая смесь (выполнено 250м2 из 264,38м2 – 94%);
• плиты из минеральноватного утеплителя (выполнено 260м2 из 264,38м2 – 98%);
• штукатурка по утеплителю с фасадной сеткой (выполнено 250м2 из 264,38м2 – 94%).
по отделке стен тех. пом. тип 2:
• цементно песчаная штукатурка (выполнено 209,92м2 из 209,92м2 – 100%);
• окраска влагостойким моющимся ВД составом в 2 слоя по огрунтованной поверхности в соответствии с дизайн проектом (выполнено 21м2 из 209,92м2 – 10%).
по отделке стен автостоянки тип 3 (выполнено 1150м2 из 1187,25м2 – 96%):
• шлифование бетона с послед. затиркой и обеспыливанием (выполнено 1150м2 из 1187,25м2 – 96%);
• цементный набрызг с послед. выравниванием и подготовкой для нанесения финишного покрытия t не более 14мм (выполнено 1150м2 из 1187,25м2 – 96%);
• окраска влагостойким моющимся ВД составом в 2 слоя по огрунтованной поверхности в соответствии с дизайн проектом (выполнено 5м2 из 1187,25м2 – 96%).
по устройству стяжки пола паркинга, а именно ИТП (выполнено 281м2 из 2110,83 м2 - 13,3%);
по устройству отделки потолка паркинга, шлифование, грунтовка и окраска в 2 слоя (выполнено 2075,36м2 из 2075,36 м2 - 100%);
по устройству стилобатной части, Праймер технониколь (выполнено 534м2 из 584,4 м2 - 91%);
по устройству стилобатной части, Пароизоляционный слой рулонный наплавляемый (выполнено 534м2 из 584,4 м2 - 91%);
по устройству стилобатной части, пенополистирол XPS (выполнено 300м2 из 584,4 м2 - 51%);
по устр. стен из полнотелого кирпича 1 эт, Ст1 (выполнено 8 м3 из 53,76 м3 –14%);
по устр. стен из полнотелого кирпича 1 эт, Ст1.1 (выполнено 4 м3 из 36,13м3 –11%);
по устр. стен из полнотелого кирпича 1 эт, Ст2 (выполнено 5 м3 из 31,49 м3 –15%);
по устр. стен из полнотелого кирпича 1 эт, СтВ (выполнено 0 м3 из 3,37 м3 –0%);
по устройству стен и перегородок из блока D600, t=250 1 эт (выполнено 32 м3 из 86.07 м3 –37%);
по устройству стен и перегородок из D600, t=200 1 эт (выполнено 98 м3 из 113,6 м3 –86%);
по устройству стен и перегородок из D600, t=150 1 эт (выполнено 29 м3 из 71,58 м3 –40%);
по устройству кладки из кирпича 2эт (выполнено 19,5м3 из 47,5м3 – 41%);
по устройству кладки из Блока, t250 2эт (выполнено 77,04м3 из 85.71м3 – 89%);
по устройству кладки из Блока, t150 2эт (выполнено16,96м3 из 16,96м3 – 100%);
по устройству перегородок из ПГП 2эт (выполнено 76,1м3 из 76,41м3 – 99%);
по устройству кладки из кирпича 3эт (выполнено 26,58м3 из 55,01м3 – 48%);
по устройству кладки из Блока, t250 3эт (выполнено 80,5м3 из 85.61м3 – 94%);
по устройству кладки из Блока, t150 3эт (выполнено 16 м3 из 17,06м3 – 93%);
по устройству перегородок из ПГП 3эт (выполнено 76,32м3 из 78,37м3 – 97%);
по устройству кладки из кирпича 4эт (выполнено 26,7м3 из 54,85м3 – 48%);
по устройству кладки из Блока, t250 4эт (выполнено 78,7м3 из 85.61м3 – 91%);
по устройству кладки из Блока, t150 4эт (выполнено 13,72 м3 из 13,72м3 – 100%);
по устройству перегородок из ПГП 4эт (выполнено 76м3 из 77,84м3 – 97%);
по устройству кладки из кирпича 5эт (выполнено 19,5м3 из 55,51м3 – 35%);
по устройству кладки из Блока, t250 5эт (выполнено 64м3 из 85.66м3 – 74%);
по устройству кладки из Блока, t150 5эт (выполнено 15 м3 из 17,1м3 – 87%);
по устройству перегородок из ПГП 5эт (выполнено 77,47м3 из 77,47м3 – 100%);
по устройству кладки из кирпича 6эт (выполнено 5м3 из 58,92м3 – 8%);
по устройству кладки из Блока, t250 6эт (выполнено 78м3 из 85.6м3 – 91%);
по устройству кладки из Блока, t150 6эт (выполнено 14 м3 из 17,08м3 – 82%);
по устройству перегородок из ПГП 6эт (выполнено 76,22м3 из 76,22м3 – 100%);
по устройству кладки из кирпича 7эт (выполнено 19,5м3 из 60,23м3 – 32%);
по устройству кладки из Блока, t250 7эт (выполнено 30м3 из 85.78м3 – 35%);
по устройству кладки из Блока, t150 7эт (выполнено 14 м3 из 17,1м3 – 82%);
по устройству перегородок из ПГП 7эт (выполнено 1,15м3 из 77,78м3 – 1,5%);
по устройству кладки из кирпича 8эт (выполнено 6,5м3 из 59м3 – 11%);
по устройству кладки из Блока, t250 8эт (выполнено 43м3 из 85.6м3 –50%);
по устройству кладки из Блока, t150 8эт (выполнено 15 м3 из 16,96м3 – 88%);
по устройству перегородок из ПГП 8эт (выполнено 1м3 из 77,25м3 – 1,2%);
по устройству кладки из кирпича 9эт (выполнено 0м3 из 55,8м3 – 0%);
по устройству кладки из Блока, t250 9эт (выполнено 8,5м3 из 85.71м3 – 9,9%);
по устройству кладки из Блока, t150 9эт (выполнено 0 м3 из 15,89м3 – 0%);
по устройству перегородок из ПГП 7эт (выполнено 0м3 из 52,45м3 – 0%);
по монтажу фасадных лесов (выполнено 1950м2 из 4500м2 – 43%);
по монтажу кронштейнов НВФ (выполнено 1112 м2 из 4500 м2 –24%);
по монтажу утеплителя 1 слой (выполнено 390м2);
по монтажу примыкания окон(внешний), м/п (выполнено 579м/п);
по армированию подпорной стены в/о А5.2-А6.1(выполнено 1,98м3 из 1,98м3 – 100%);
по бетонированию подпорной стены в/о А5.2-А6.1(выполнено 37,9м3 из 37,9м3 – 100%);
ОВ1, отопление:
• ведется монтаж стояков отопления в/о А3-А4/3-4 (выполнено с отм. +4,540 по отм. +38,300);
• - ведется монтаж стояков отопления в/о А4-А5/2-3 (выполнено с отм. +4,540 по отм. +31,750).
Июль
2025
July
2025
ведутся работы по демонтажу распорной системы (выполнено 45680,7 кг из 45680,7 кг –100%);
ведутся работы по отделке стен (тип 2) технических помещений подземной автостоянки (выполнено 209,92 м2 из 209,92 м2 –100%);
ведутся работы по утеплению стен технических помещений подземной автостоянки (выполнено 250 м2 из 264,38 м2 –94%);
ведутся работы по отделке стен (тип 1) технических помещений подземной автостоянки (выполнено 57 м2 из 264,38 м2 –21%);
ведутся работы по отделке стен (тип 3) подземной автостоянки (выполнено 1010 м2 из 1187,25 м2 –85%);
ведутся работы по устройству стен и перегородок из блока D600 1 этажа (выполнено 92,06 м3 из 200,14 м3 –46%);
ведутся работы по устройству стен и перегородок из полнотелого кирпича 1 этажа (выполнено 31.71 м3 из 145,17 м3 –22%);
ведутся работы по устройству стен из кирпича 2 этажа (выполнено 37,1 м3 из 47,01 м3 –78%);
ведутся работы по устройству стен из ПГП 2 этажа (выполнено 76 м3 из 102,25 м3 –74%);
ведутся работы по устройству стен и перегородок из D600 2 этажа (выполнено 65 м3 из 102,67 м3 –63%);
ведутся работы по устройству стен из ПГП 3 этажа (выполнено 70 м3 из 103,09 м3 –67,9%);
ведутся работы по устройству стен и перегородок из D600 3 этажа (выполнено 62 м3 из 102,67 м3 –60%);
ведутся работы по устройству стен и перегородок из полнотелого кирпича 3 этажа (выполнено 36 м3 из 55.01 м3 –65%);
ведутся работы по устройству стен и перегородок из D600, t=250 4 этажа (выполнено 70 м3 из 85.61 м3 –81%);
ведутся работы по устройству стен и перегородок из D600, t=150 4 этажа (выполнено 6 м3 из 13.72 м3 –43%);
ведутся работы по устройству стен из ПГП 4 этажа (выполнено 50 м3 из 102,69 м3 –48,9%);
ведутся работы по устройству стен из кирпича 4 этажа (выполнено 1,2 м3 из 54,85 м3 –2%);
ведутся работы по устройству стен и перегородок из D600 5 этажа (выполнено 60,9 м3 из 85.66 м3 –71%);
ведутся работы по устройству стен из кирпича 5 этажа (выполнено 5,04 м3 из 55,51 м3 –9%);
ведутся работы по устройству стен из ПГП 5 этажа (выполнено 29,7 м3 из 102,75 м3 –29%);
ведутся работы по армированию вертикальных конструкций 9 этажа (выполнено 18 т из 22,07т – 81%);
ведутся работы по бетонированию вертикальных конструкций 9 этажа (выполнено 65 м3 из 84,2 м3 – 77%);
ведутся работы по армированию плиты перекрытия 9 этажа (выполнено 5 т из 54,5 т –9%).
ведутся работы по отделке стен (тип 2) технических помещений подземной автостоянки (выполнено 209,92 м2 из 209,92 м2 –100%);
ведутся работы по утеплению стен технических помещений подземной автостоянки (выполнено 250 м2 из 264,38 м2 –94%);
ведутся работы по отделке стен (тип 1) технических помещений подземной автостоянки (выполнено 57 м2 из 264,38 м2 –21%);
ведутся работы по отделке стен (тип 3) подземной автостоянки (выполнено 1010 м2 из 1187,25 м2 –85%);
ведутся работы по устройству стен и перегородок из блока D600 1 этажа (выполнено 92,06 м3 из 200,14 м3 –46%);
ведутся работы по устройству стен и перегородок из полнотелого кирпича 1 этажа (выполнено 31.71 м3 из 145,17 м3 –22%);
ведутся работы по устройству стен из кирпича 2 этажа (выполнено 37,1 м3 из 47,01 м3 –78%);
ведутся работы по устройству стен из ПГП 2 этажа (выполнено 76 м3 из 102,25 м3 –74%);
ведутся работы по устройству стен и перегородок из D600 2 этажа (выполнено 65 м3 из 102,67 м3 –63%);
ведутся работы по устройству стен из ПГП 3 этажа (выполнено 70 м3 из 103,09 м3 –67,9%);
ведутся работы по устройству стен и перегородок из D600 3 этажа (выполнено 62 м3 из 102,67 м3 –60%);
ведутся работы по устройству стен и перегородок из полнотелого кирпича 3 этажа (выполнено 36 м3 из 55.01 м3 –65%);
ведутся работы по устройству стен и перегородок из D600, t=250 4 этажа (выполнено 70 м3 из 85.61 м3 –81%);
ведутся работы по устройству стен и перегородок из D600, t=150 4 этажа (выполнено 6 м3 из 13.72 м3 –43%);
ведутся работы по устройству стен из ПГП 4 этажа (выполнено 50 м3 из 102,69 м3 –48,9%);
ведутся работы по устройству стен из кирпича 4 этажа (выполнено 1,2 м3 из 54,85 м3 –2%);
ведутся работы по устройству стен и перегородок из D600 5 этажа (выполнено 60,9 м3 из 85.66 м3 –71%);
ведутся работы по устройству стен из кирпича 5 этажа (выполнено 5,04 м3 из 55,51 м3 –9%);
ведутся работы по устройству стен из ПГП 5 этажа (выполнено 29,7 м3 из 102,75 м3 –29%);
ведутся работы по армированию вертикальных конструкций 9 этажа (выполнено 18 т из 22,07т – 81%);
ведутся работы по бетонированию вертикальных конструкций 9 этажа (выполнено 65 м3 из 84,2 м3 – 77%);
ведутся работы по армированию плиты перекрытия 9 этажа (выполнено 5 т из 54,5 т –9%).
Июнь
2025
June
2025
ВЫПОЛНЯЮТСЯ РАБОТЫ:
по армированию вертикальных конструкций 1 этажа, выполнено 98%;
по бетонированию вертикальных конструкций 1 этажа, выполнено 79%;
по обратной засыпке пазух котлована, выполнено 69,1%;
по устройству стен и перегородок из блока D600 1 этажа, выполнено 11%;
по устройству стен и перегородок из D600 2 этажа, выполнено 8,5%;
по армированию плиты перекрытия 5 этажа, выполнено 48,6%;
по бетонированию плиты перекрытия 5 этажа, выполнено 39%.
ЗАВЕРШЕНЫ РАБОТЫ:
по устройству стен подземной автостоянки из полнотелого кирпича, выполнено 100%;
по армированию плиты перекрытия 3 этажа, выполнено 100%;
по бетонированию плиты перекрытия 3 этажа, выполнено 100%;
по армированию вертикальных конструкций 4 этажа, выполнено 100%;
по бетонированию вертикальных конструкций 4 этажа, выполнено 100%;
по армированию плиты перекрытия 4 этажа, выполнено 100%;
по бетонированию плиты перекрытия 4 этажа, выполнено 100%;
по армированию вертикальных конструкций 5 этажа, выполнено 100%;
по бетонированию вертикальных конструкций 5 этажа, выполнено 100%.
по армированию вертикальных конструкций 1 этажа, выполнено 98%;
по бетонированию вертикальных конструкций 1 этажа, выполнено 79%;
по обратной засыпке пазух котлована, выполнено 69,1%;
по устройству стен и перегородок из блока D600 1 этажа, выполнено 11%;
по устройству стен и перегородок из D600 2 этажа, выполнено 8,5%;
по армированию плиты перекрытия 5 этажа, выполнено 48,6%;
по бетонированию плиты перекрытия 5 этажа, выполнено 39%.
ЗАВЕРШЕНЫ РАБОТЫ:
по устройству стен подземной автостоянки из полнотелого кирпича, выполнено 100%;
по армированию плиты перекрытия 3 этажа, выполнено 100%;
по бетонированию плиты перекрытия 3 этажа, выполнено 100%;
по армированию вертикальных конструкций 4 этажа, выполнено 100%;
по бетонированию вертикальных конструкций 4 этажа, выполнено 100%;
по армированию плиты перекрытия 4 этажа, выполнено 100%;
по бетонированию плиты перекрытия 4 этажа, выполнено 100%;
по армированию вертикальных конструкций 5 этажа, выполнено 100%;
по бетонированию вертикальных конструкций 5 этажа, выполнено 100%.
Май
2025
May
2025
ВЫПОЛНЯЮТСЯ РАБОТЫ:
по армированию плиты перекрытия -1 этажа, выполнено 96,7%;
о бетонированию плиты перекрытия -1 этажа, выполнено 89%;
по демонтажу раскосов и обвязочной балки шпунтового ограждения котлована, выполнено 46,7%;
по устройству гидроизоляции вертикальных конструкций подземной части, выполнено 80,1%;
по обратной засыпке пазух котлована, выполнено 33,8%;
по бетонированию вертикальных конструкций 1 этажа, выполнено 62%;
по бетонированию вертикальных конструкций 2 этажа, выполнено 99%;
по армированию плиты перекрытия 2 этажа, выполнено 44%;
по бетонированию плиты перекрытия 2 этажа, выполнено 36,8%.
ЗАВЕРШЕНЫ РАБОТЫ:
по армированию вертикальных конструкций 1 этажа, выполнено 100%;
по армированию плиты перекрытия 1 этажа, выполнено 100%;
по бетонированию плиты перекрытия 1 этажа, выполнено 100%;
по армированию вертикальных конструкций 2 этажа, выполнено 100%.
по армированию плиты перекрытия -1 этажа, выполнено 96,7%;
о бетонированию плиты перекрытия -1 этажа, выполнено 89%;
по демонтажу раскосов и обвязочной балки шпунтового ограждения котлована, выполнено 46,7%;
по устройству гидроизоляции вертикальных конструкций подземной части, выполнено 80,1%;
по обратной засыпке пазух котлована, выполнено 33,8%;
по бетонированию вертикальных конструкций 1 этажа, выполнено 62%;
по бетонированию вертикальных конструкций 2 этажа, выполнено 99%;
по армированию плиты перекрытия 2 этажа, выполнено 44%;
по бетонированию плиты перекрытия 2 этажа, выполнено 36,8%.
ЗАВЕРШЕНЫ РАБОТЫ:
по армированию вертикальных конструкций 1 этажа, выполнено 100%;
по армированию плиты перекрытия 1 этажа, выполнено 100%;
по бетонированию плиты перекрытия 1 этажа, выполнено 100%;
по армированию вертикальных конструкций 2 этажа, выполнено 100%.
Апрель
2025
April
2025
ВЫПОЛНЯЮТСЯ РАБОТЫ:
ЗАВЕРШЕНЫ РАБОТЫ:
- по устройству шпунтового ограждения котлована;
- по армированию и бетонированию вертикальных конструкций -1 этажа;
- по армированию и бетонированию плиты перекрытия -1 этажа;
- по устройству гидроизоляции вертикальных конструкций подземной части;
- ведутся работы по армированию и бетонированию вертикальных конструкций 1 этажа;
- ведутся работы по демонтажу раскосов и обвязочной балки шпунтового ограждения котлована.
ЗАВЕРШЕНЫ РАБОТЫ:
- по армированию и бетонированию фундаментной плиты.
Март
2025
March
2025
• Проведена мобилизация генерального подрядчика строительства объекта, установлено ограждение и бытовой городок, выполнены временные дороги и площадки для складирования материалов, завершены работу по ликвидации/сносу зданий и инженерных сооружений;
• На 83% завершены работы по устройству шпунтового ограждения котлована (с устройством обвязочной балки, распорной системы и забирки);
• На 91% завершена работа по разработке котлована;
• На 70 % завершены работы по устройству бетонной подготовки под основание фундаментной плиты;
• На 71% завершены работы по устройству гидроизоляции фундаментной плиты;
• На 48 % завершены работы по армированию фундаментной плиты;
• На 33 % завершены работы по бетонированию фундаментной плиты;
• Ведутся работы по армированию и бетонированию вертикальных конструкций – 1-го этажа.
• На 83% завершены работы по устройству шпунтового ограждения котлована (с устройством обвязочной балки, распорной системы и забирки);
• На 91% завершена работа по разработке котлована;
• На 70 % завершены работы по устройству бетонной подготовки под основание фундаментной плиты;
• На 71% завершены работы по устройству гидроизоляции фундаментной плиты;
• На 48 % завершены работы по армированию фундаментной плиты;
• На 33 % завершены работы по бетонированию фундаментной плиты;
• Ведутся работы по армированию и бетонированию вертикальных конструкций – 1-го этажа.
